26 марта 2026

Отчет о ходе строительства проекта за февраль 2026 года

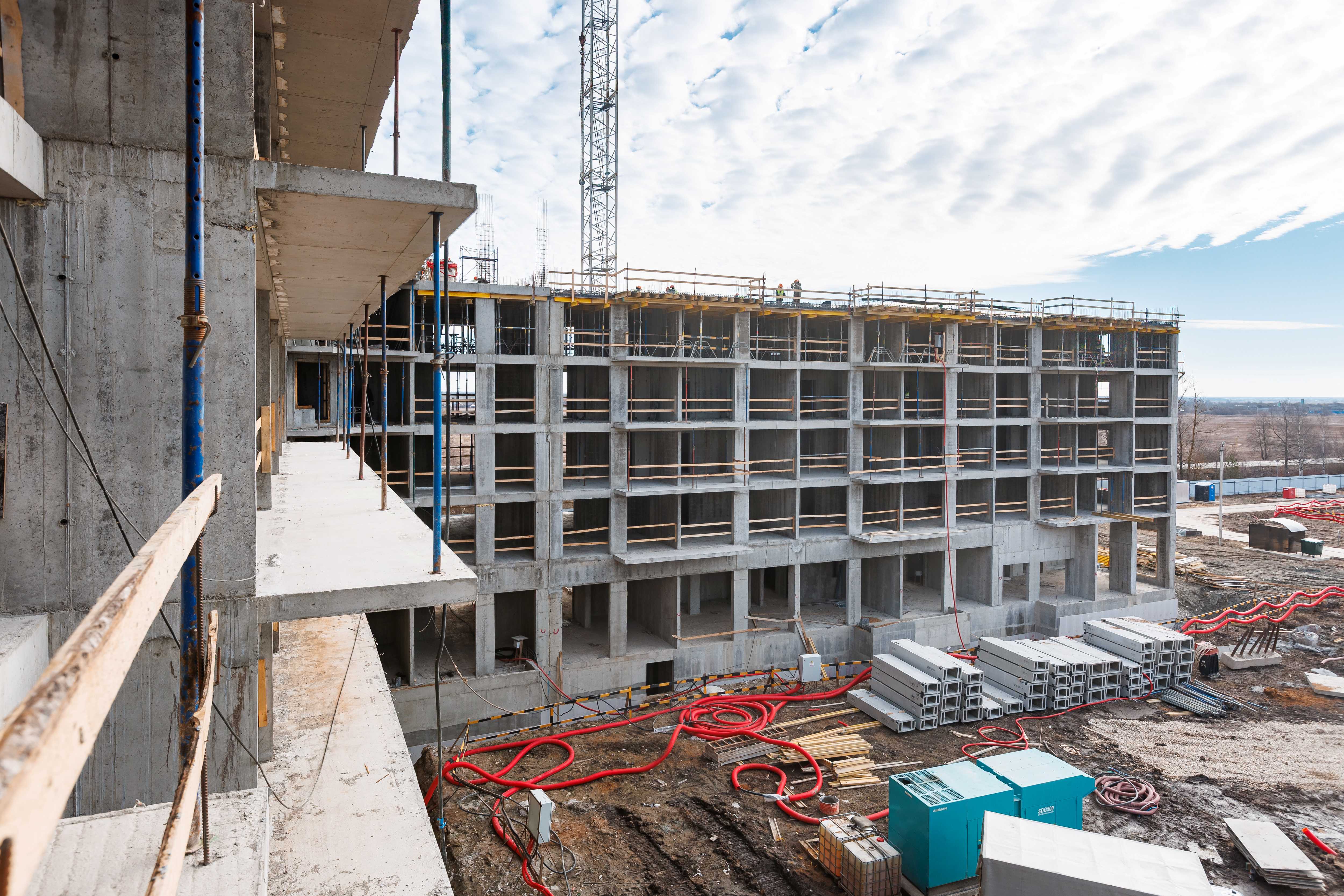

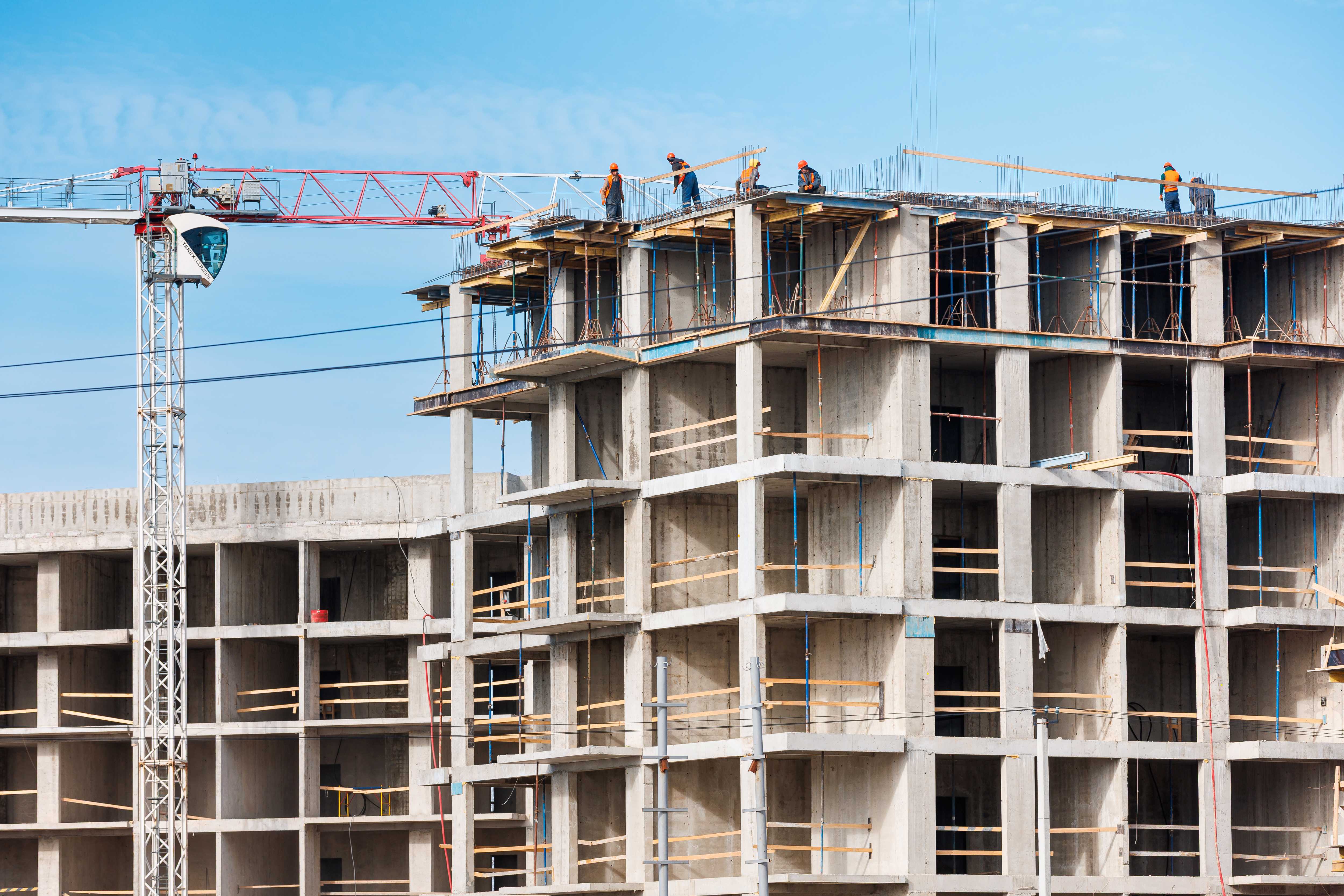

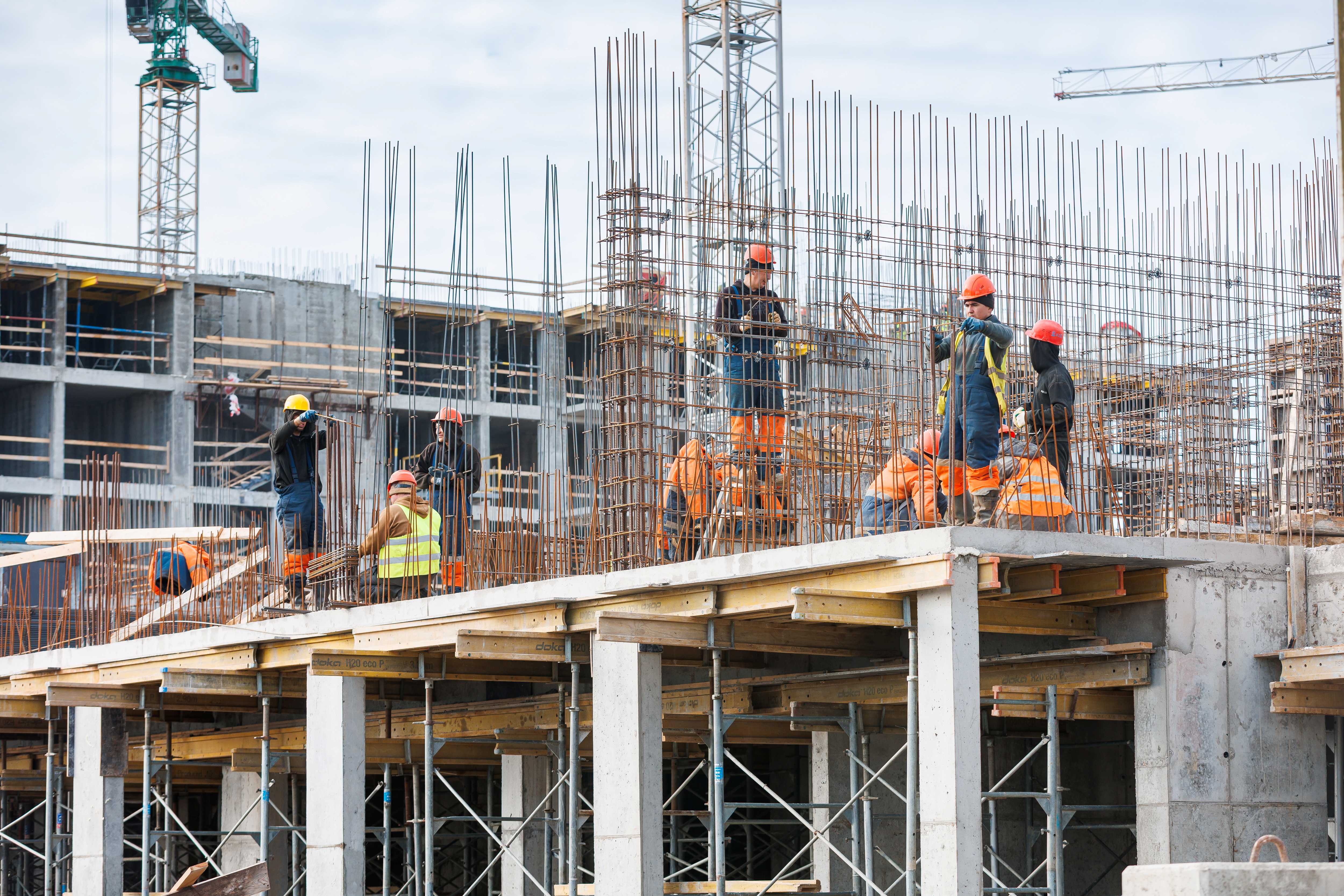

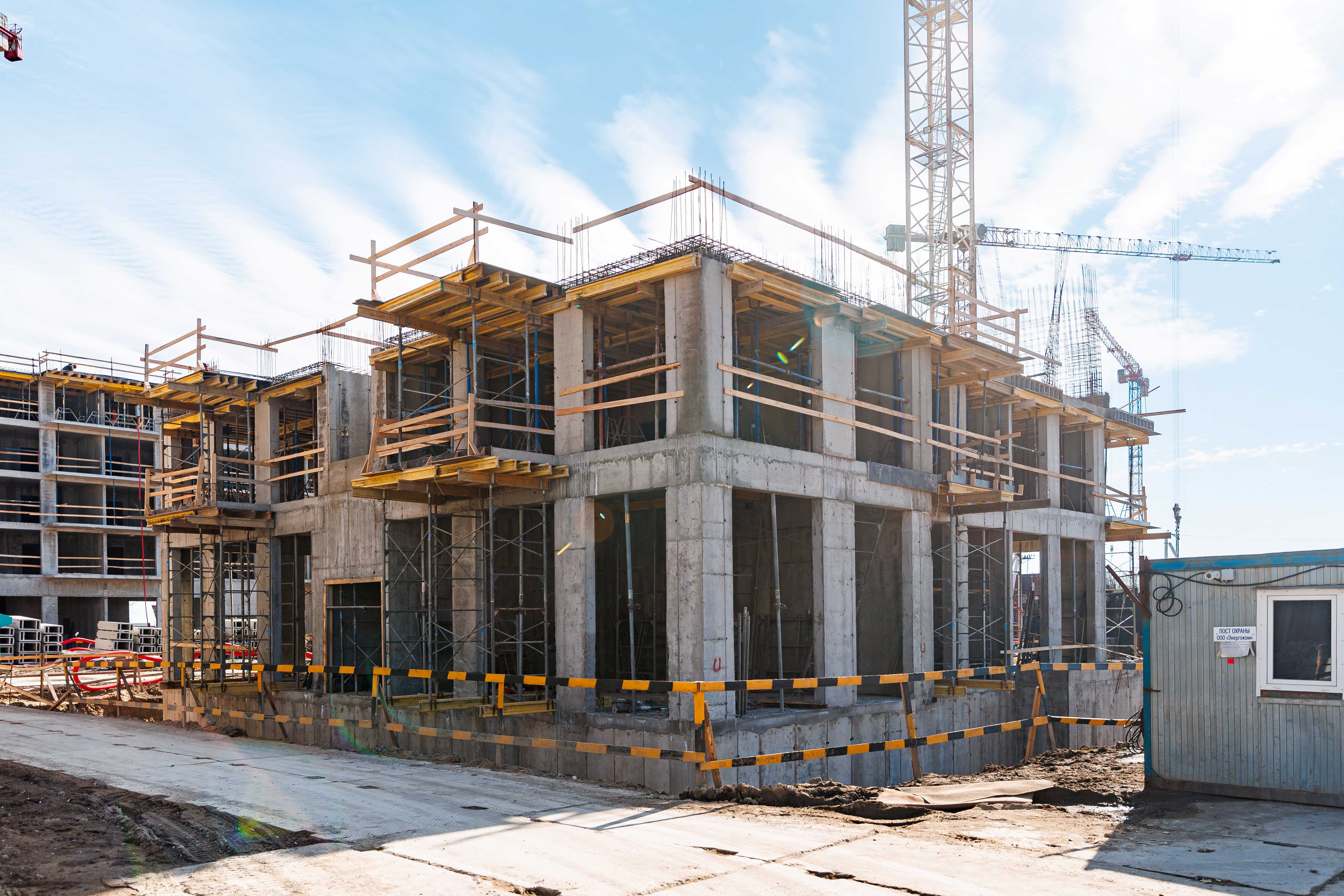

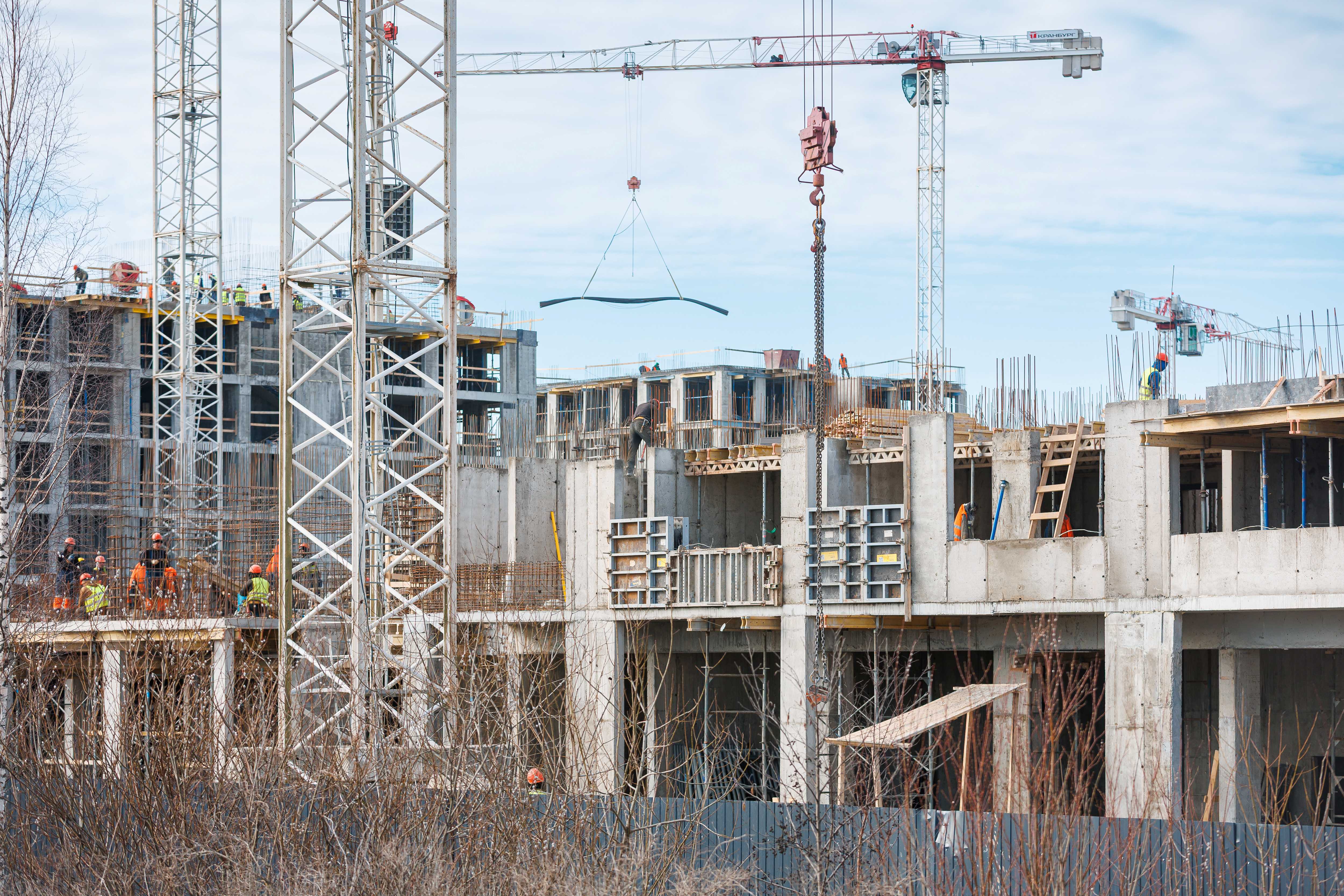

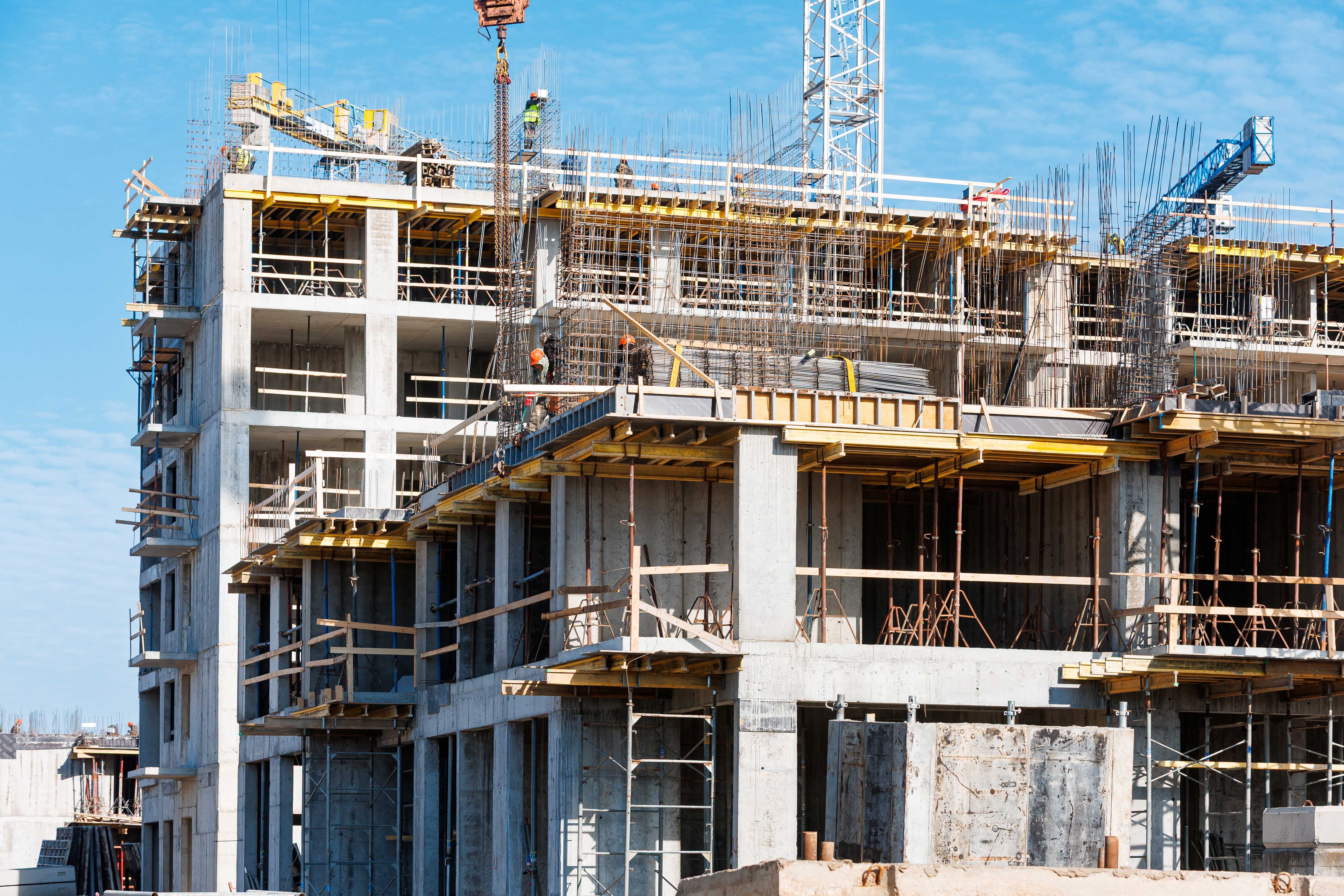

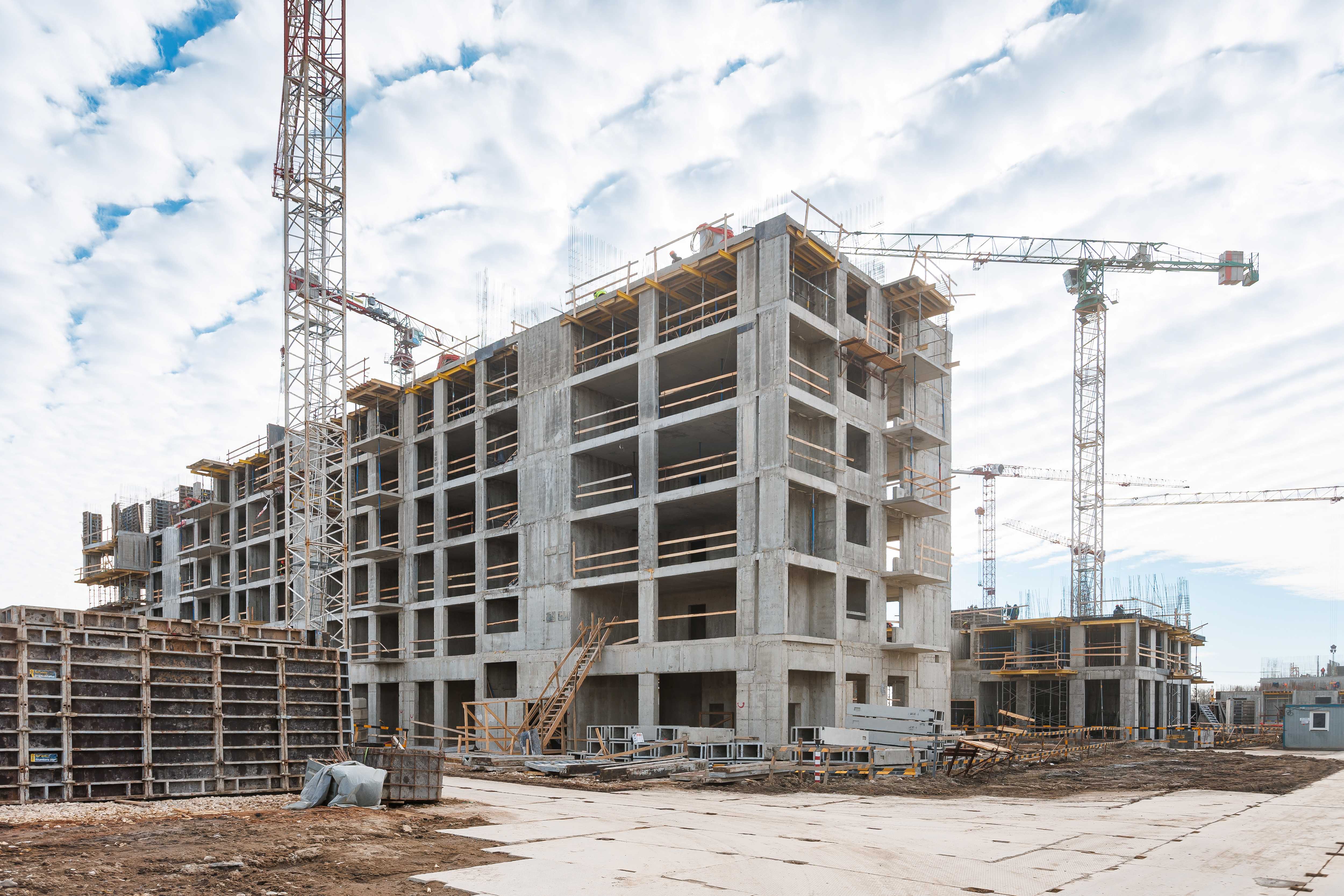

Участок 1 Корпус 1: устройство стен и перекрытия 2-го этажа, начало работ по устройству стен 3-го этажа.

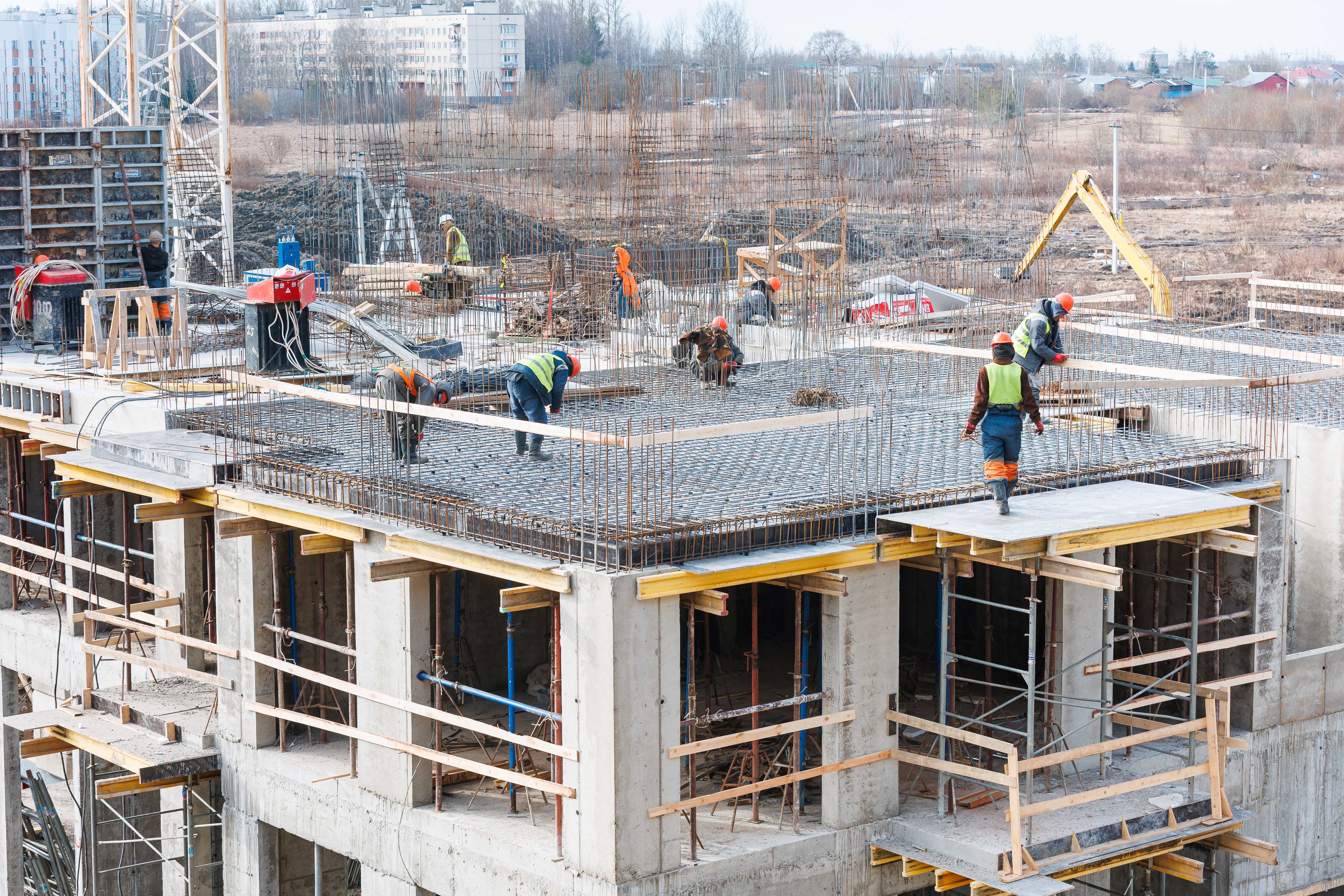

Корпус 2: устройство стен и перекрытия 2-го этажа, начало работ по устройству стен 3-го этажа.

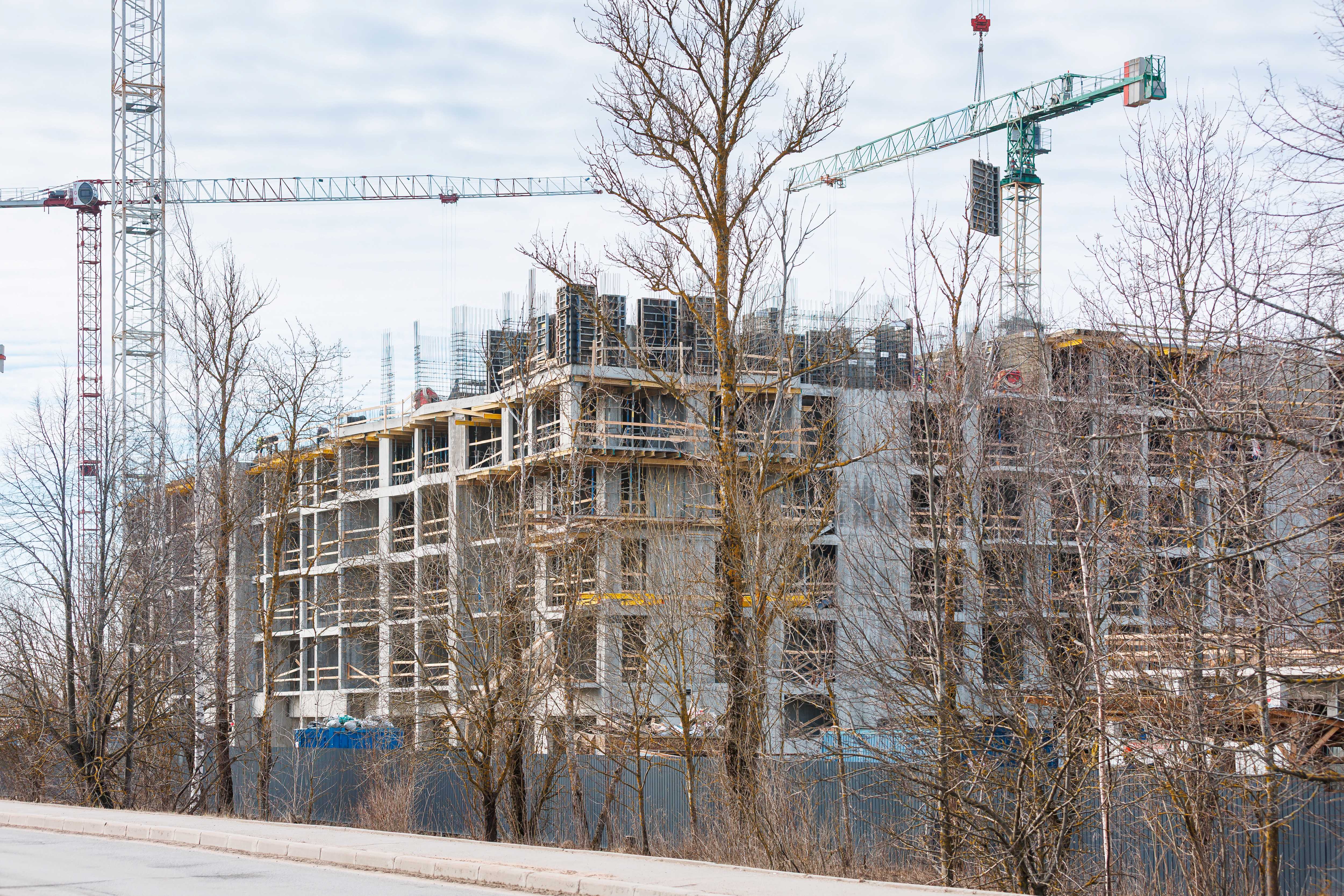

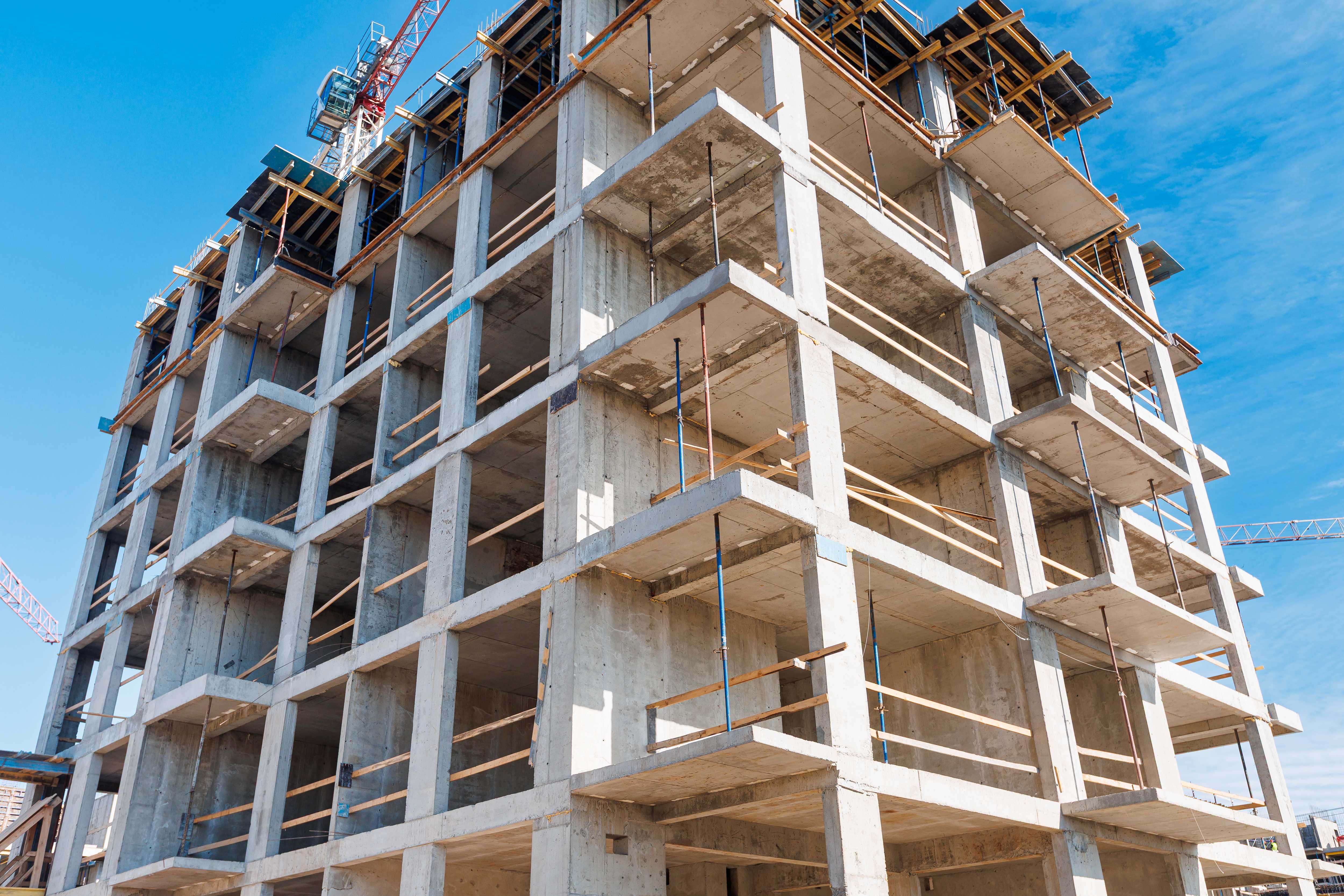

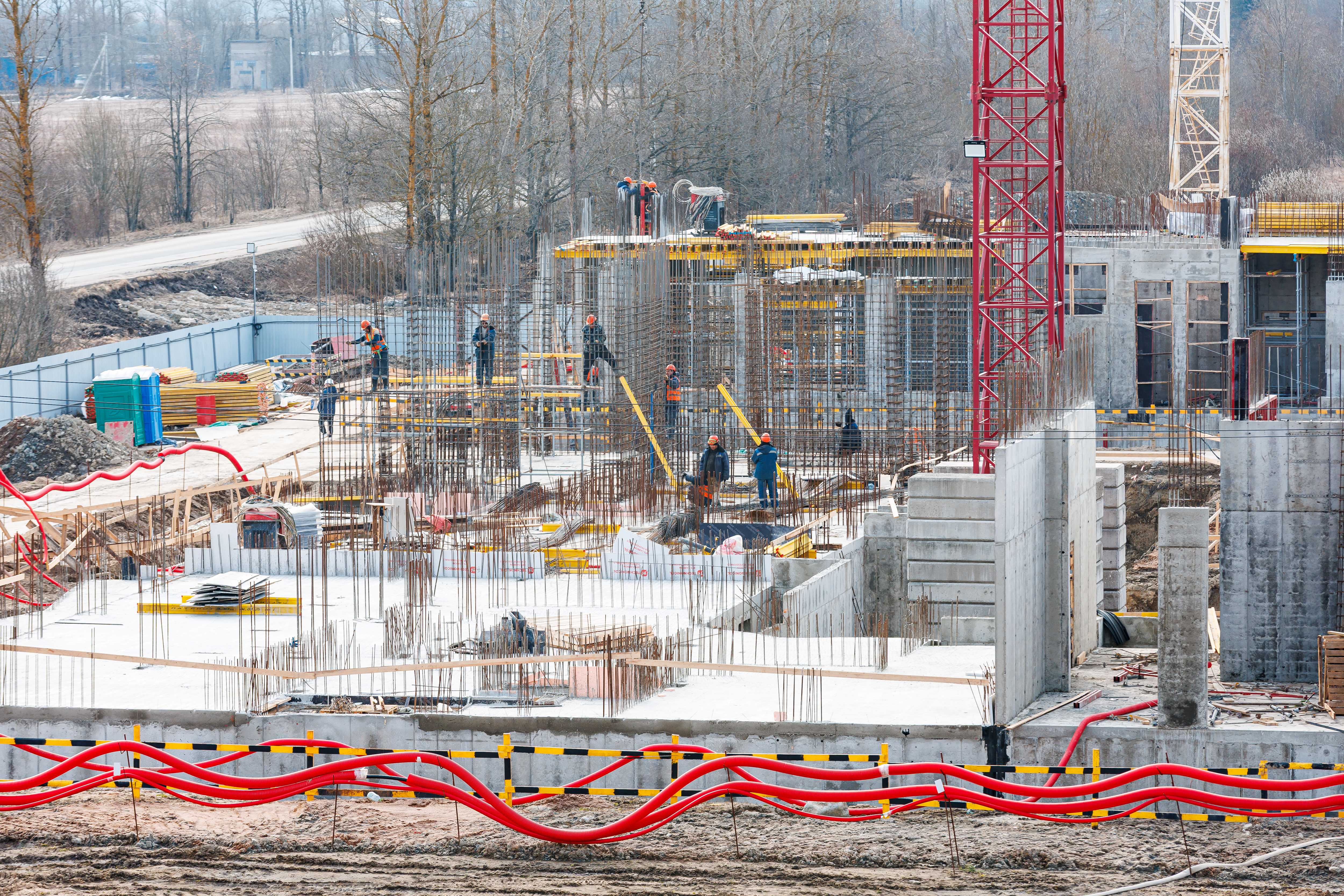

Корпус 3: устройство стен 6-7-го этажей и перекрытий 5-6-го этажей.


Корпус 4: устройство стен и перекрытия 2-го этажа, начало работ по устройству стен 3-го этажа.



Участок 2:

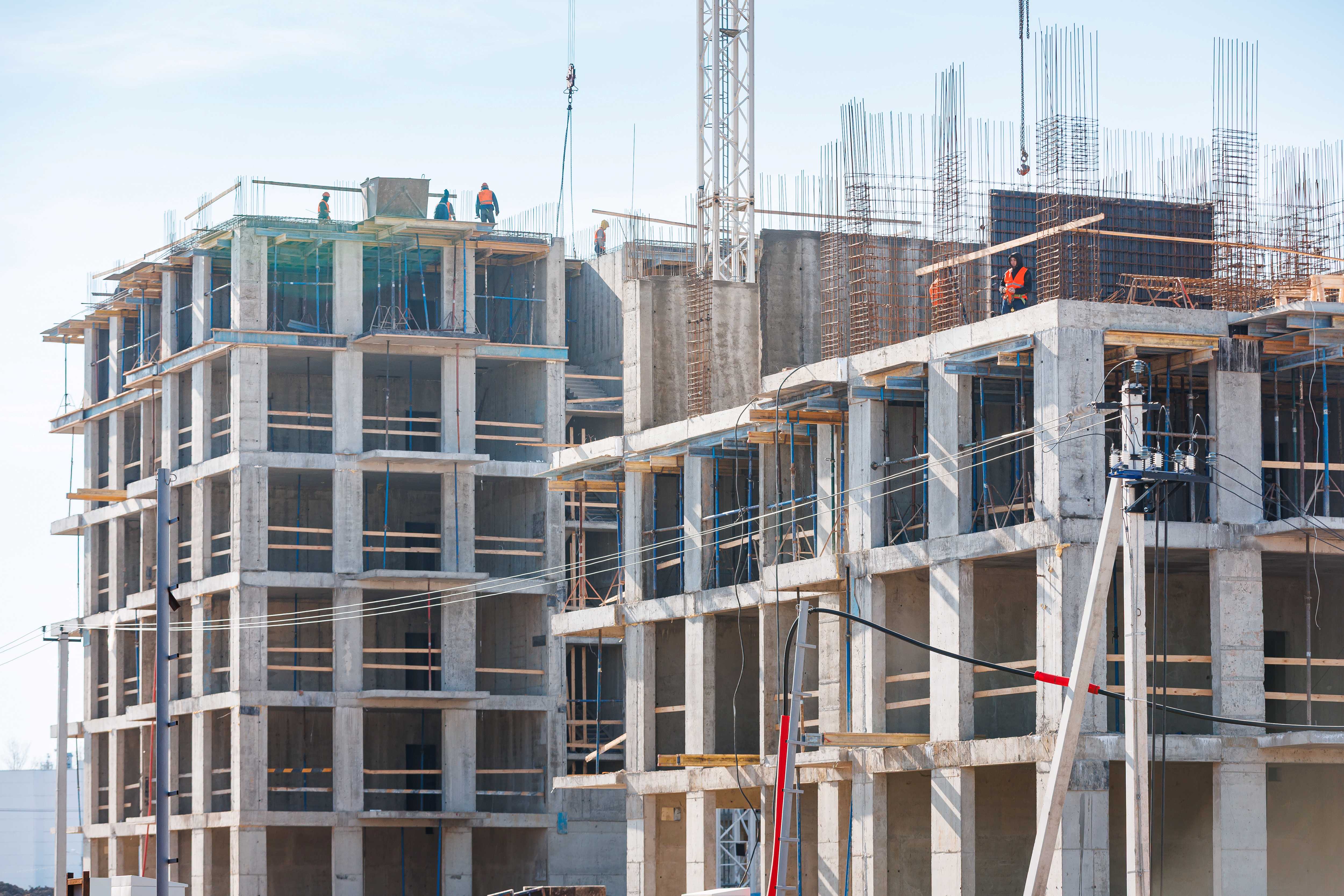

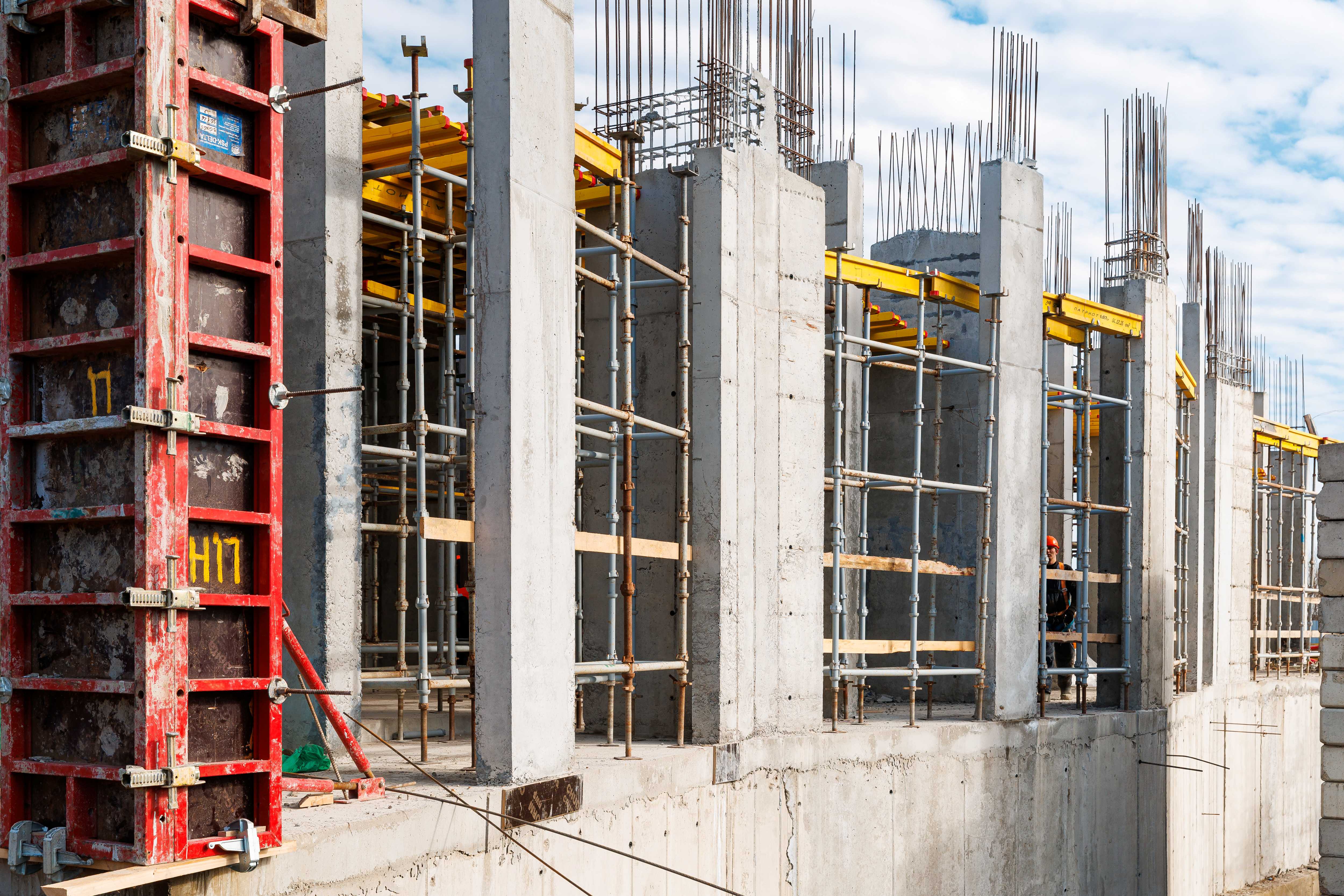

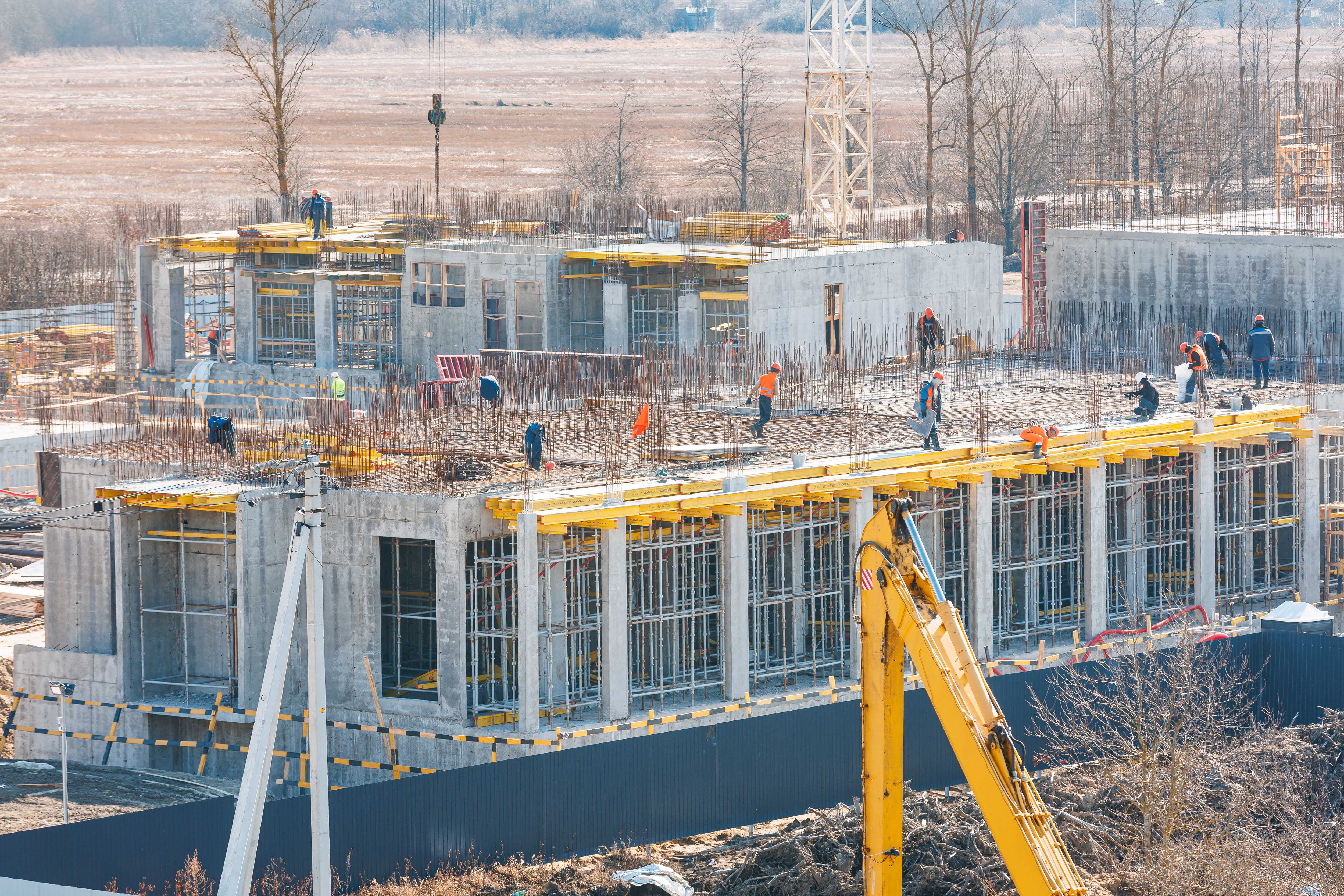

Корпус 1: устройство стен и перекрытий 1-2-го этажей, начало работ по устройству стен 3-го этажа.

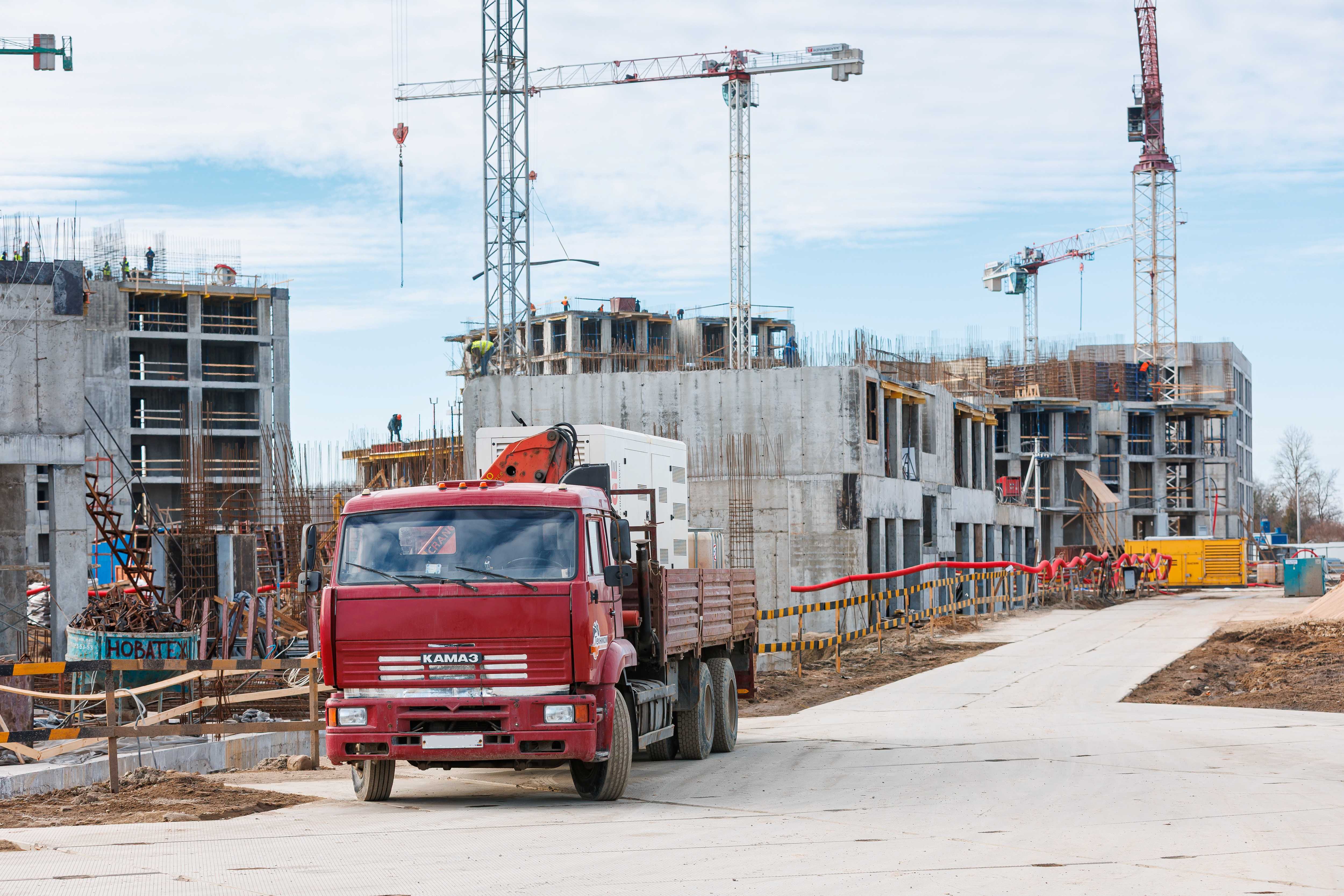

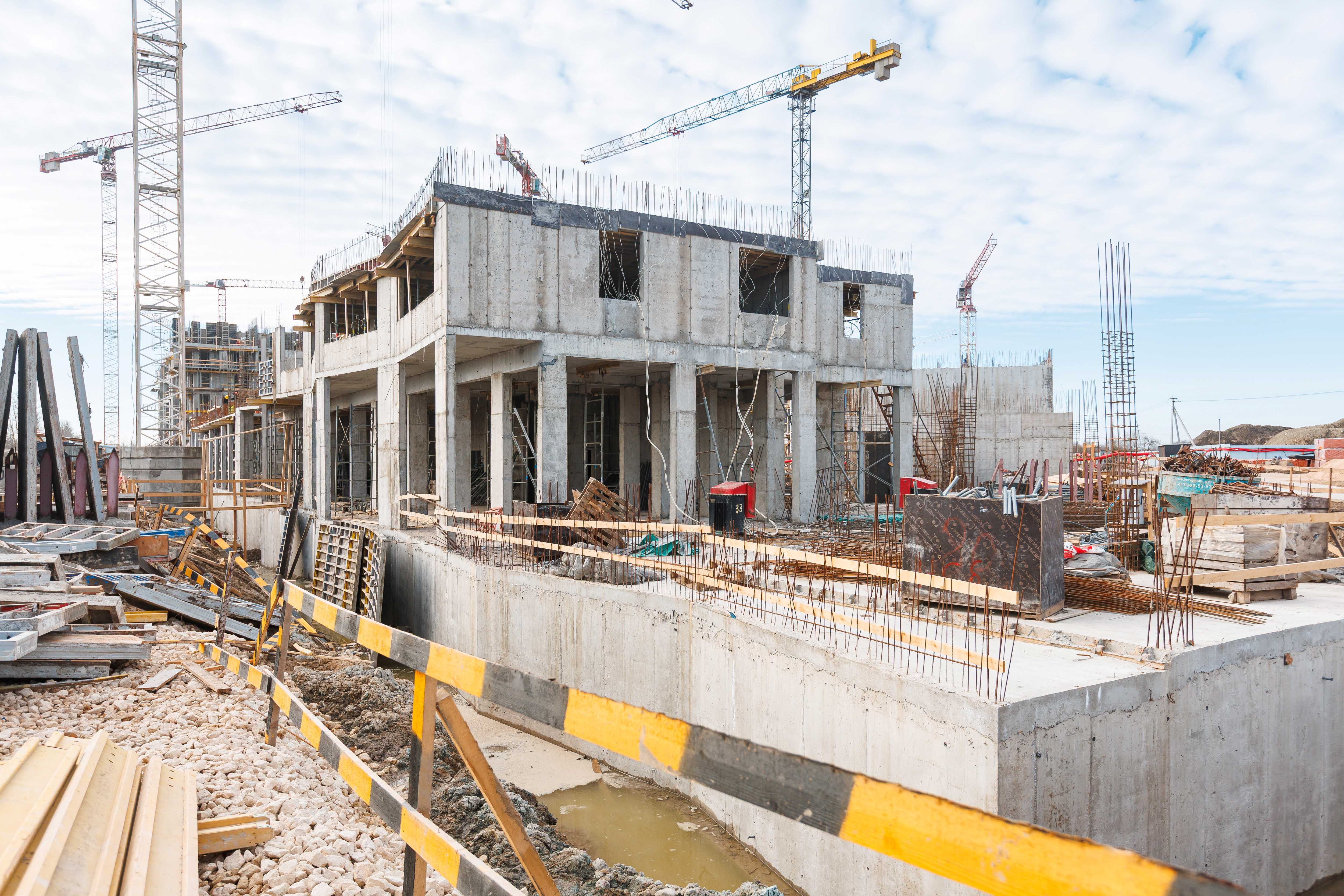

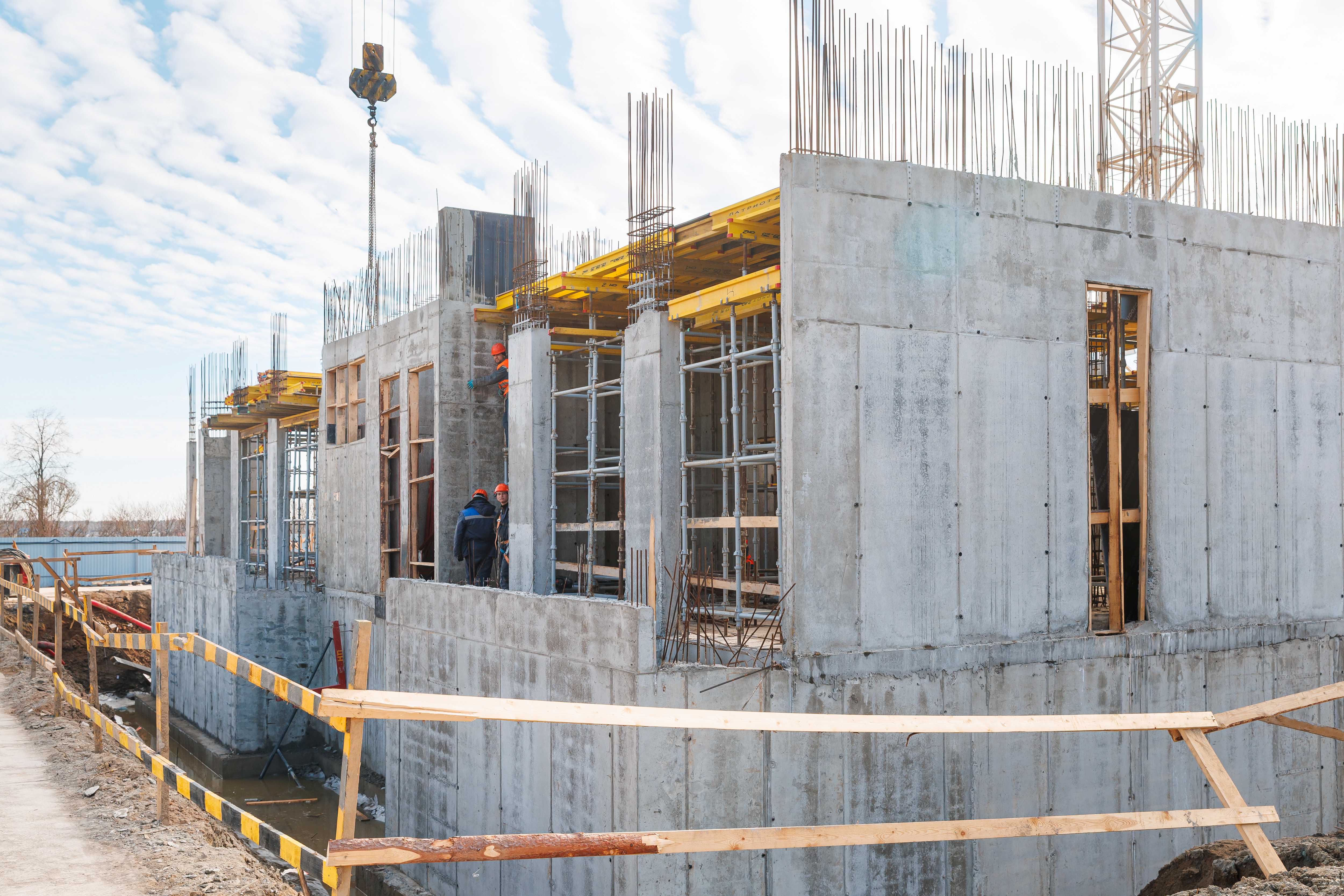

Корпус 2: устройство плиты перекрытия подвала и стен 1-го этажа.

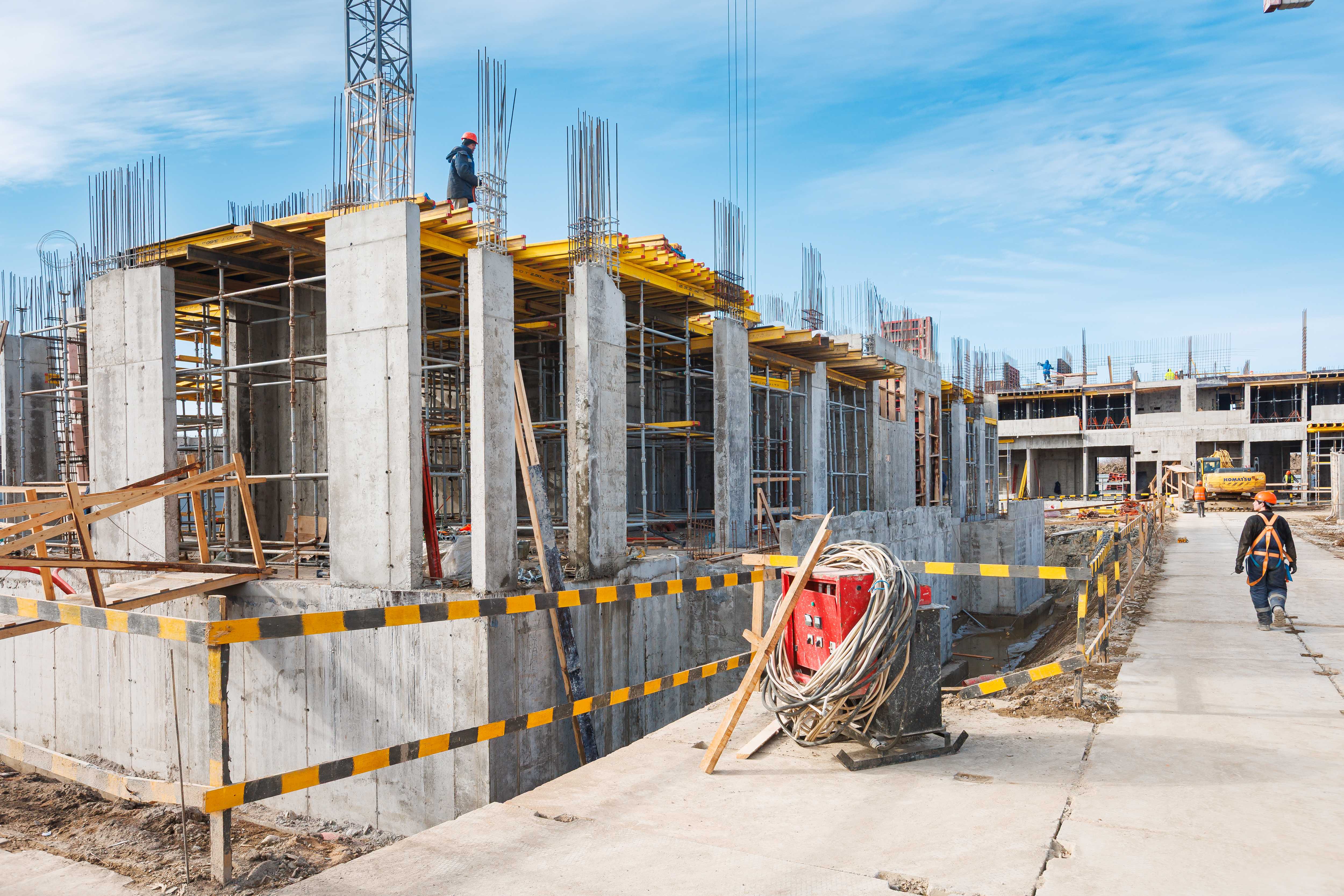

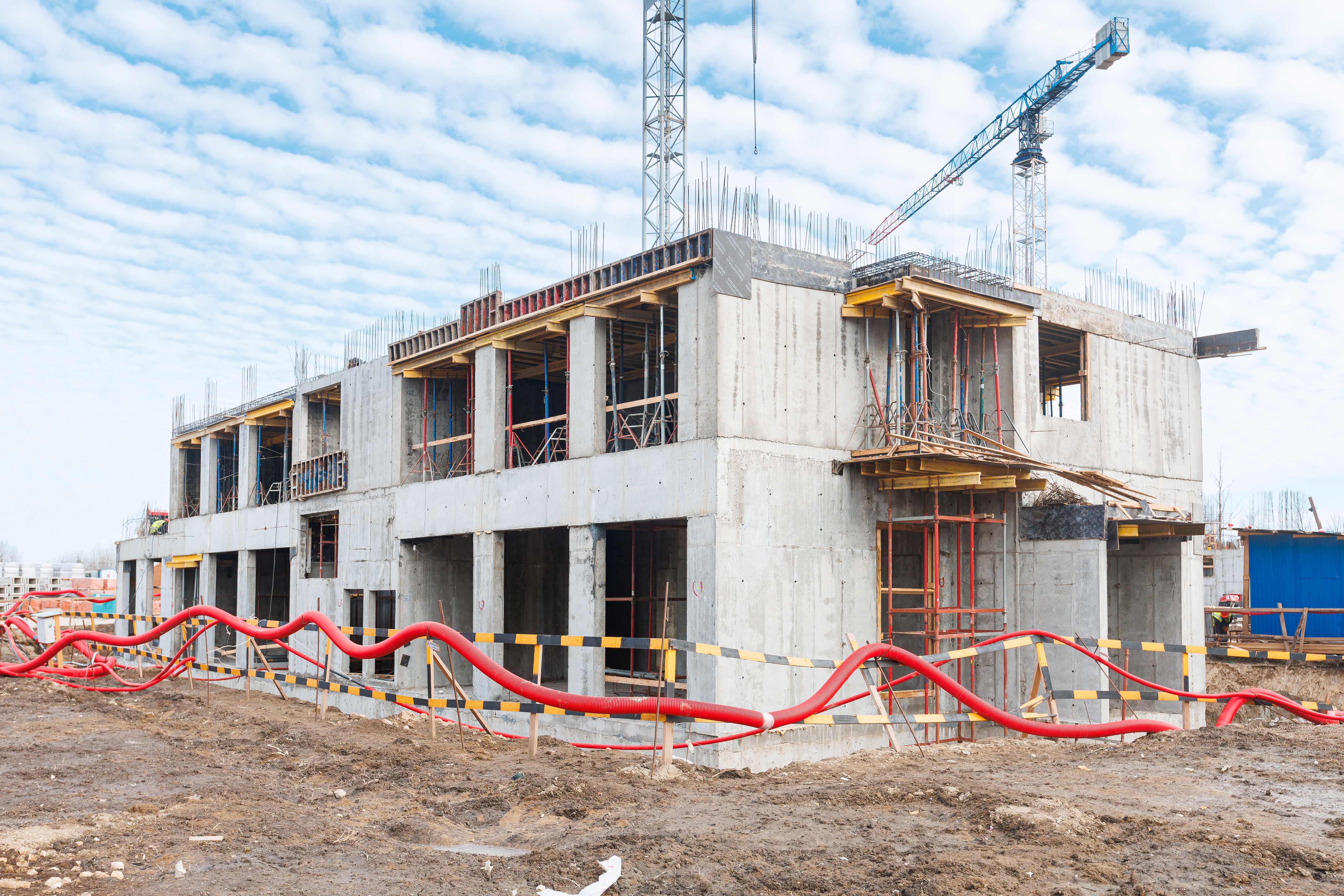

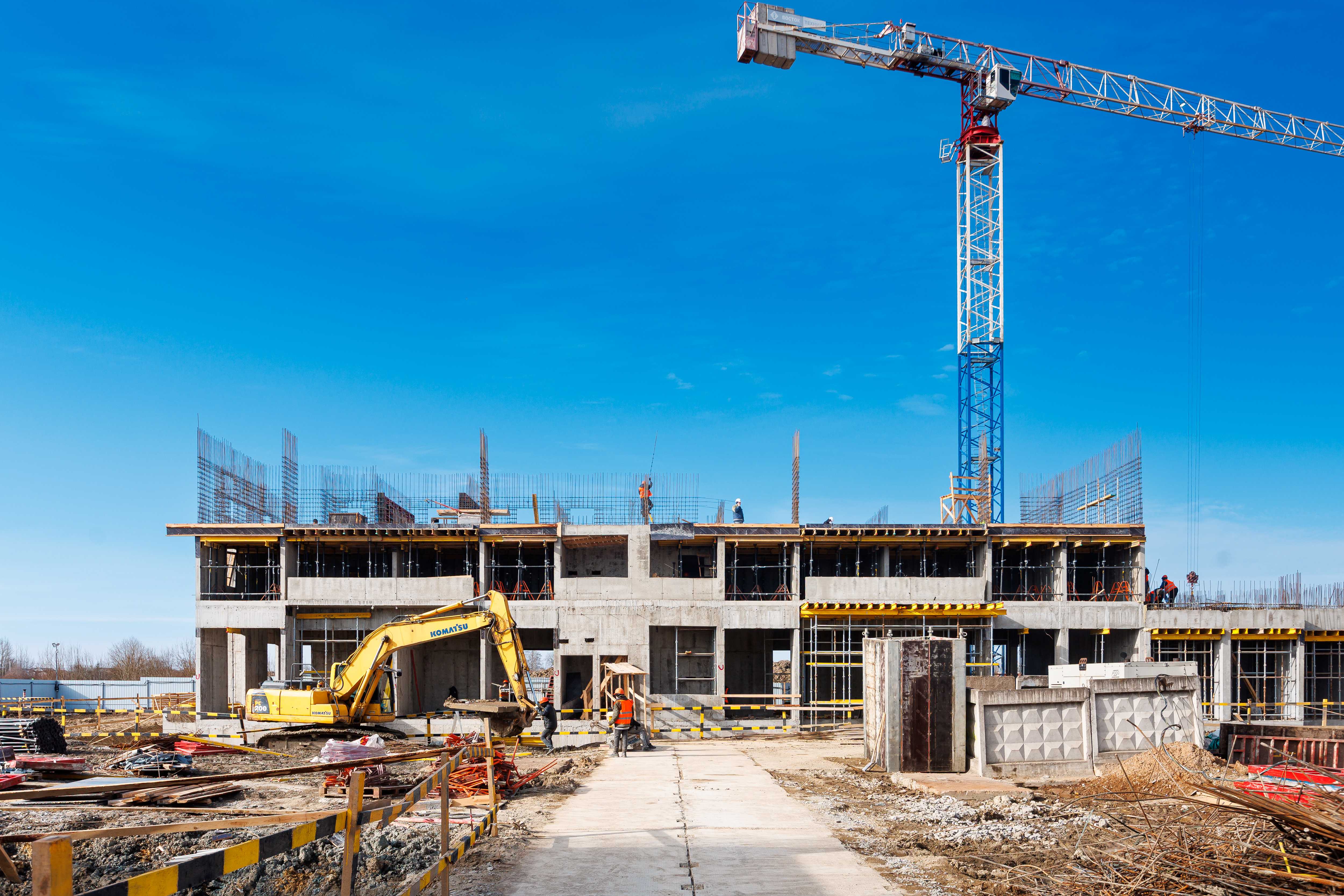

Корпус 3: устройство стен и перекрытия 1-го этажа.


Участок 4:

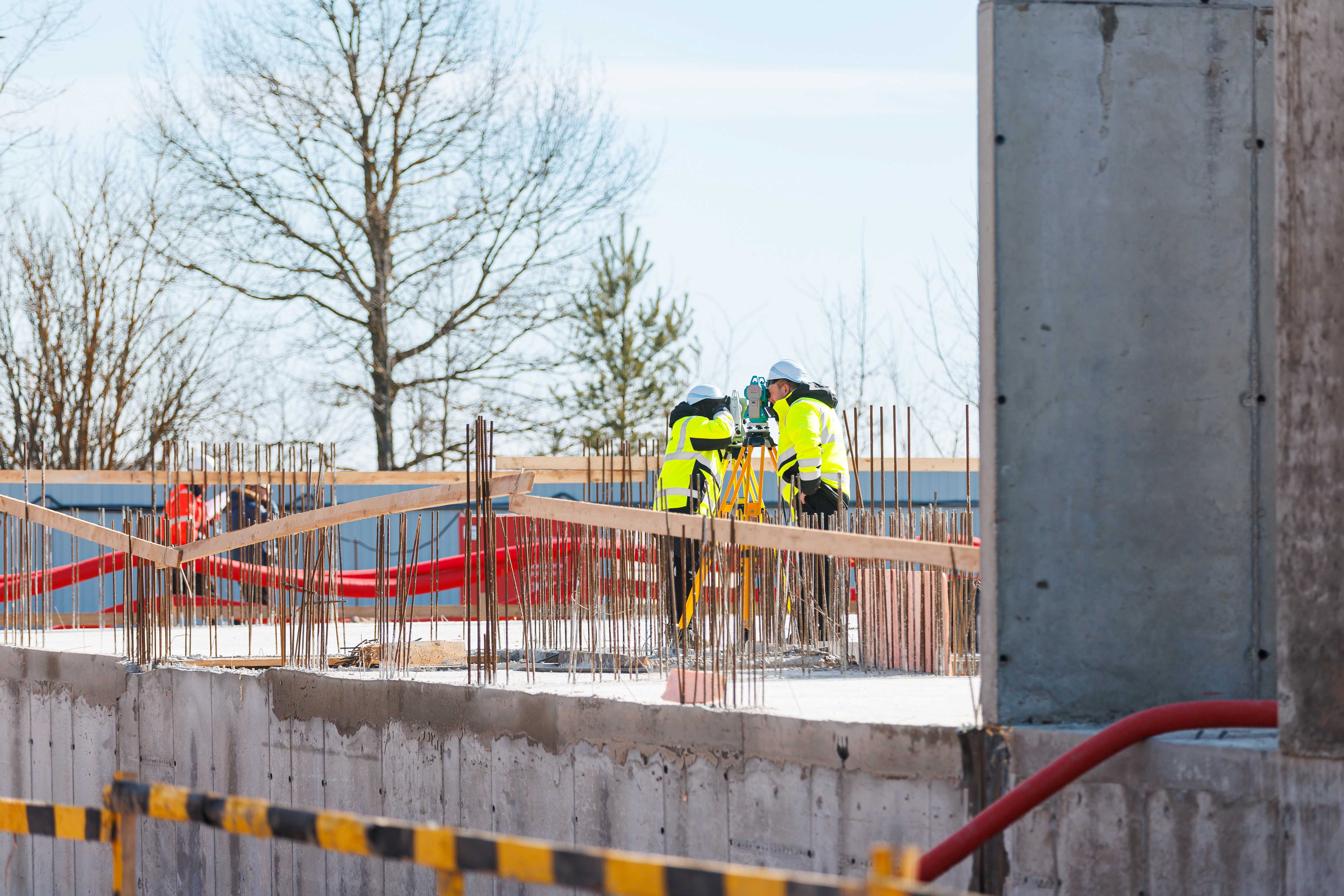

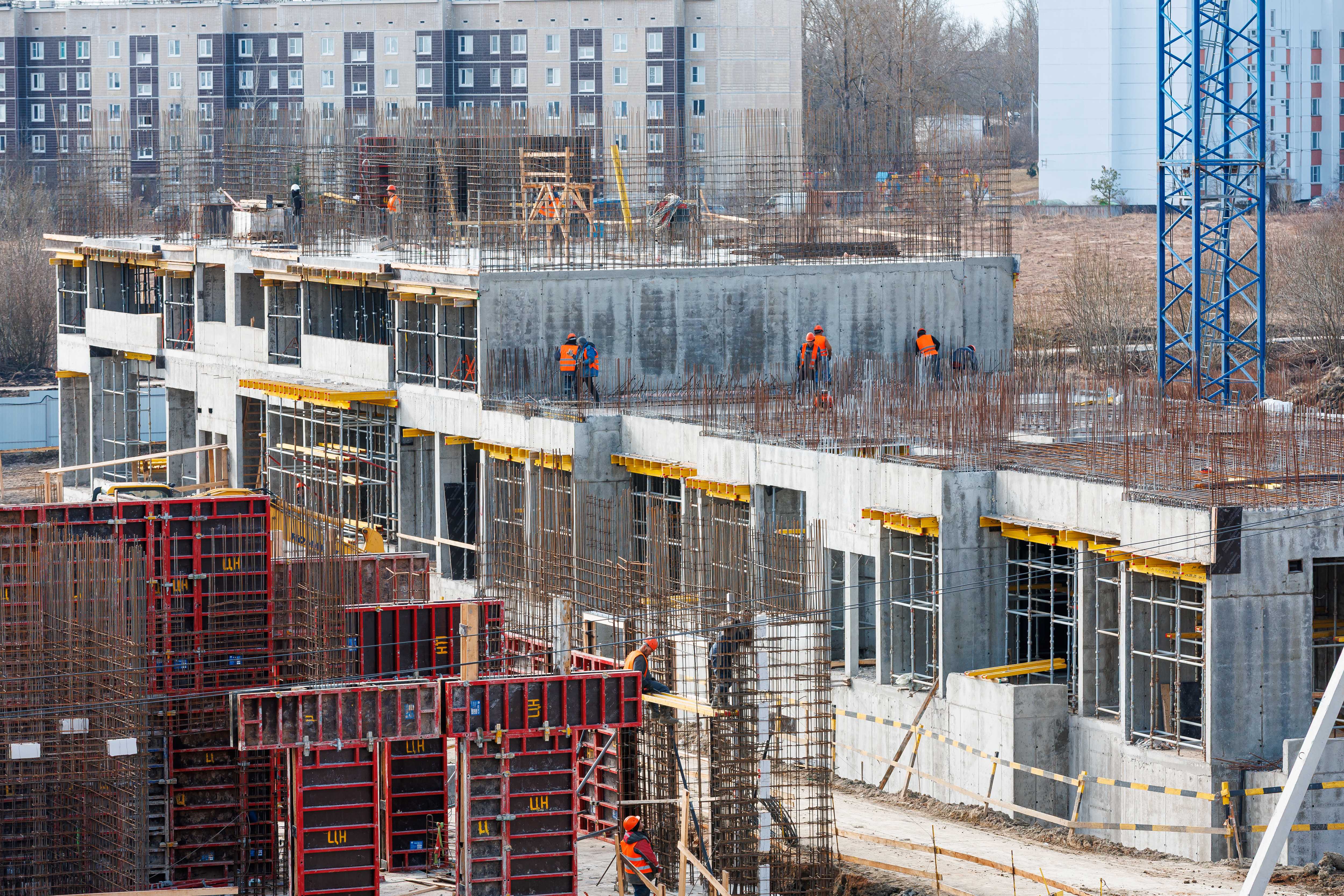

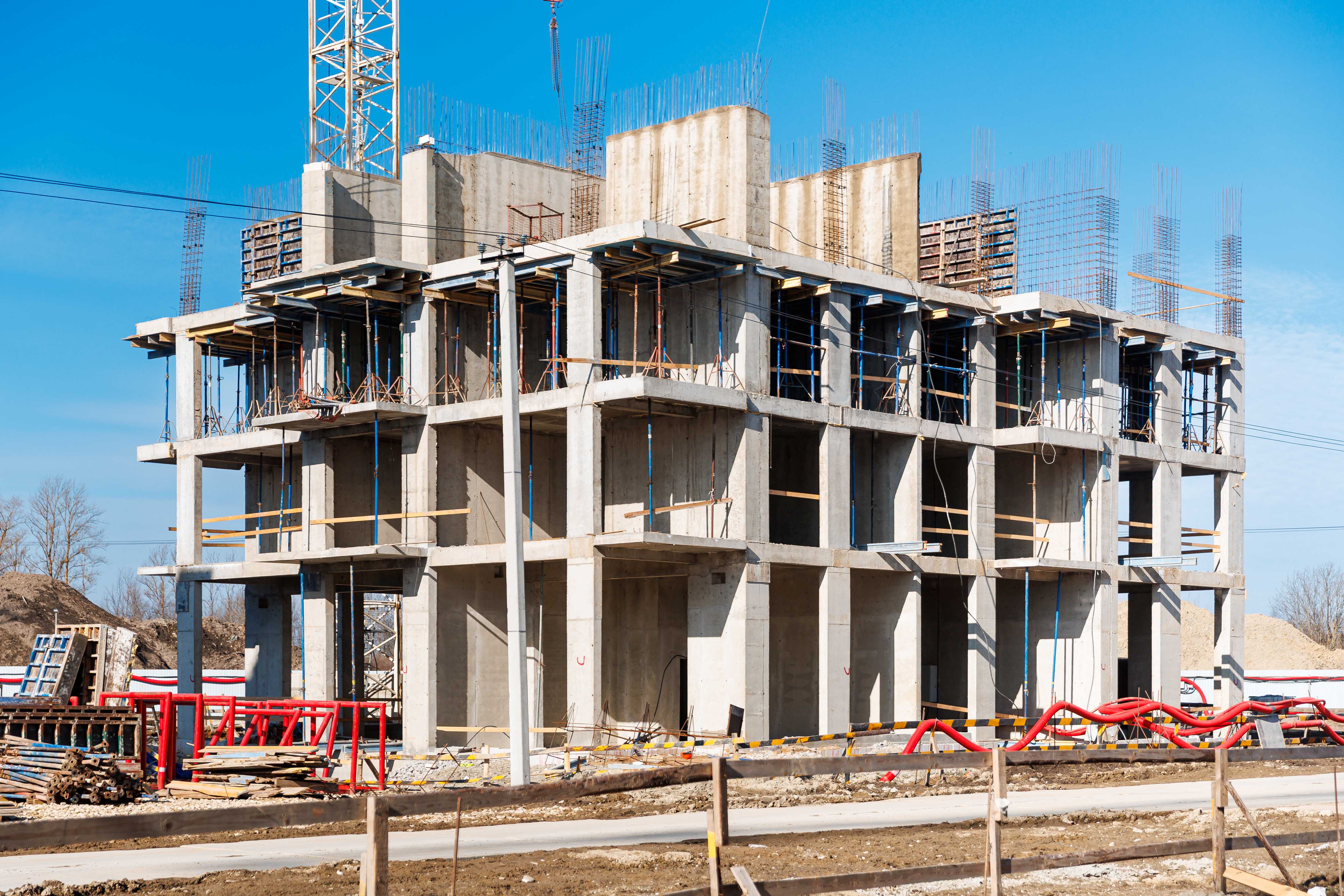

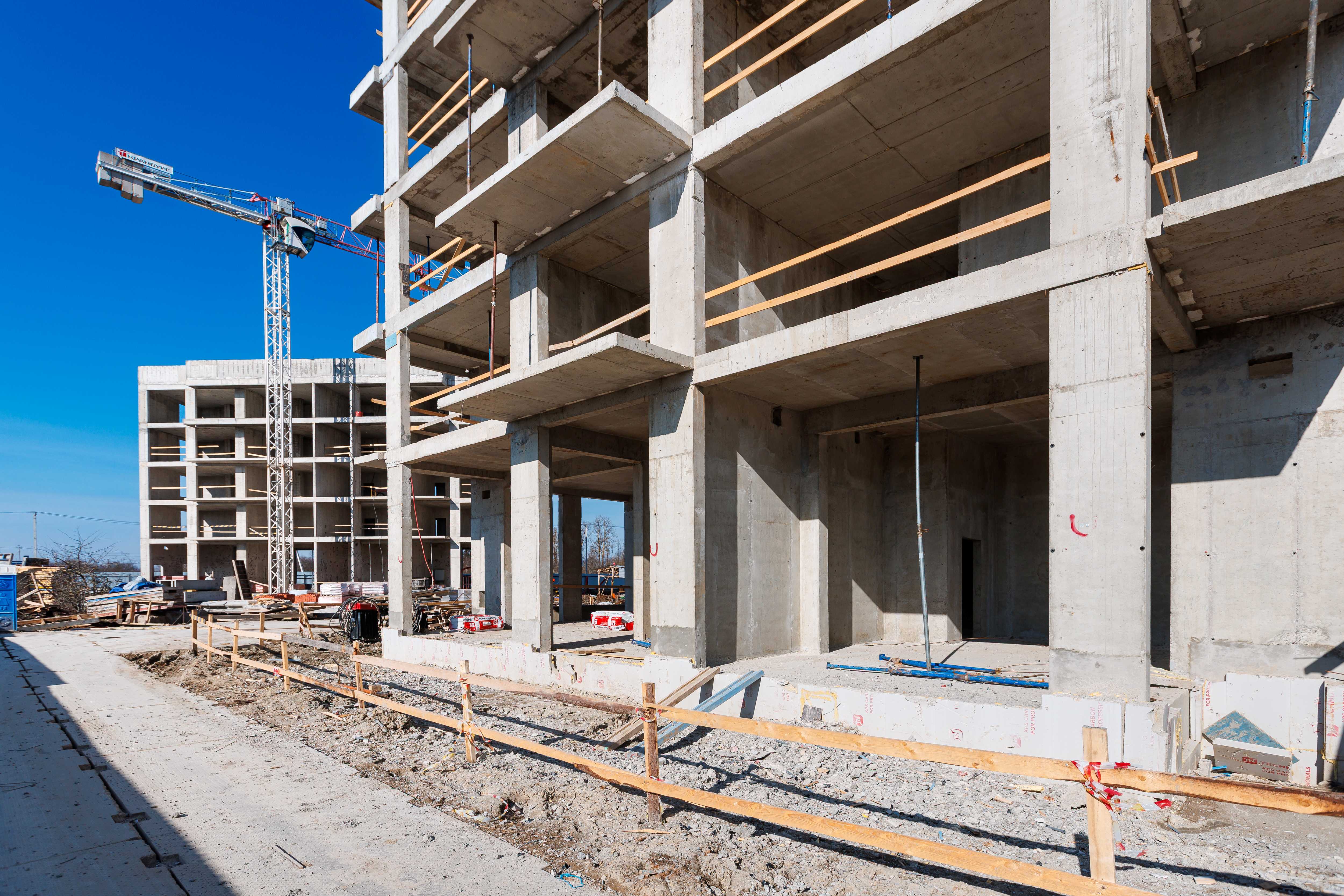

Корпус 1: устройство парапета кровли, монтаж вентиляционных блоков, работы по подготовке жб конструкций к передаче под кладку, начало кладки.

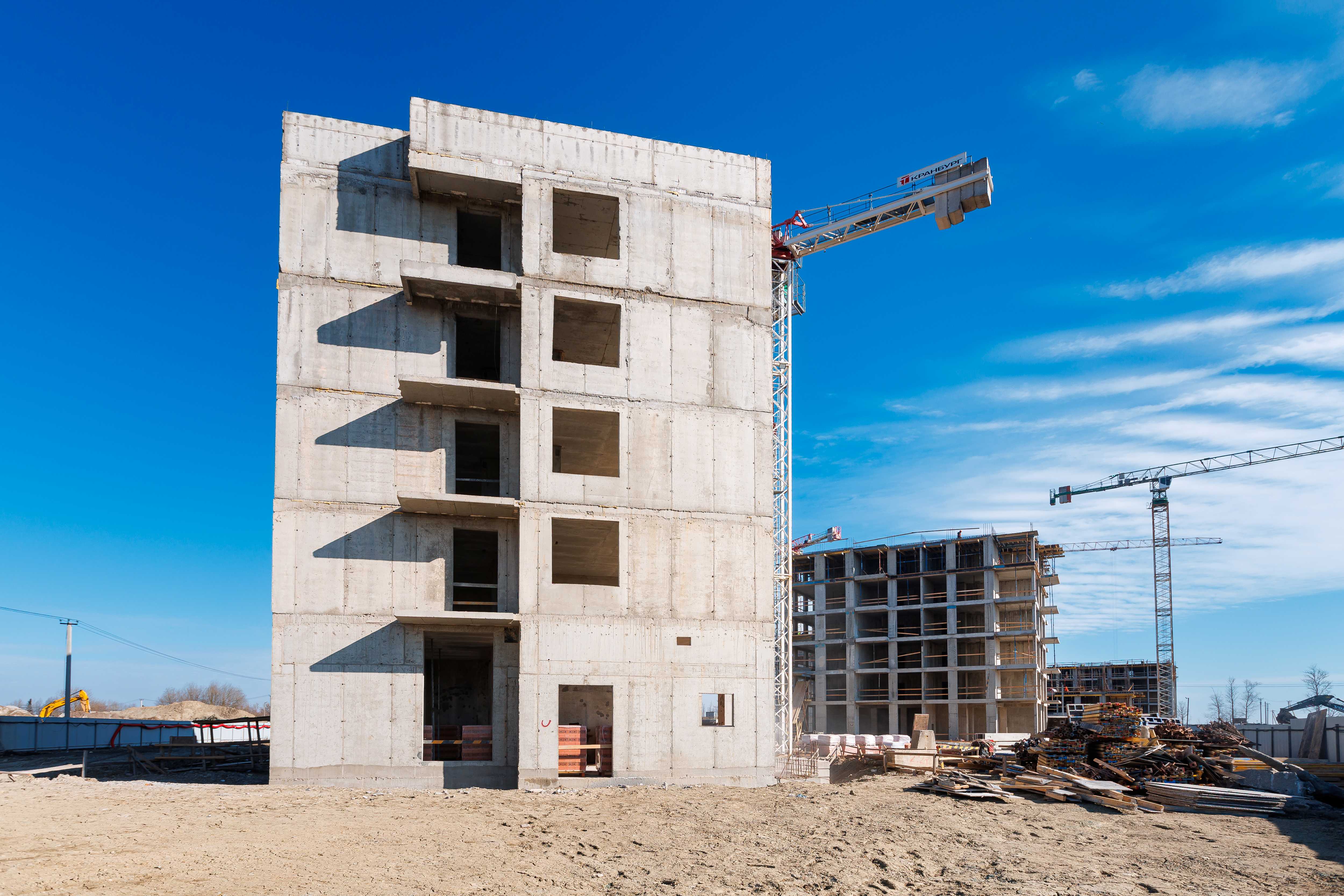

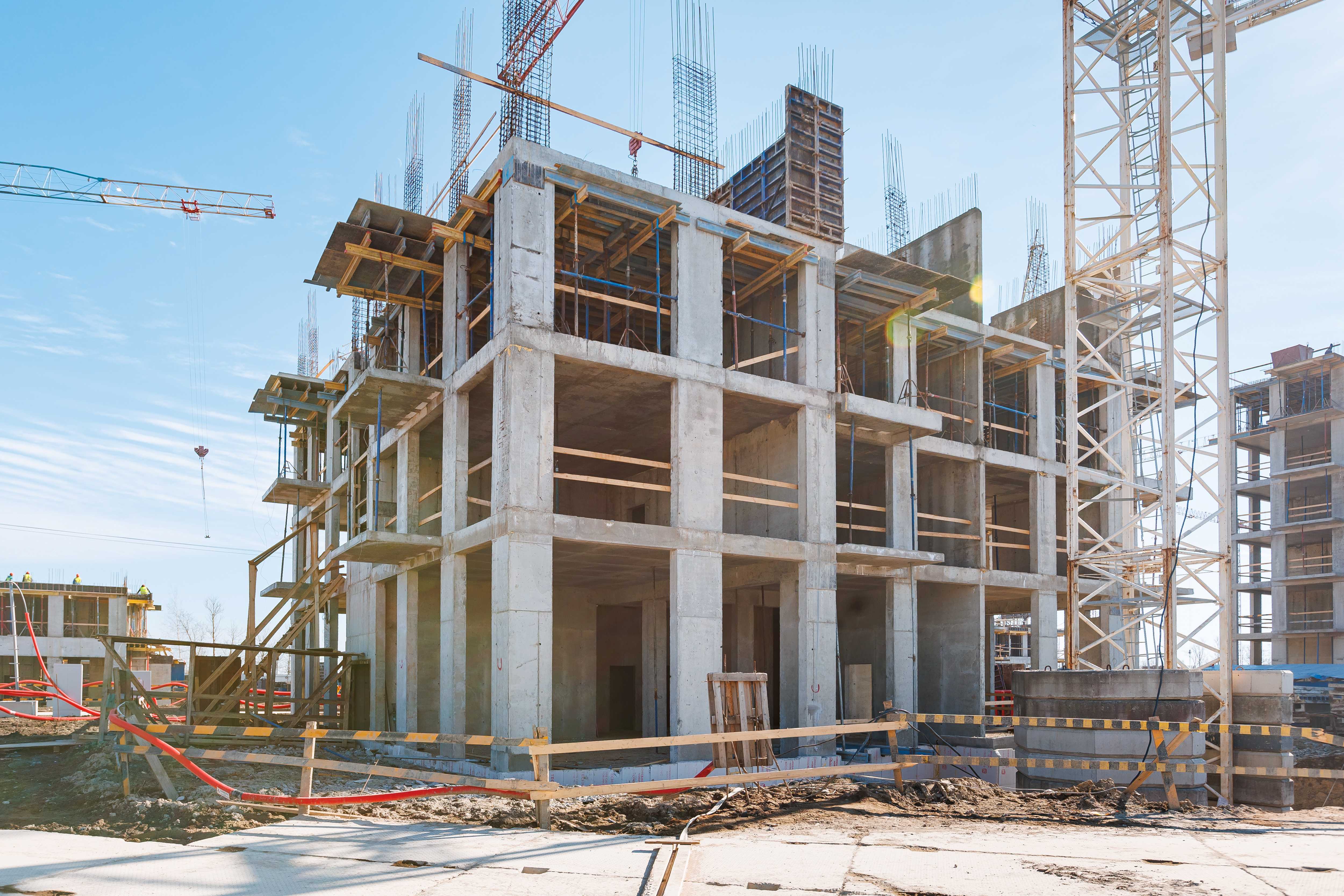

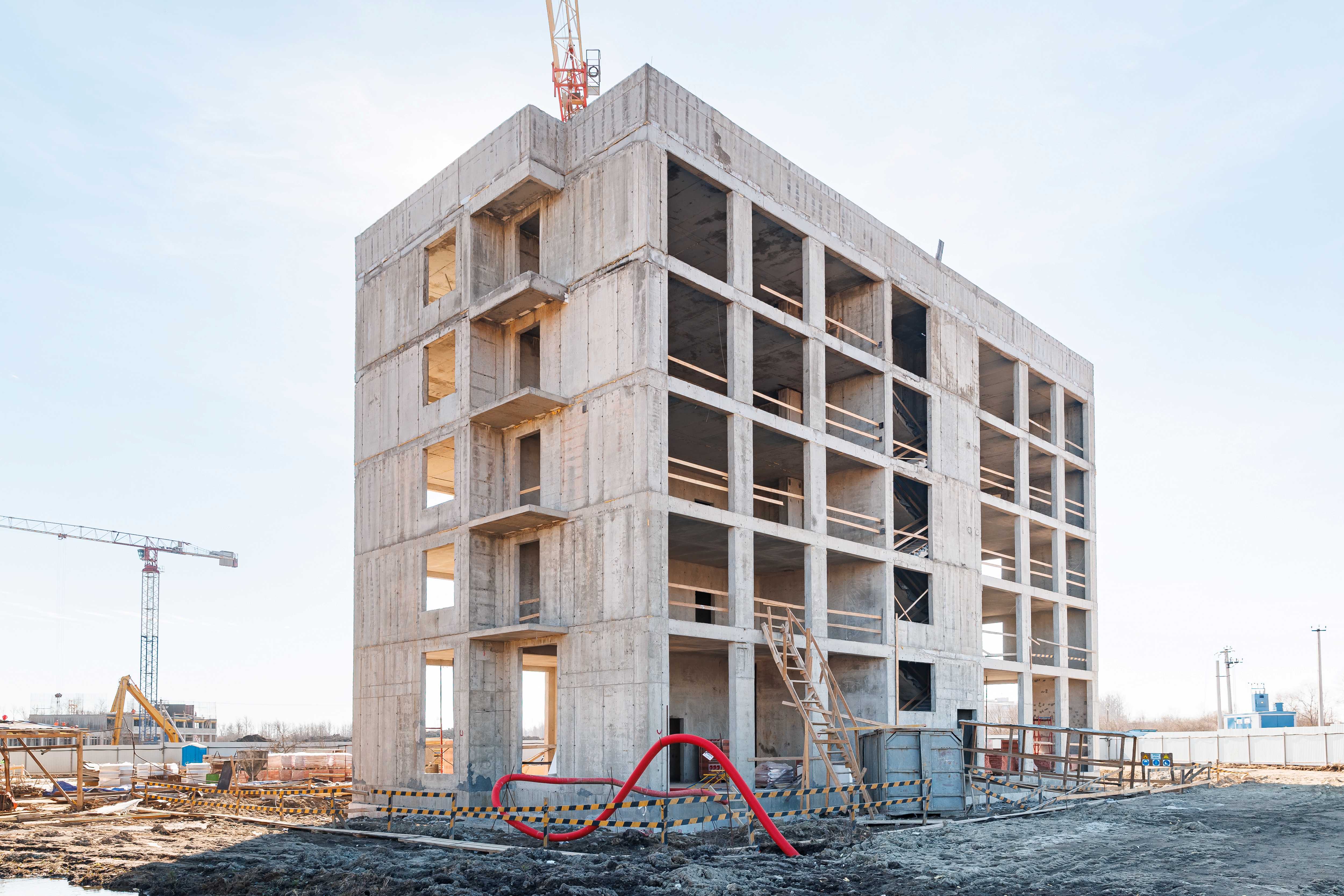

Корпус 2: устройство стен 4-го этажа

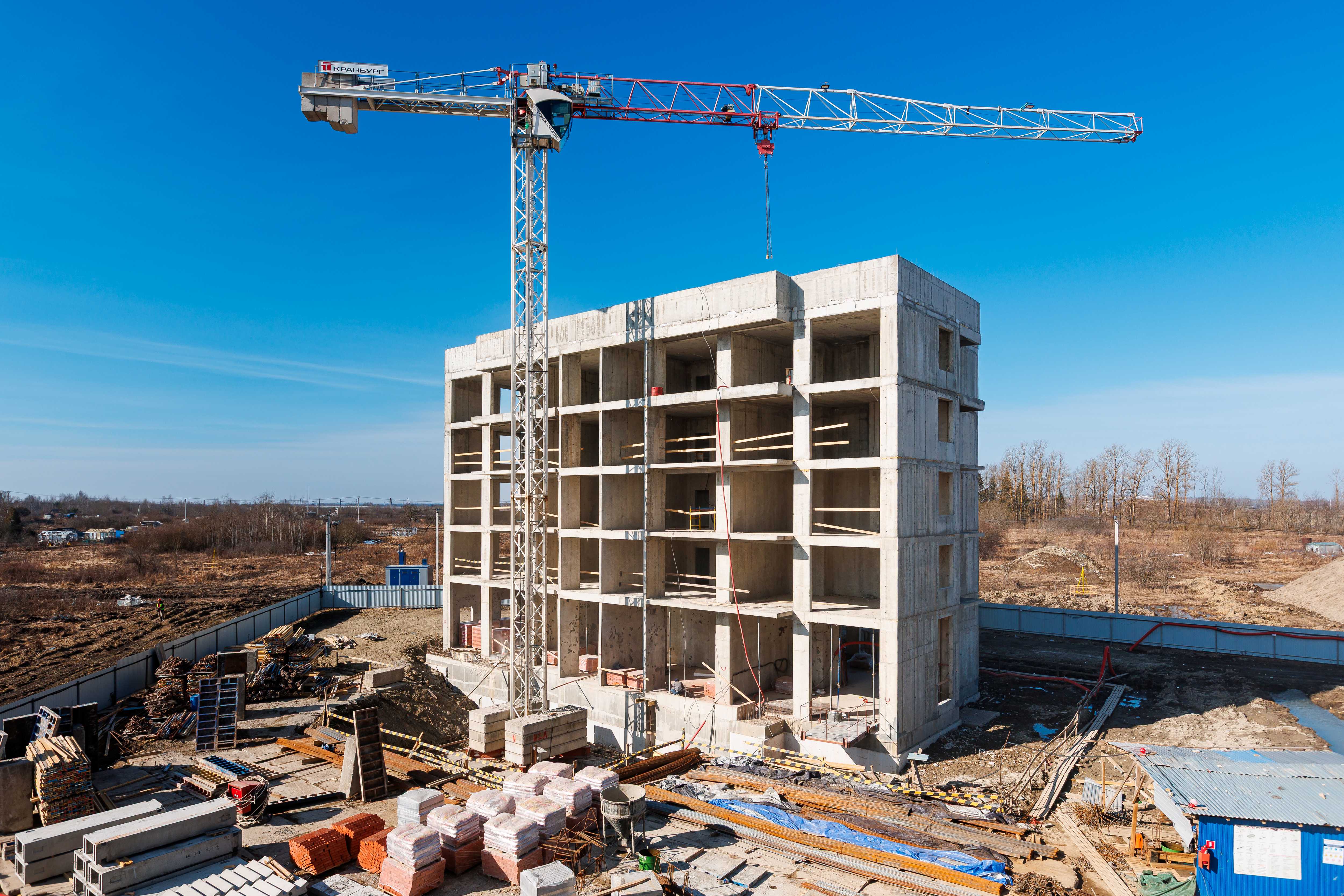

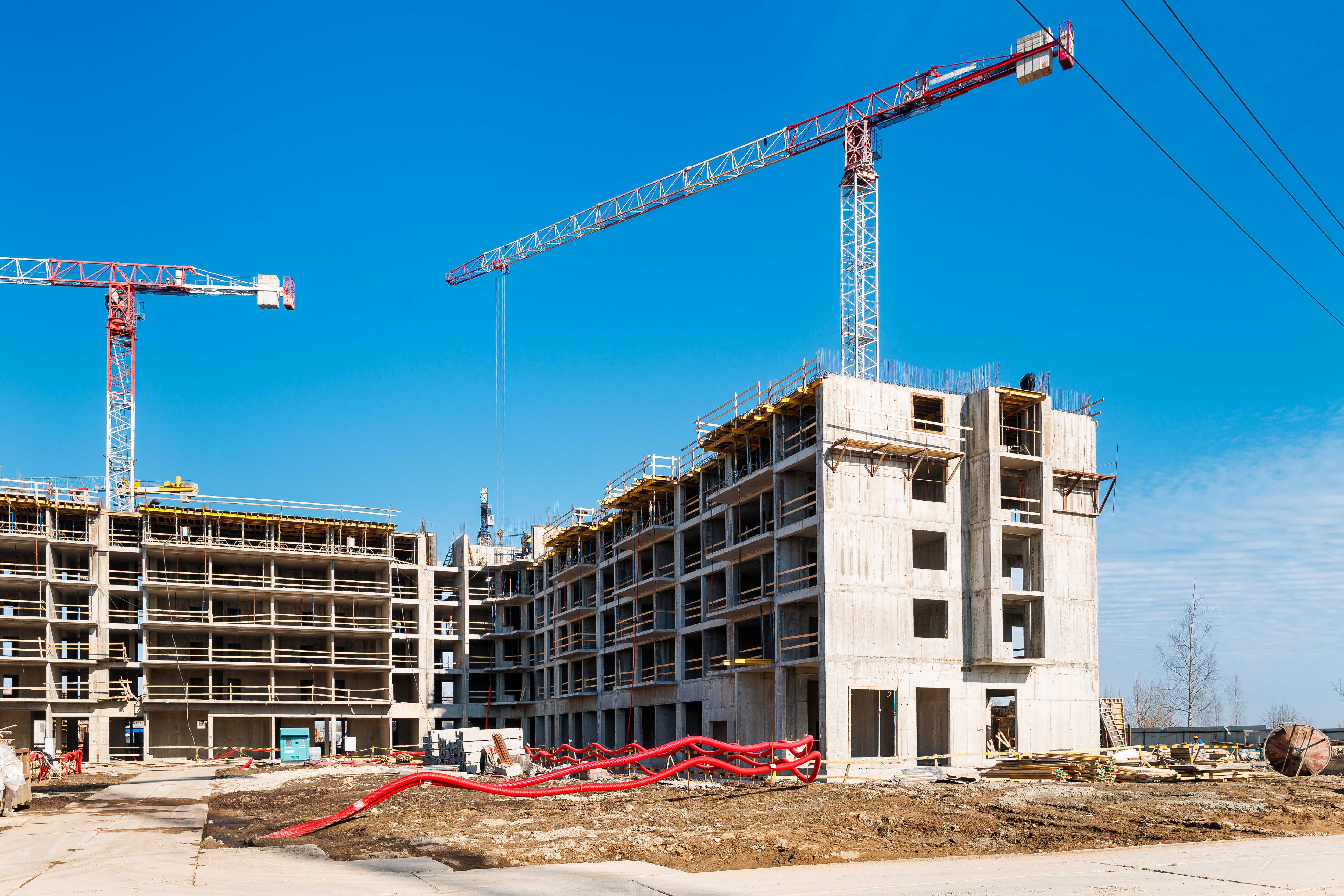

Корпус 3: устройство стен 5-6-7-го этажей и перекрытий 5-6-го этажей


Участок 5 дошкольная образовательная организация на 160 мест:

Старт работ по организации строительной площадки.
