30 июля 2026

Отчет о ходе строительства проекта за июнь 2026 года.
УЧАСТОК 1.

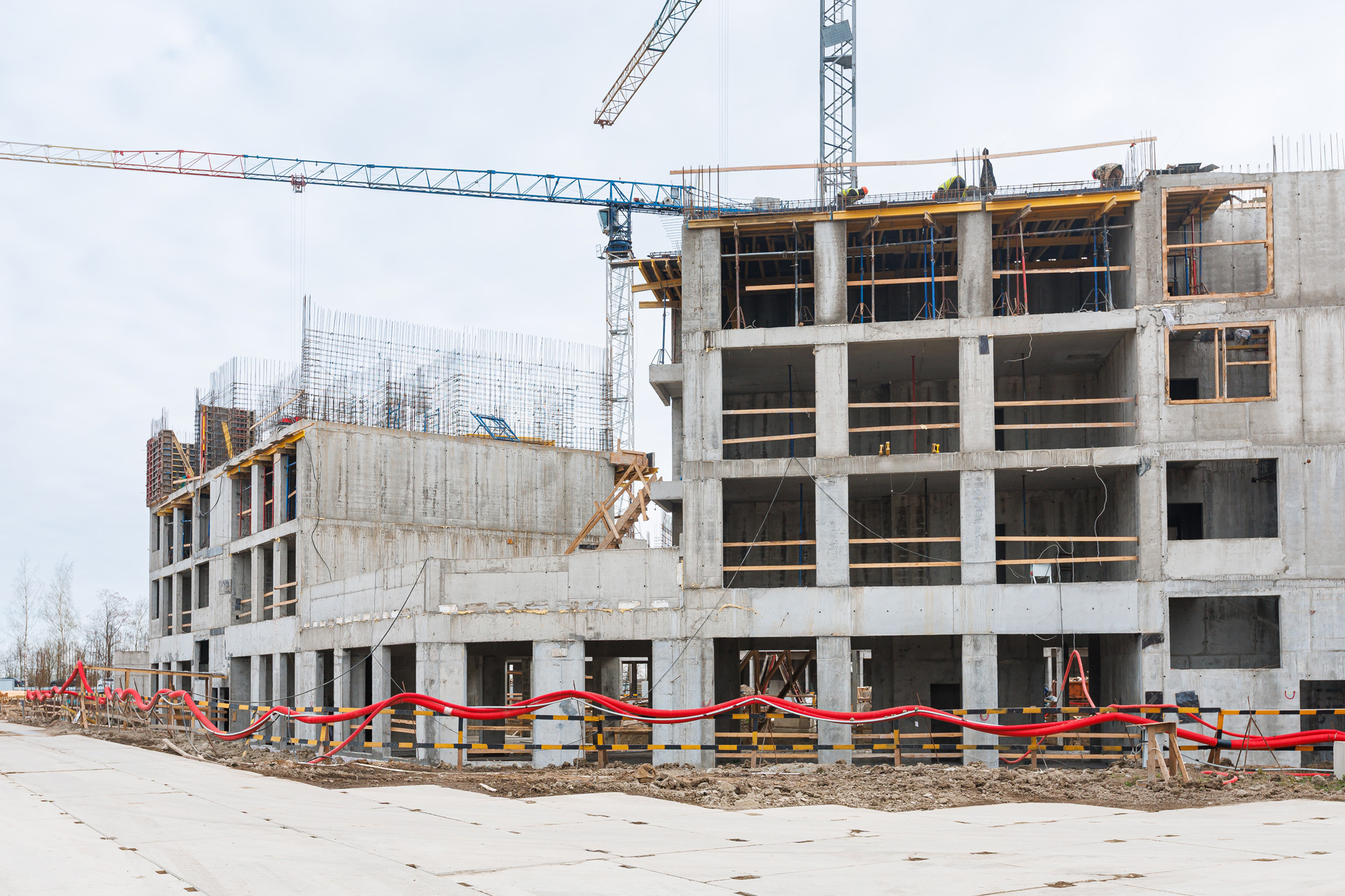

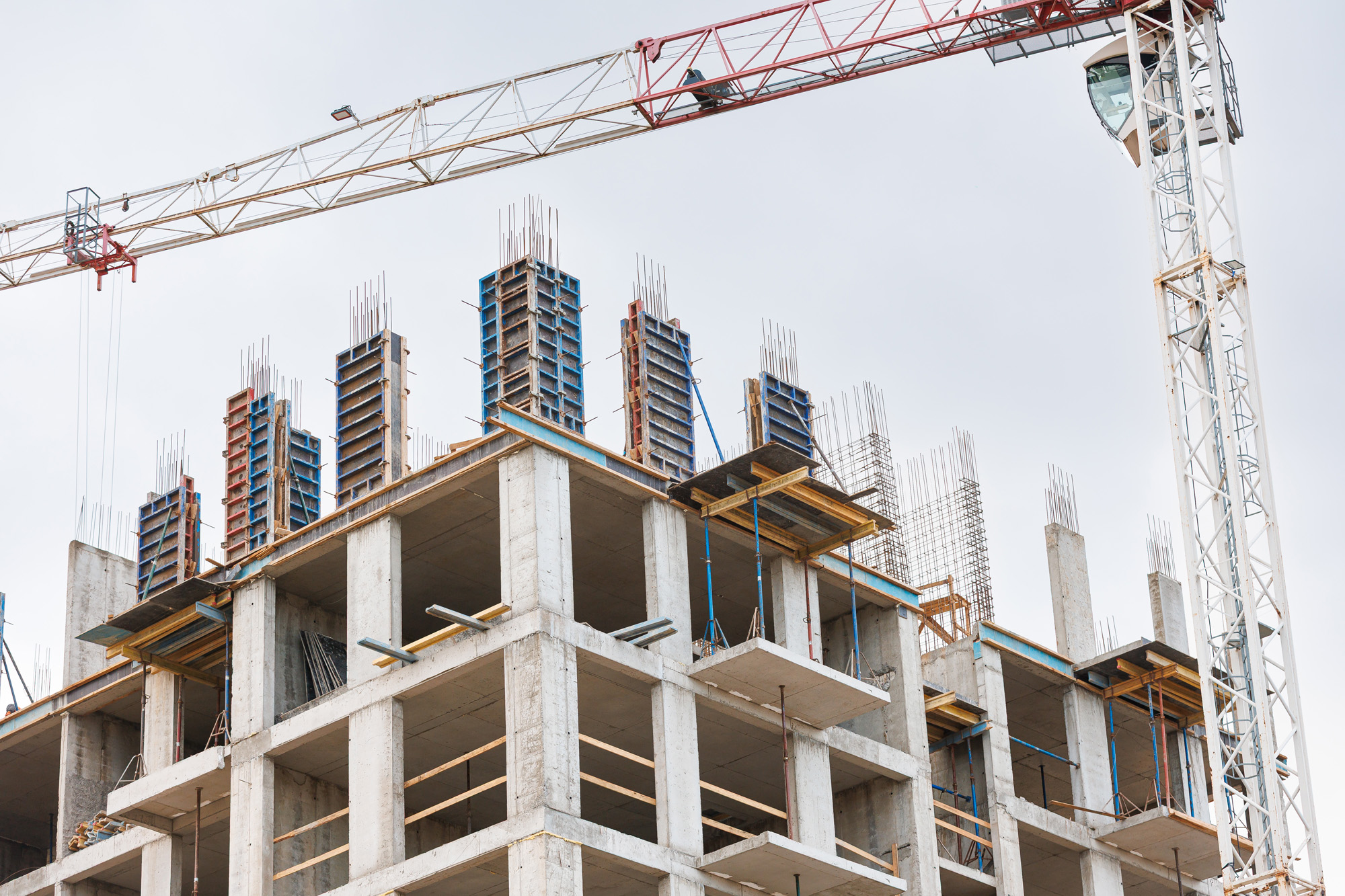

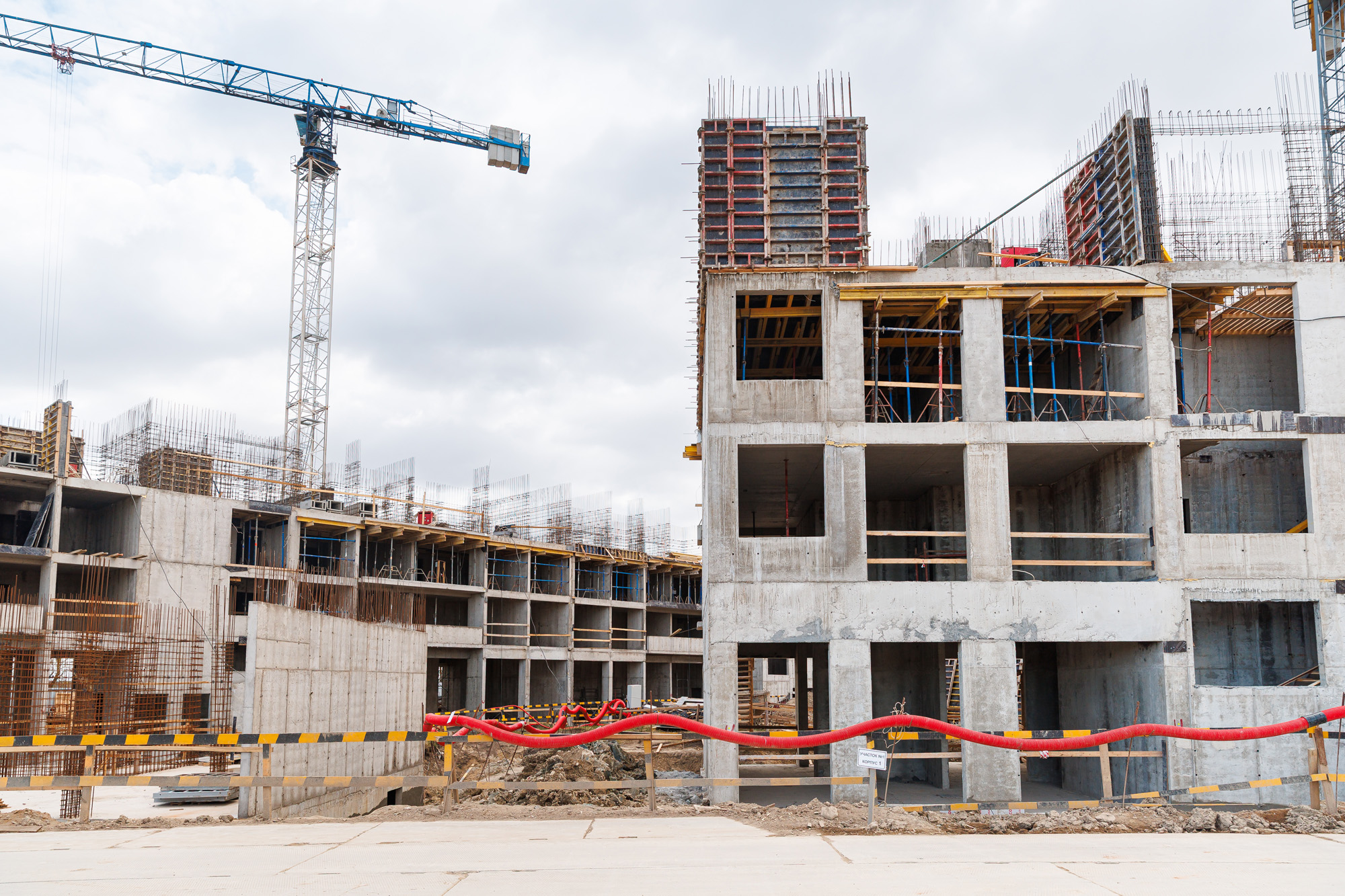

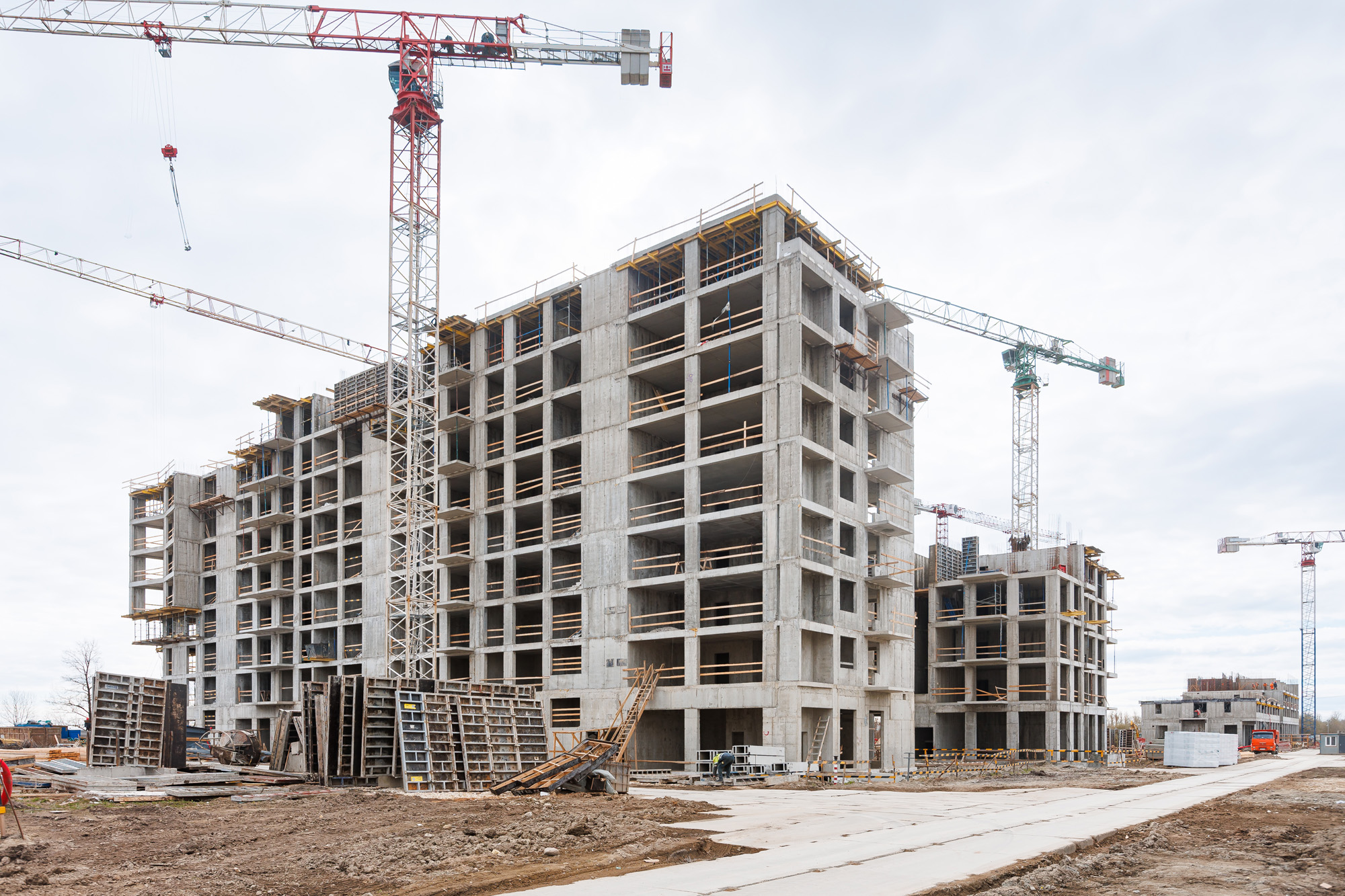

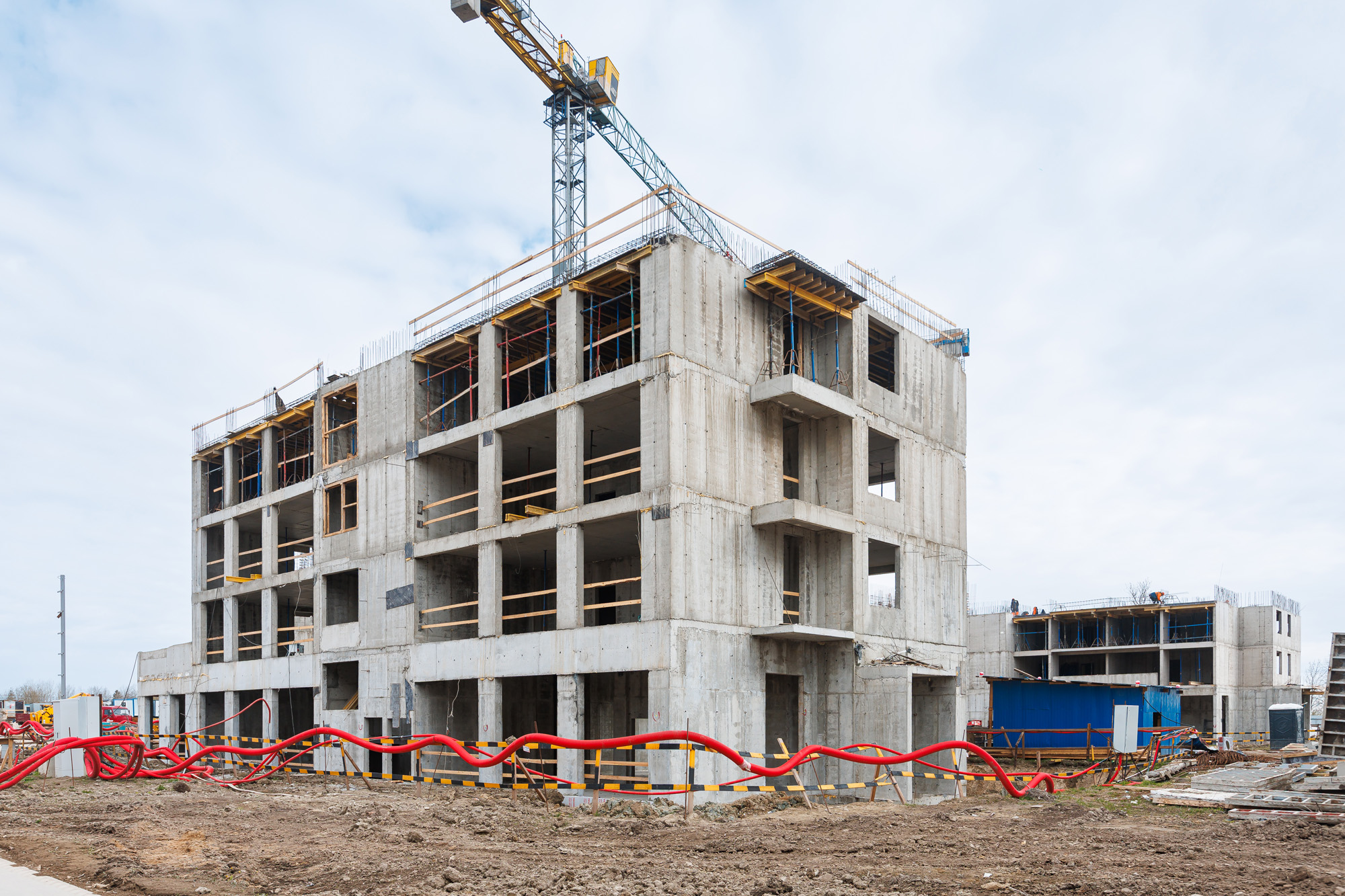

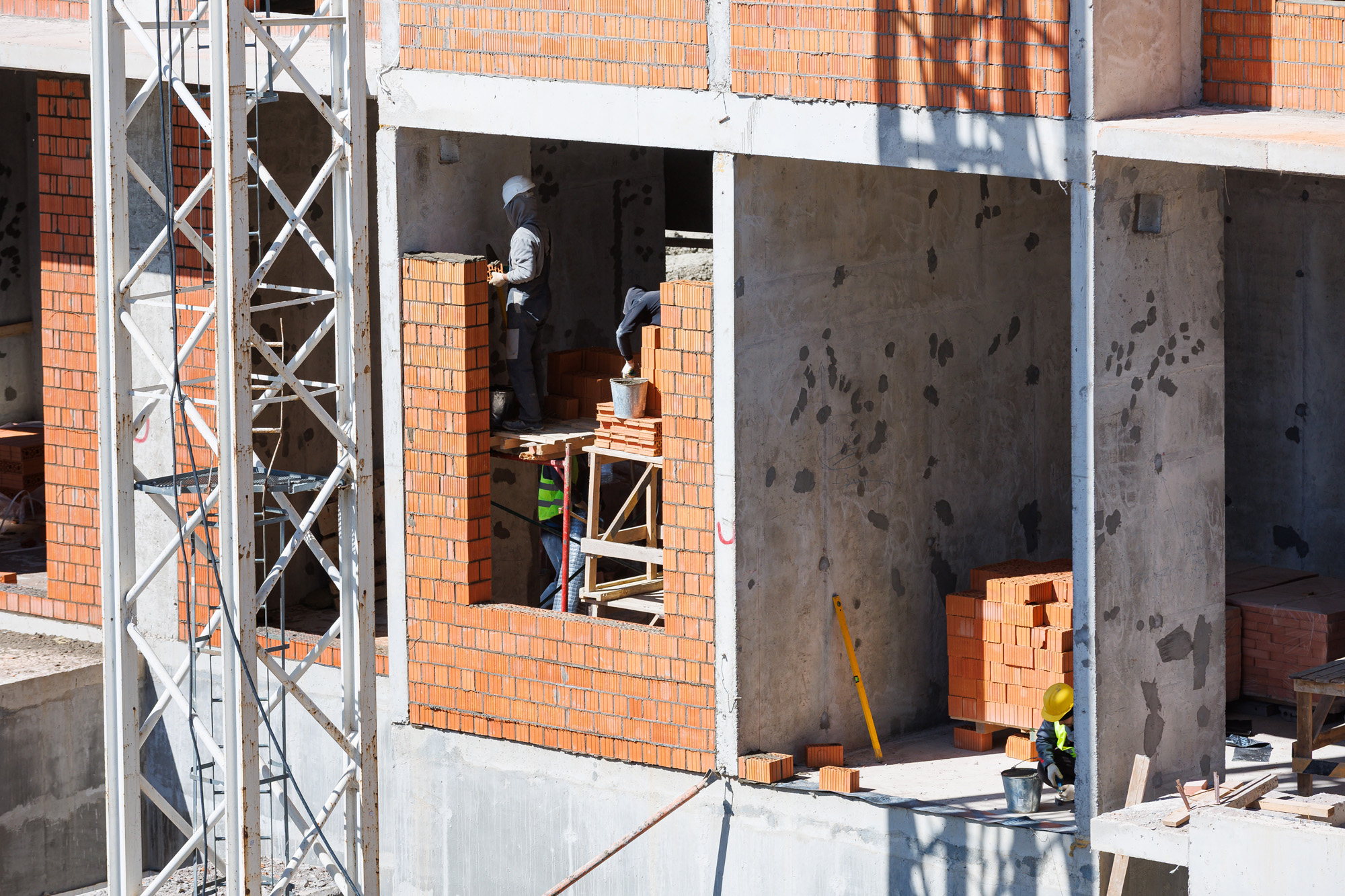

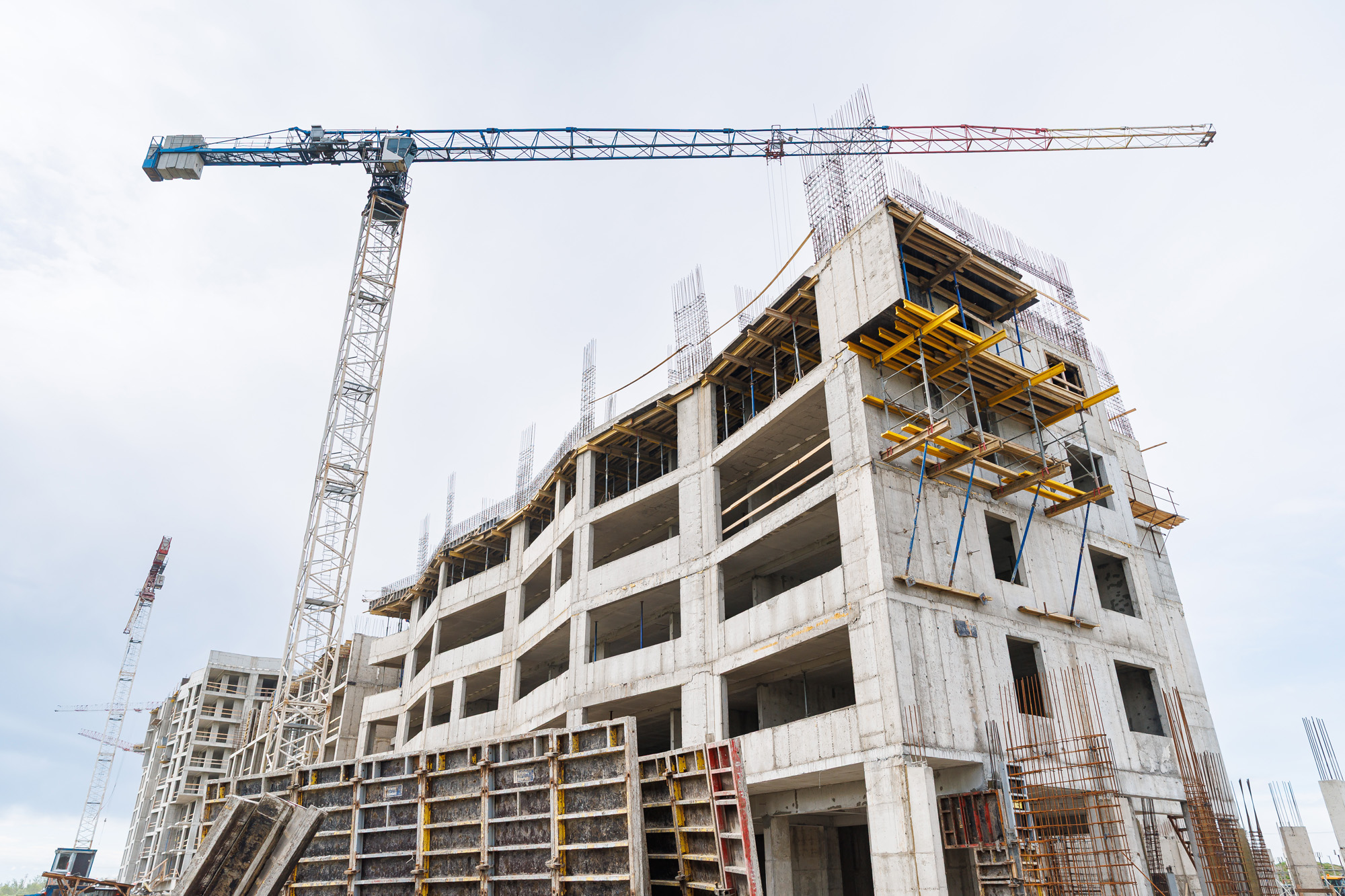

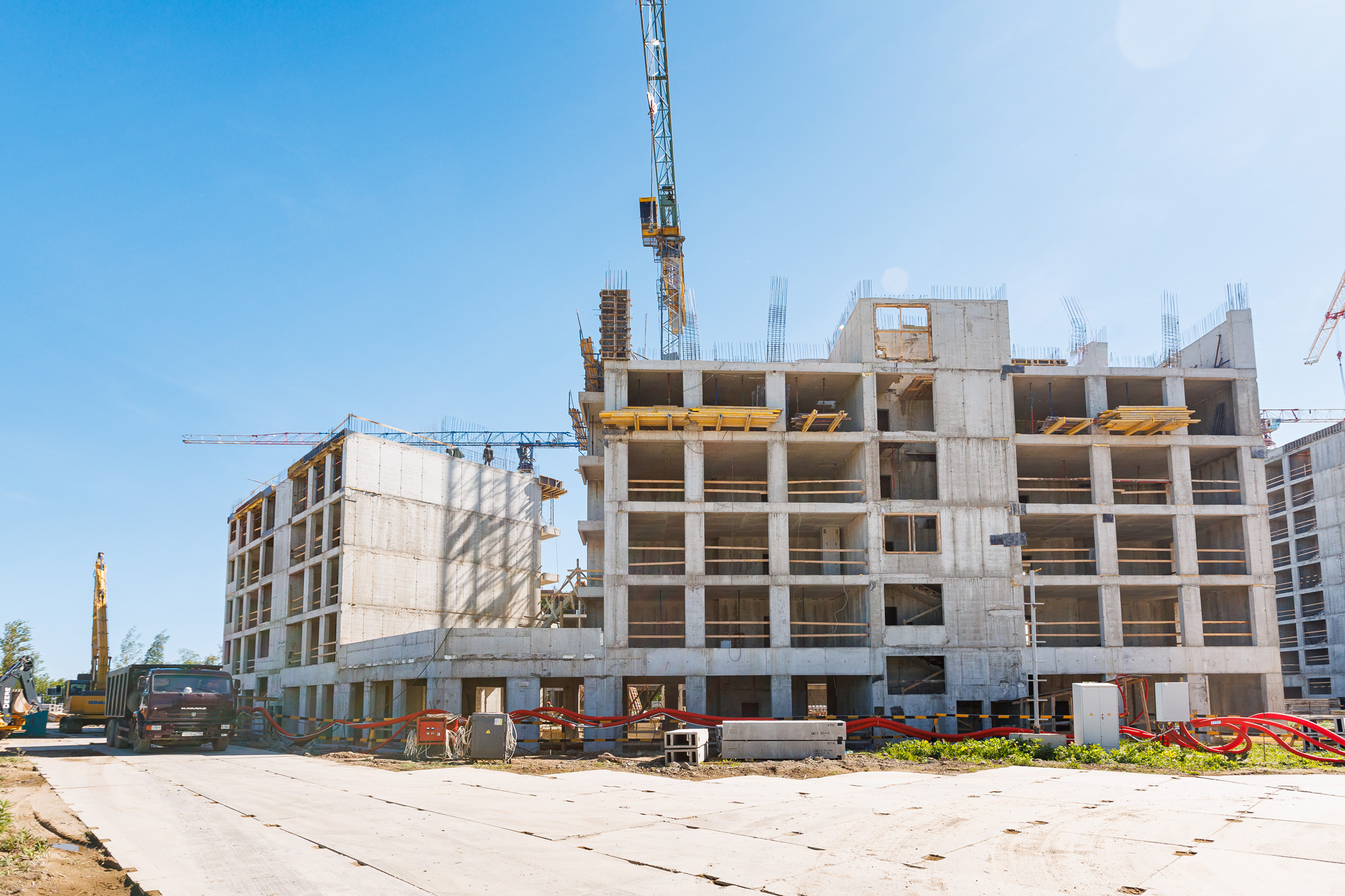

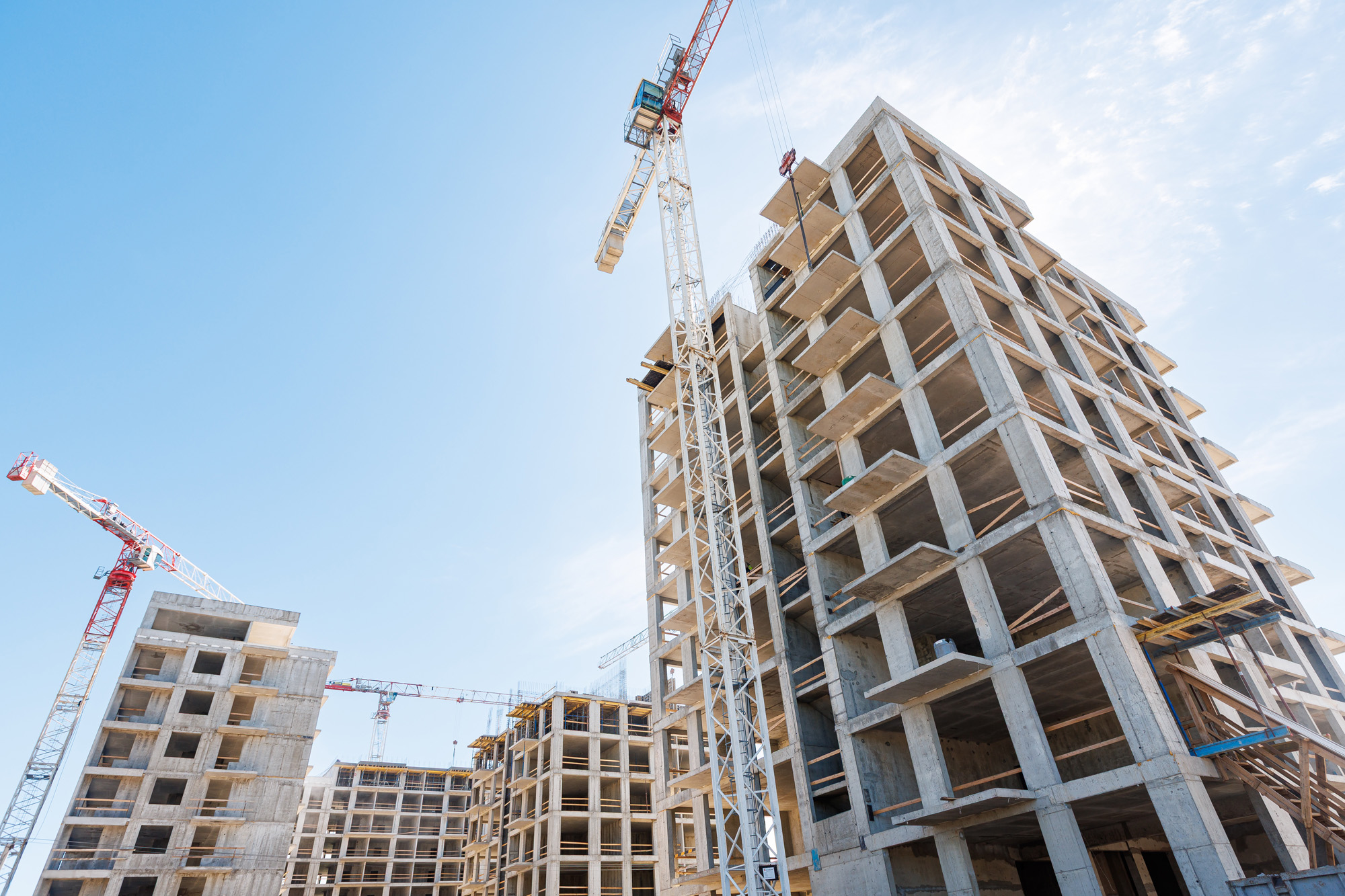

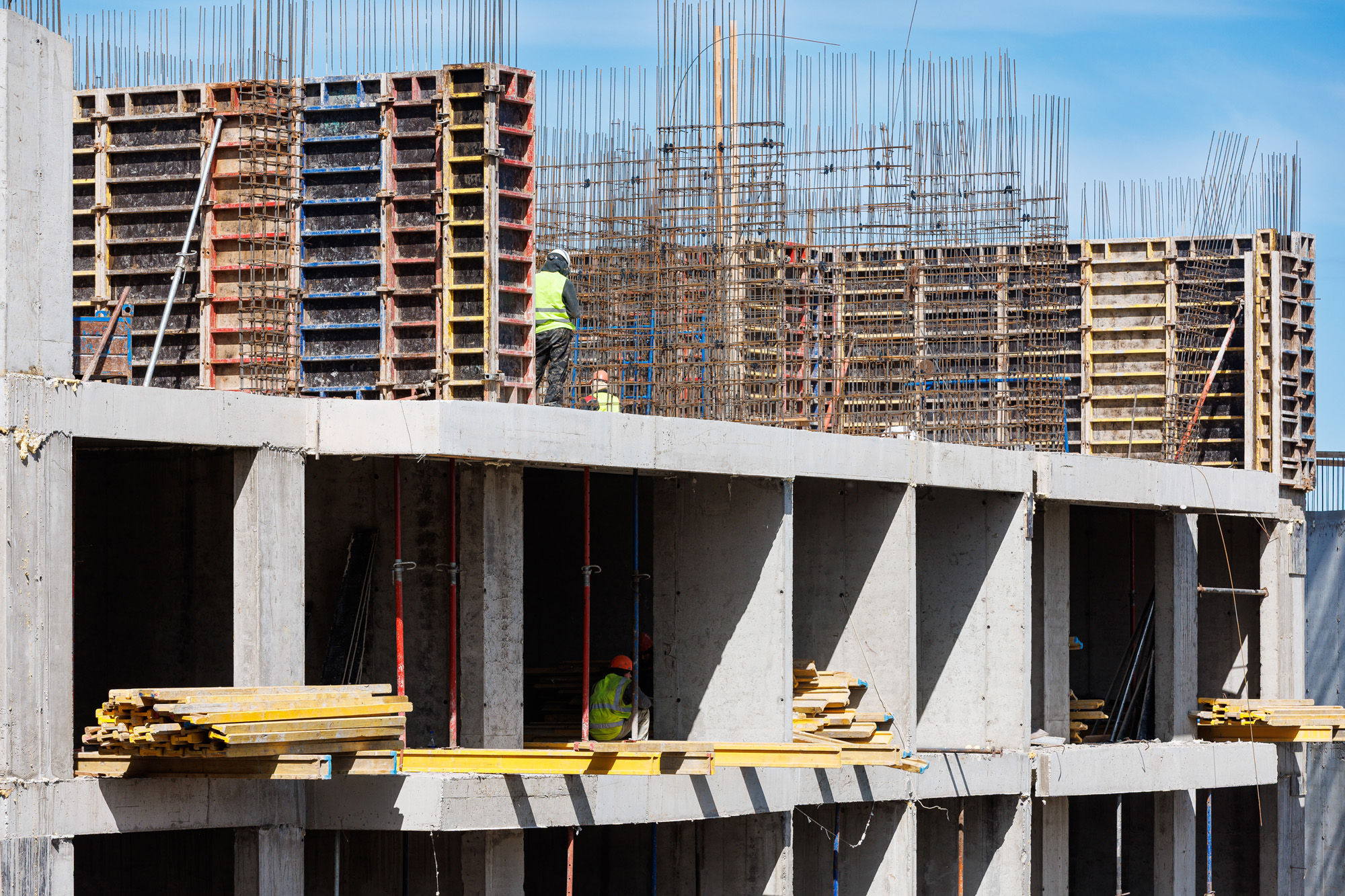

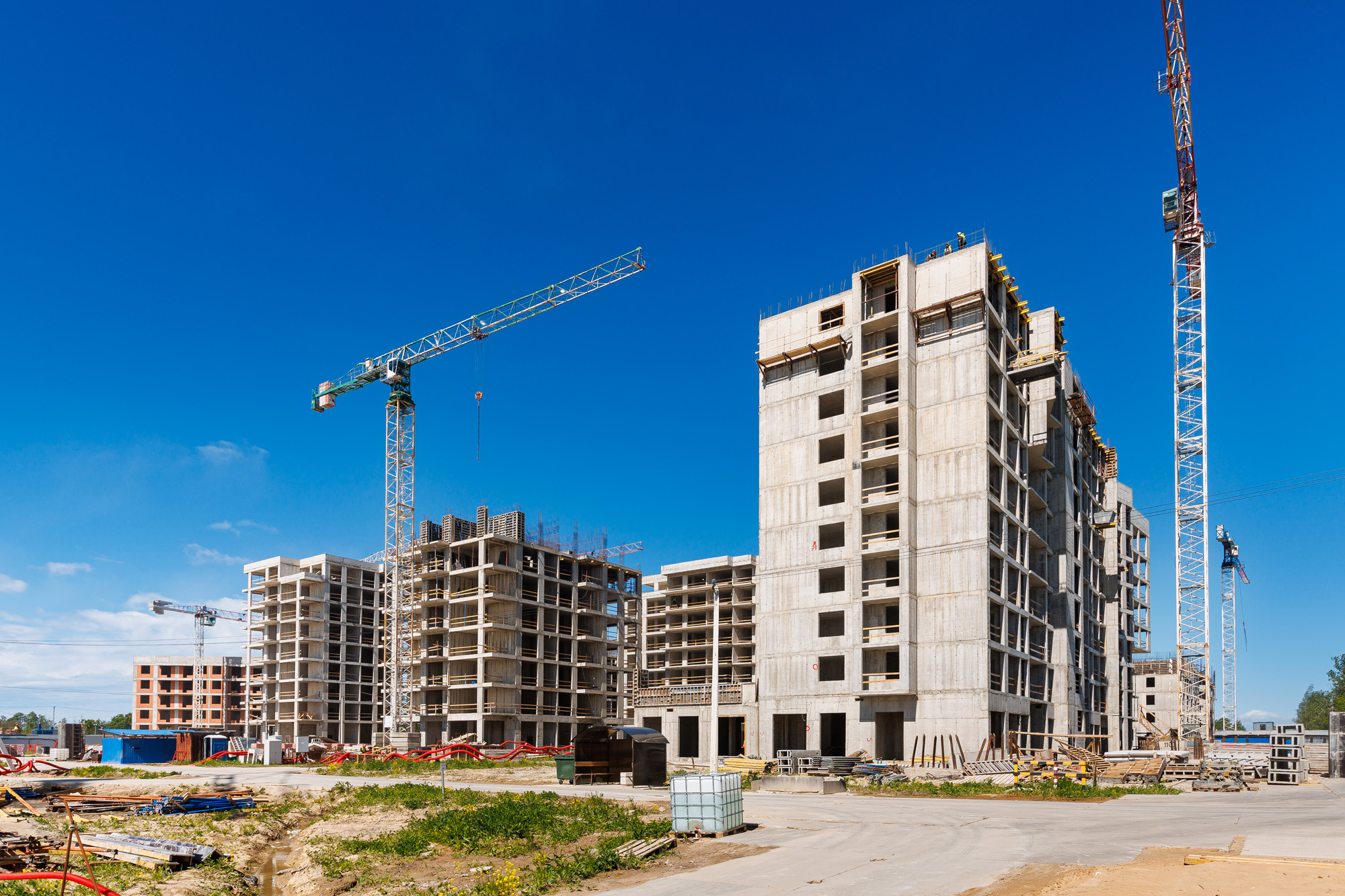

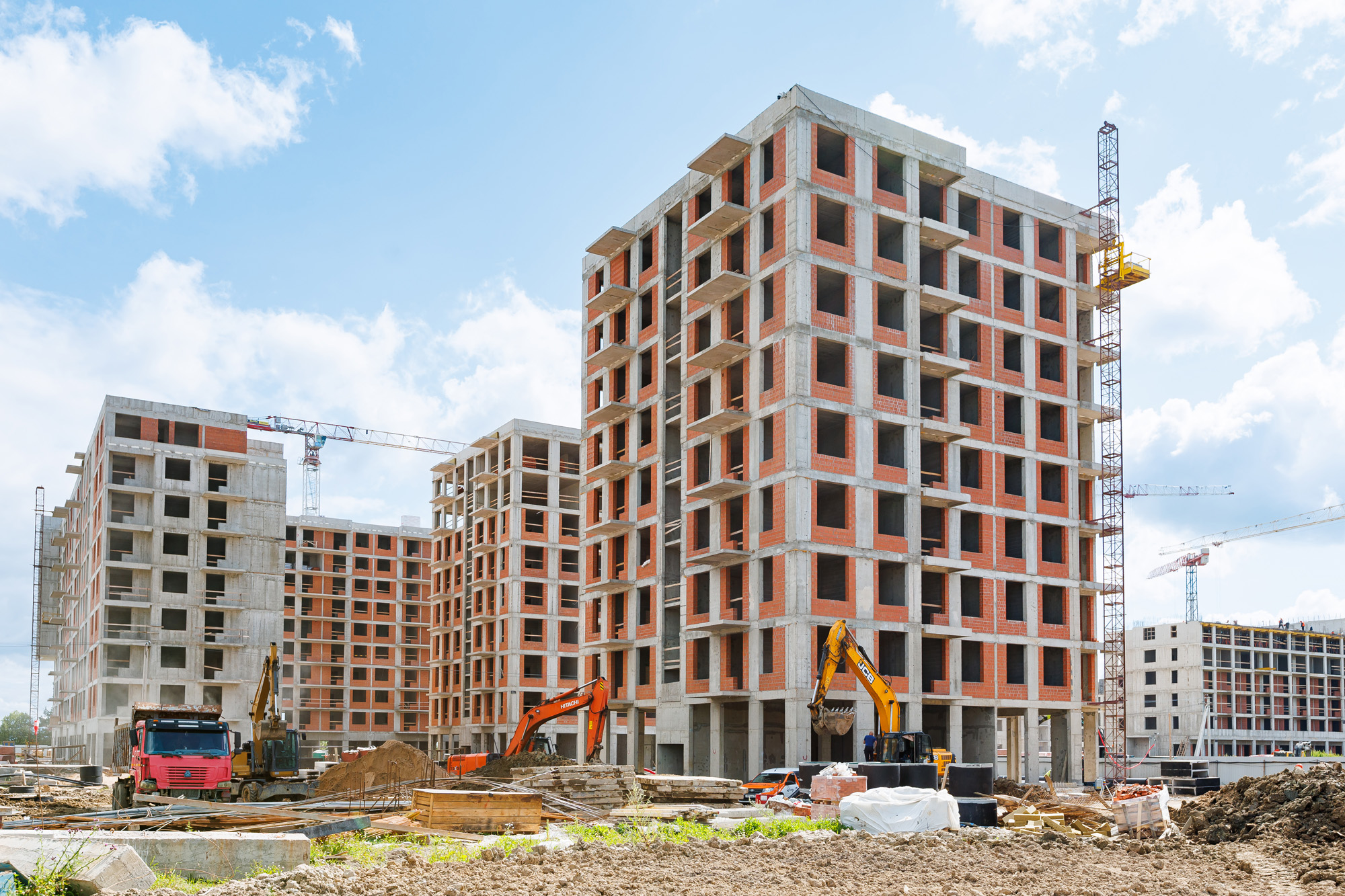

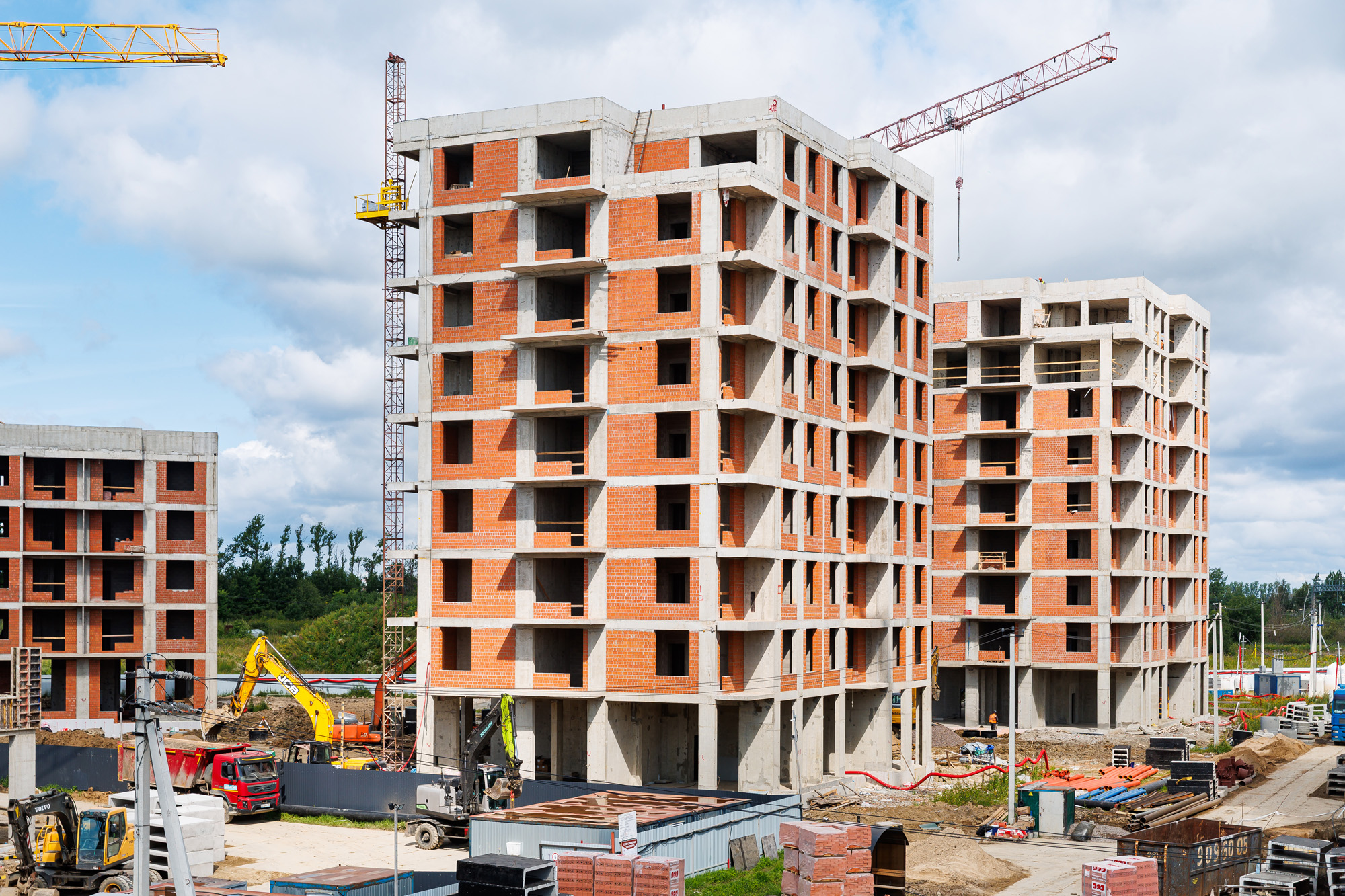

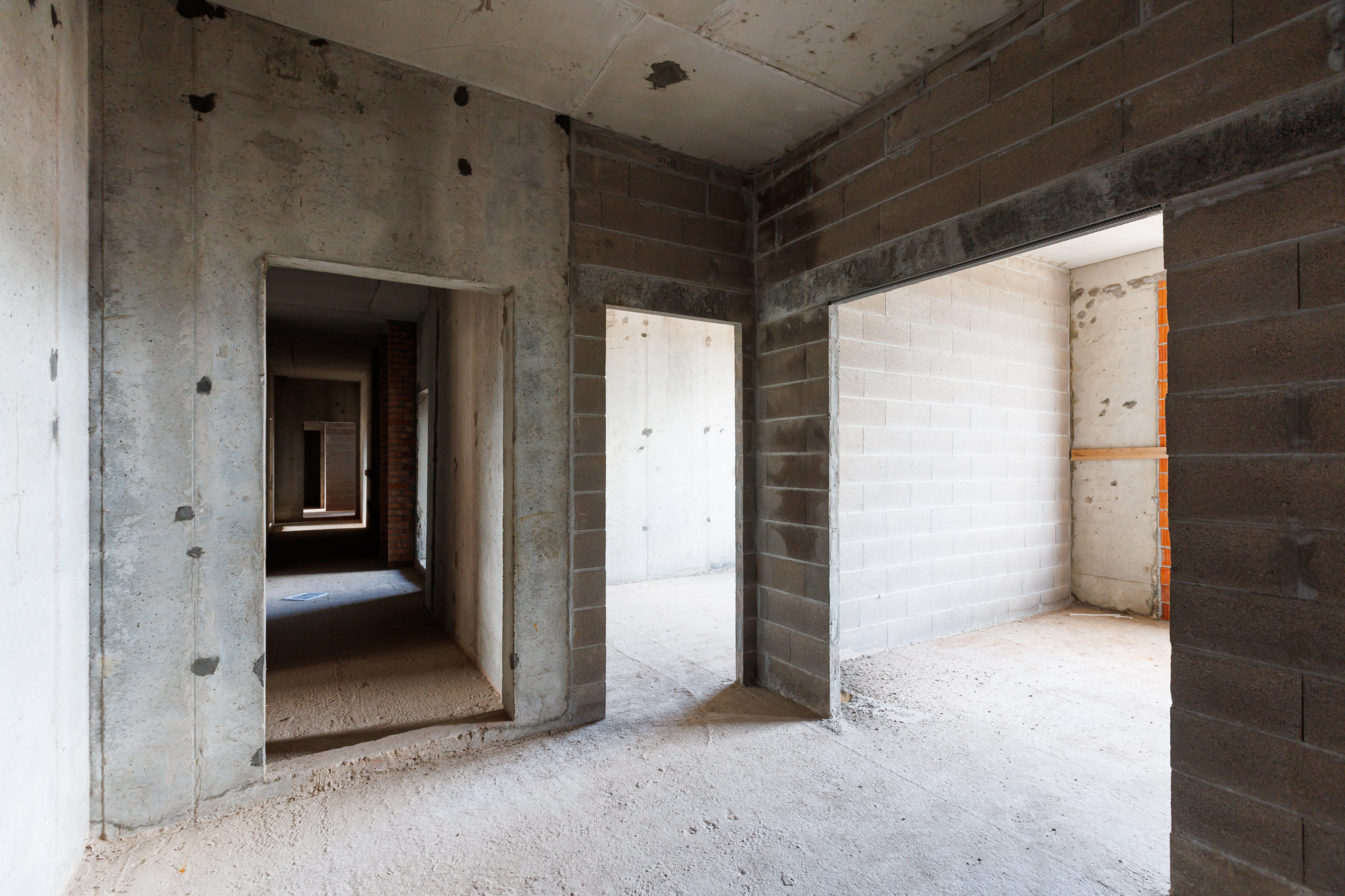

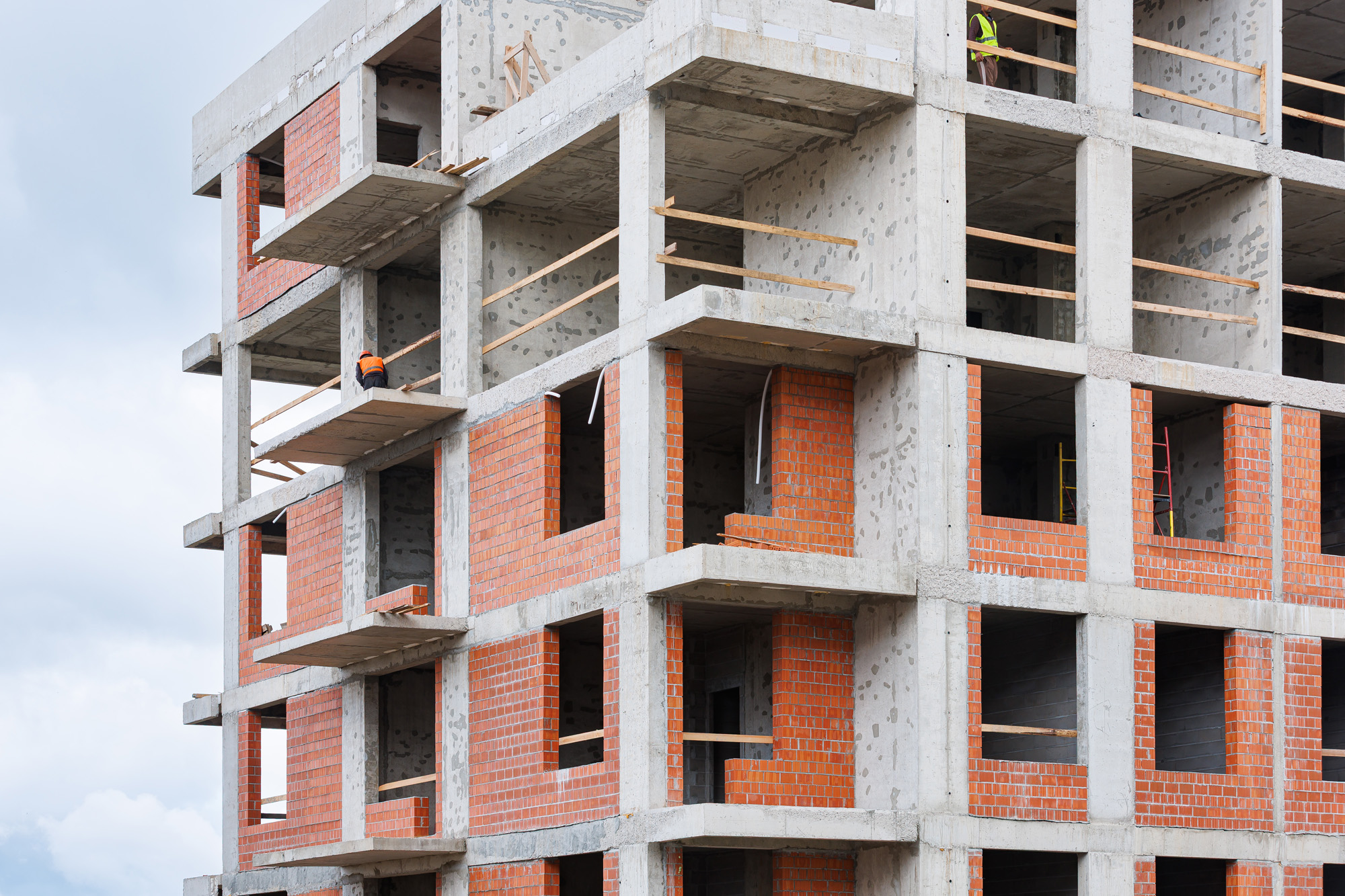

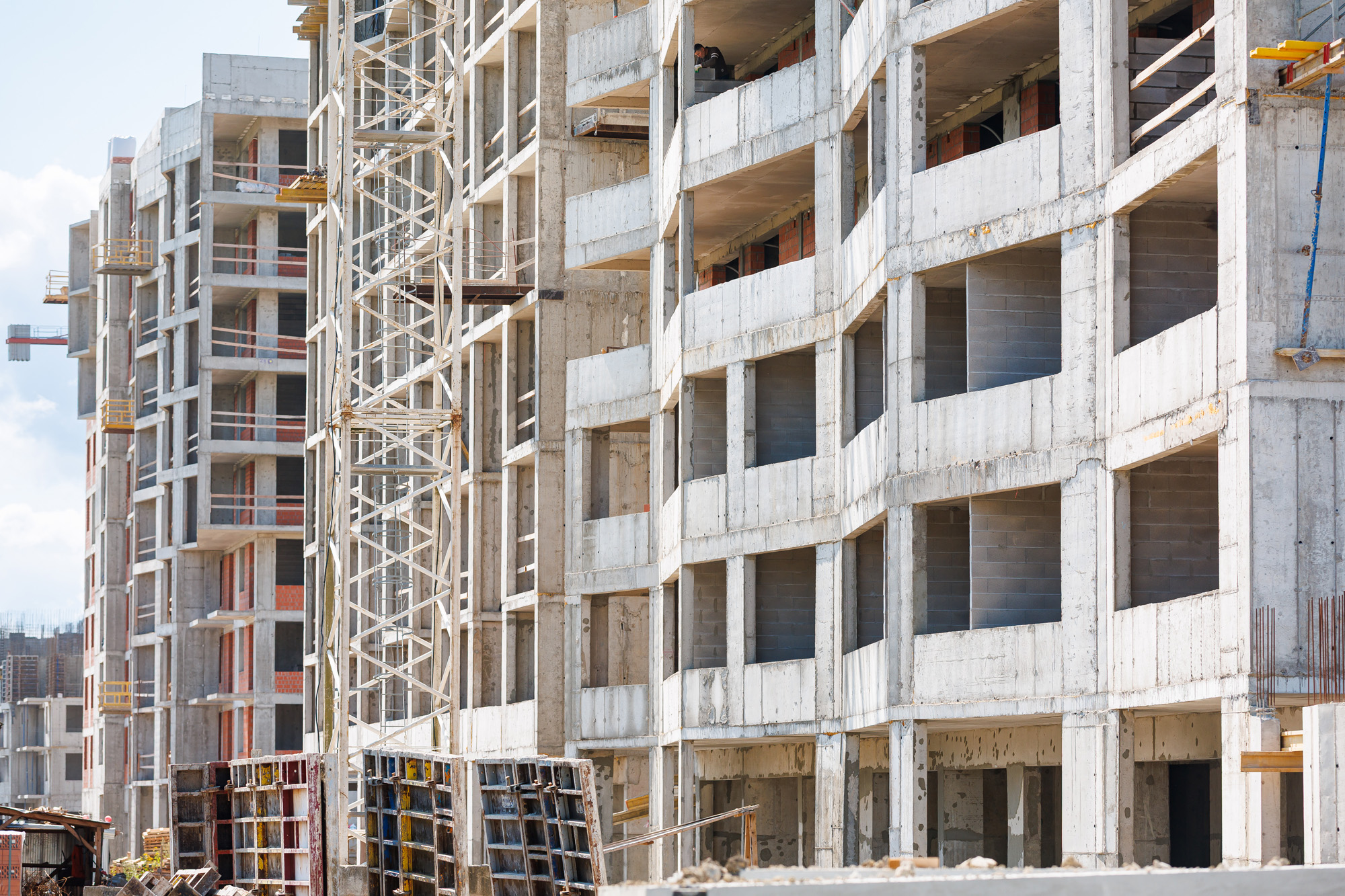

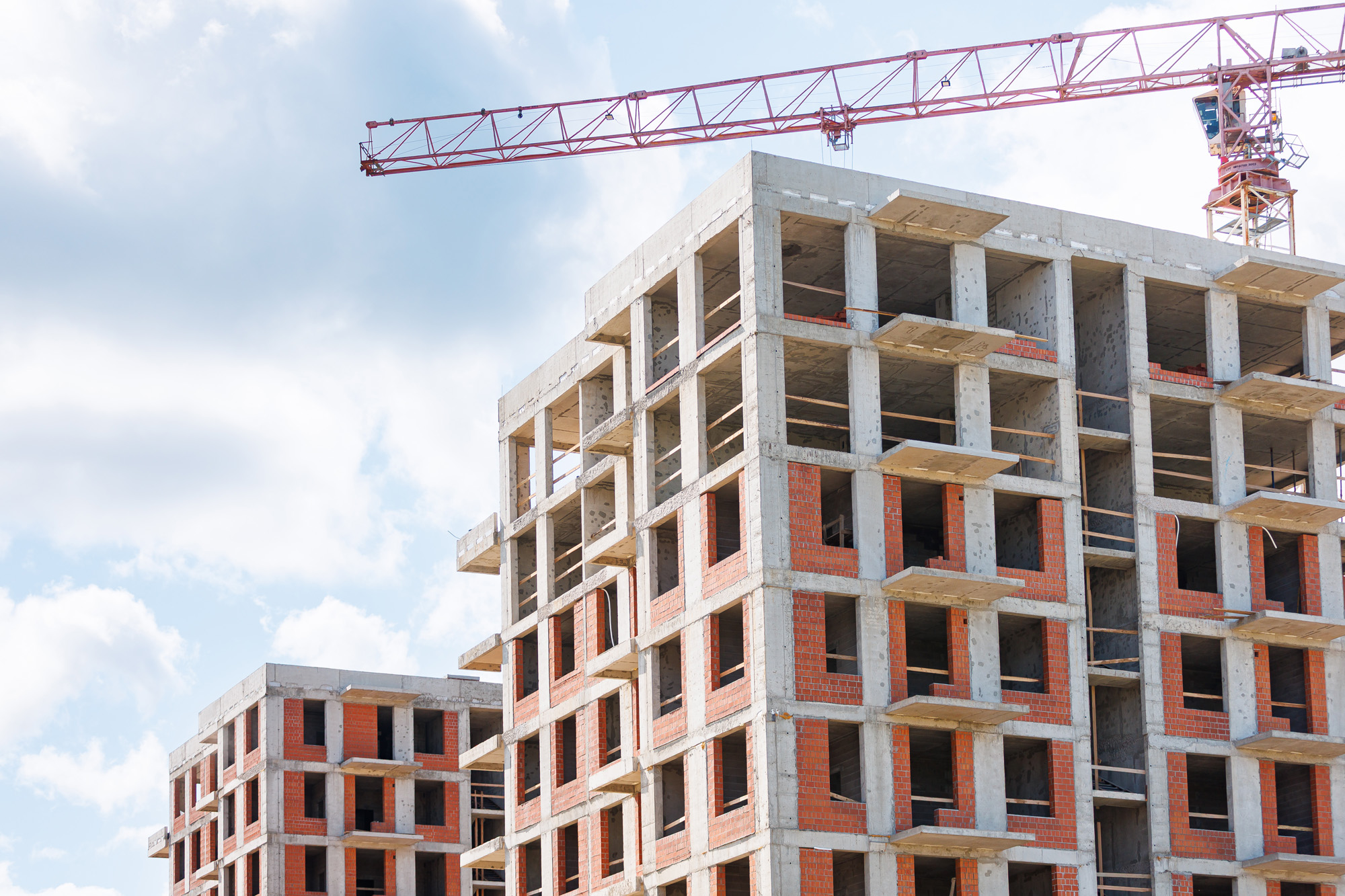

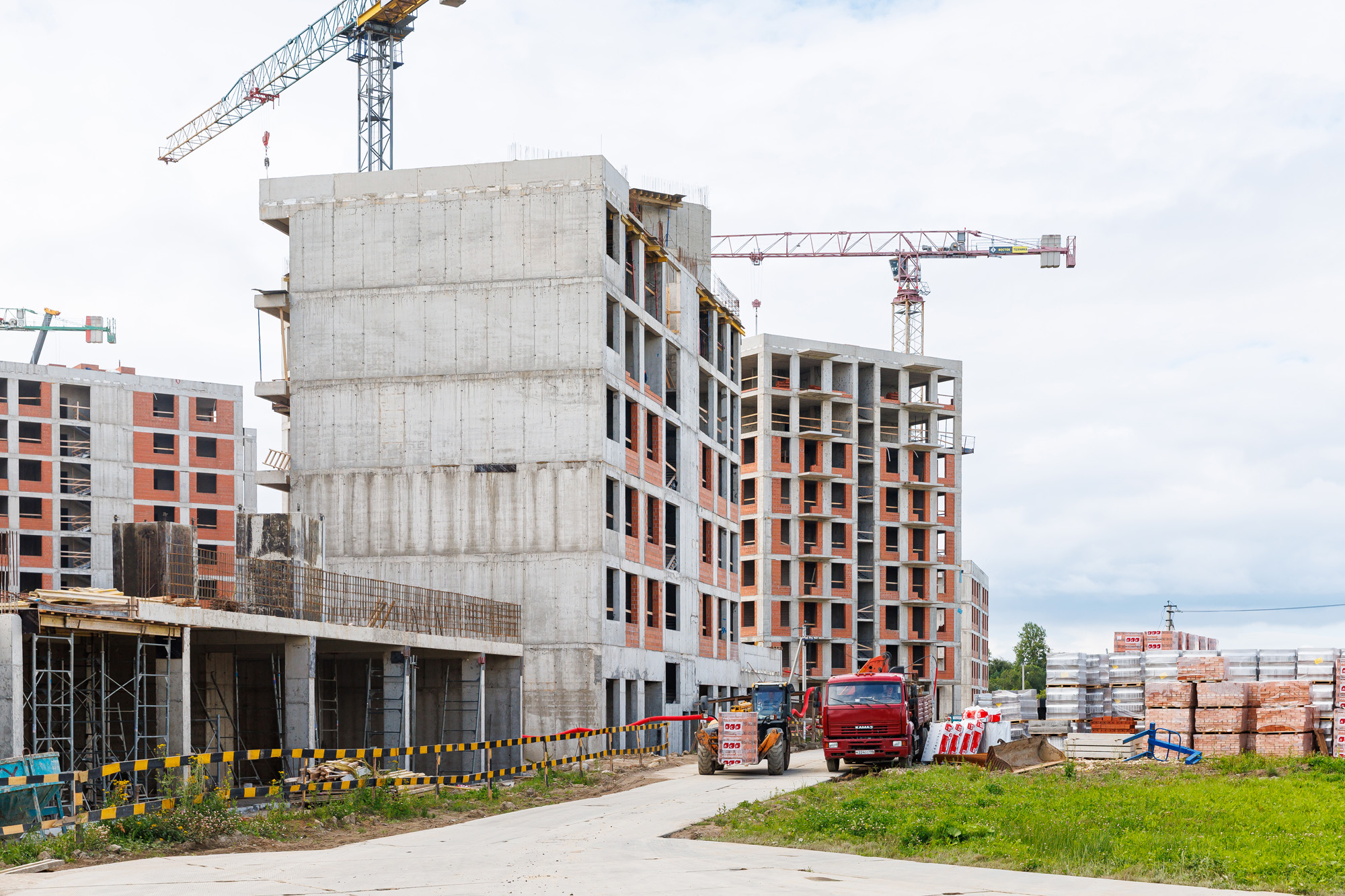

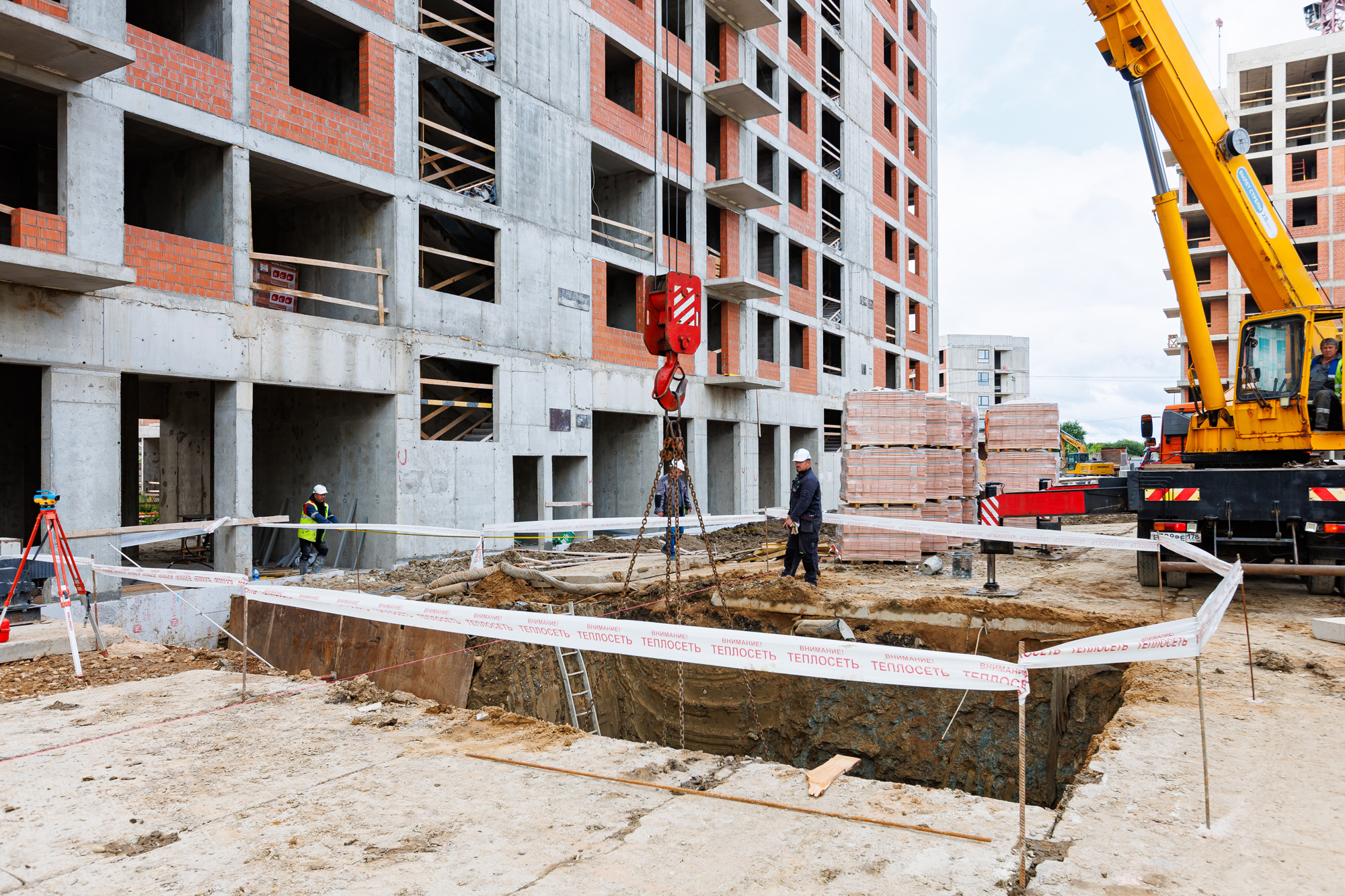

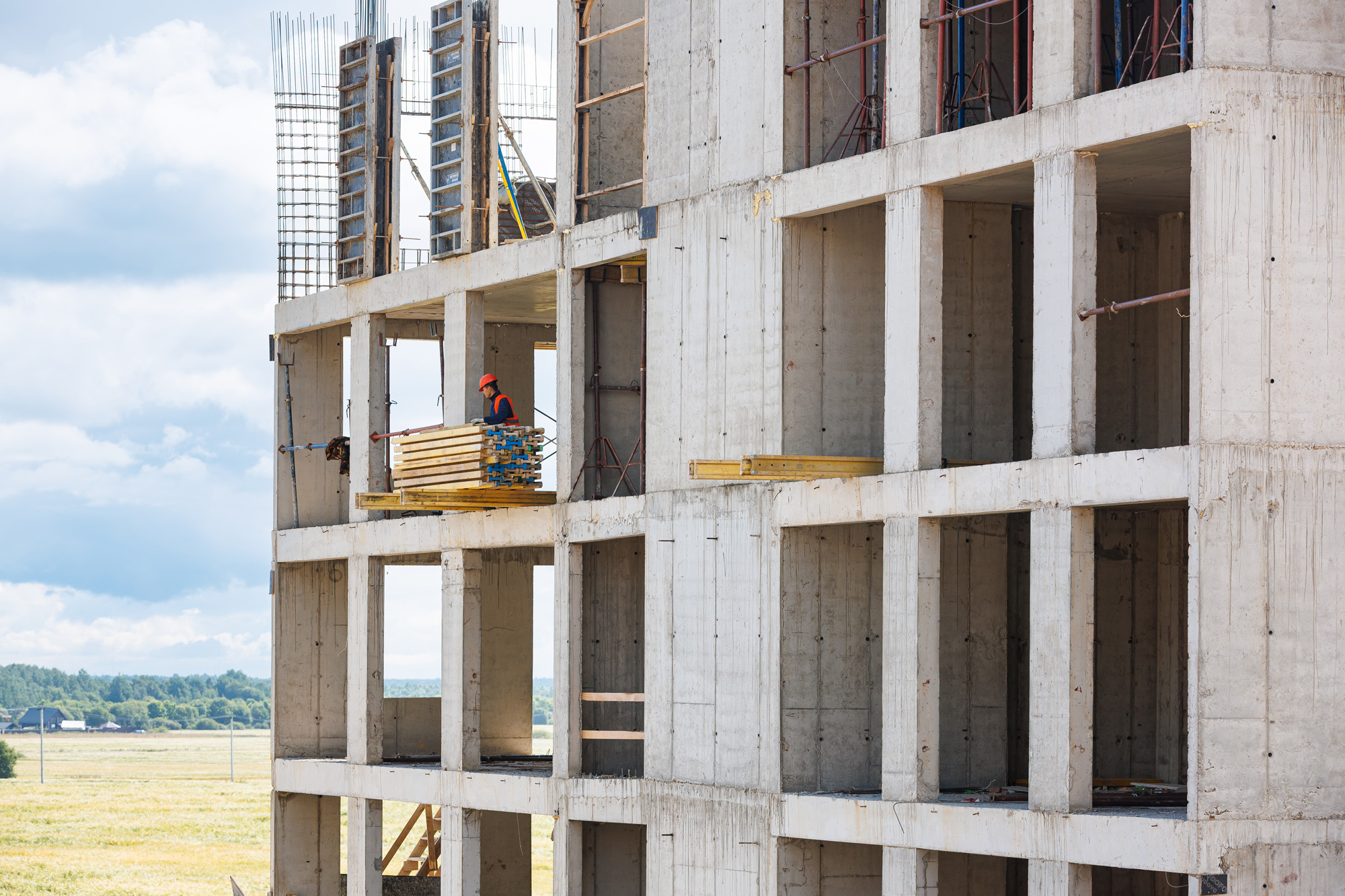

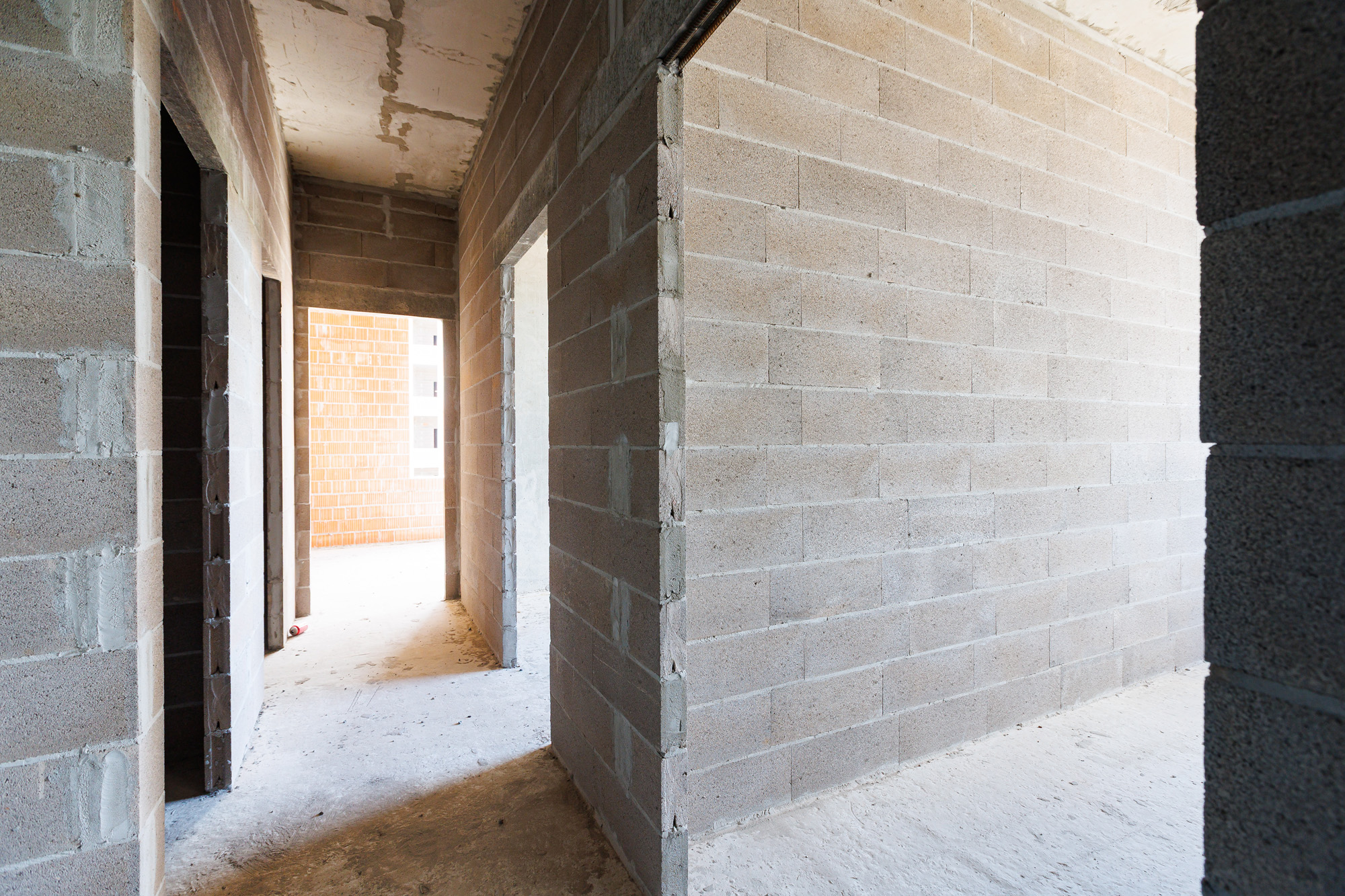

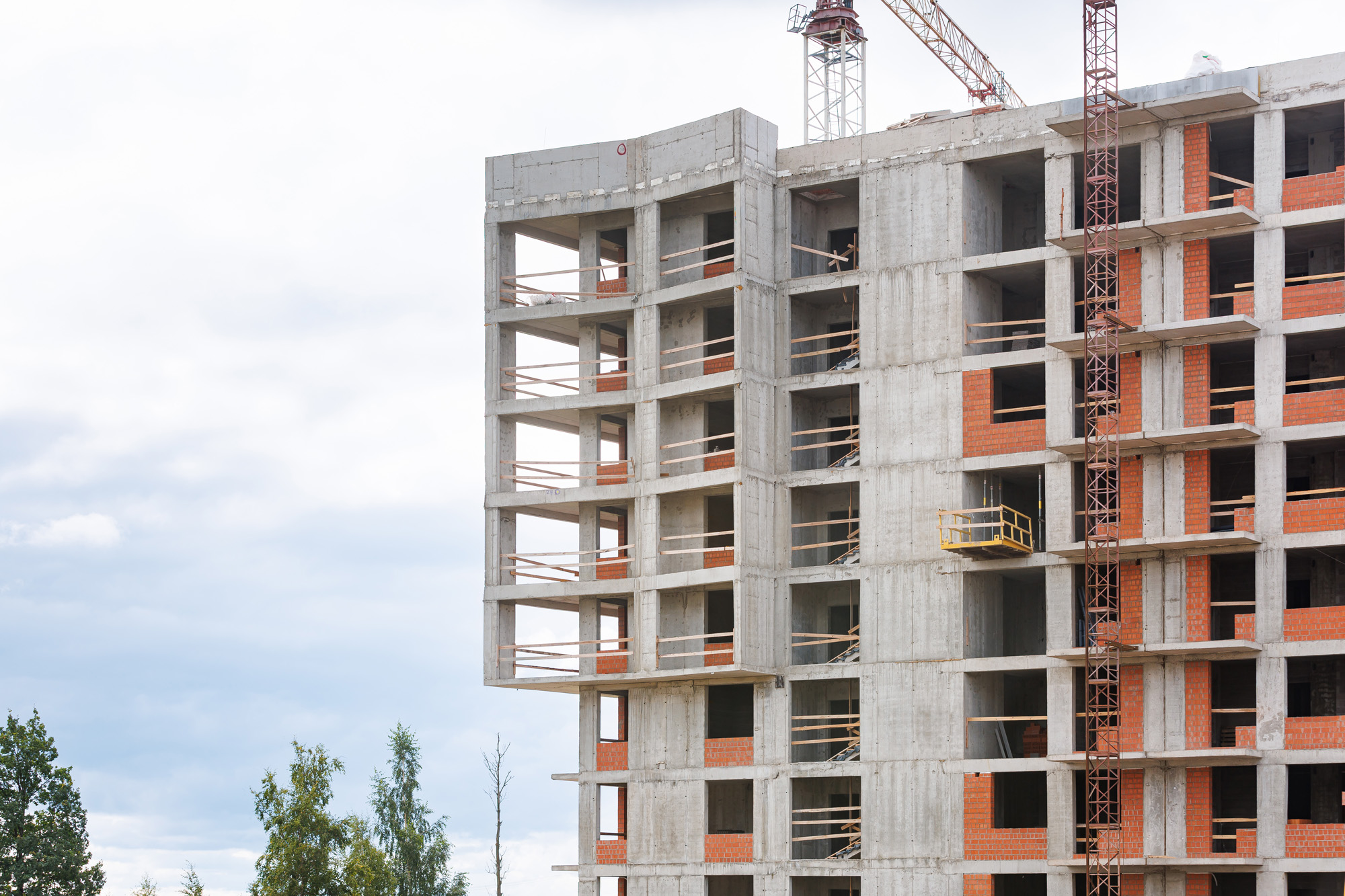

Корпус 1: Работы по устройству стен 8-9-го этажа и покрытия над 9-м этажом. Работы по устройству стен перегородок из кирпича и поризованного камня, устройство кровли.

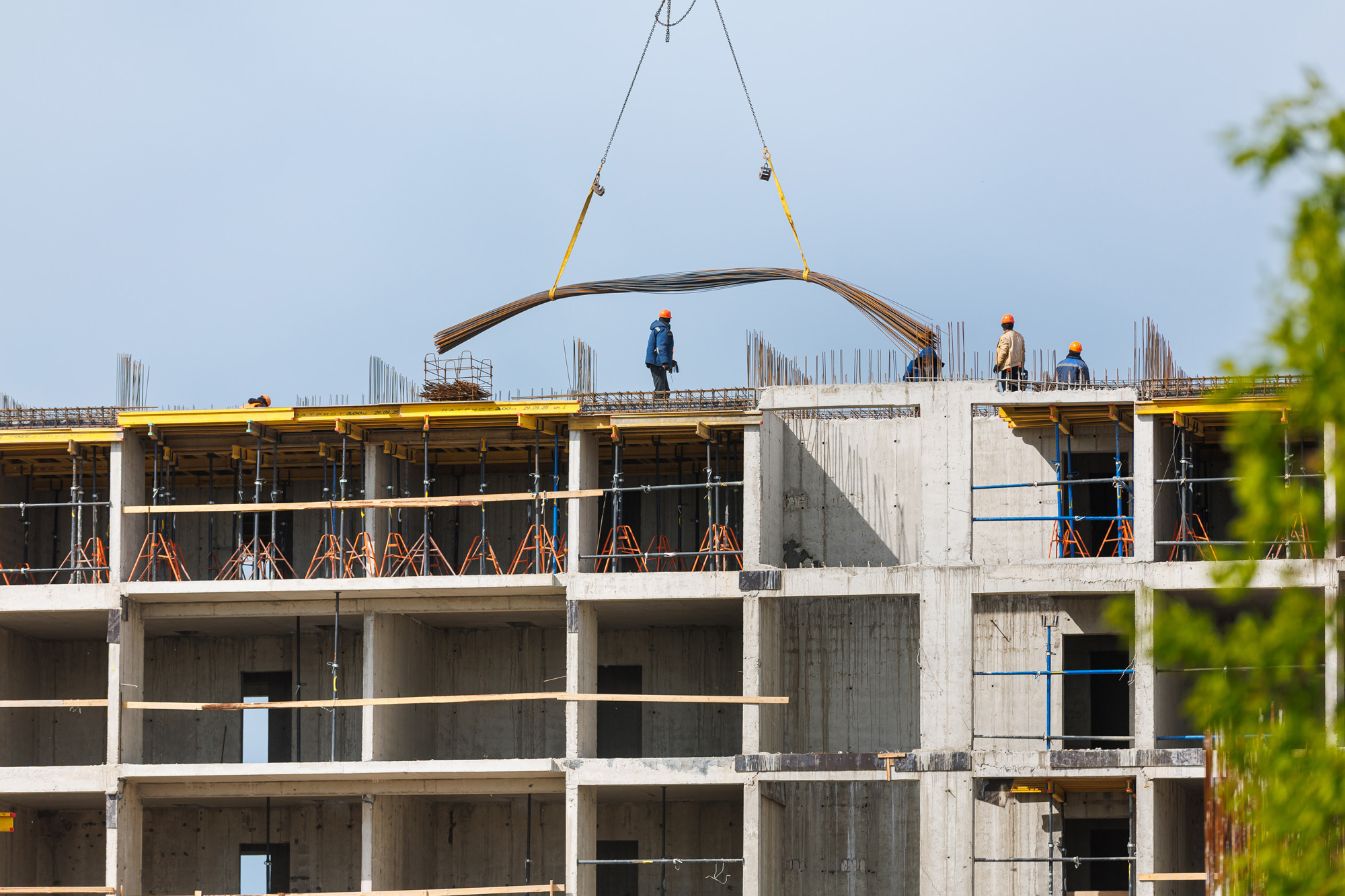

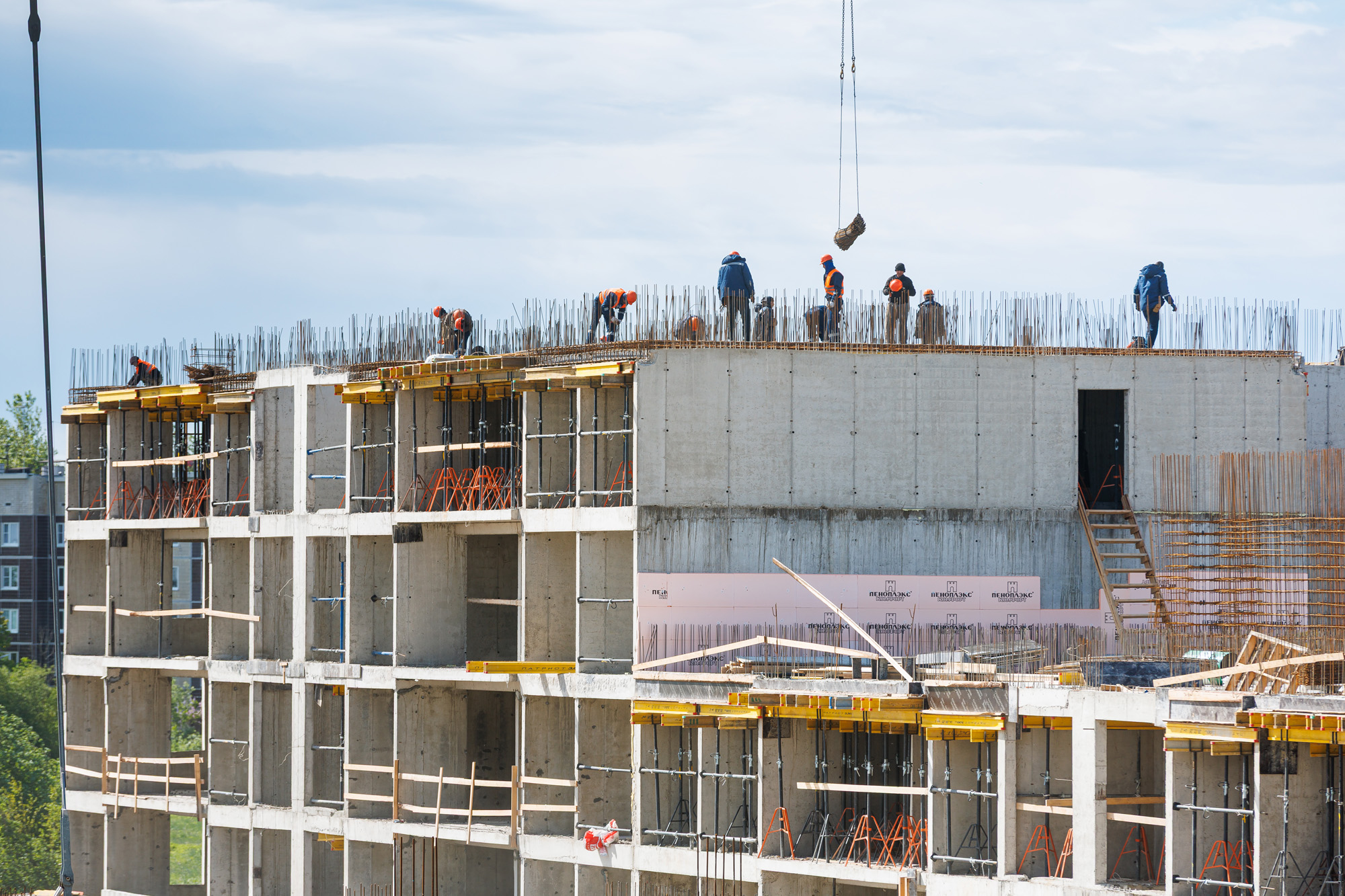

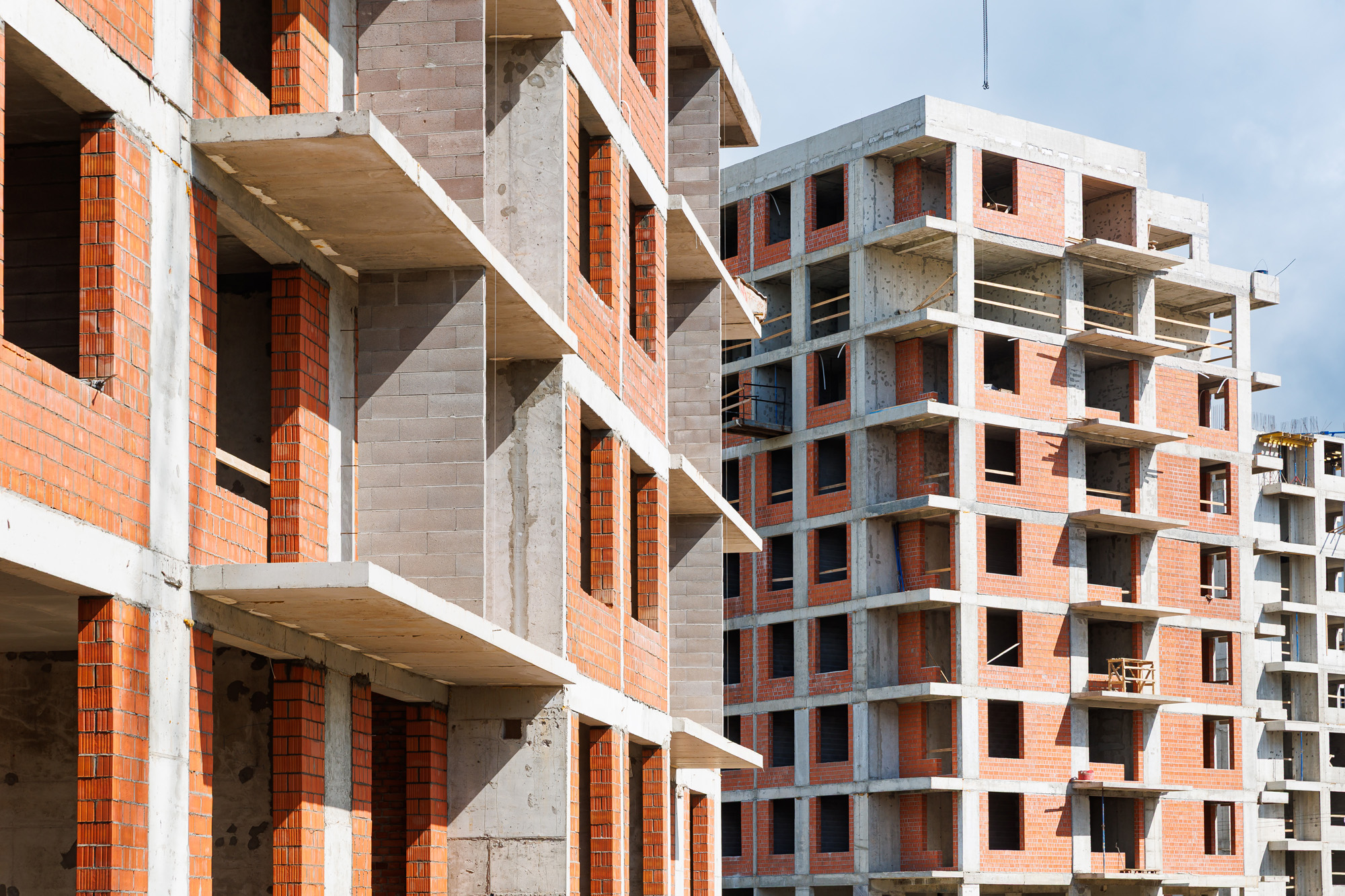

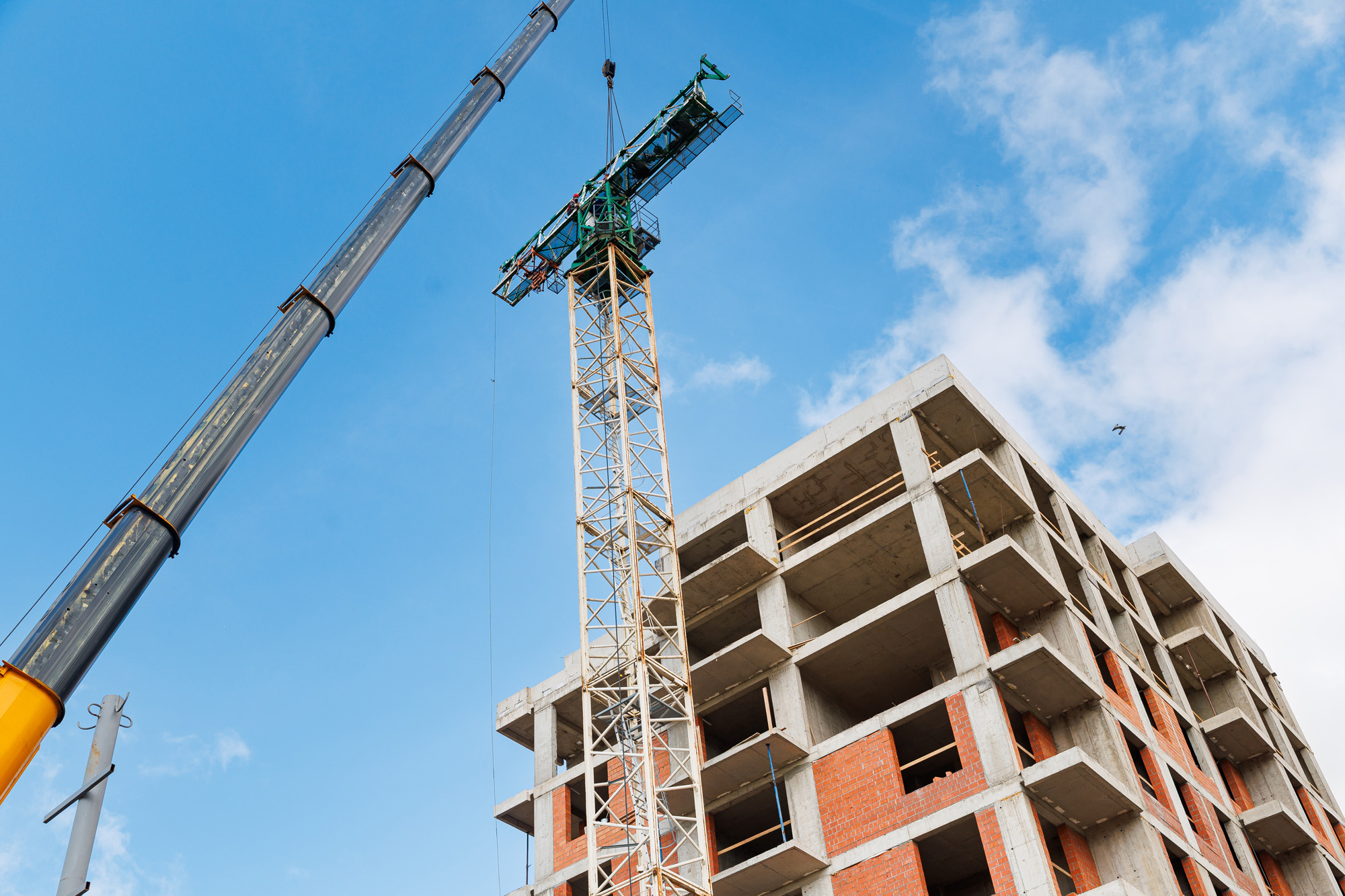

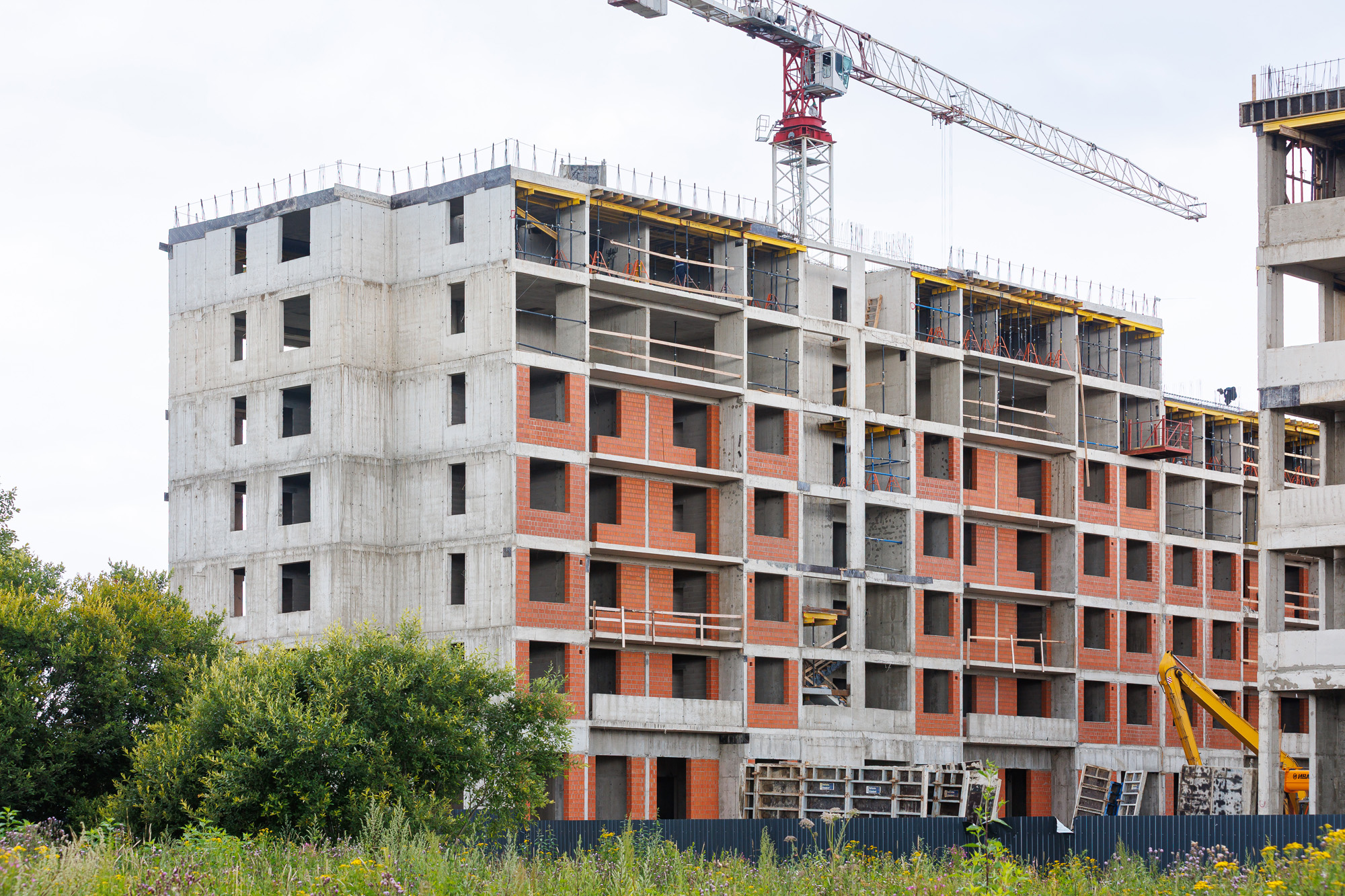

Корпус 2: Работы по устройству стен 8-9-го этажа. Работы по устройству стен перегородок из кирпича и поризованного камня, устройство кровли.

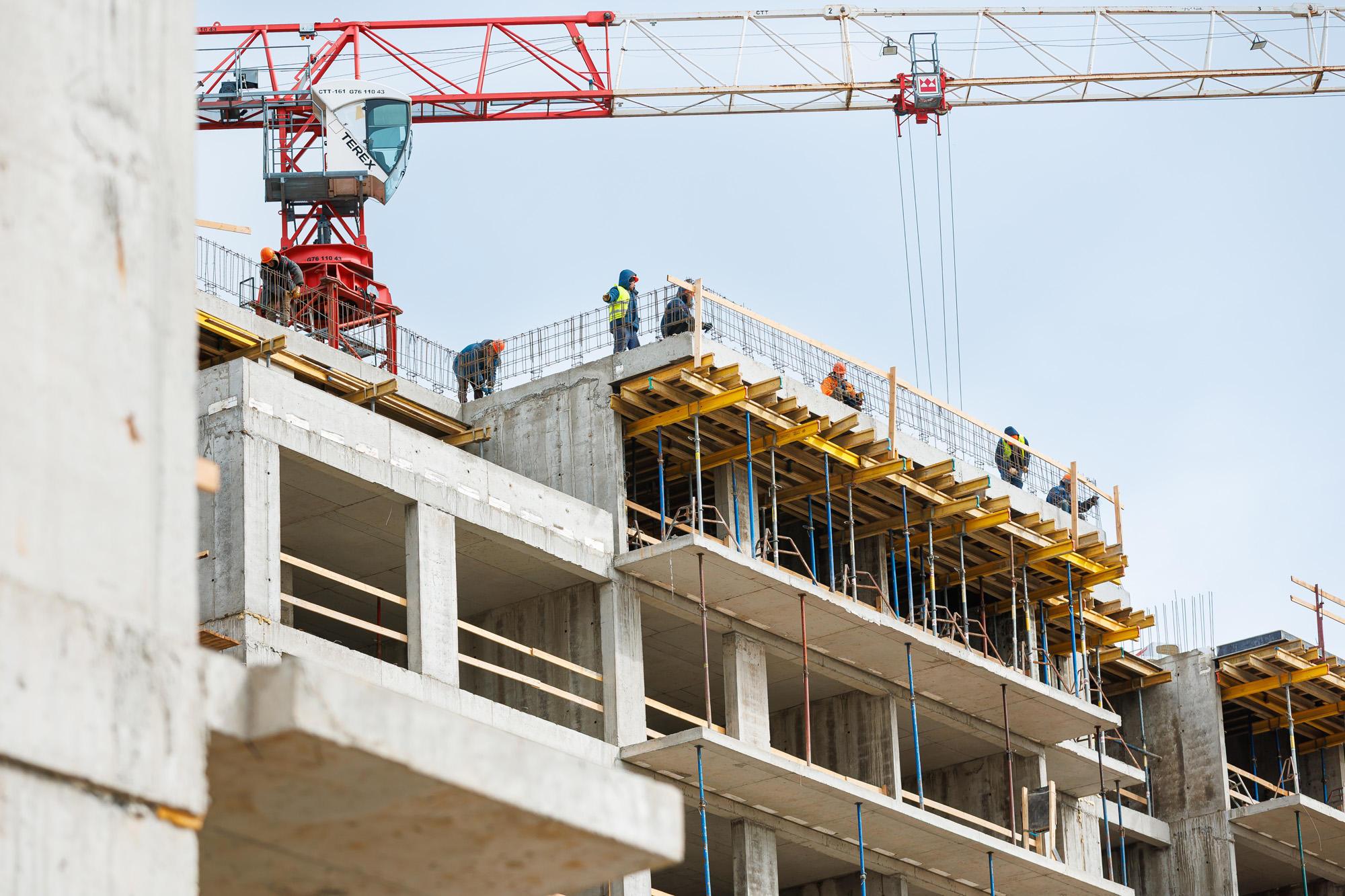

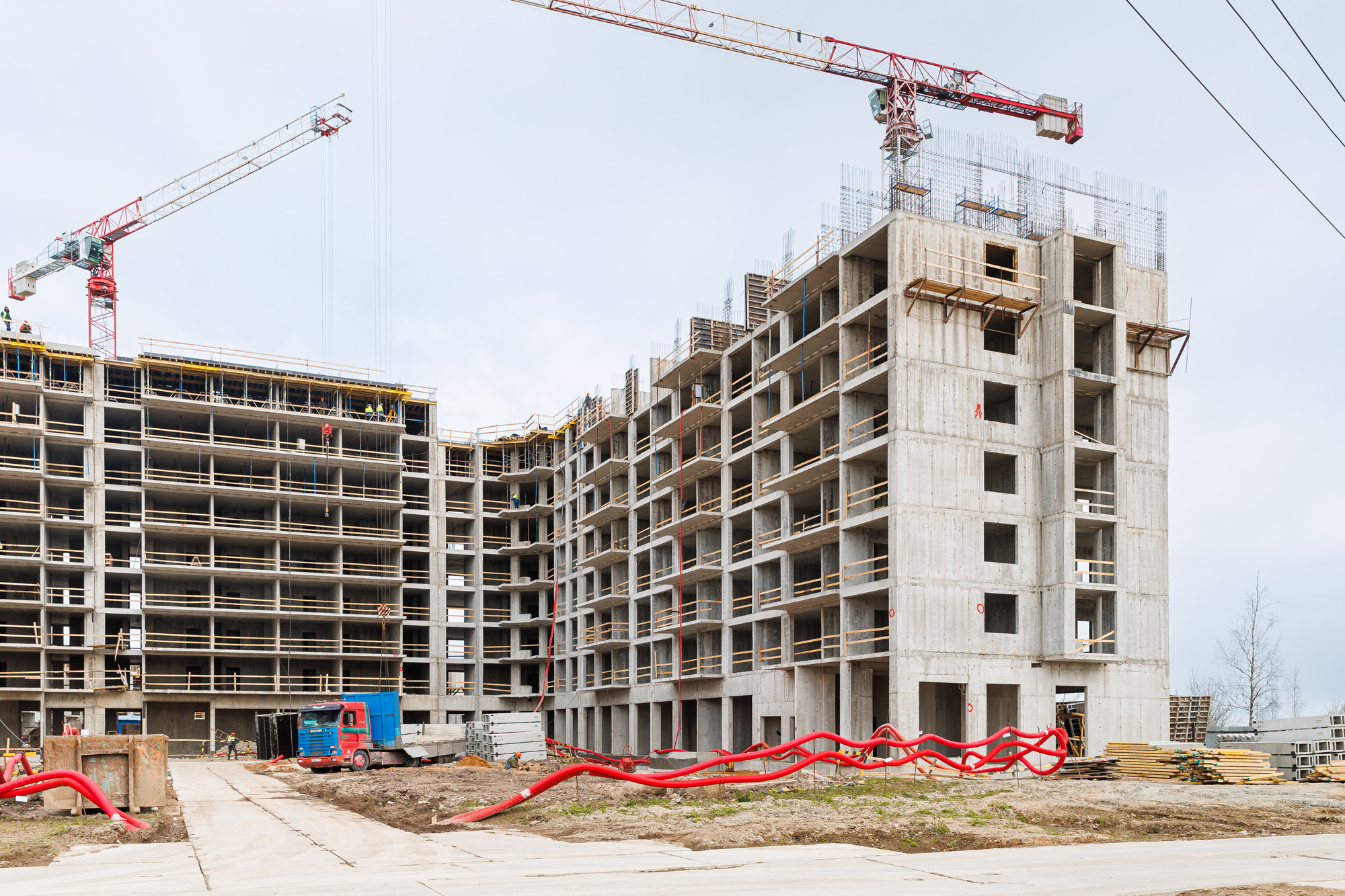

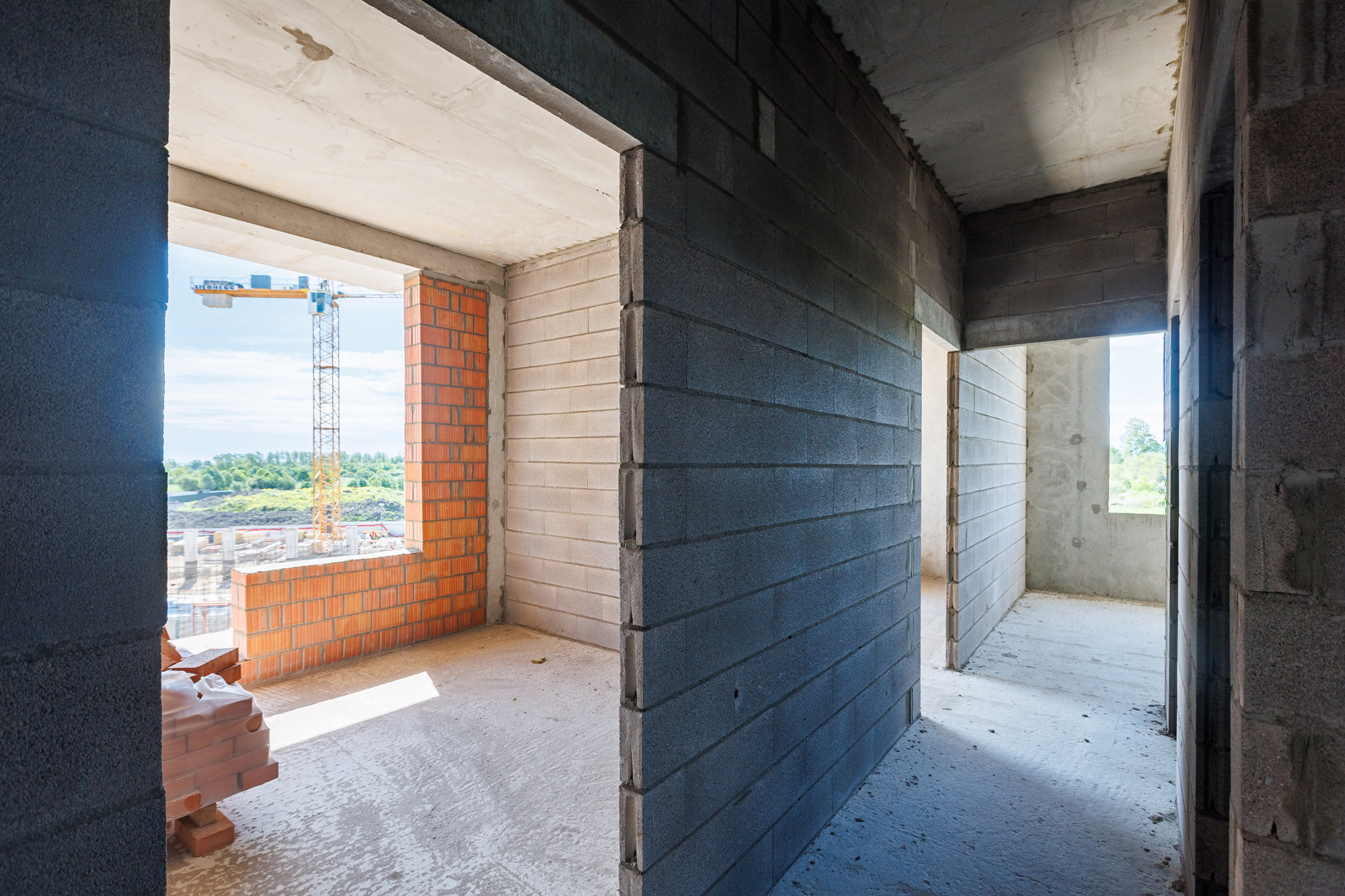

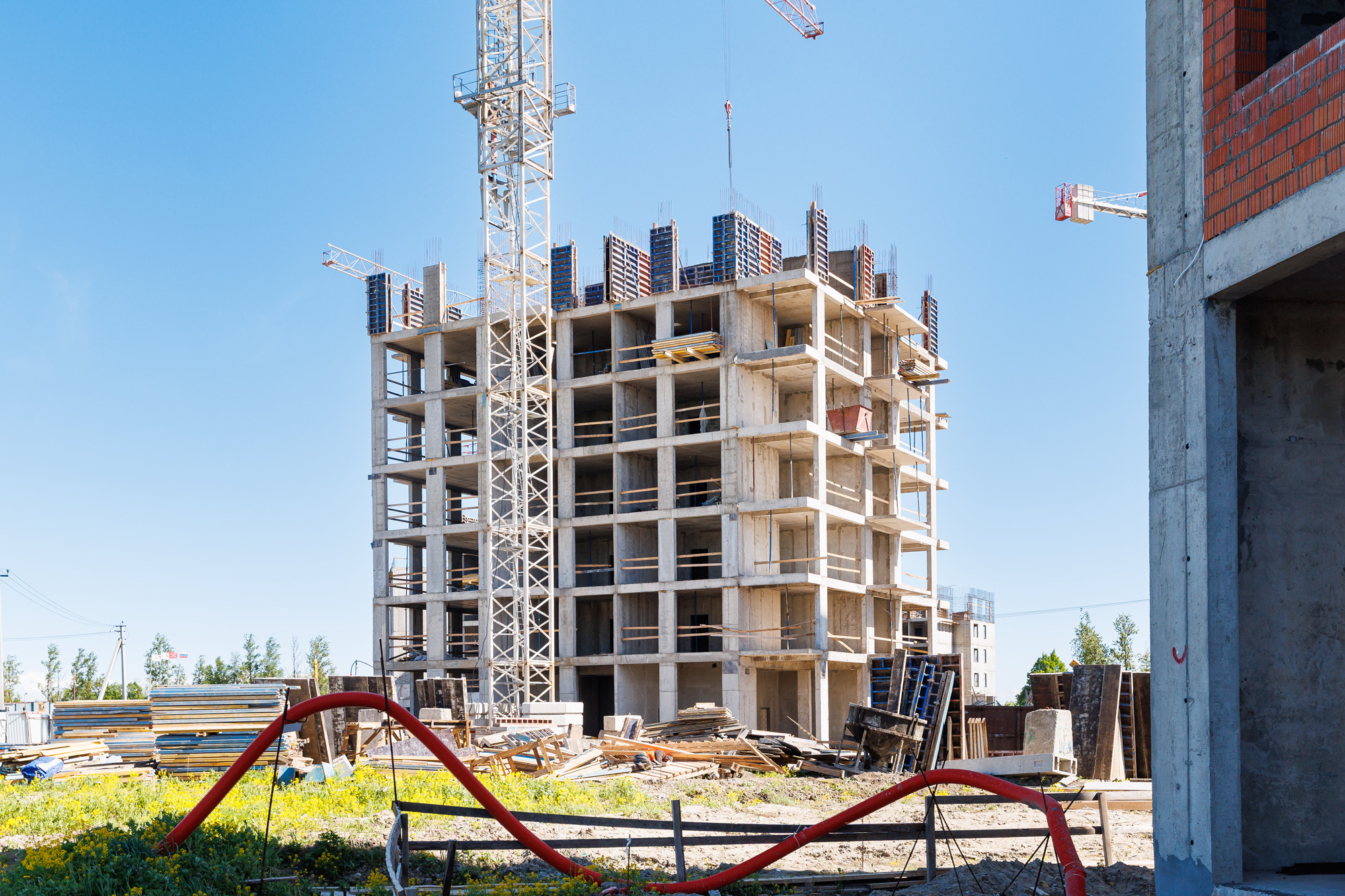

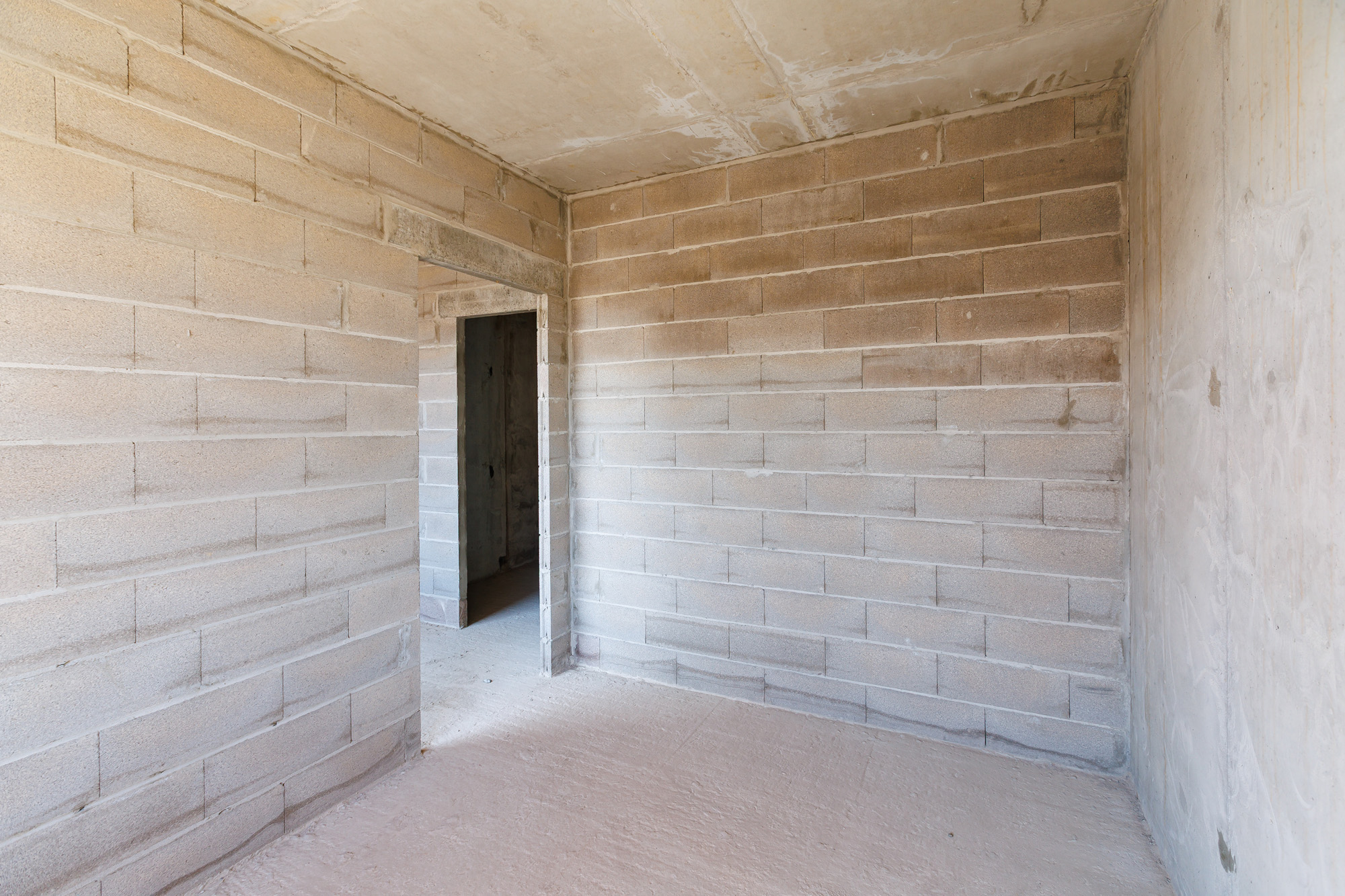

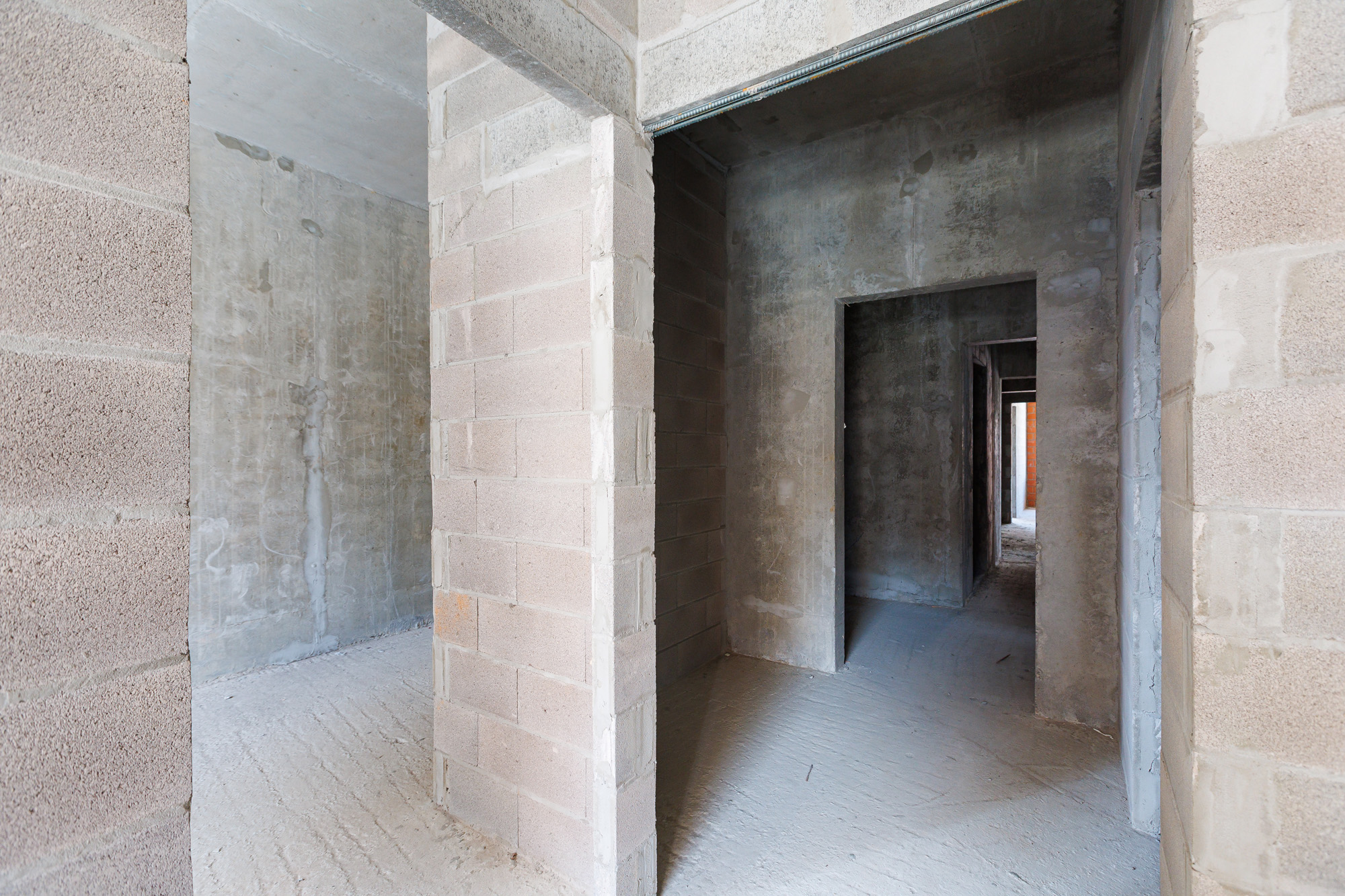

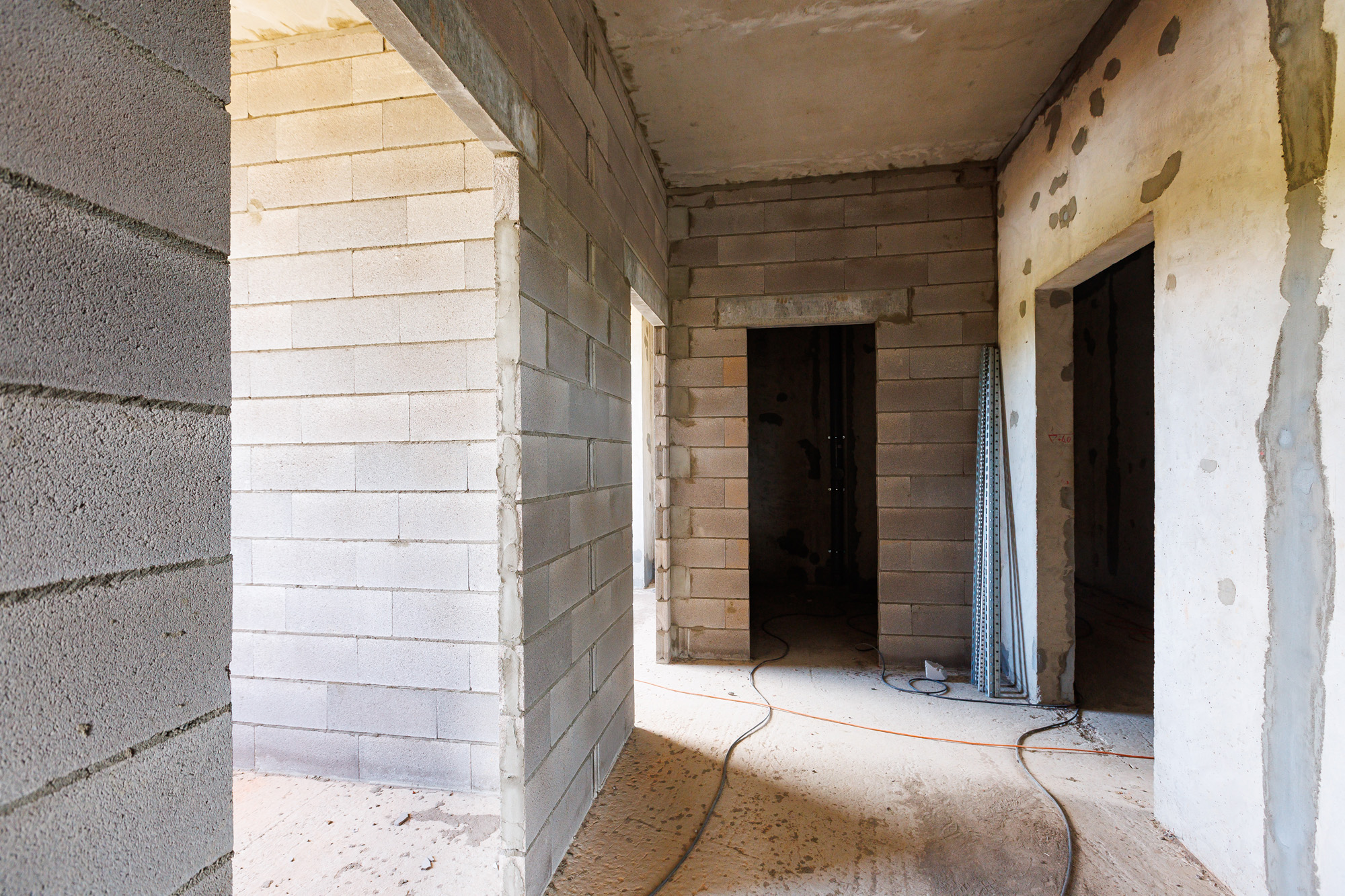

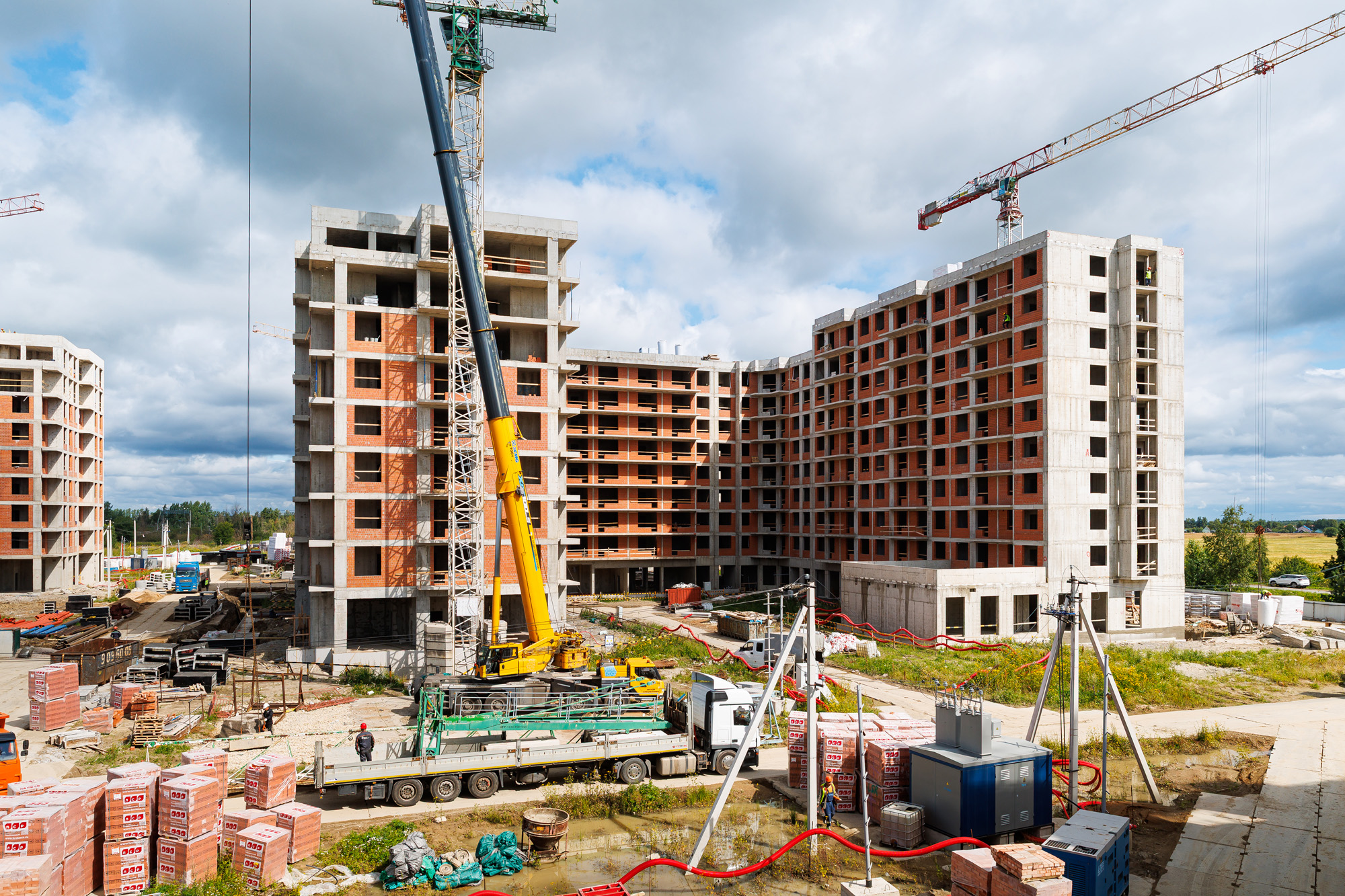

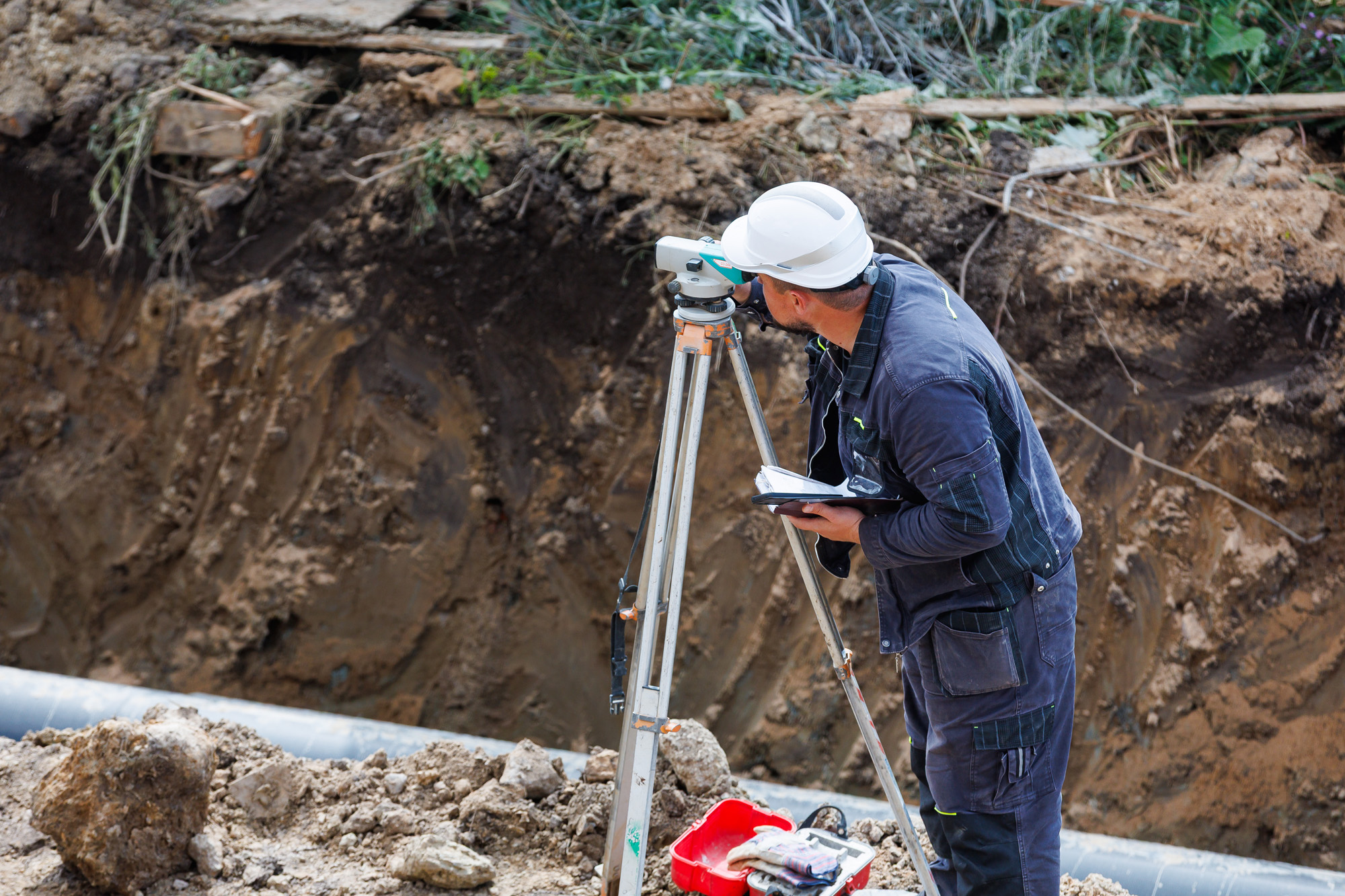

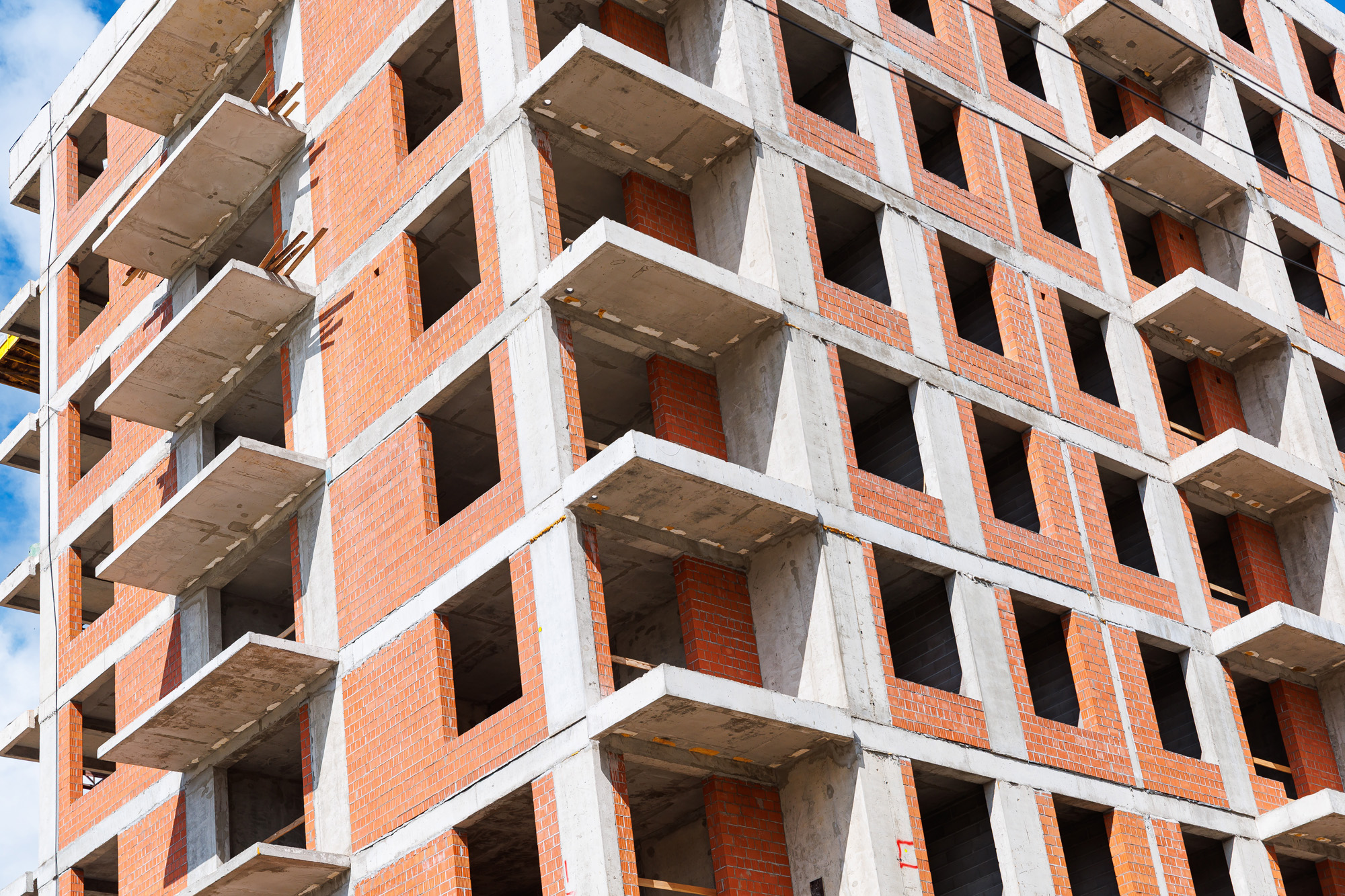

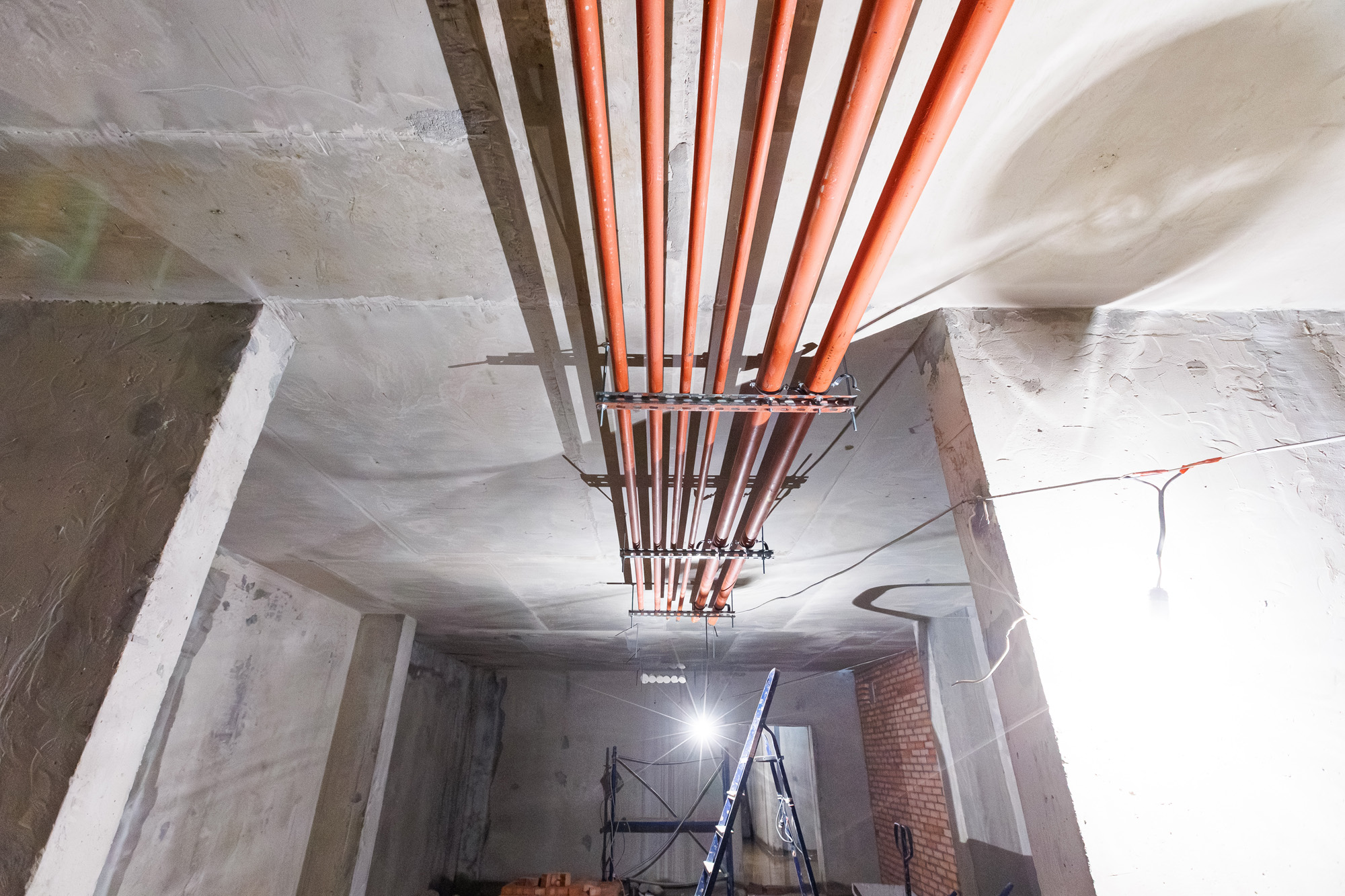

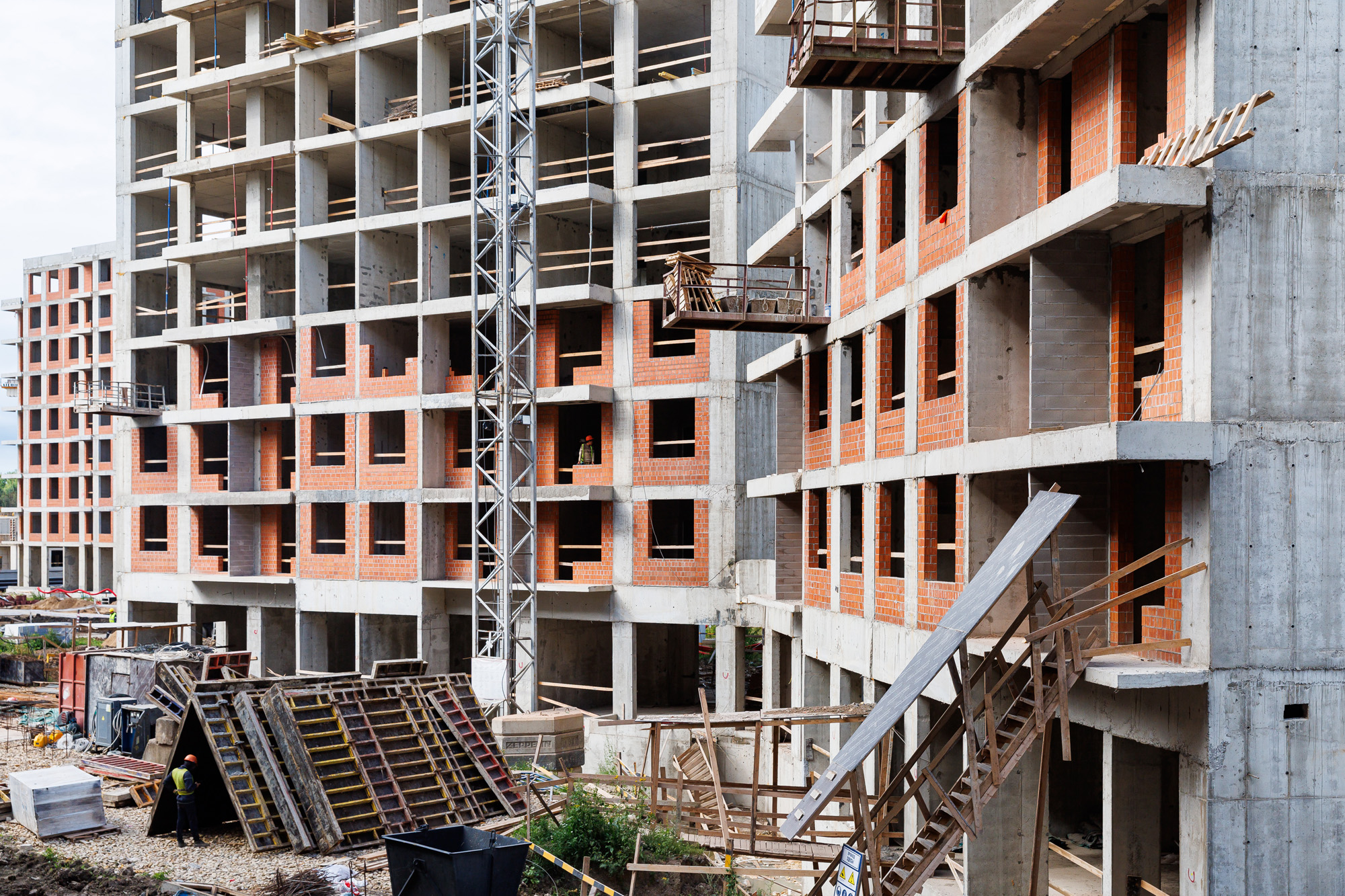

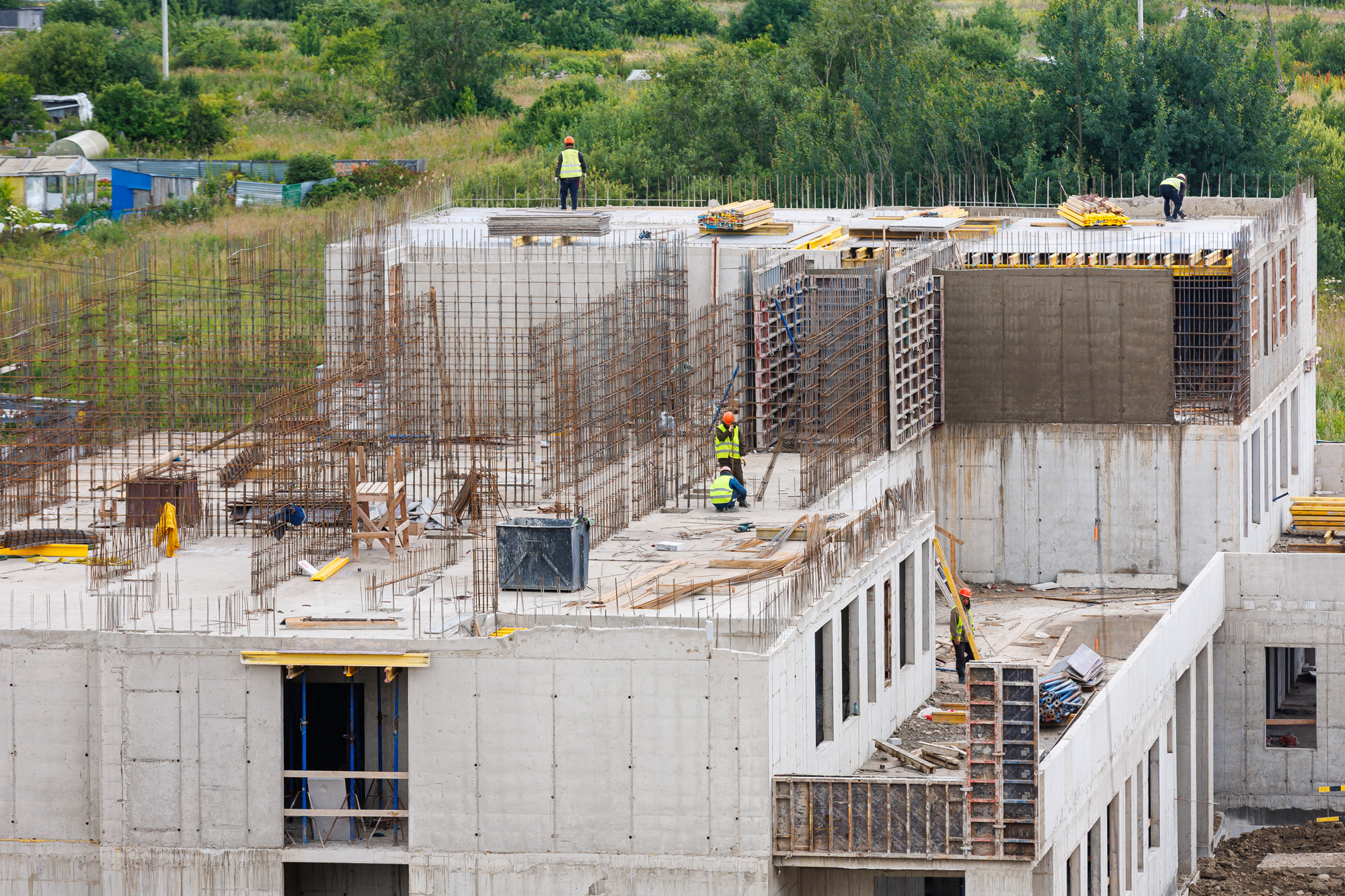

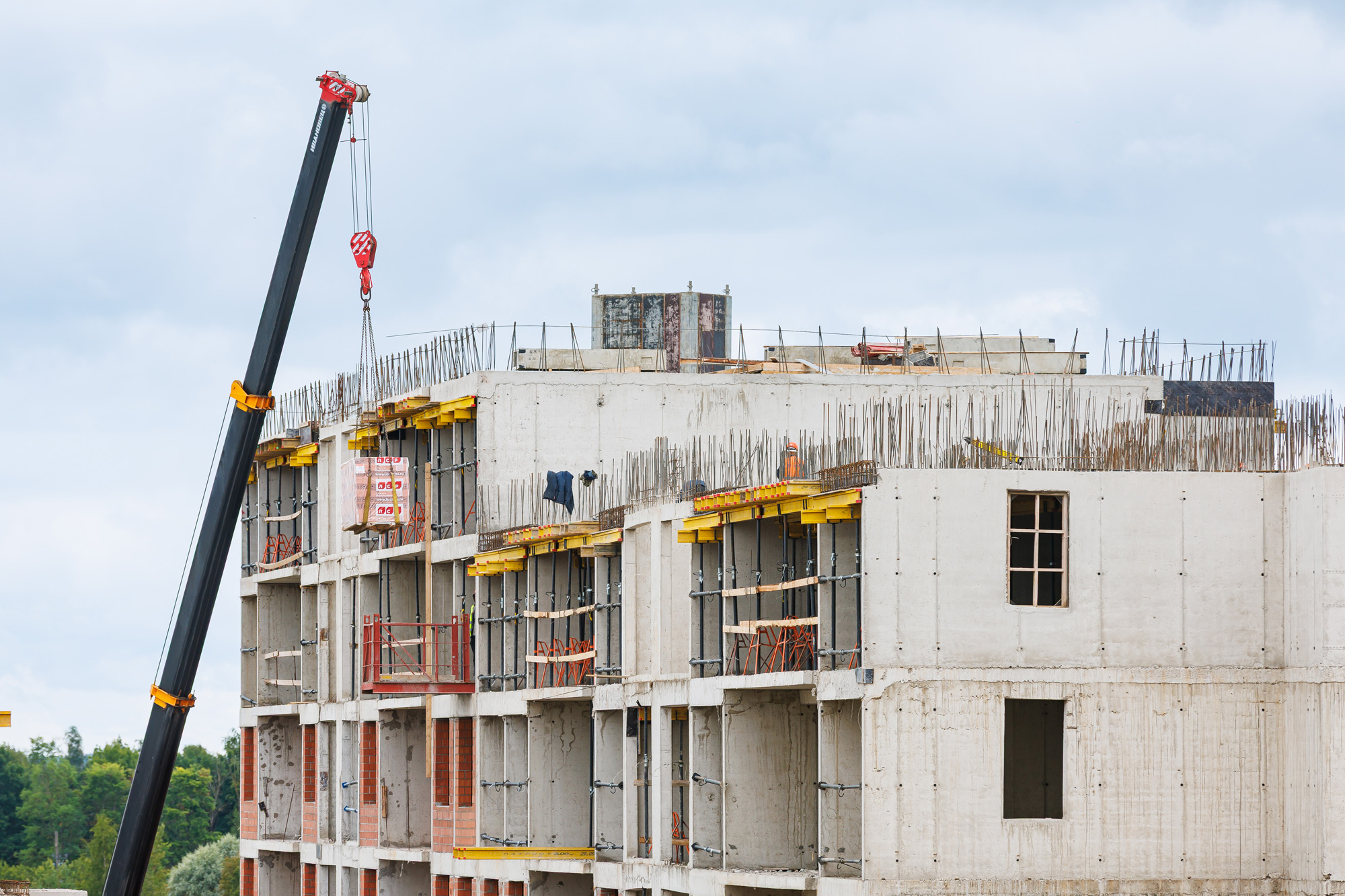

Корпус 3: Работы по устройству стен перегородок из кирпича и поризованного камня, устройство кровли. Монтаж оконных изделий. Монтаж внутренних инженерных сетей (К1,К2,К3, ХГВС)

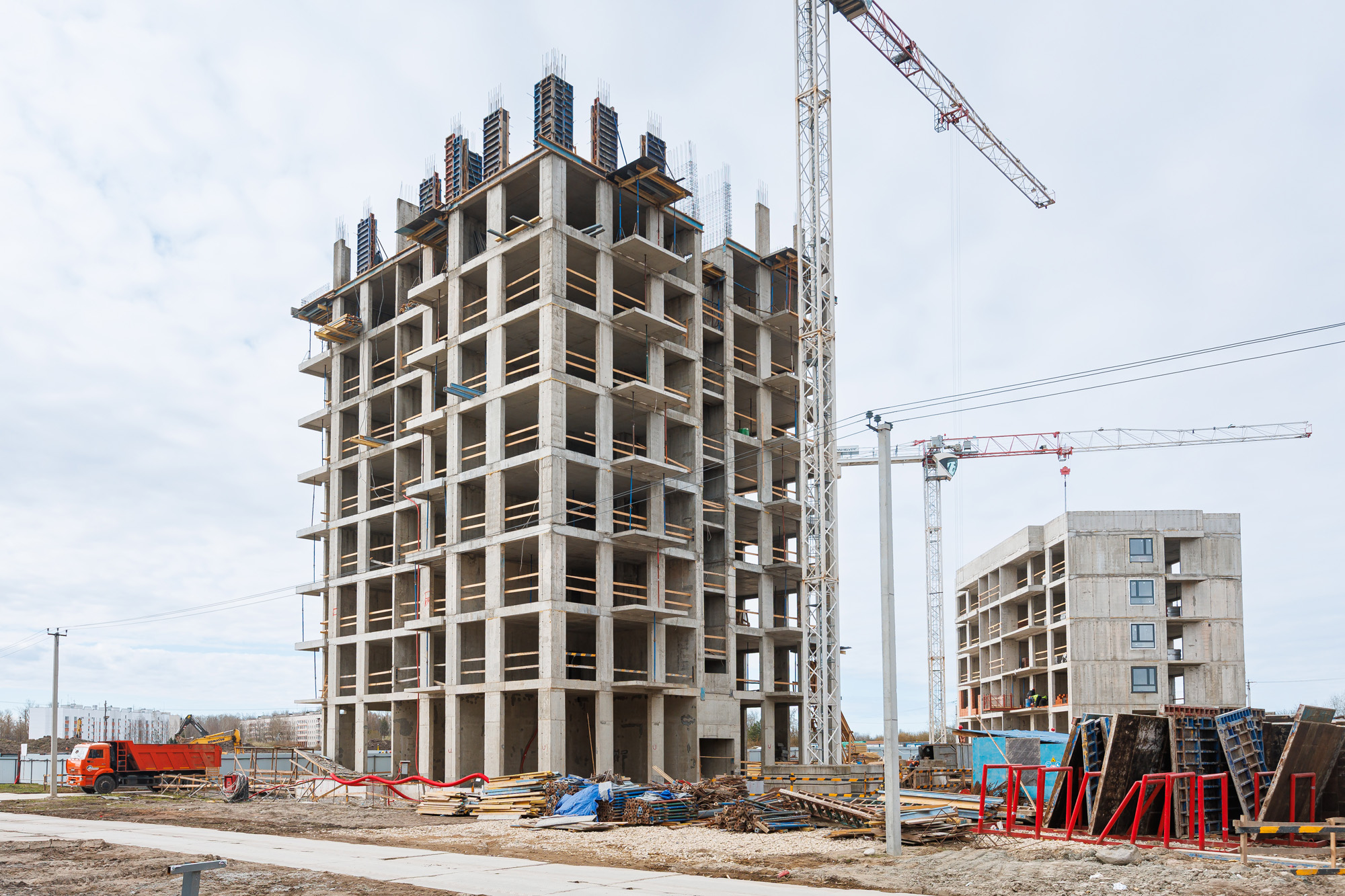

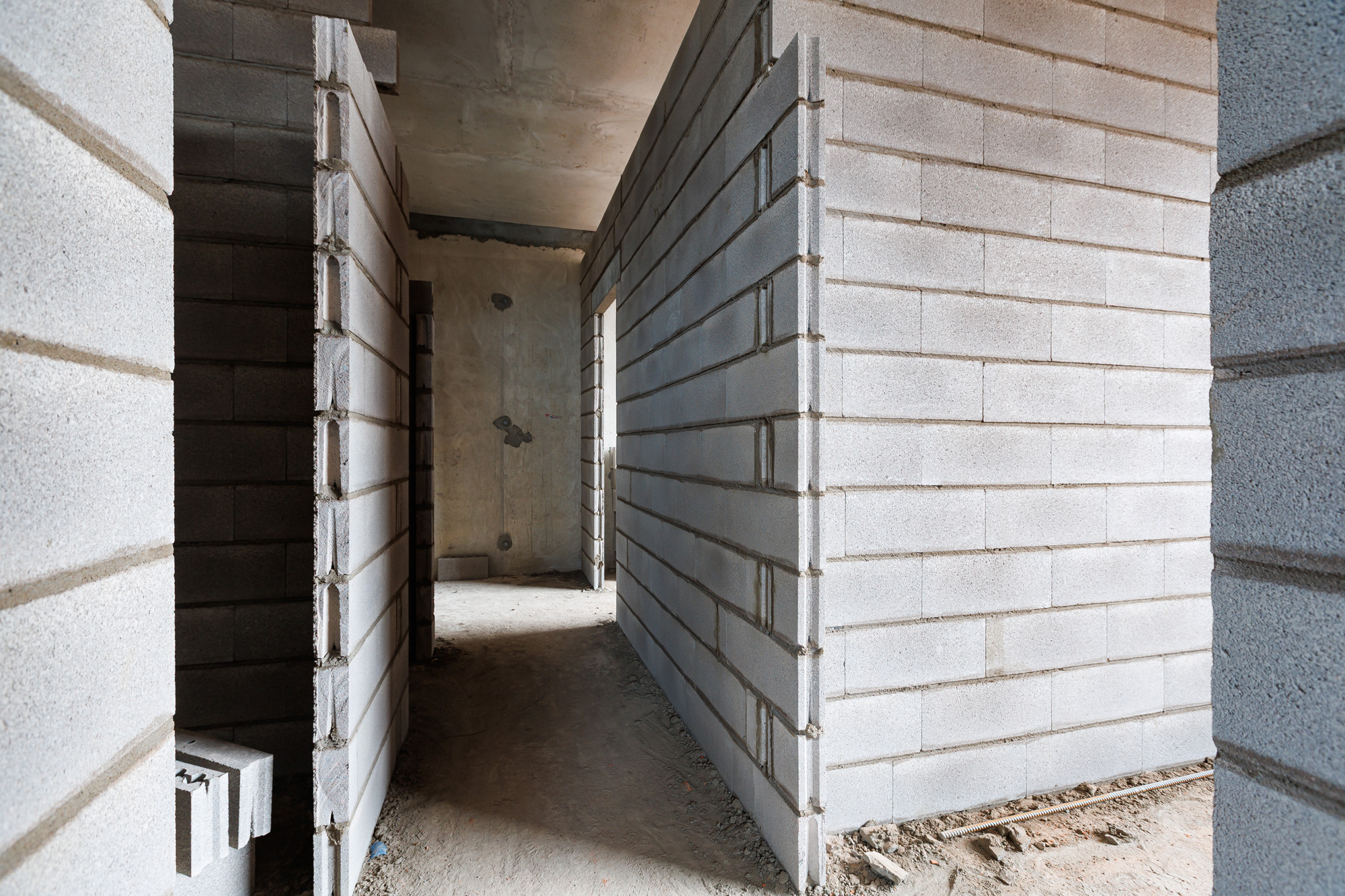

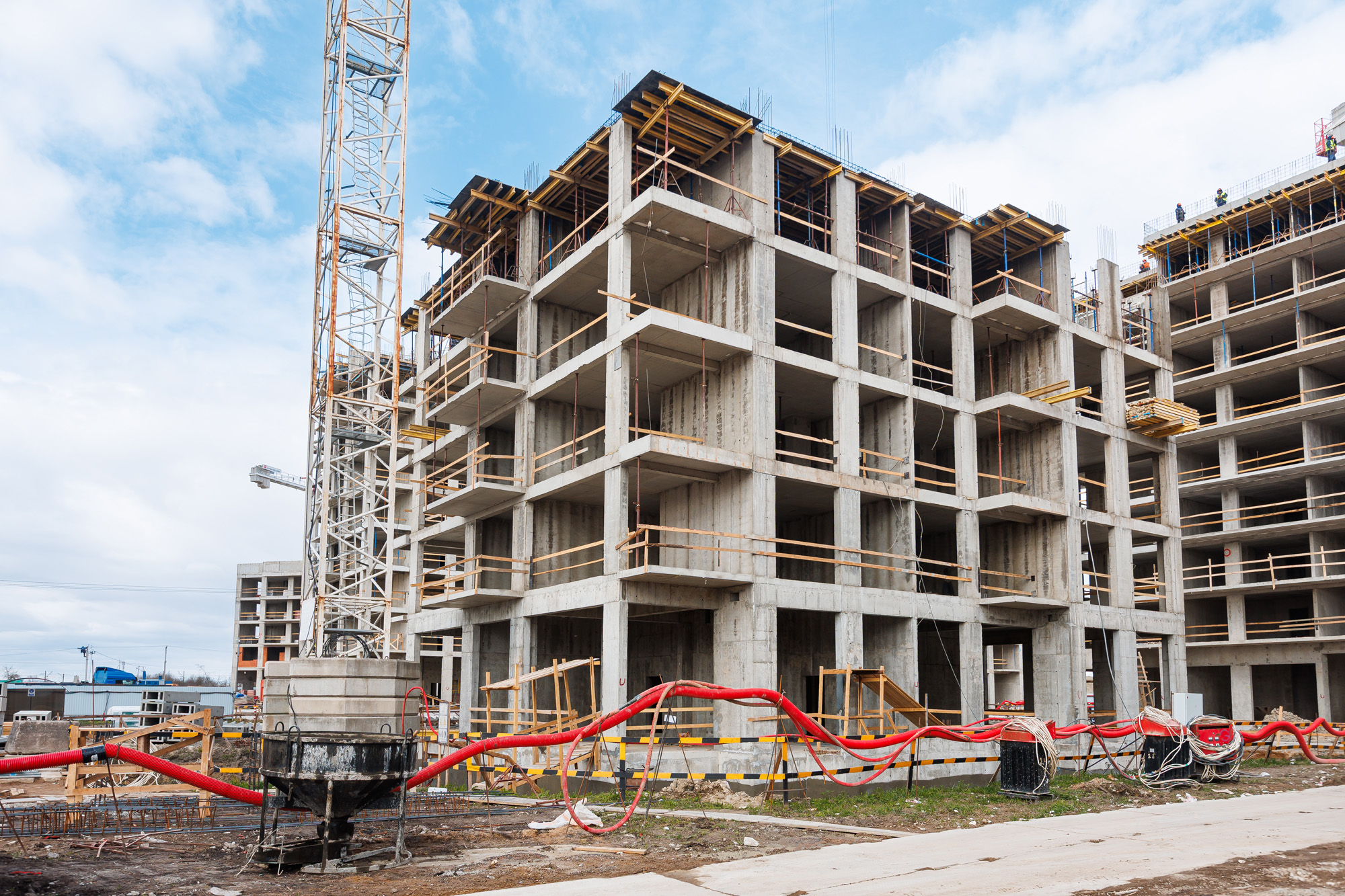

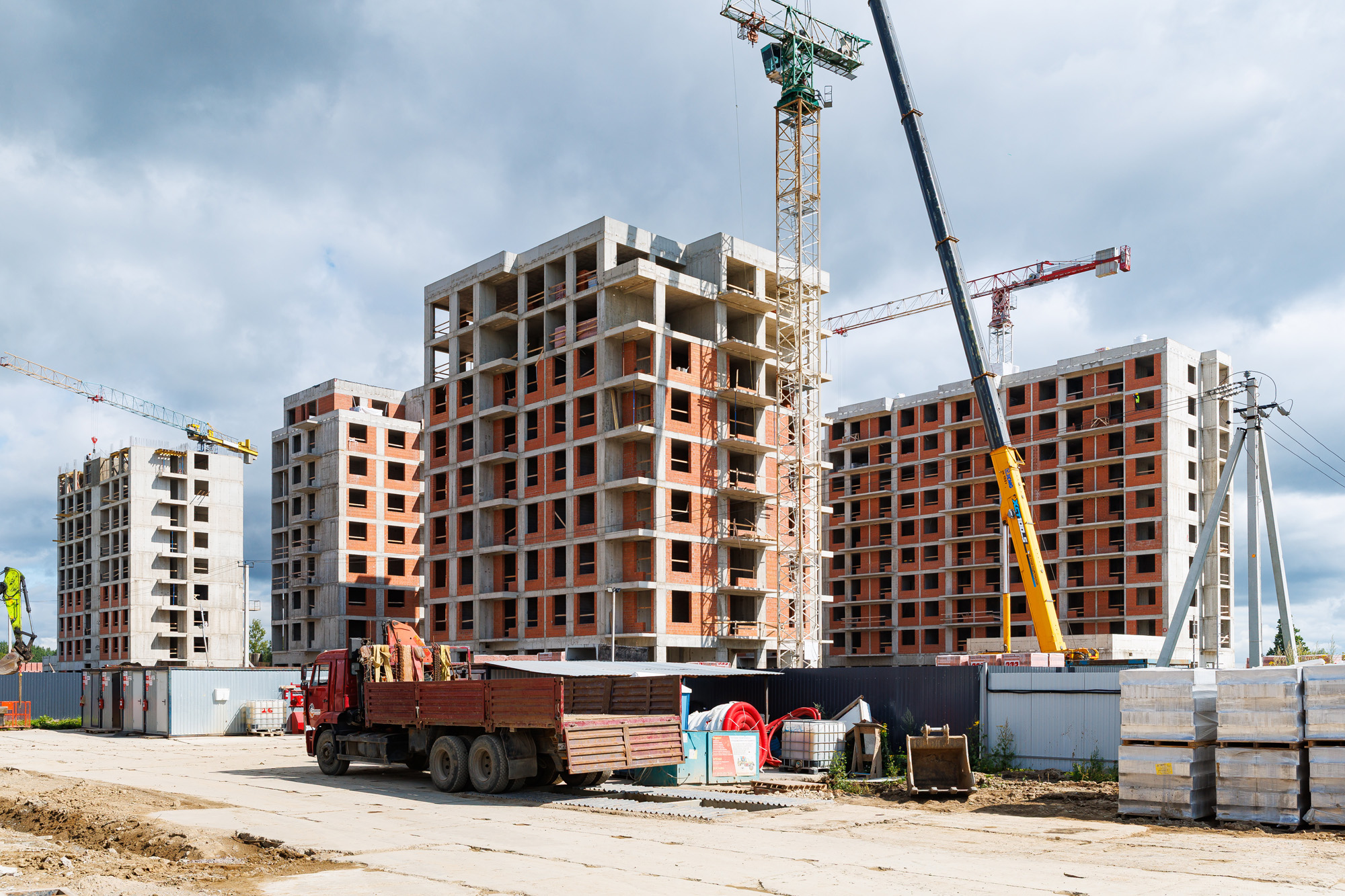

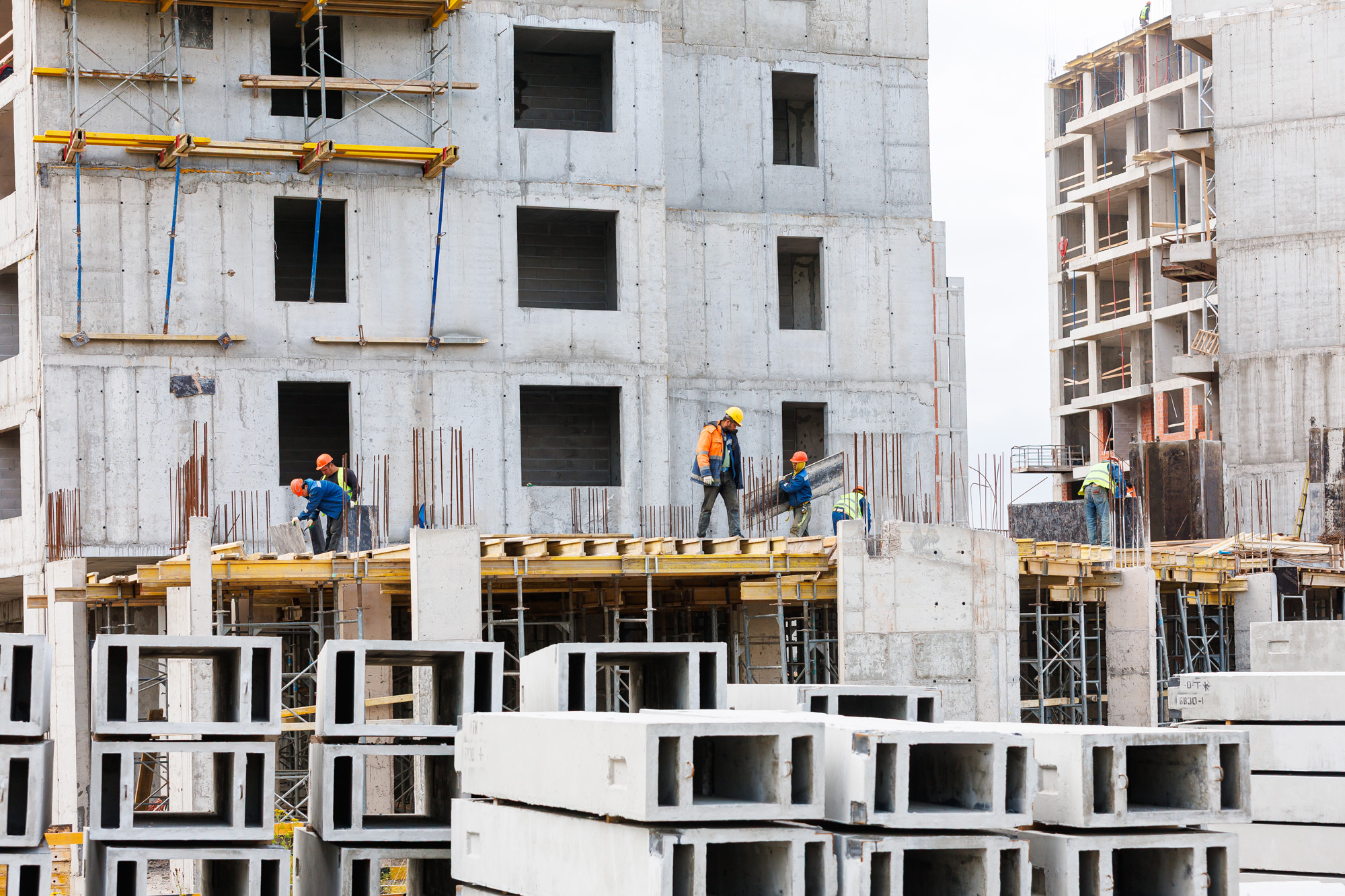

Корпус 4: Работы по устройству стен перегородок из кирпича и поризованного камня, устройство кровли.

УЧАСТОК 2

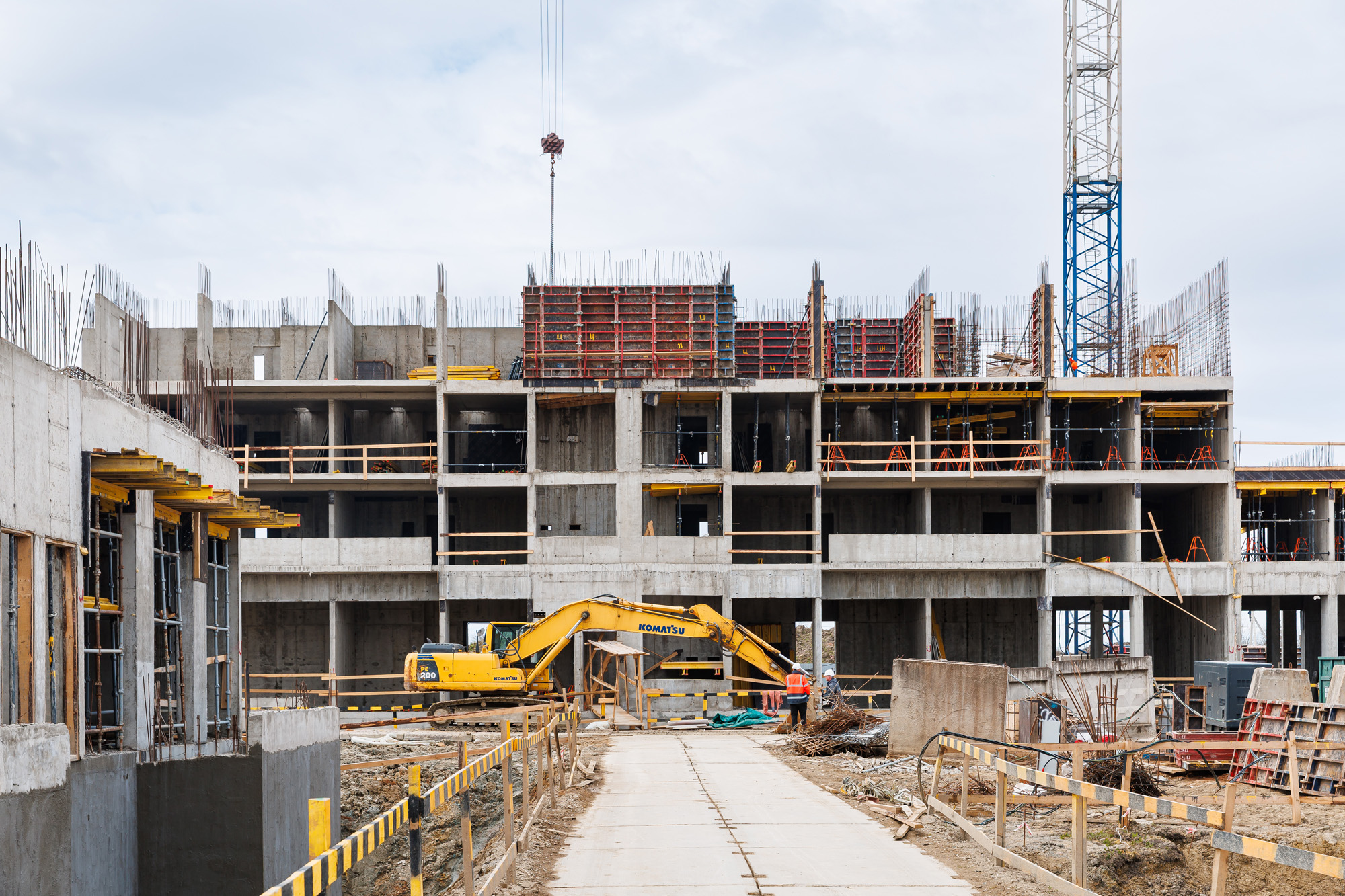

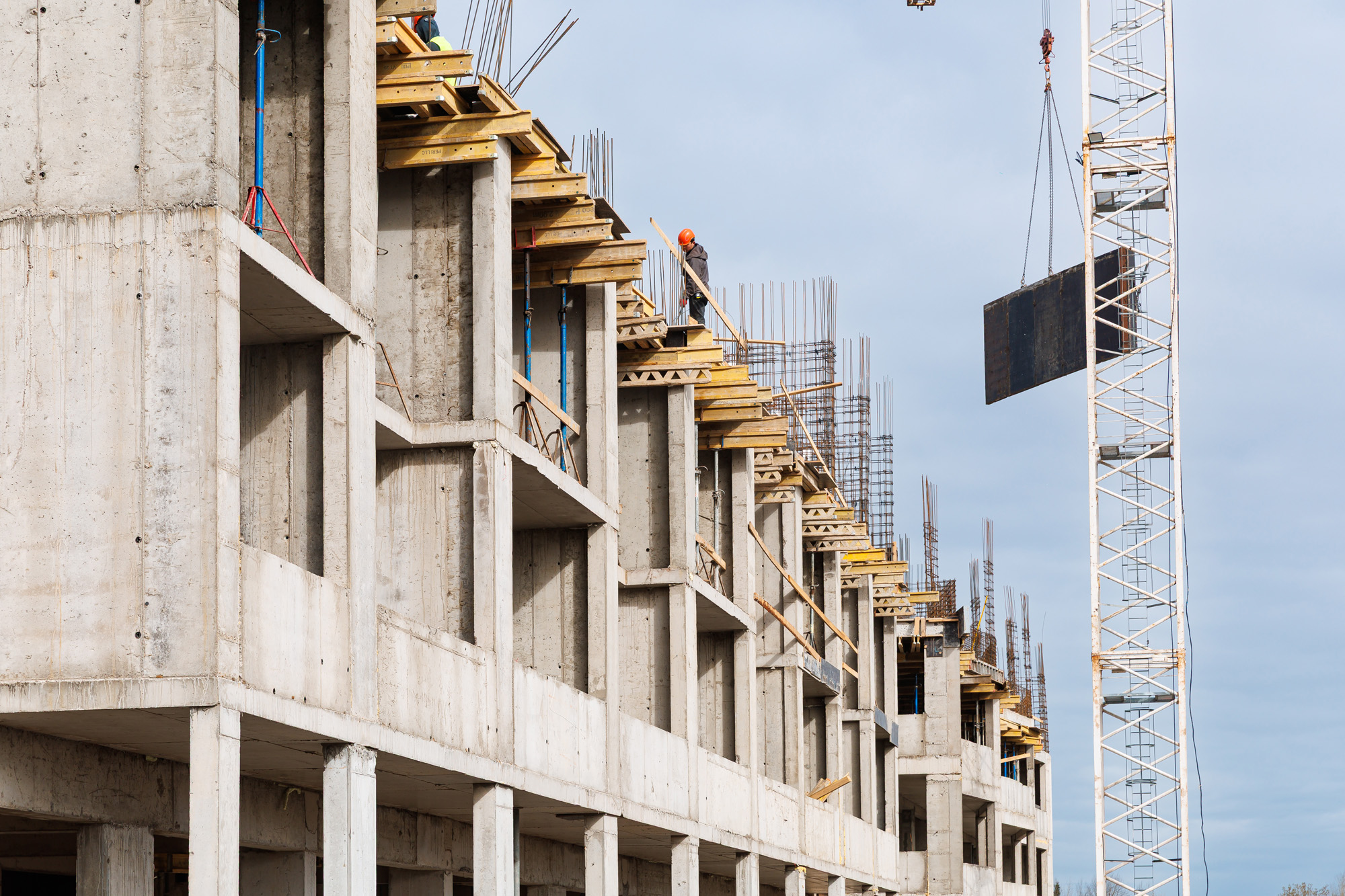

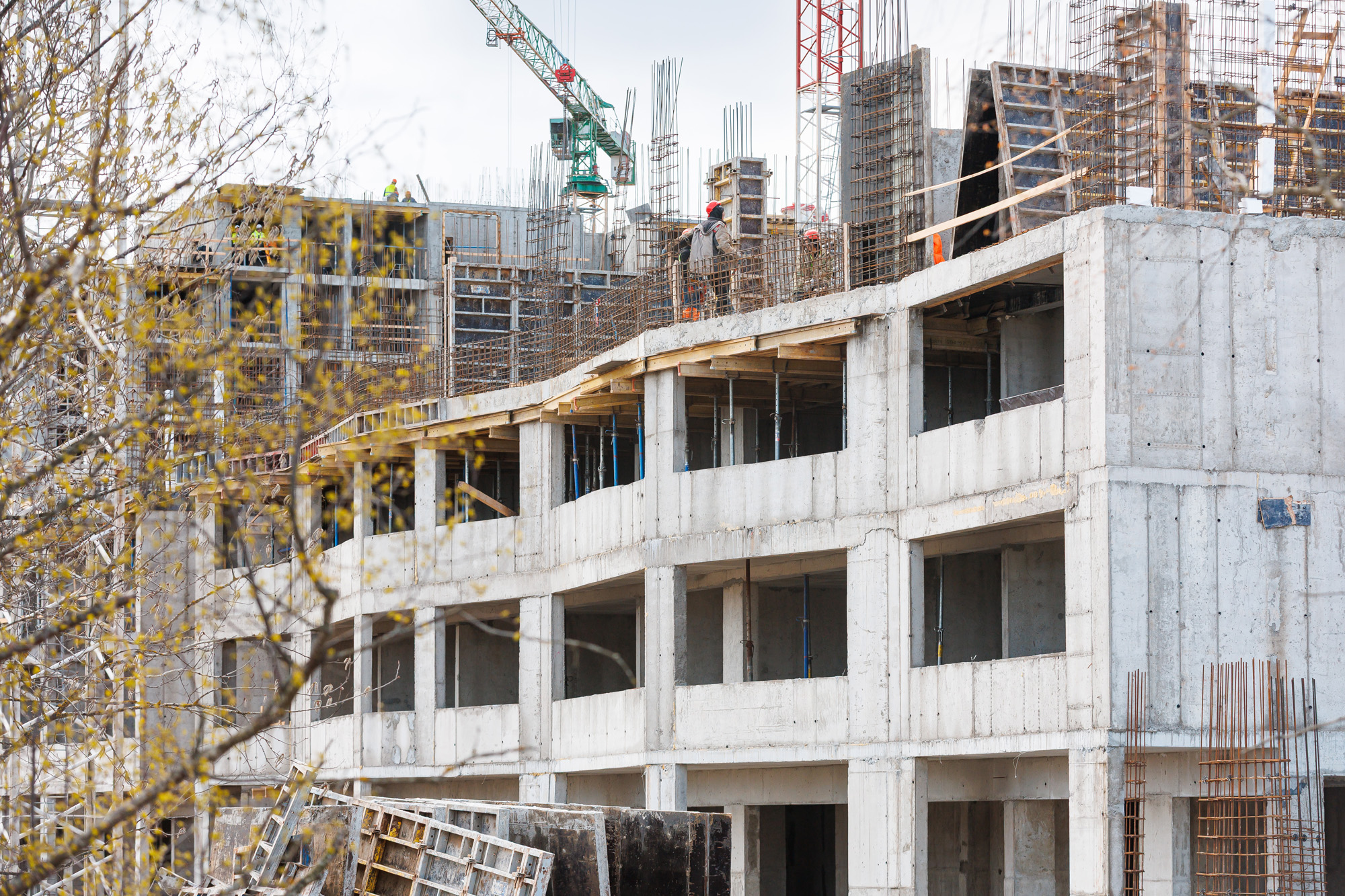

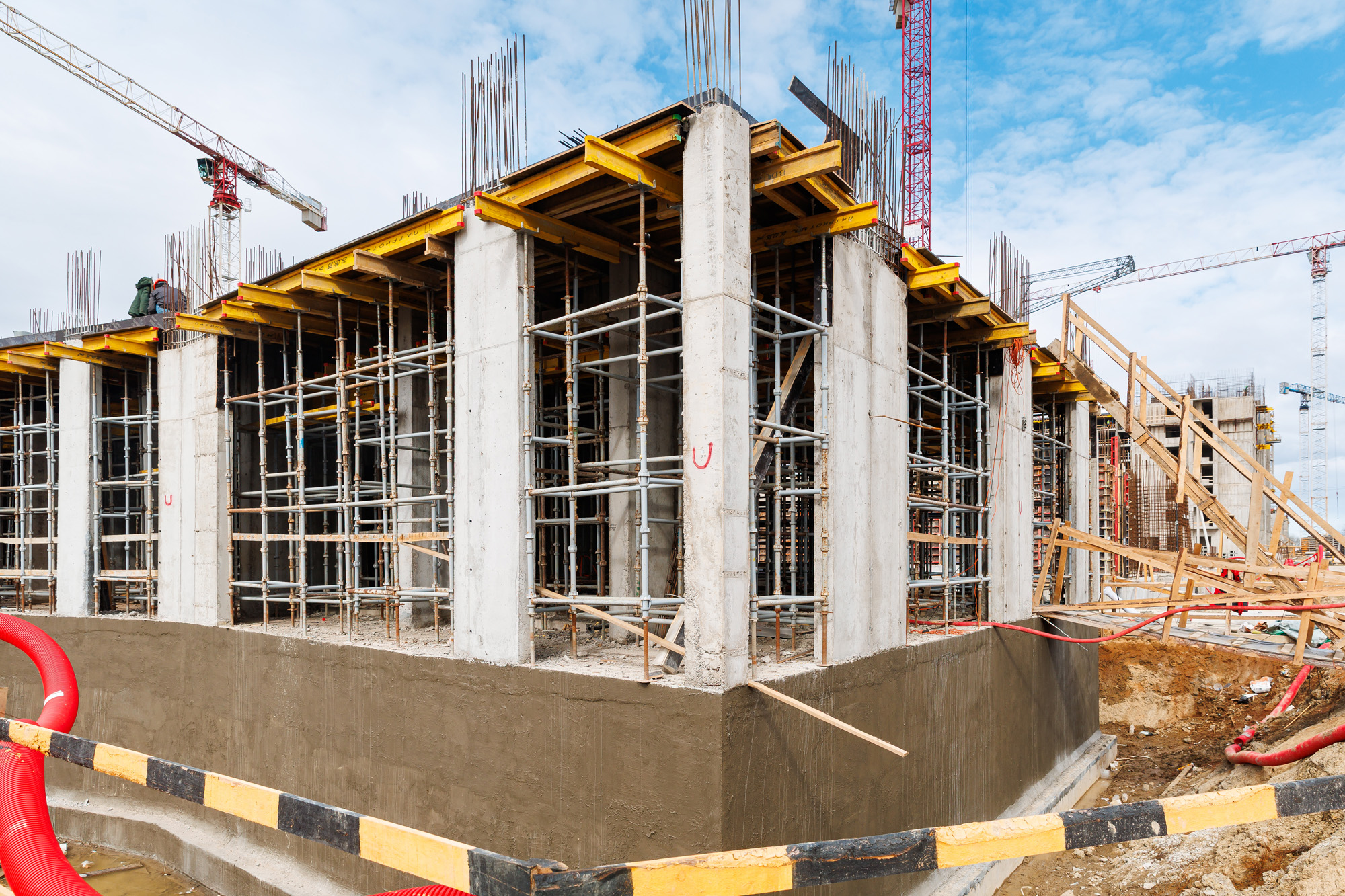

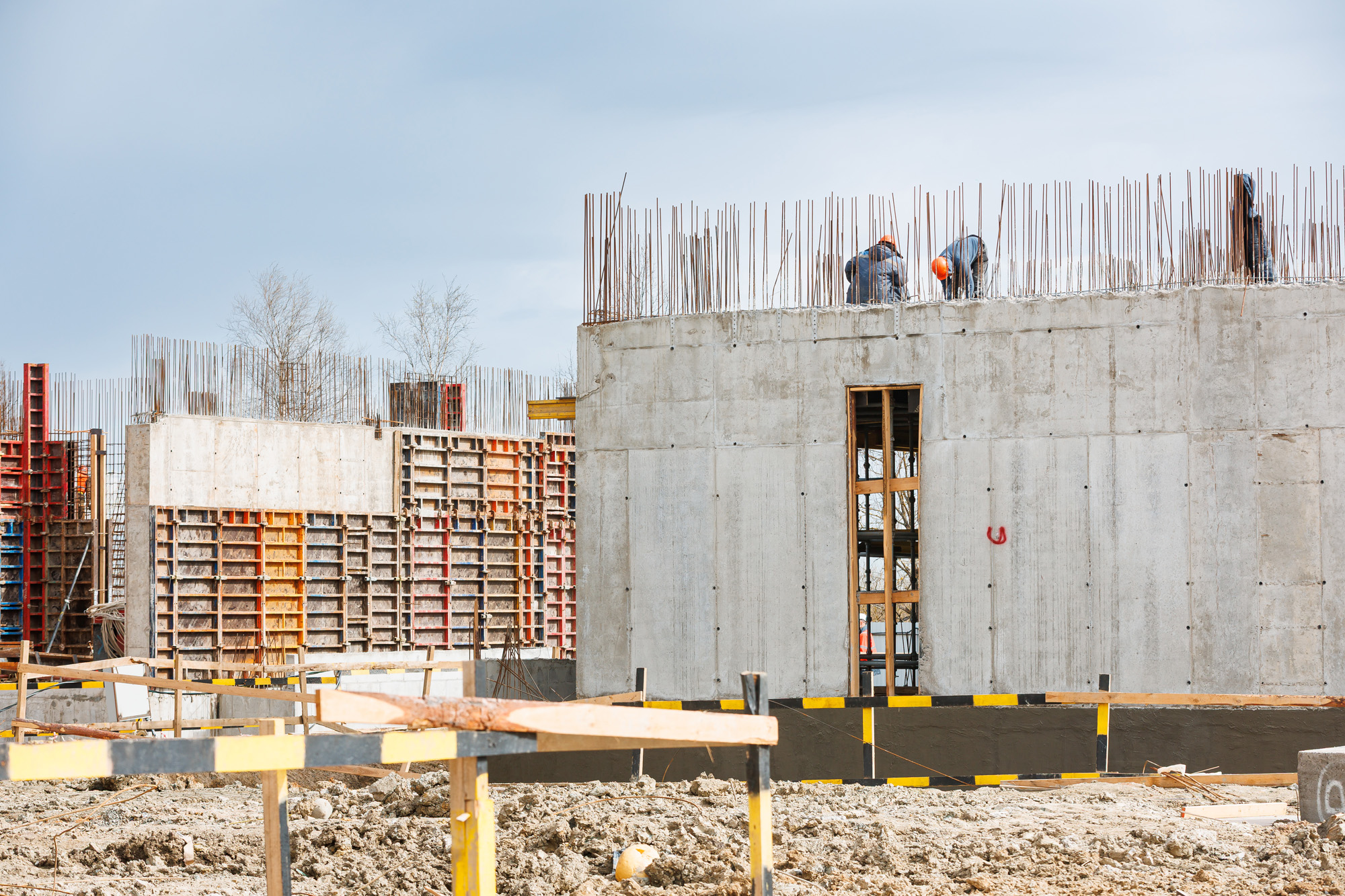

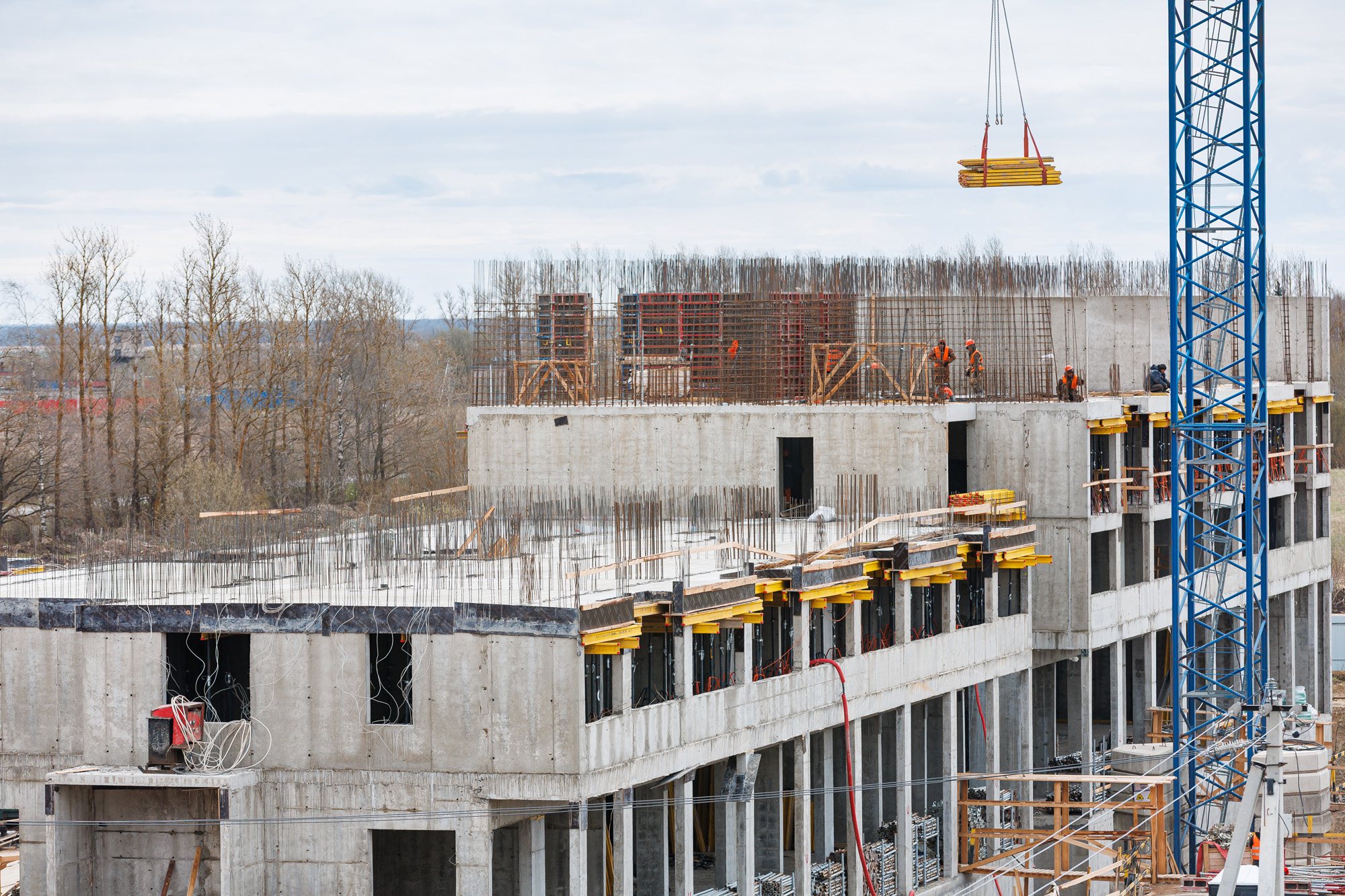

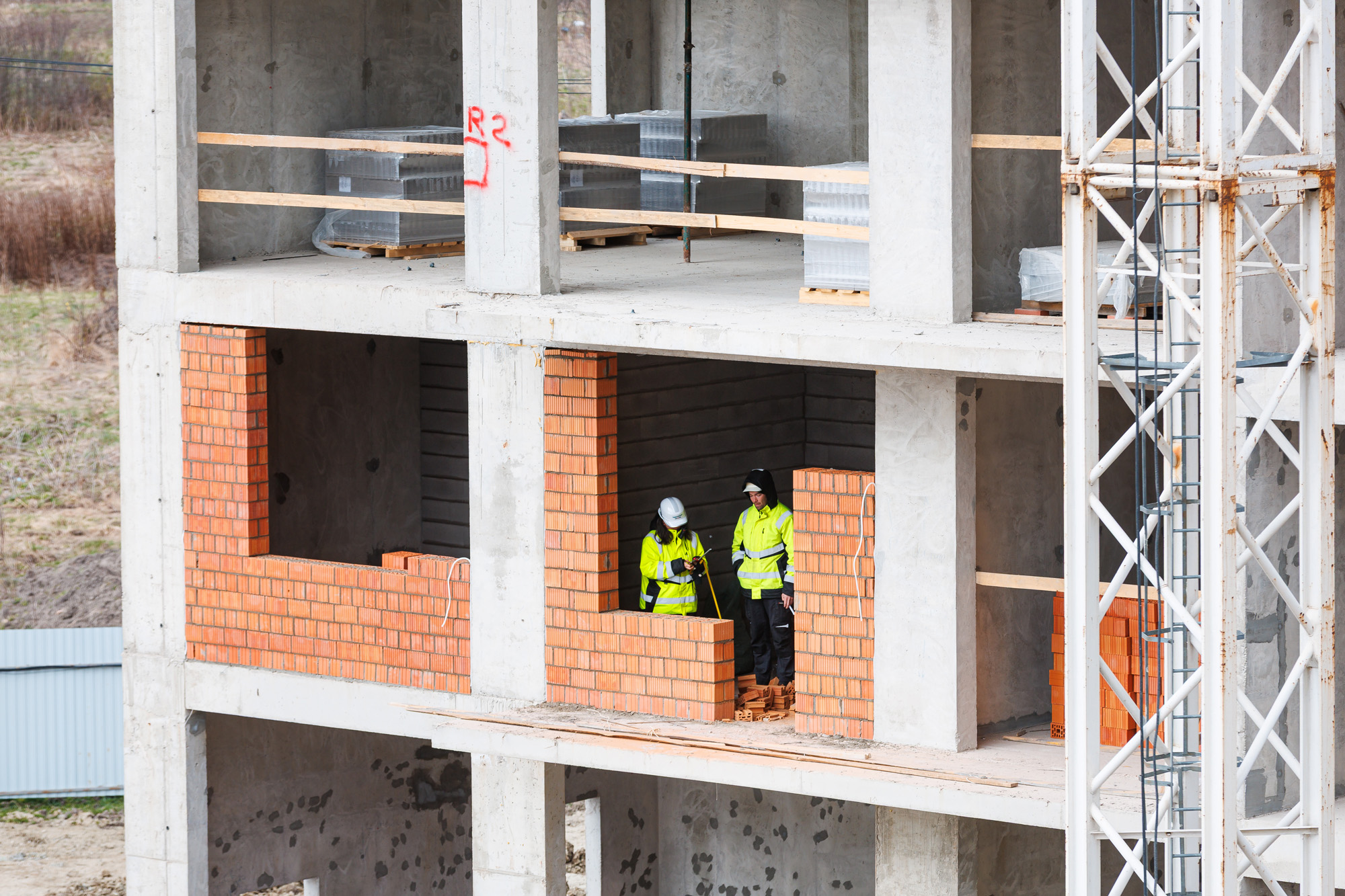

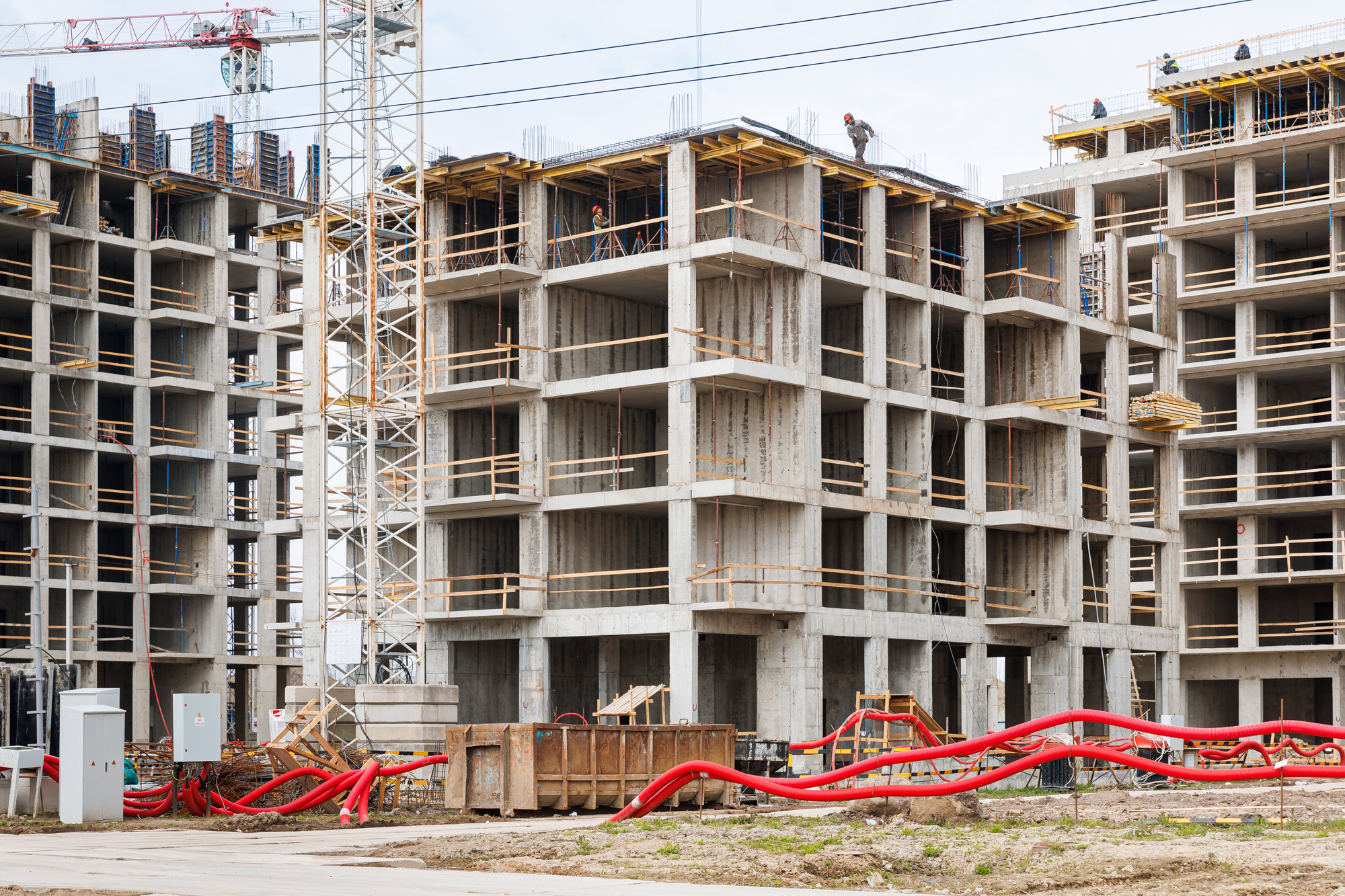

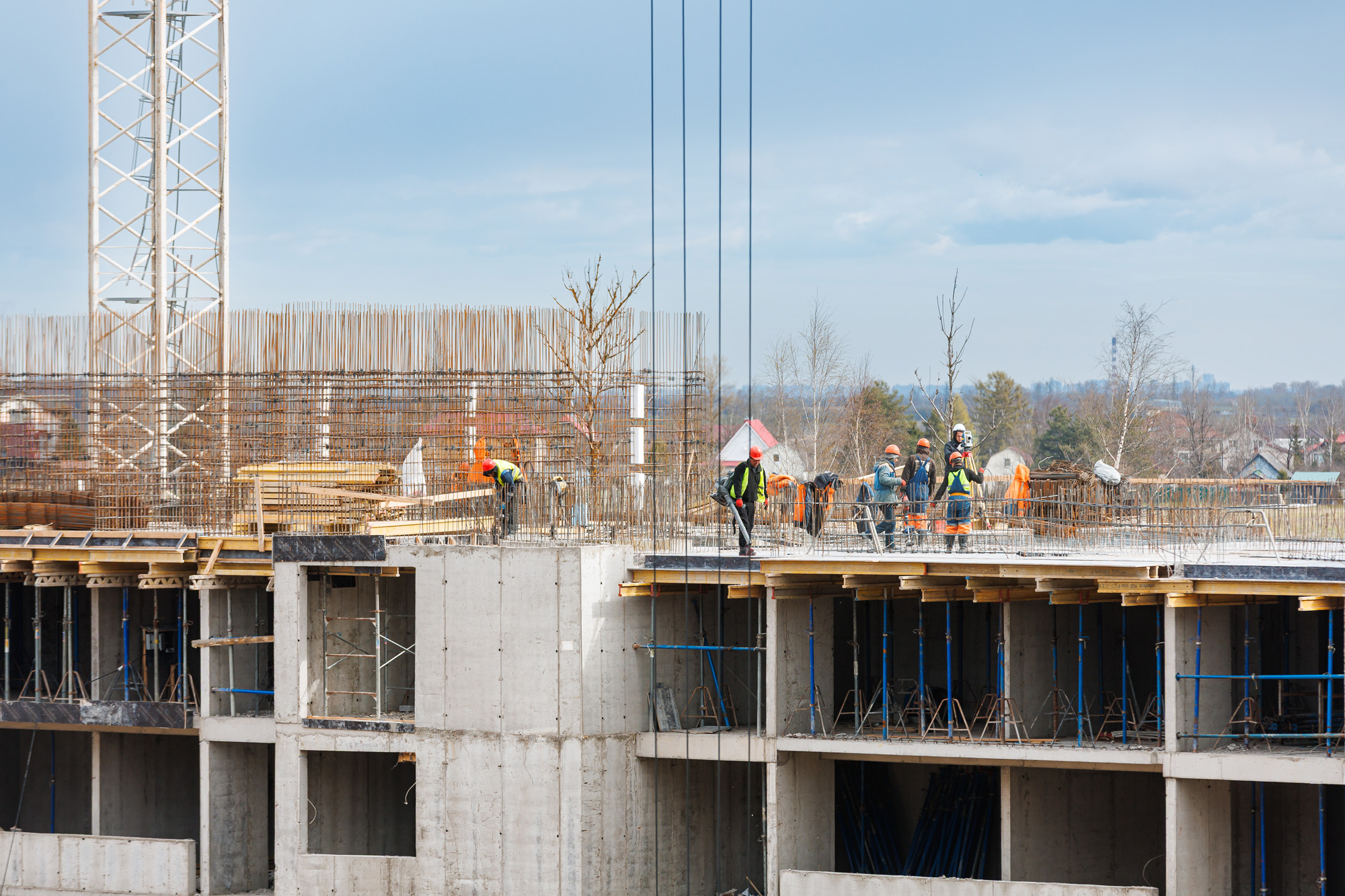

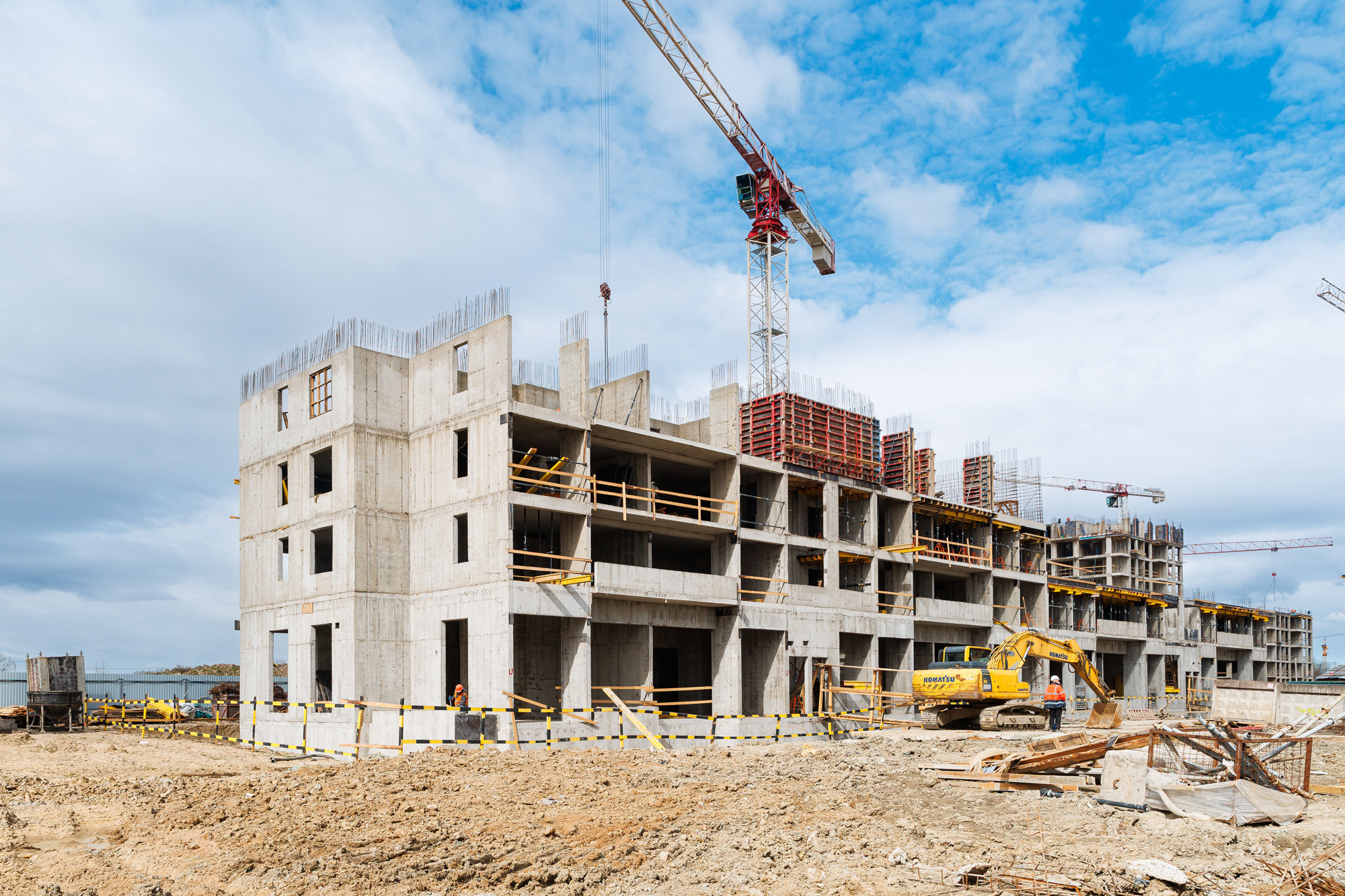

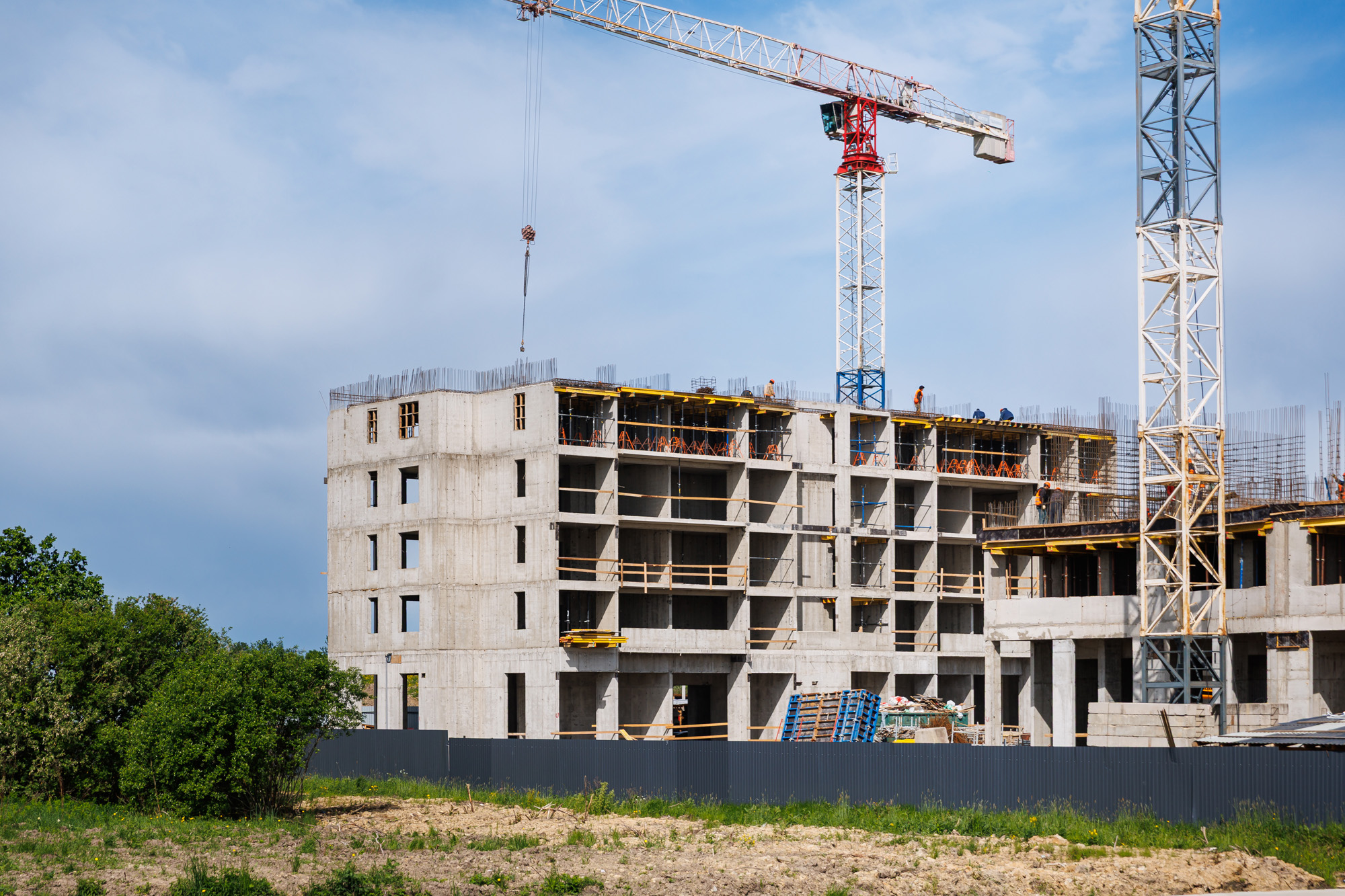

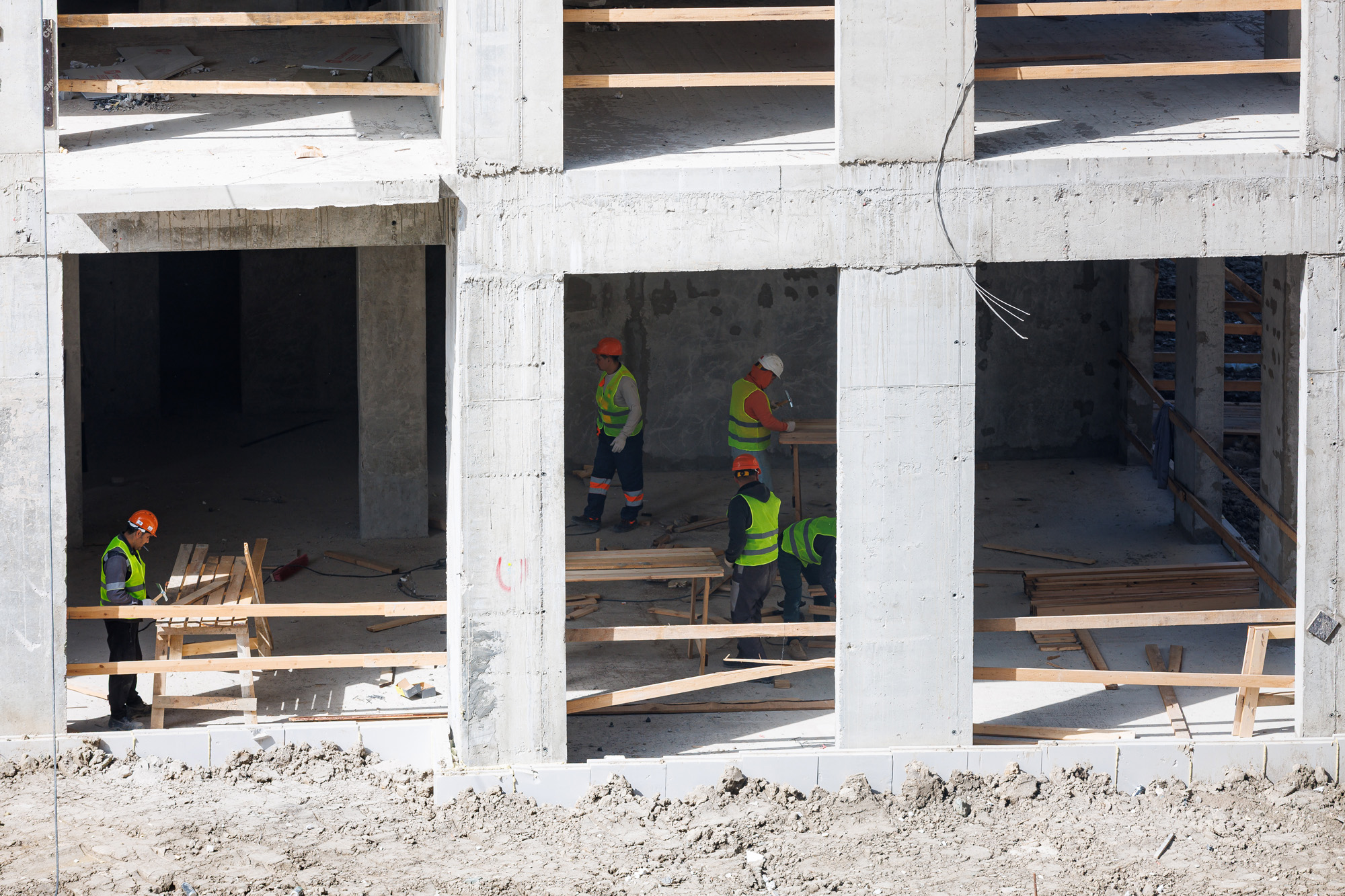

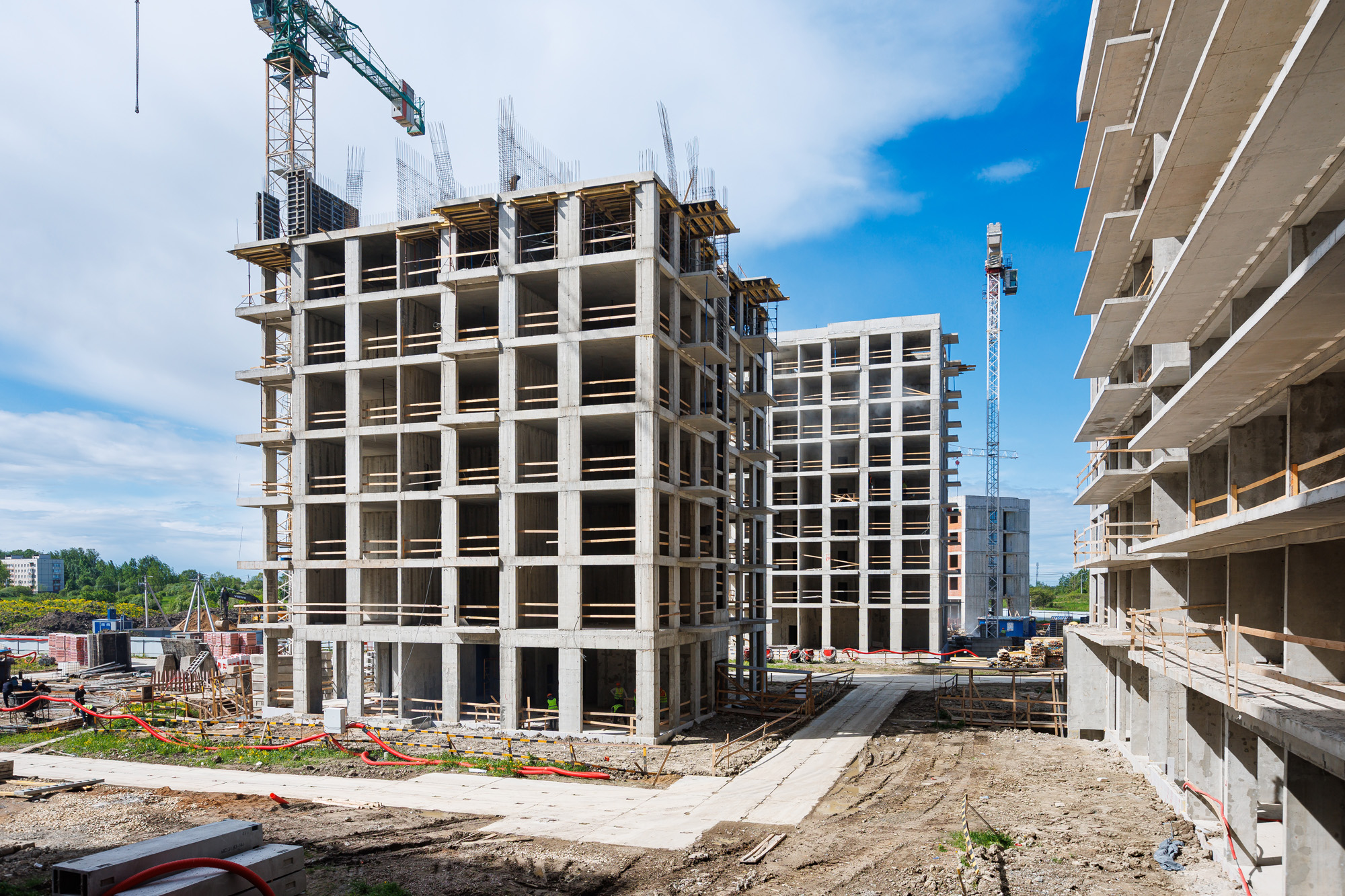

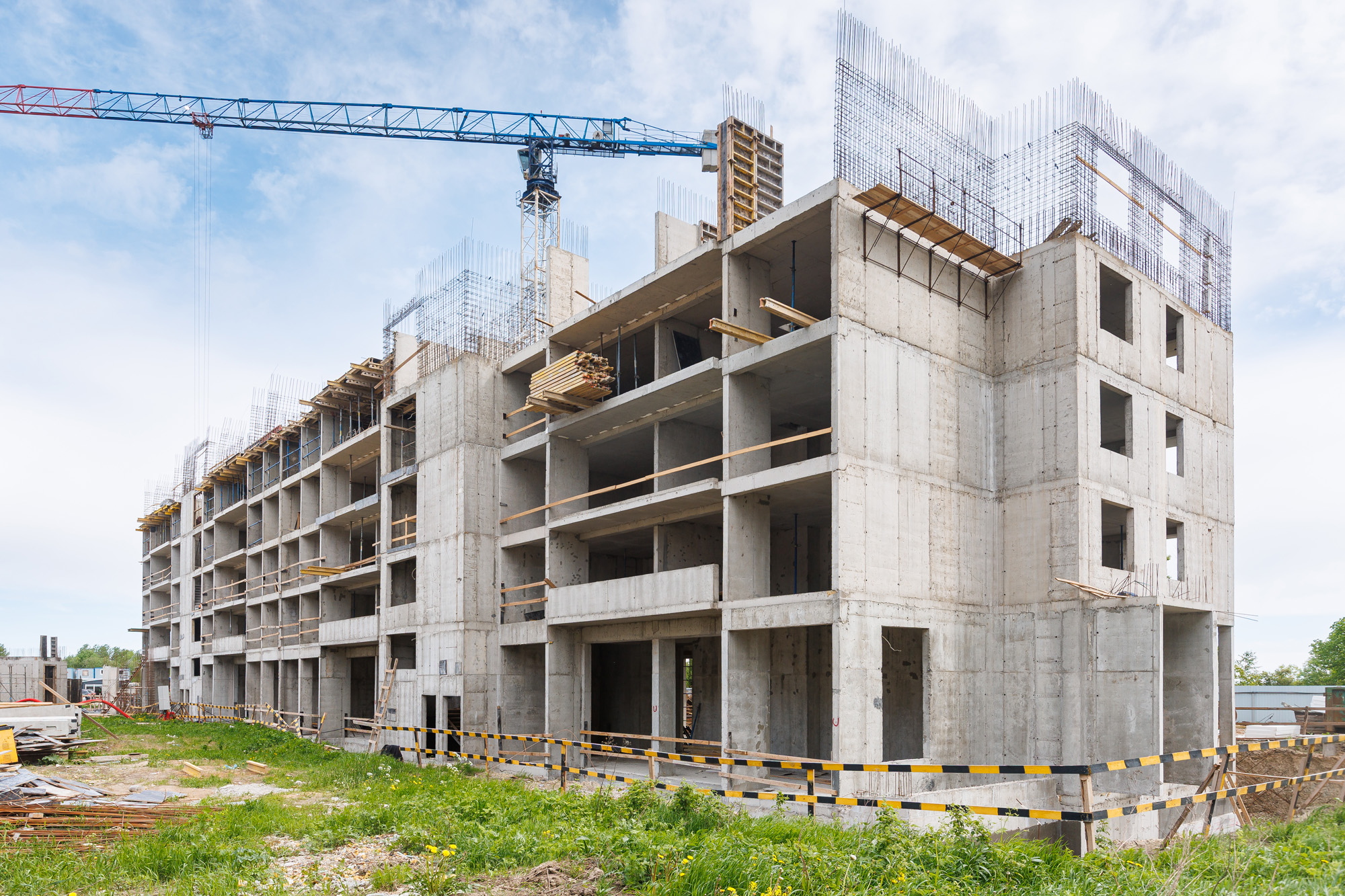

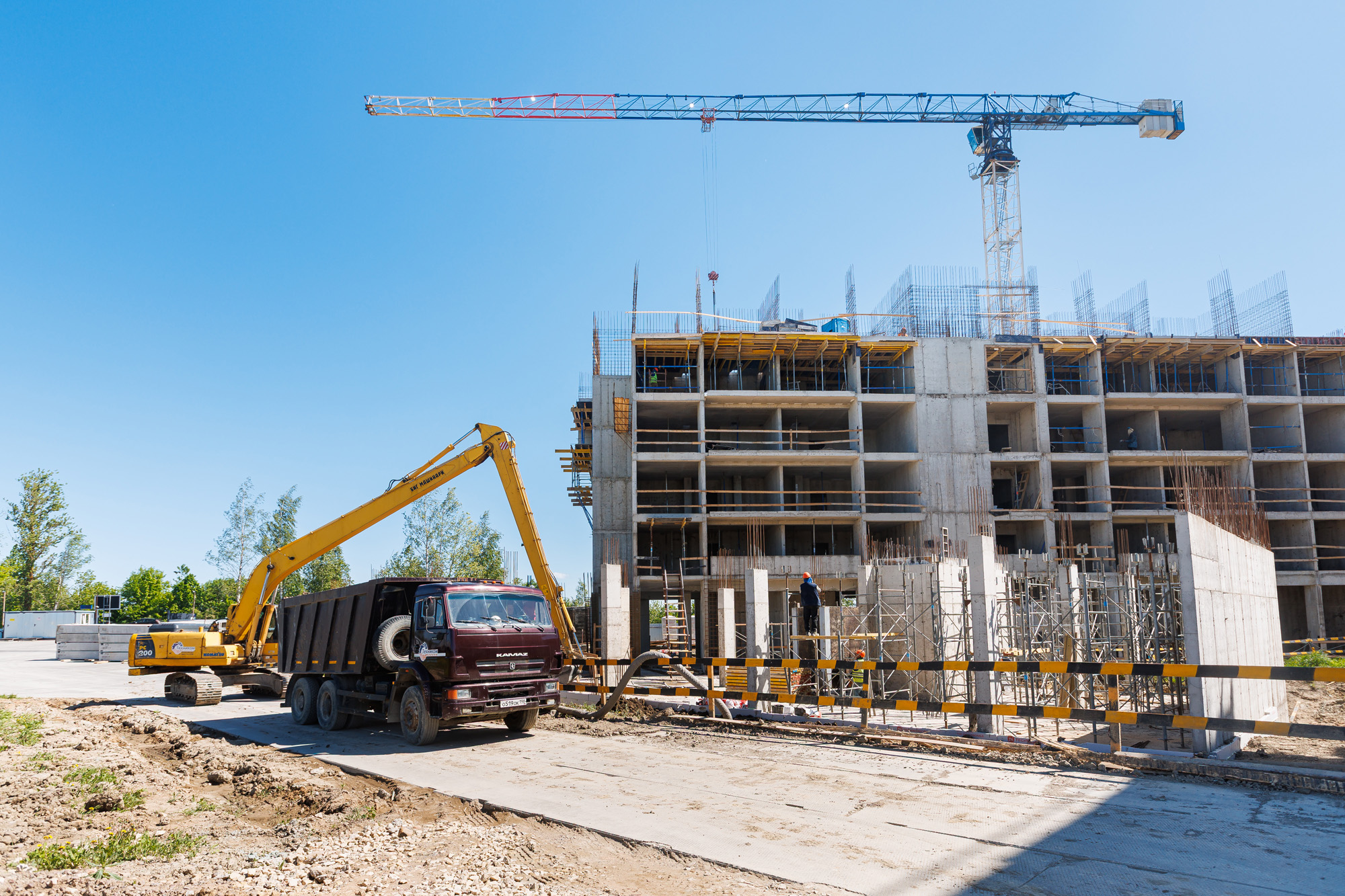

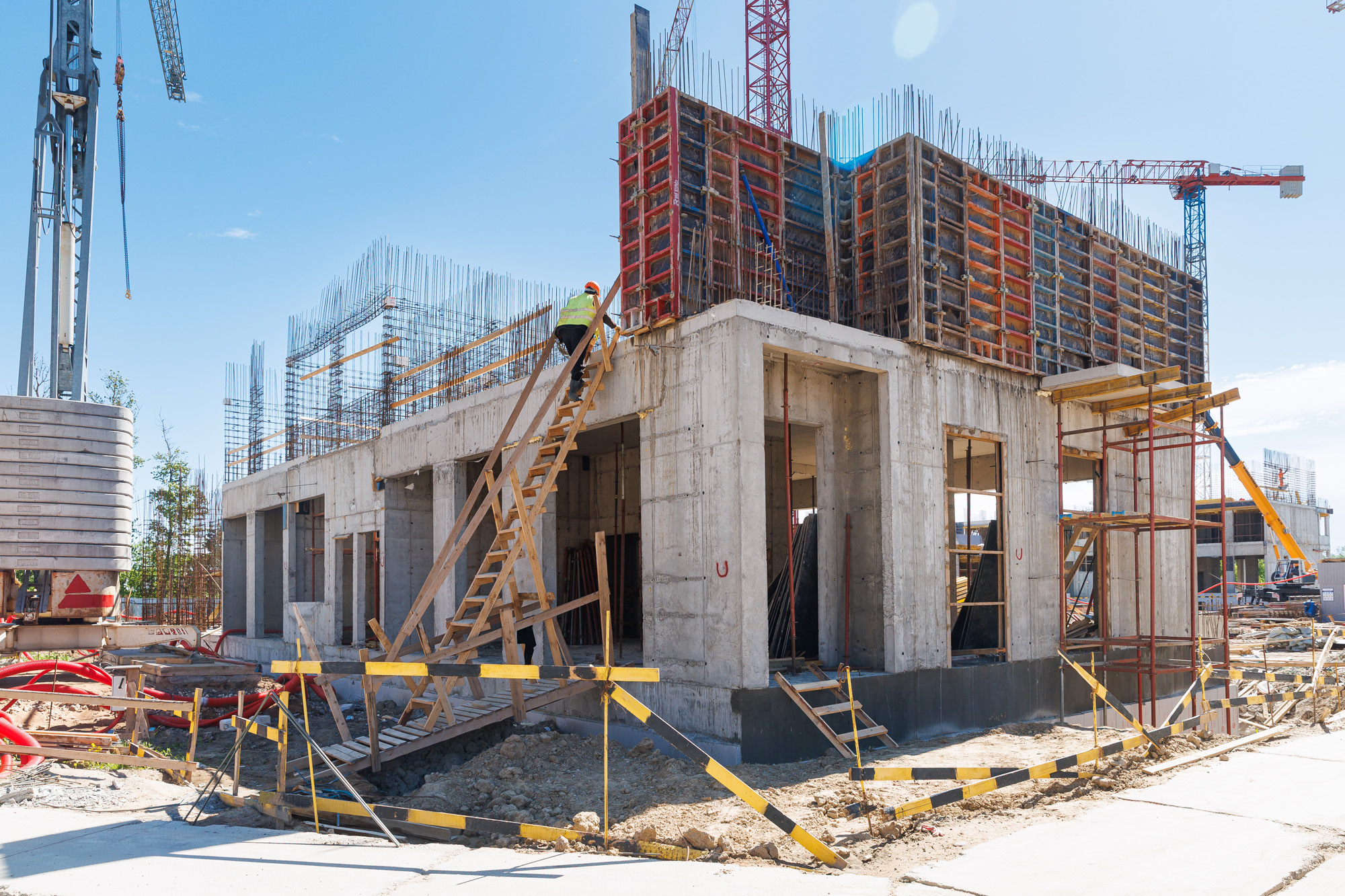

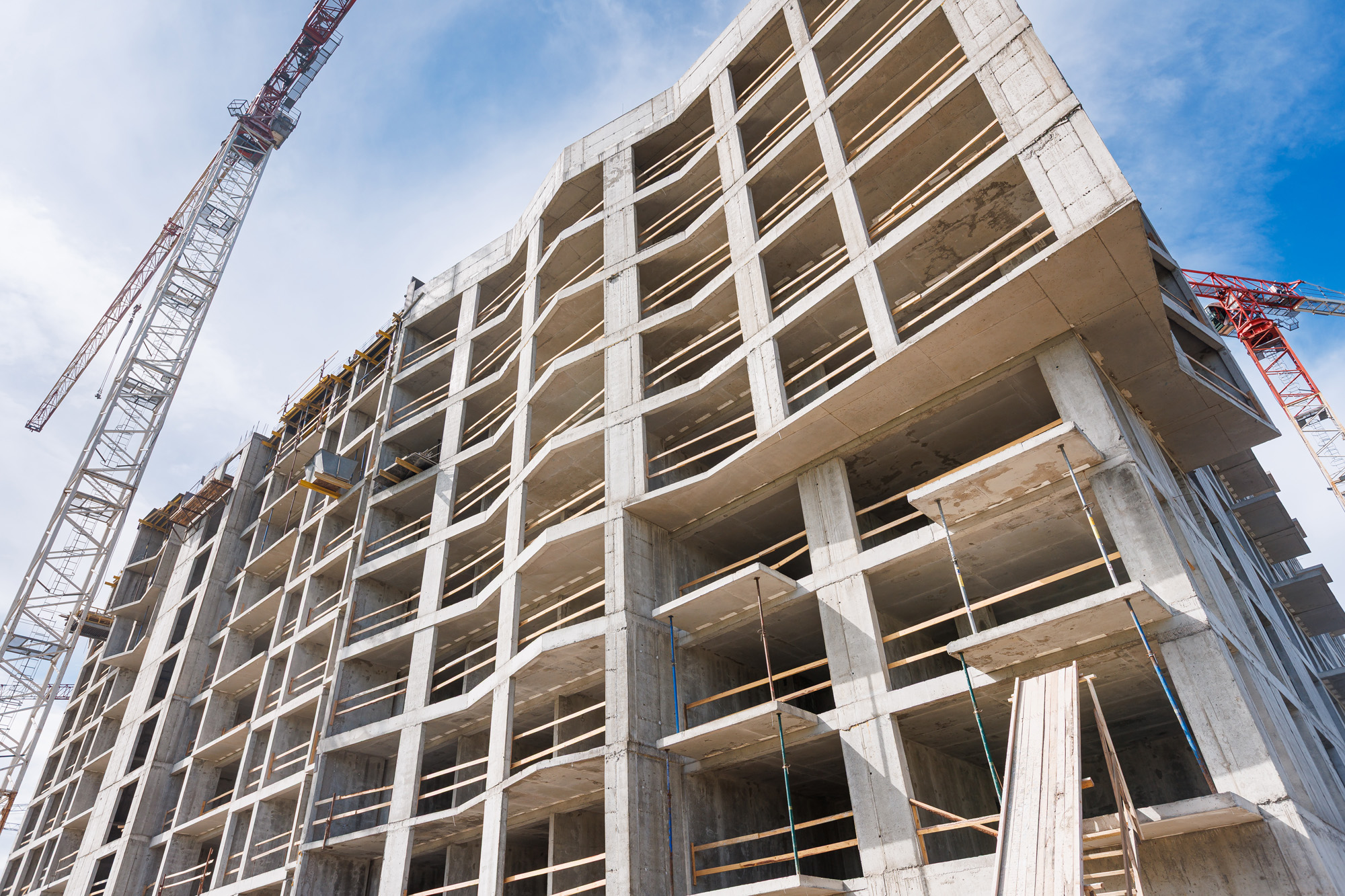

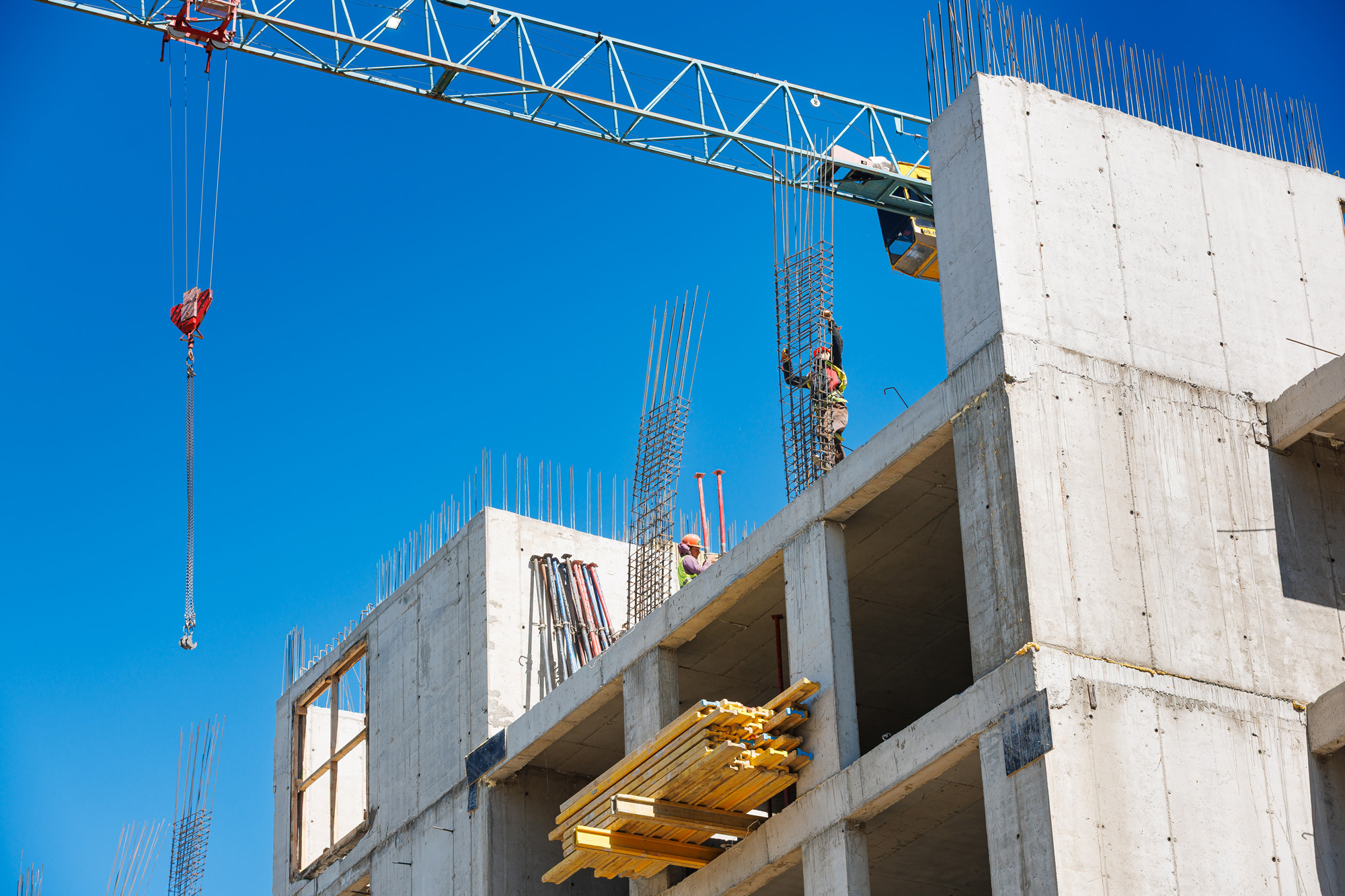

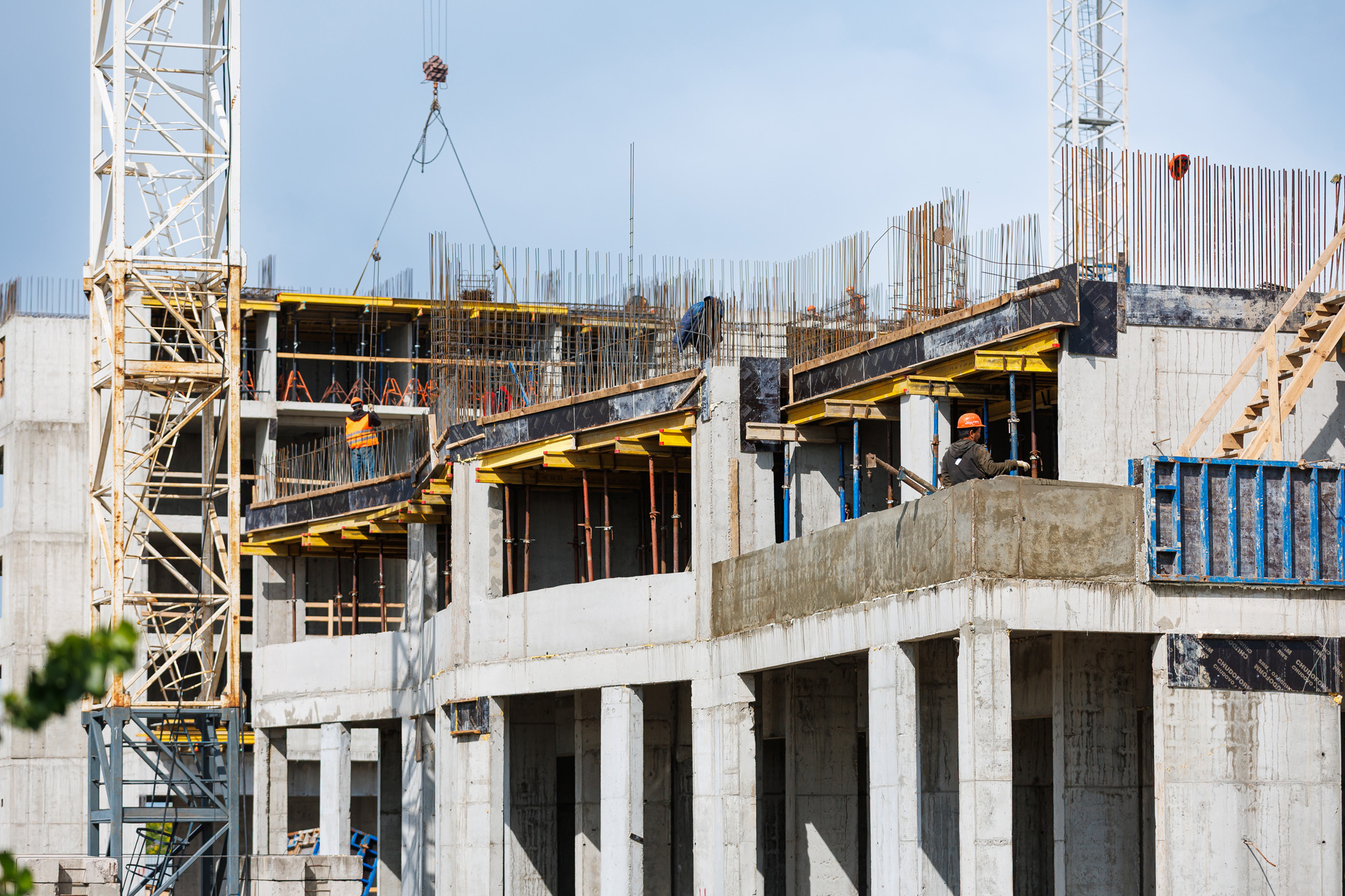

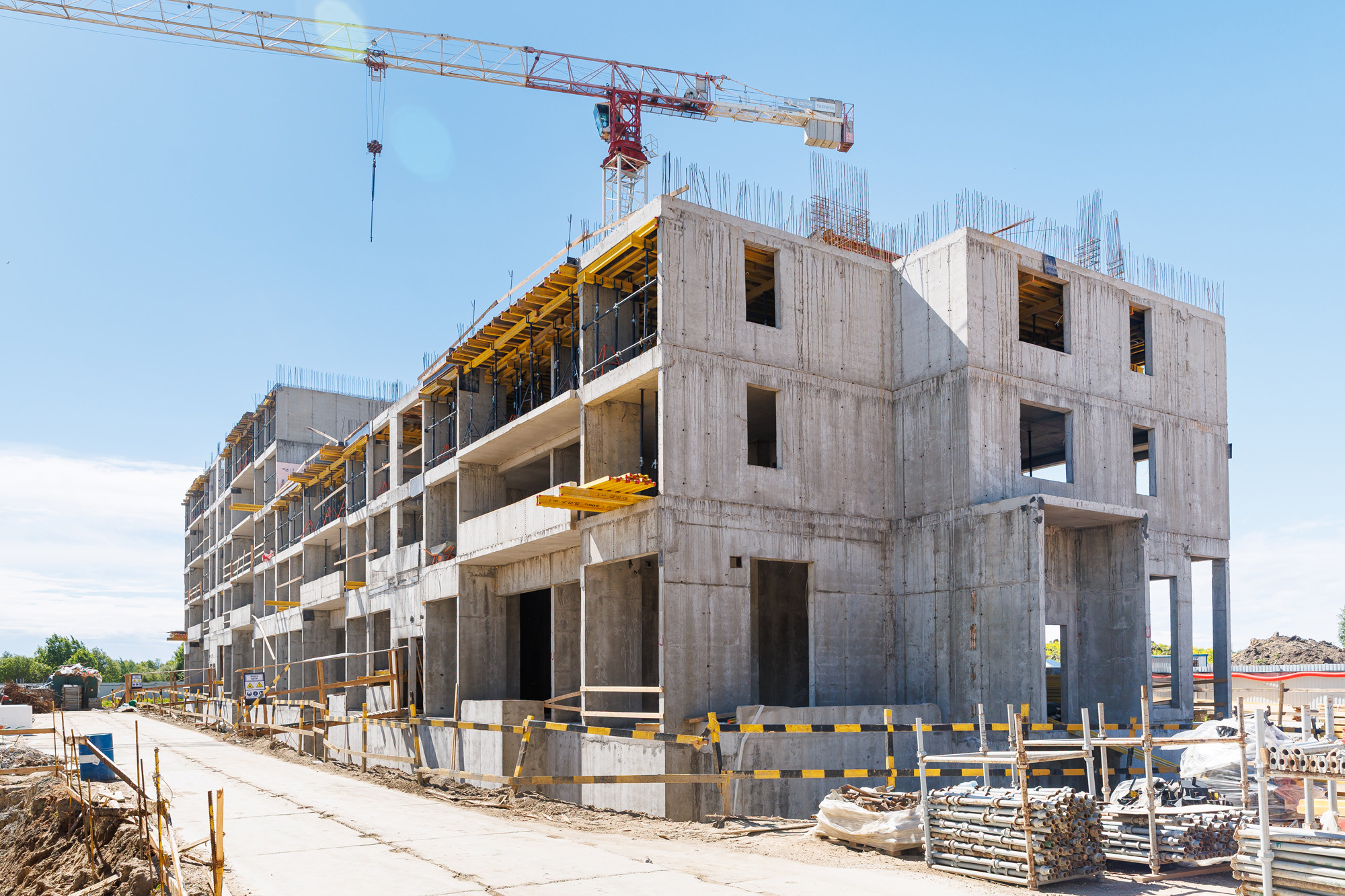

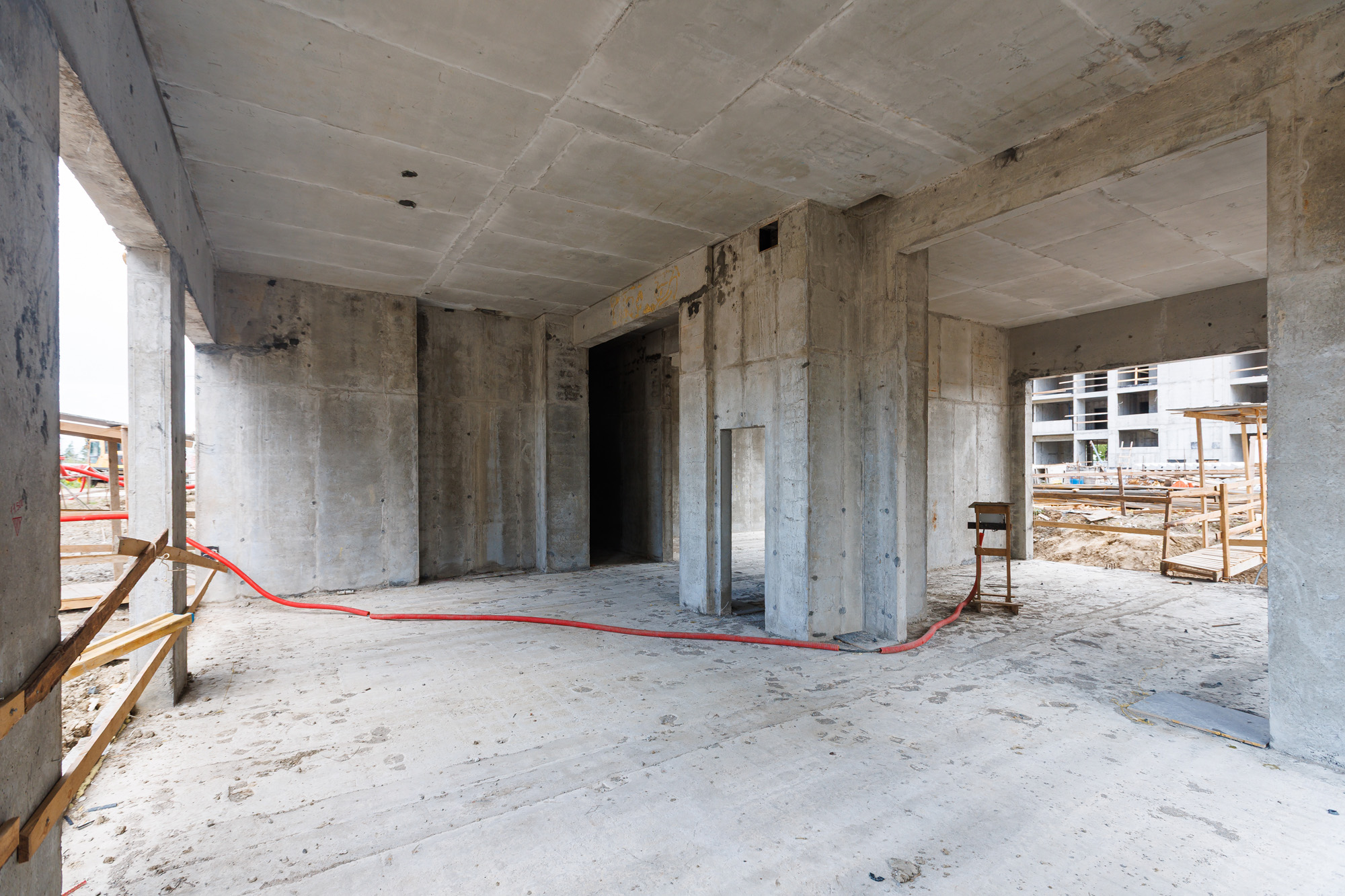

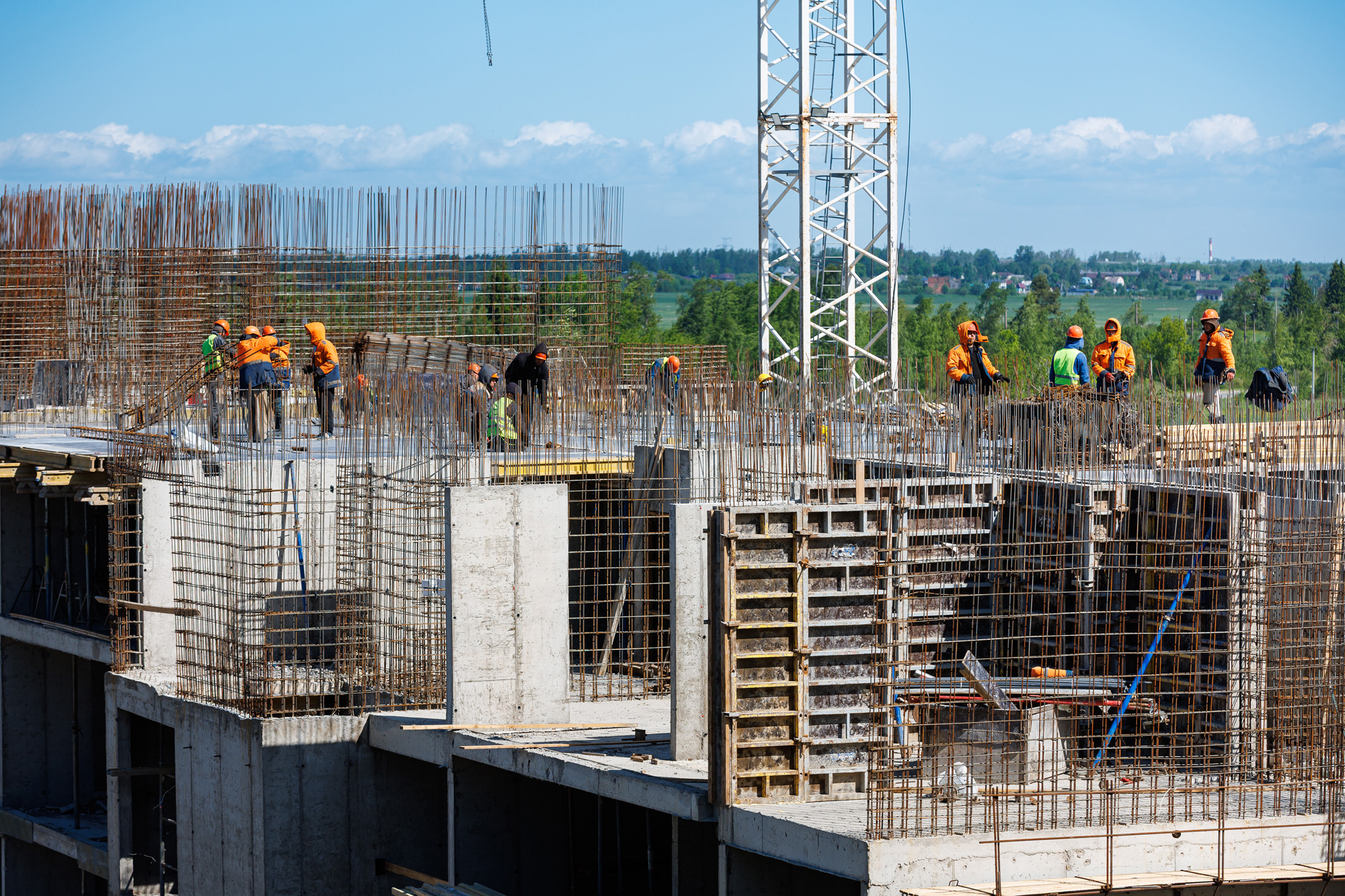

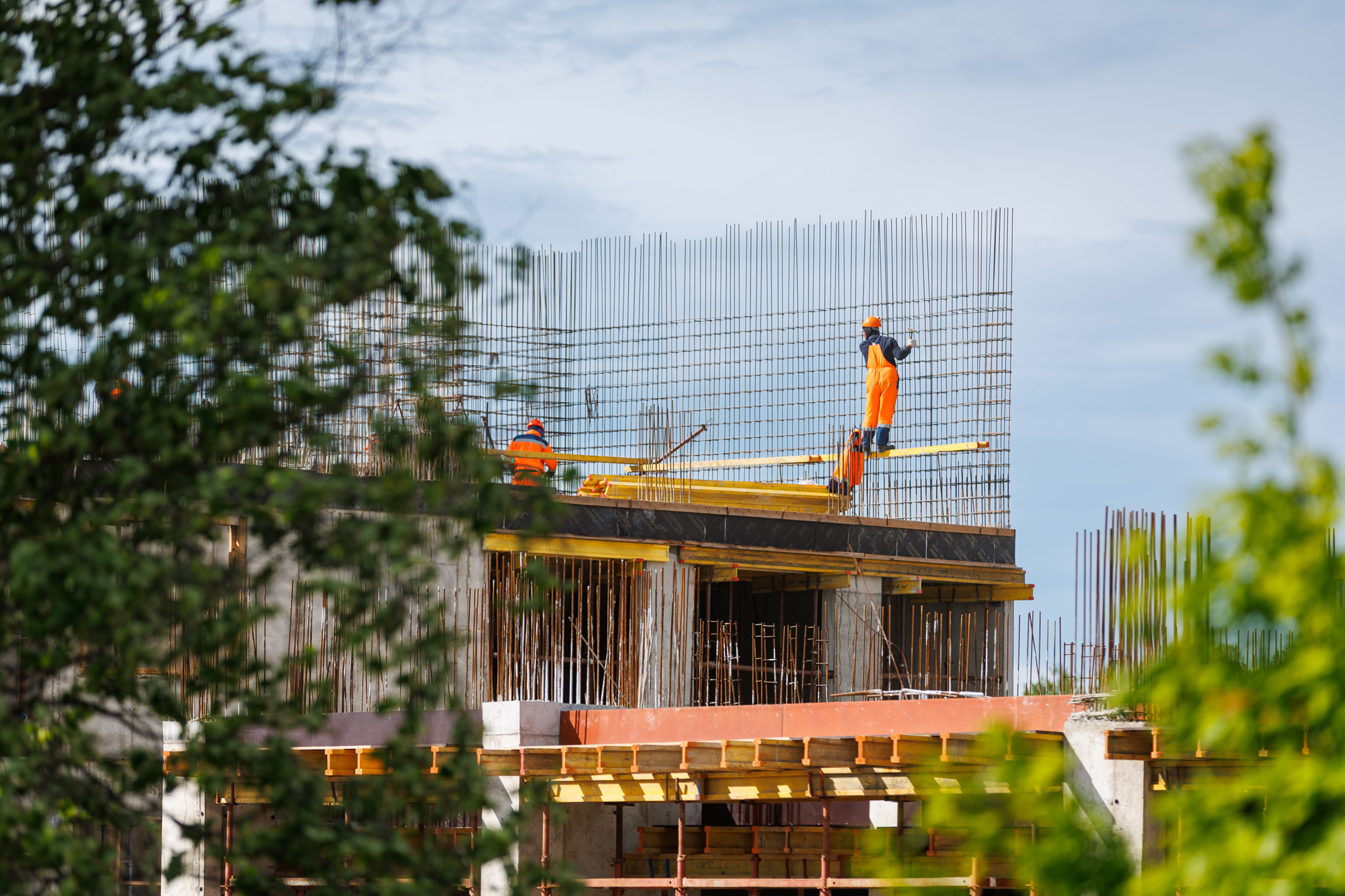

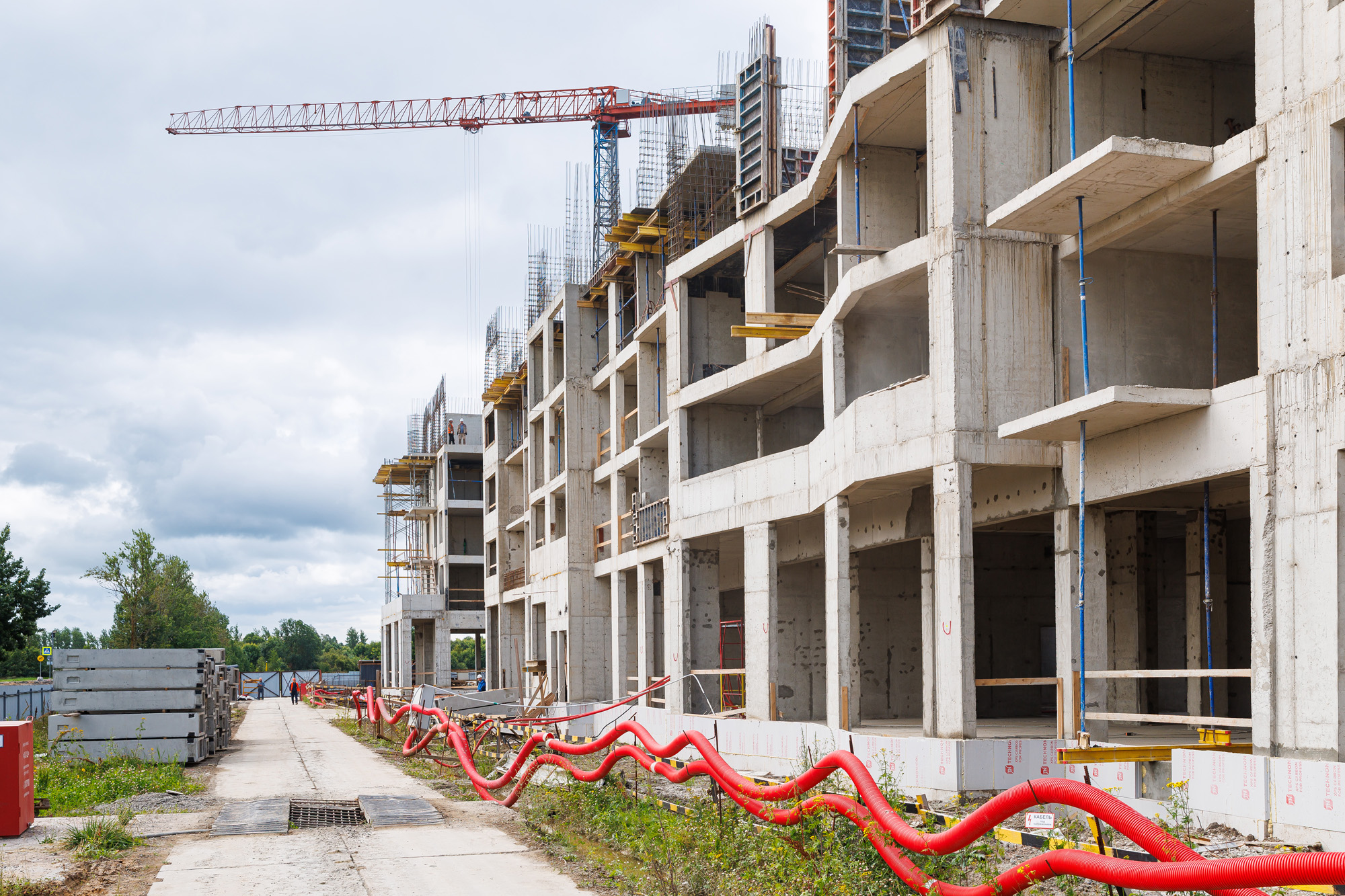

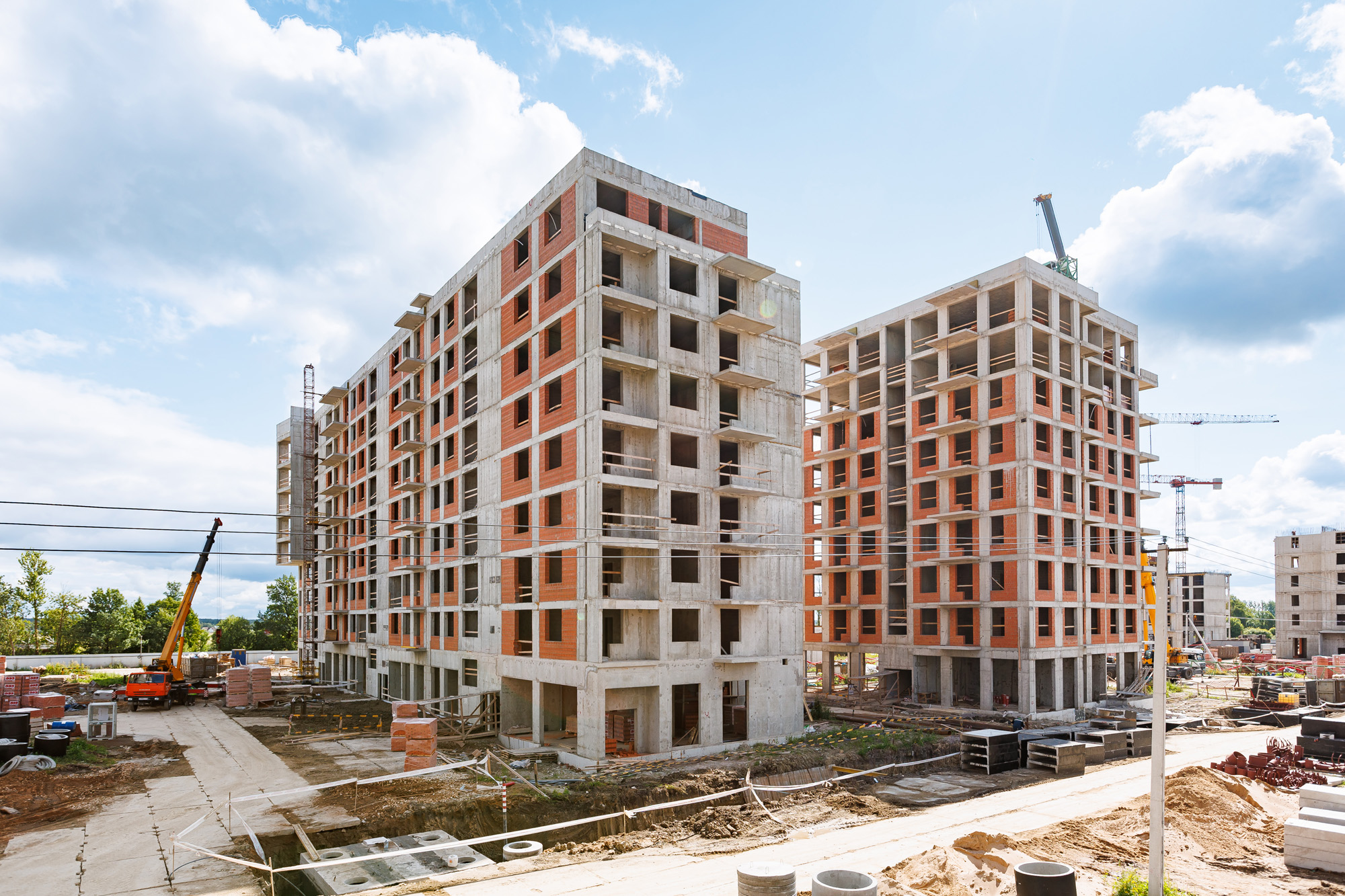

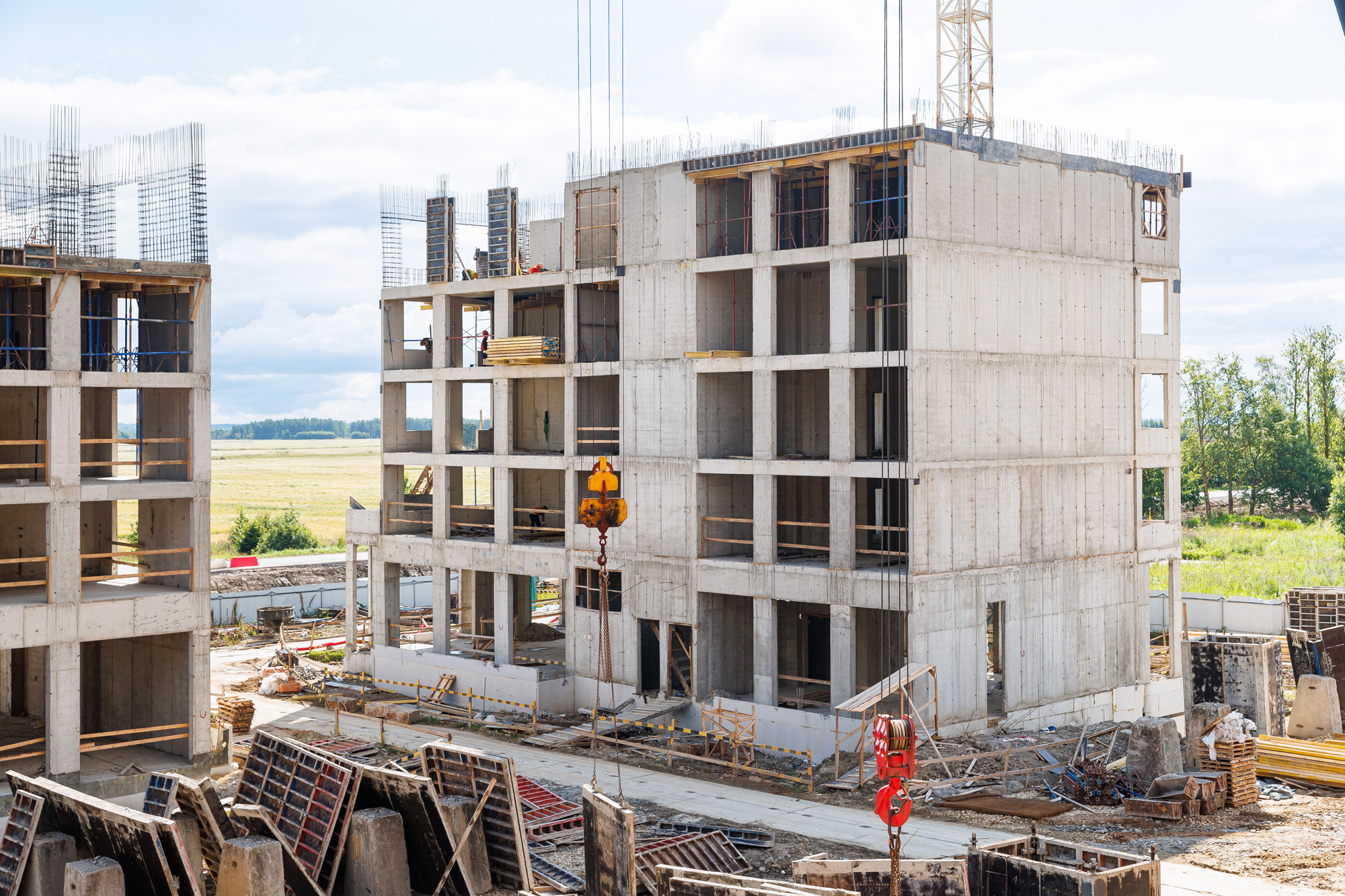

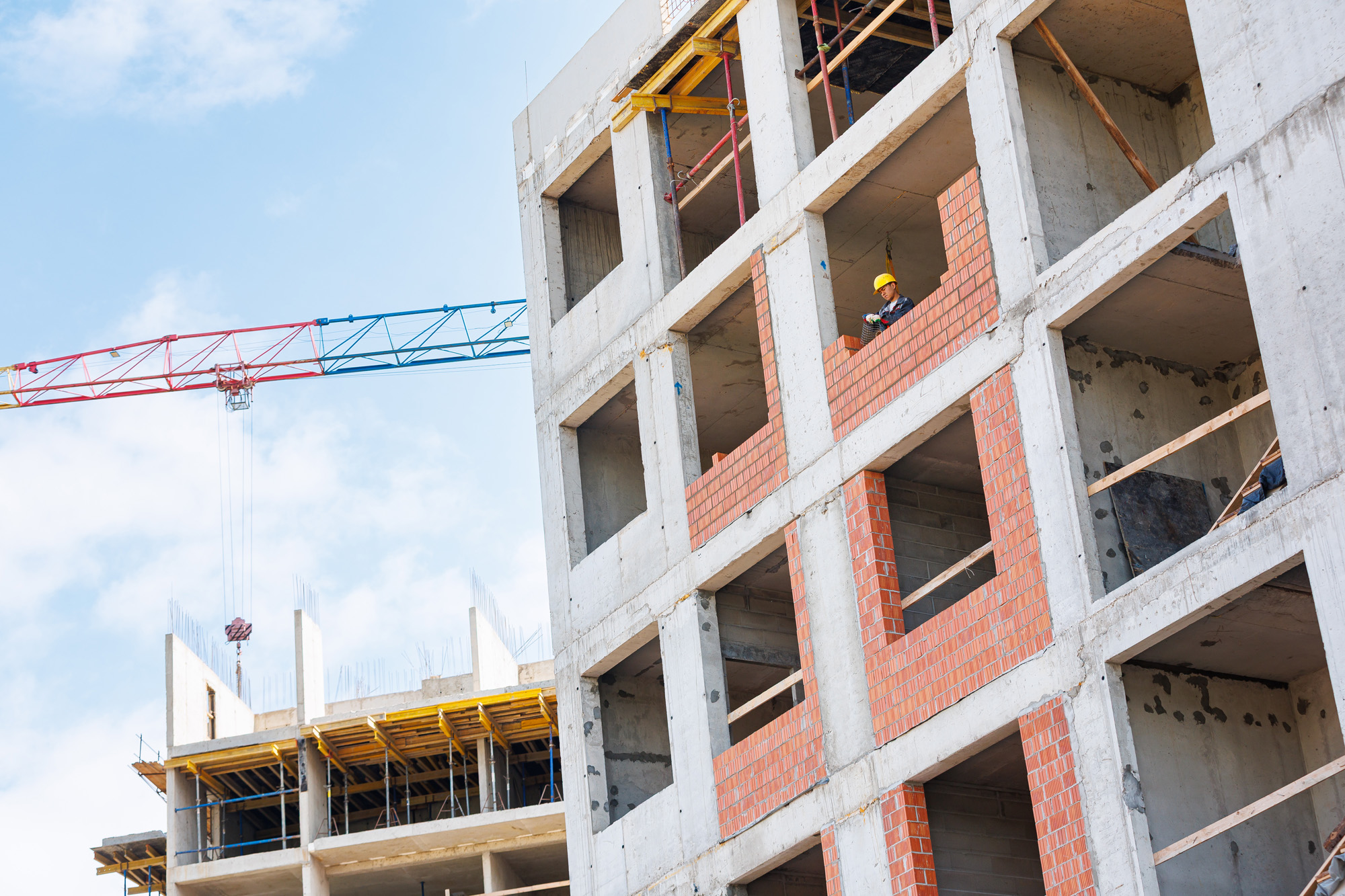

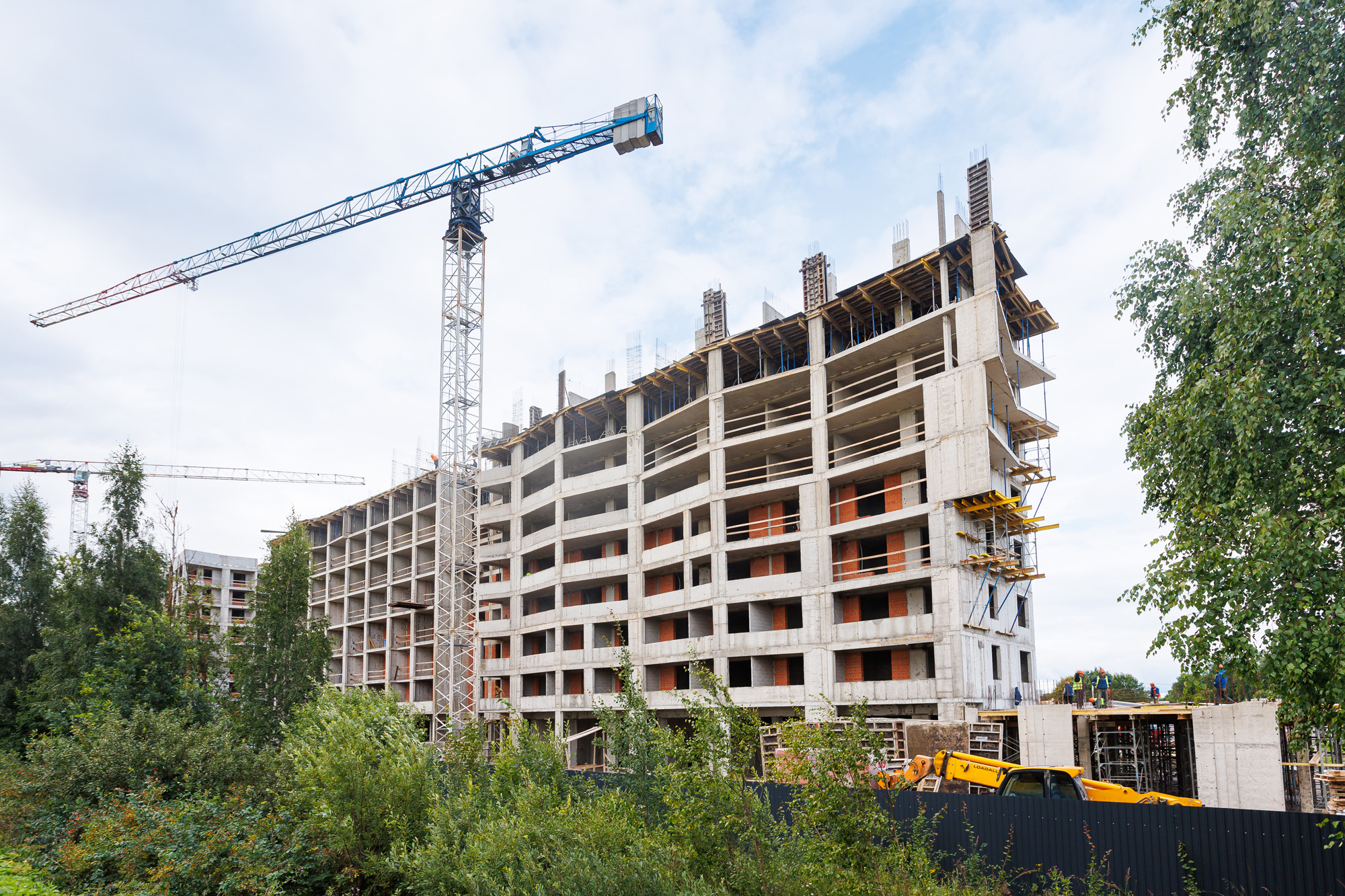

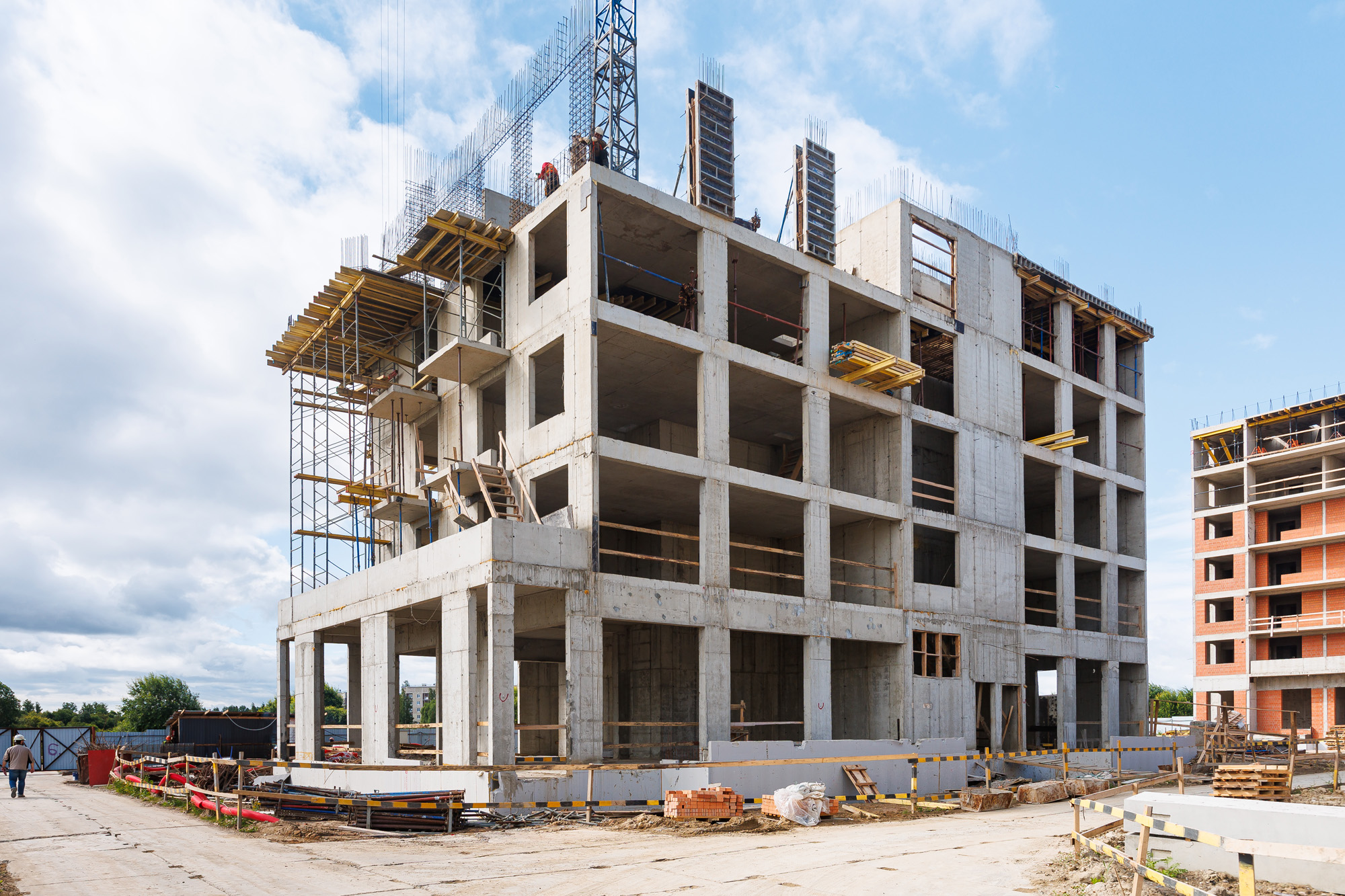

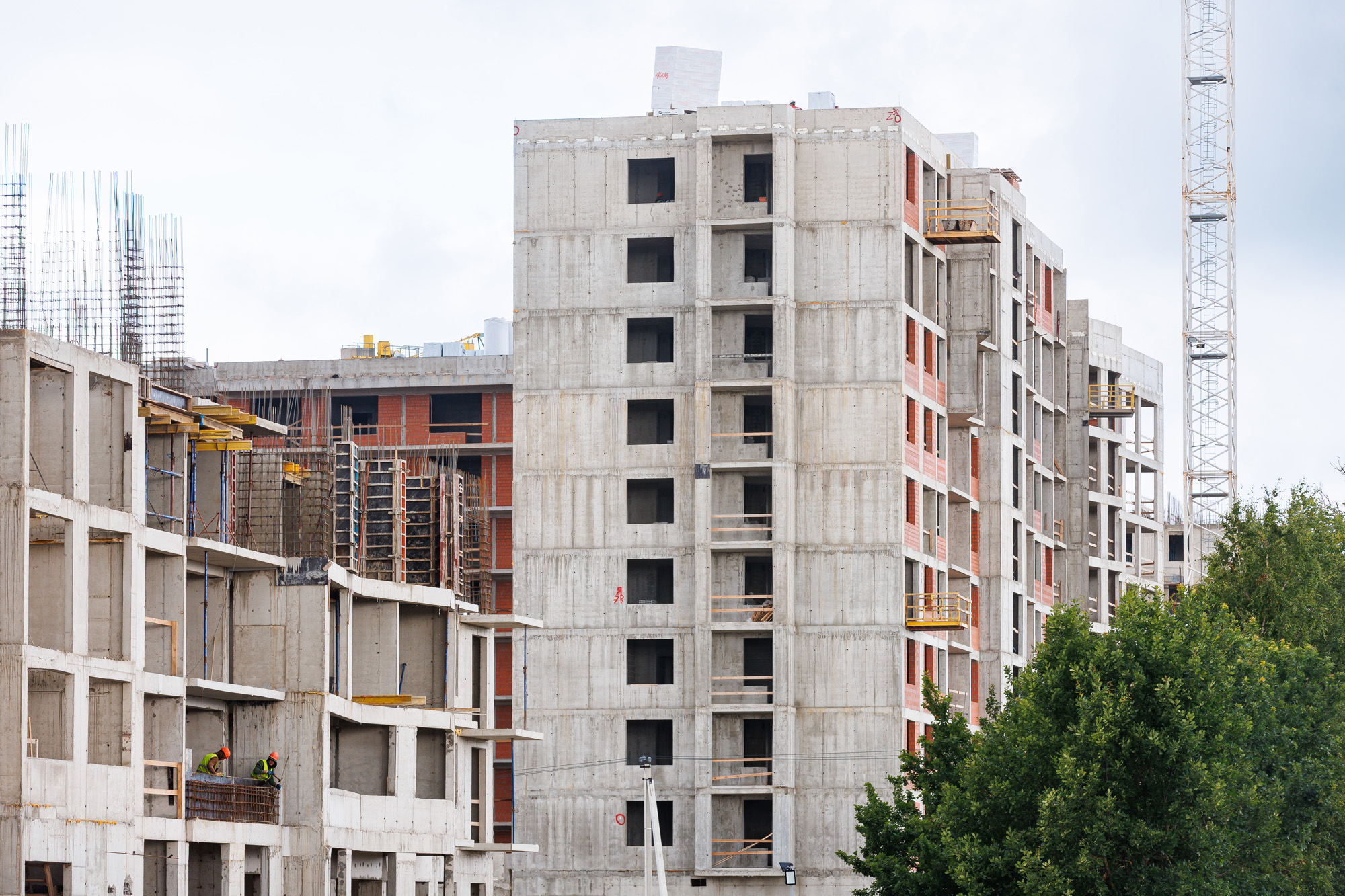

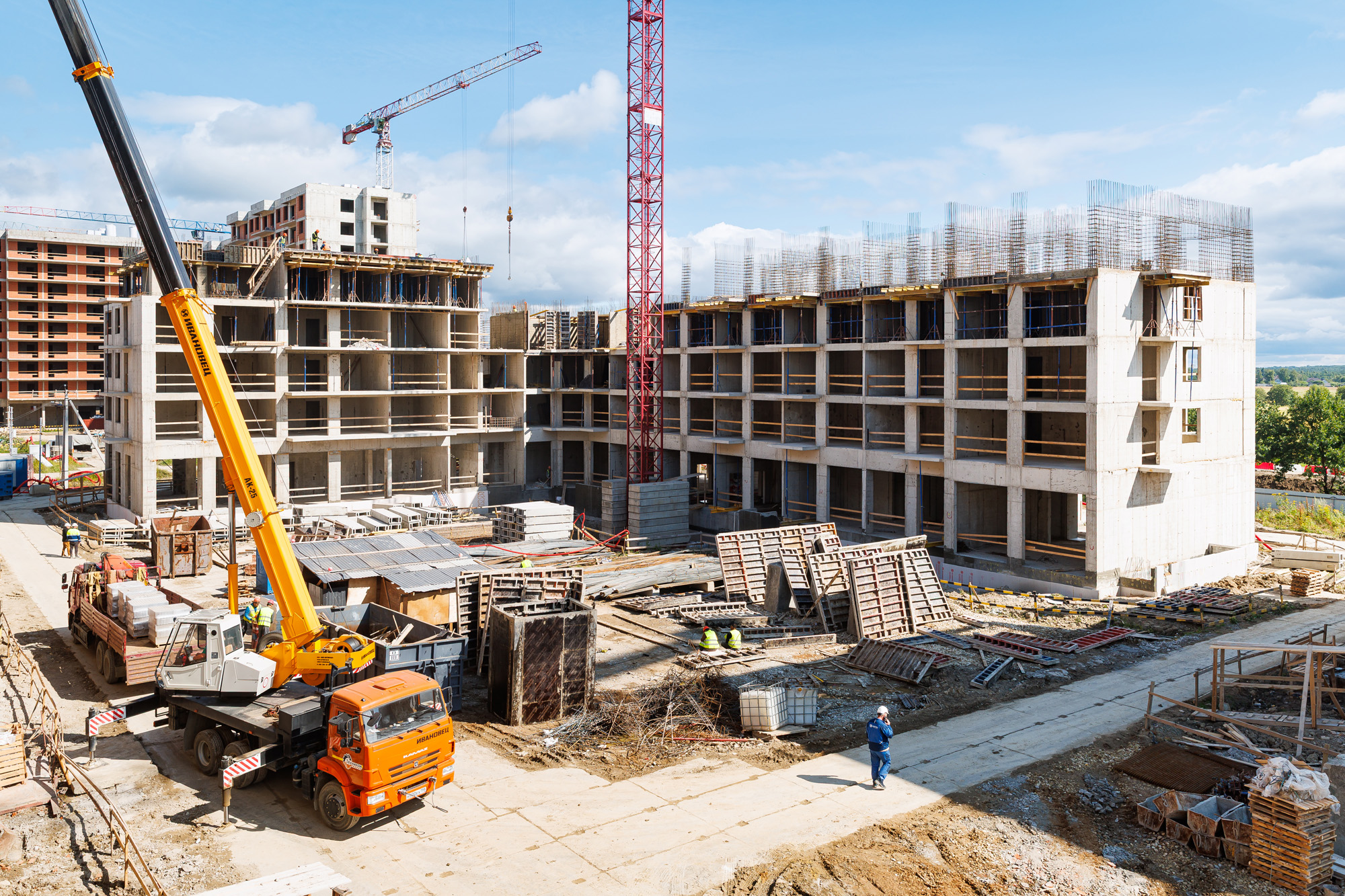

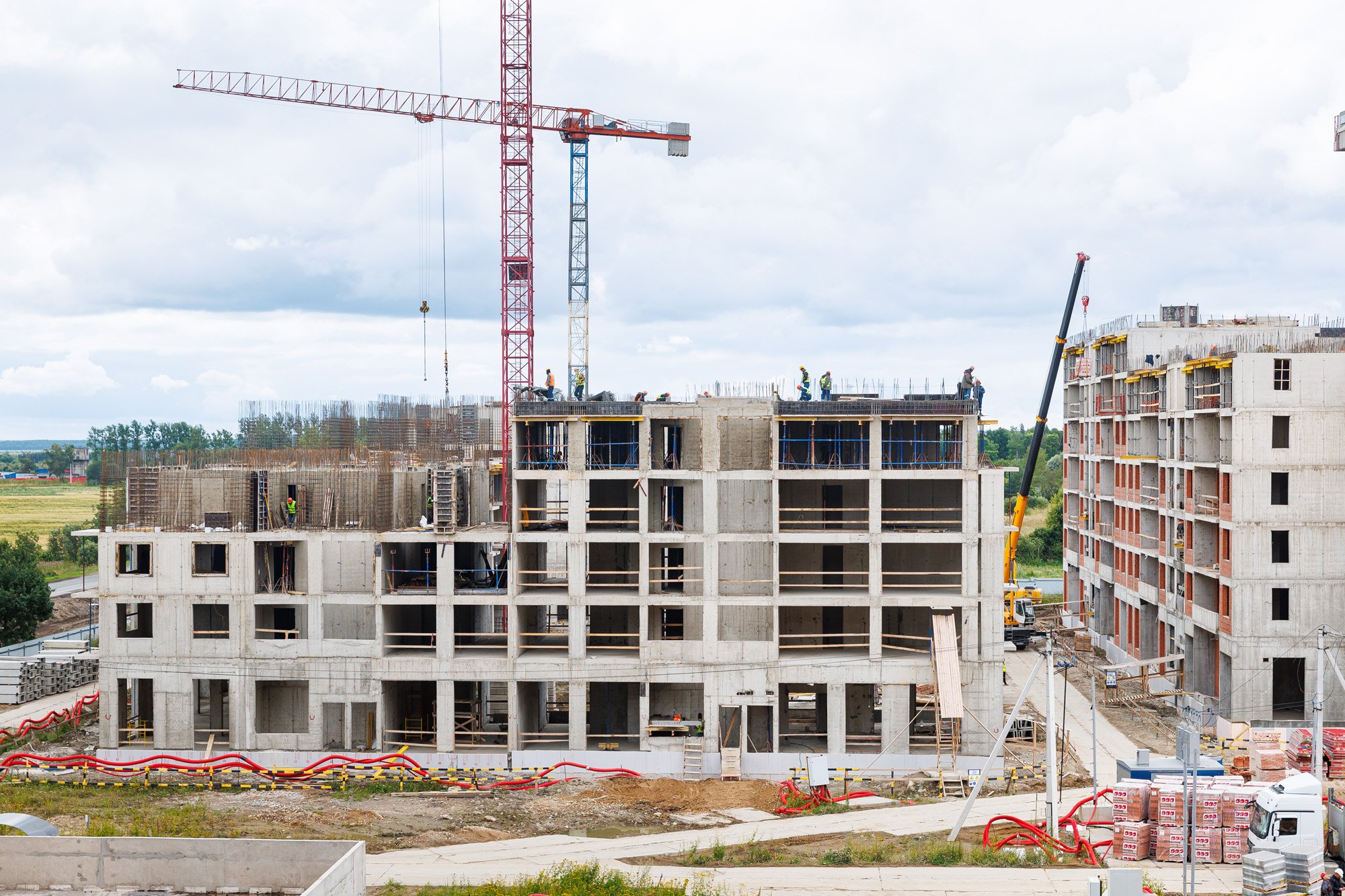

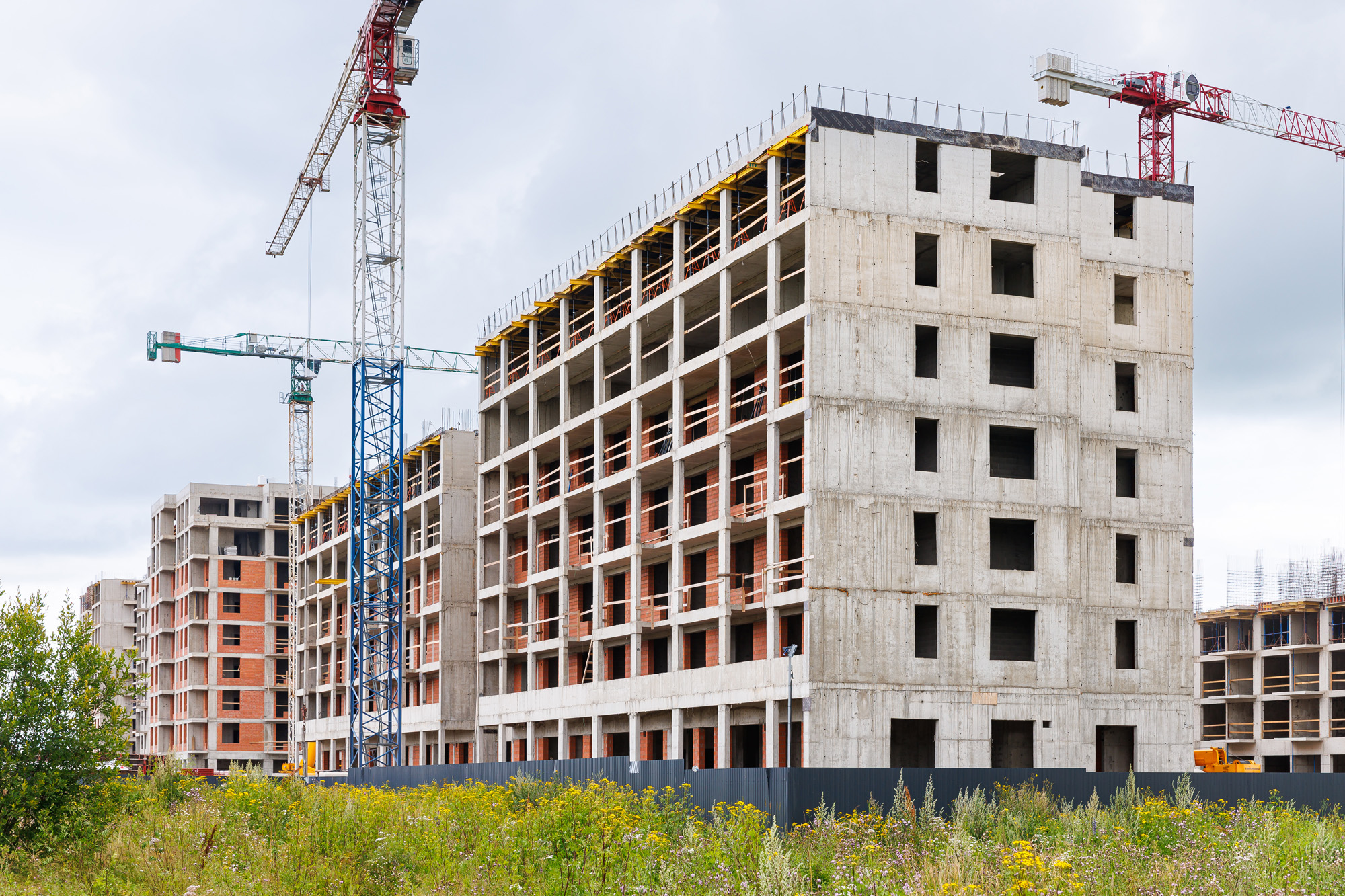

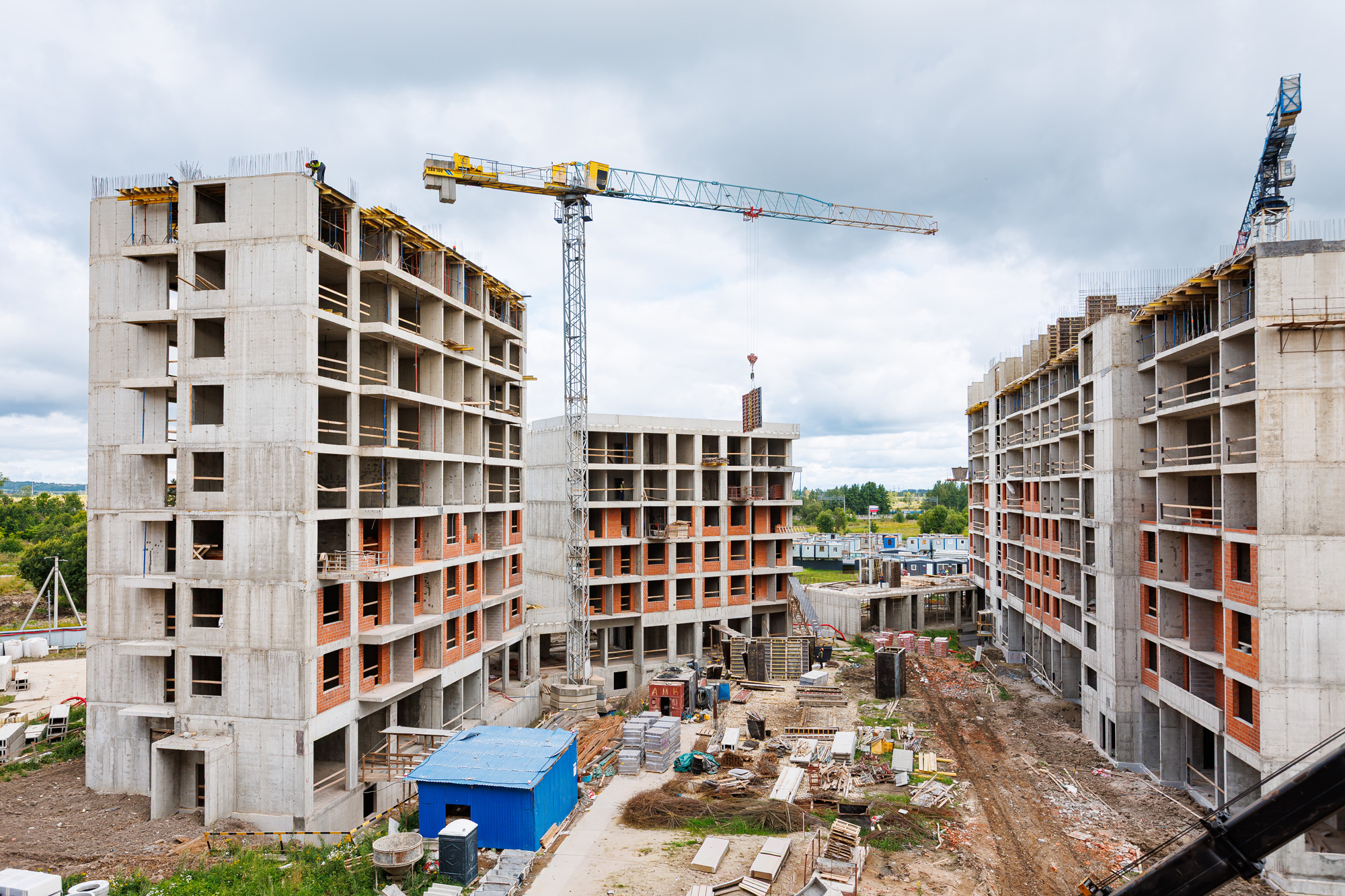

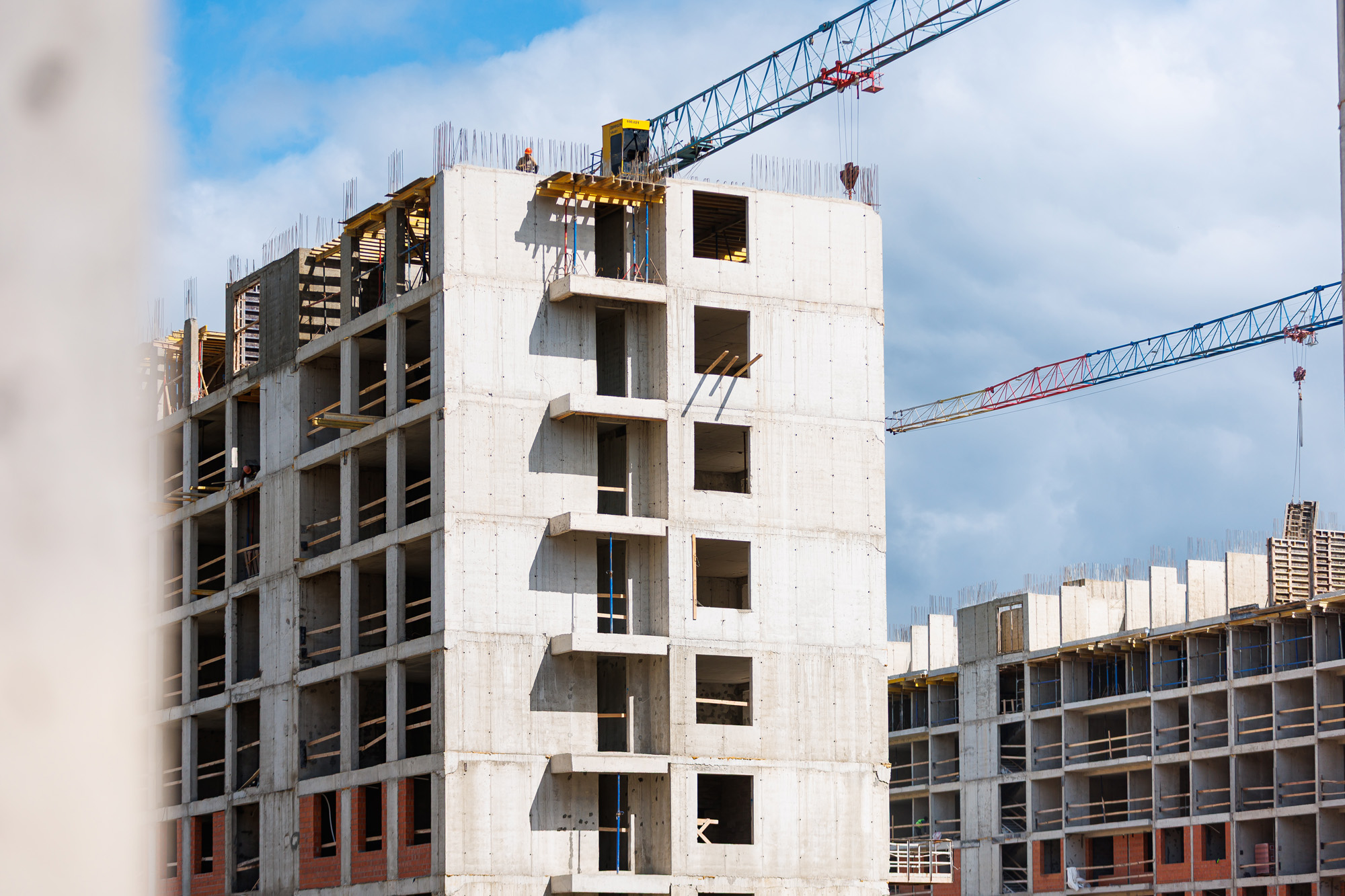

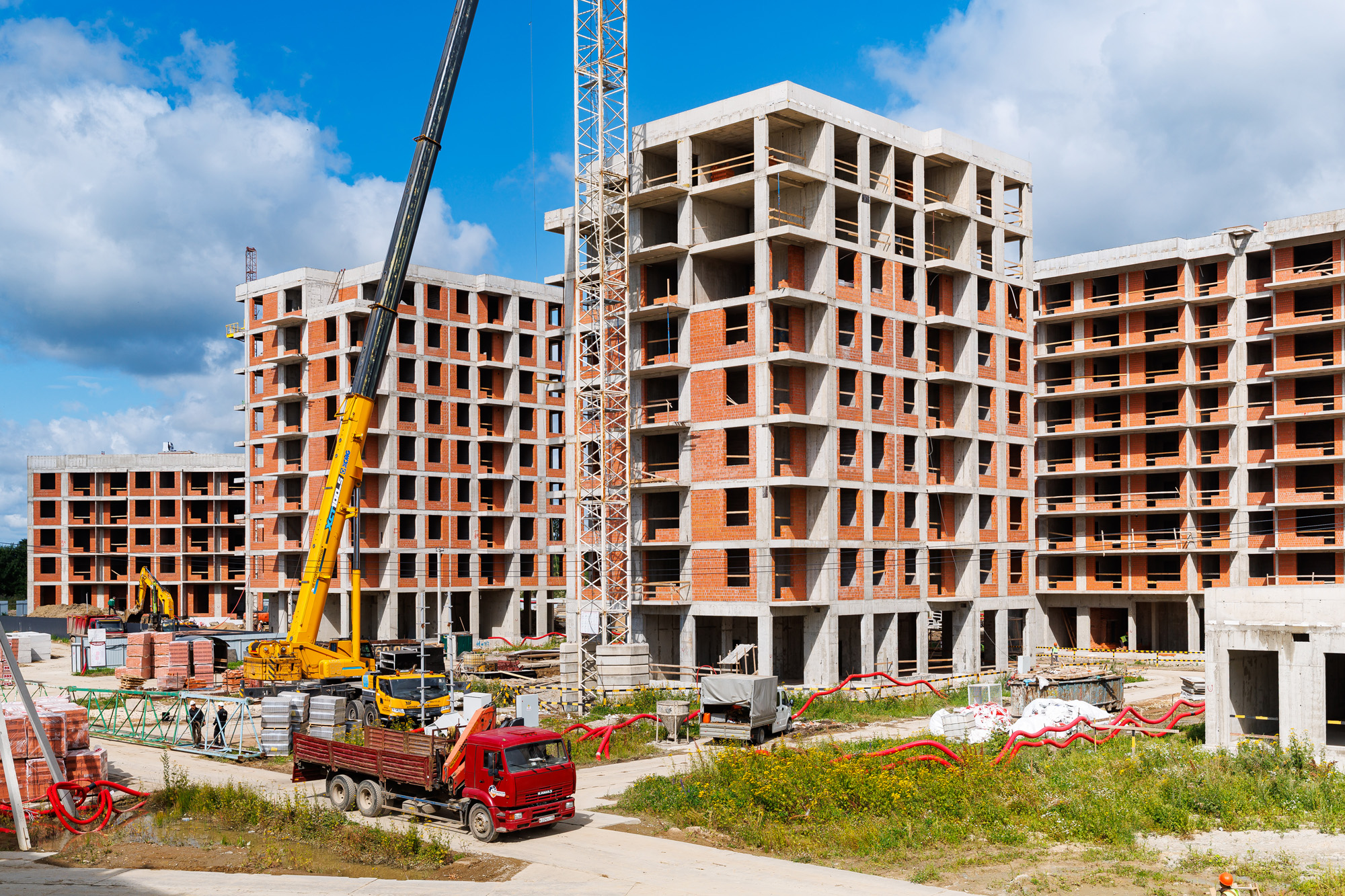

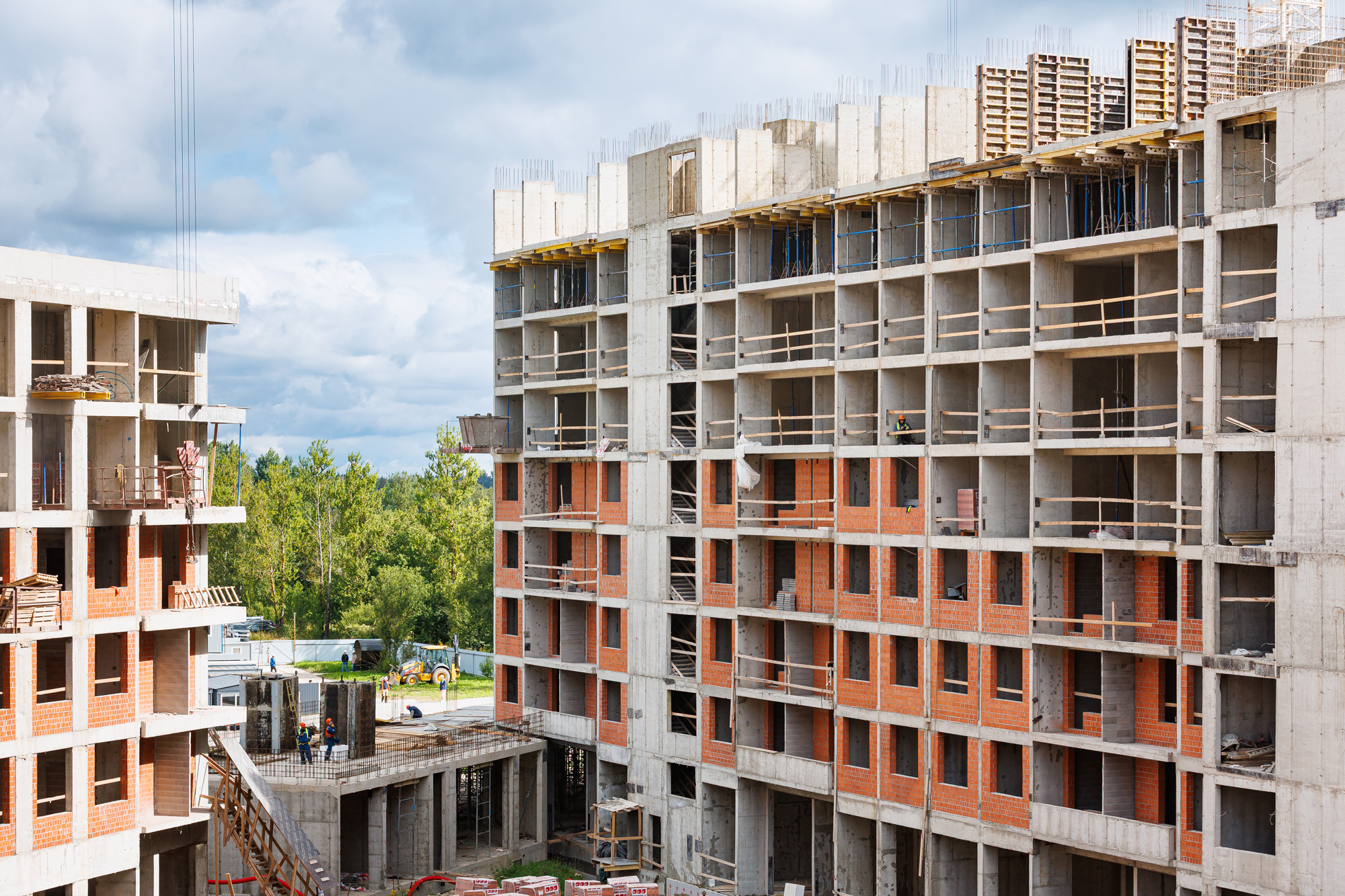

Корпус 1: Работы по устройству стен 5-7го этажа и перекрытия над 5-7м эт. Работы по устройству стен перегородок из кирпича и поризованного камня, устройство кровли.

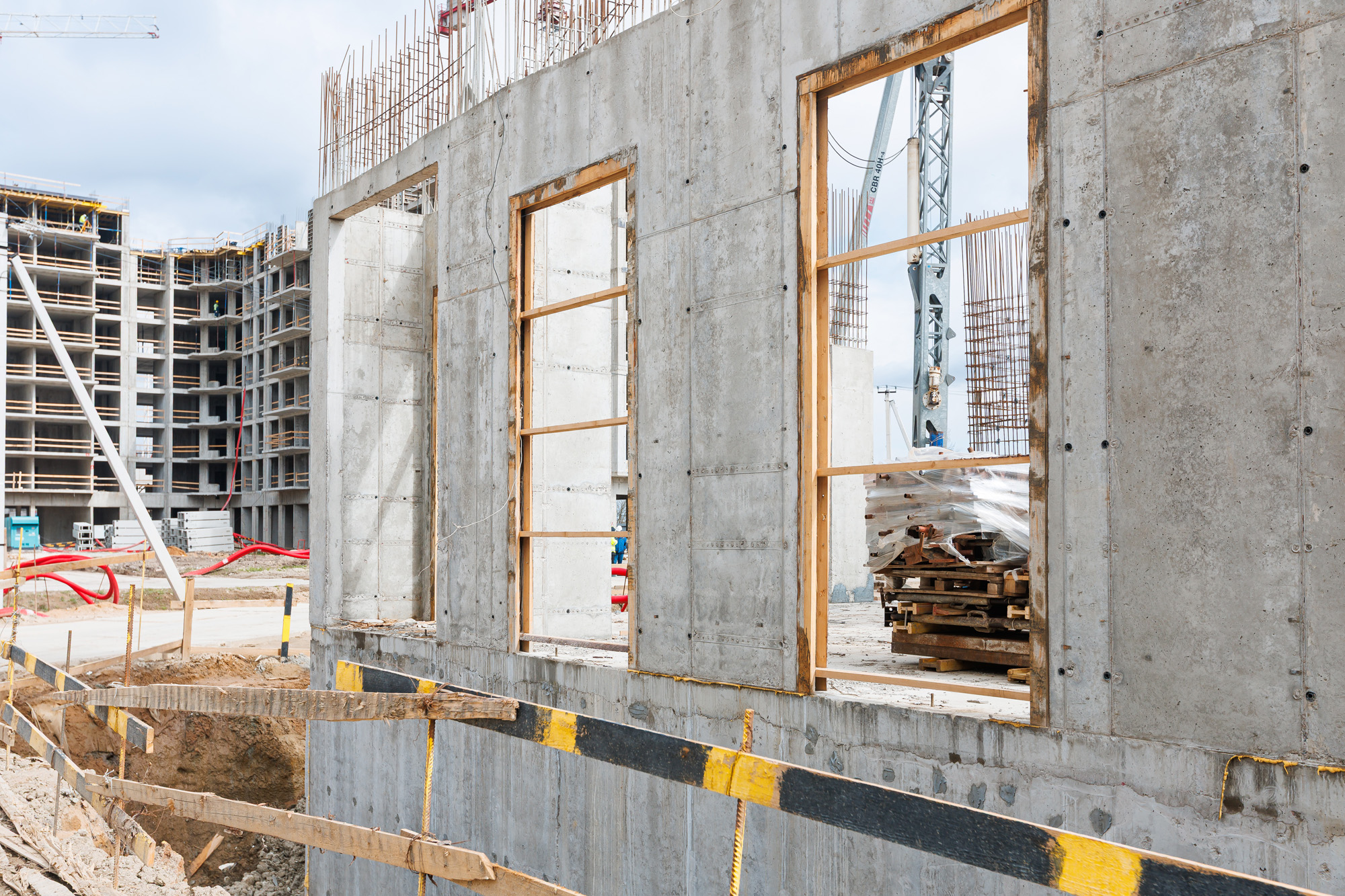

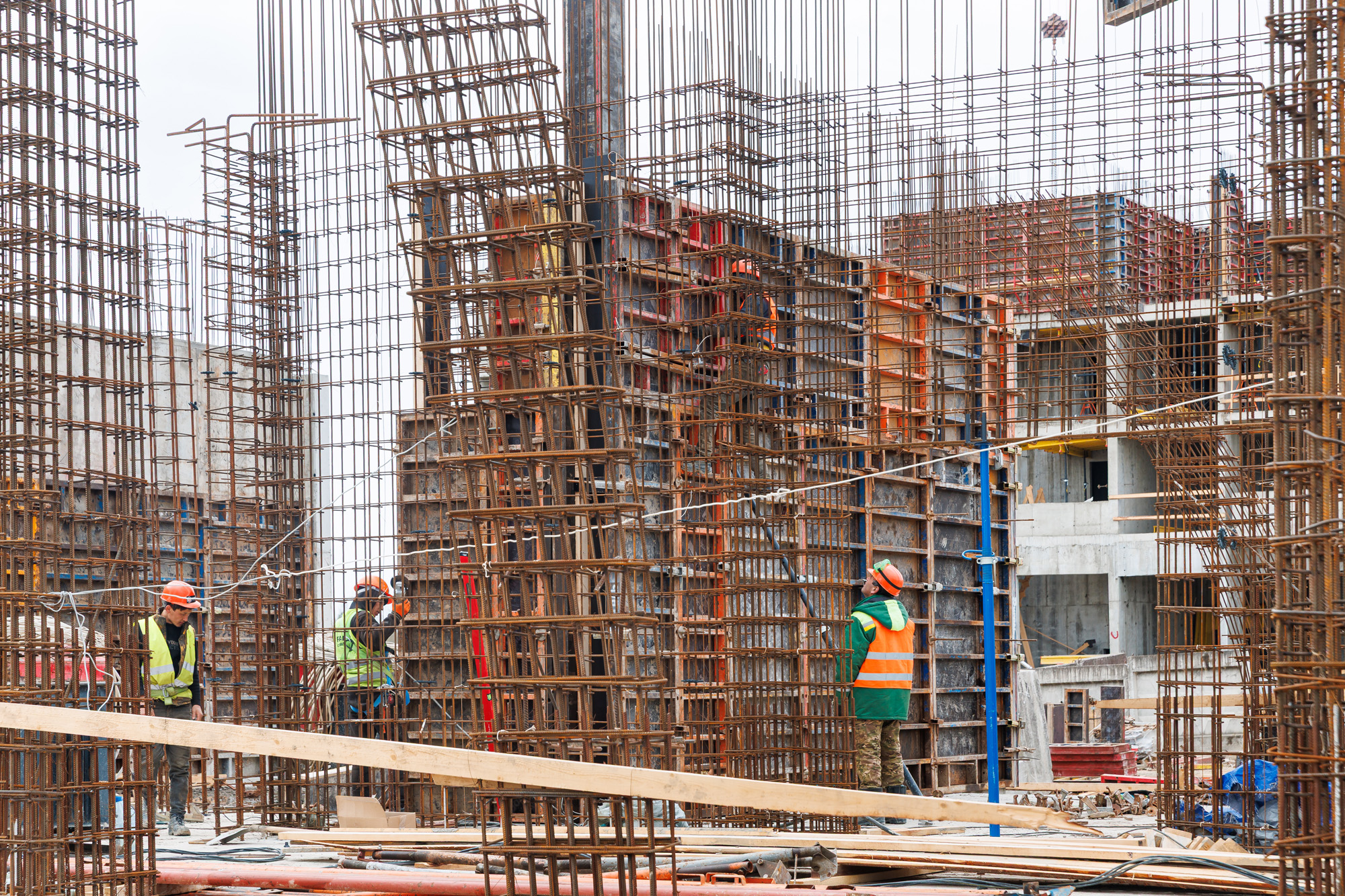

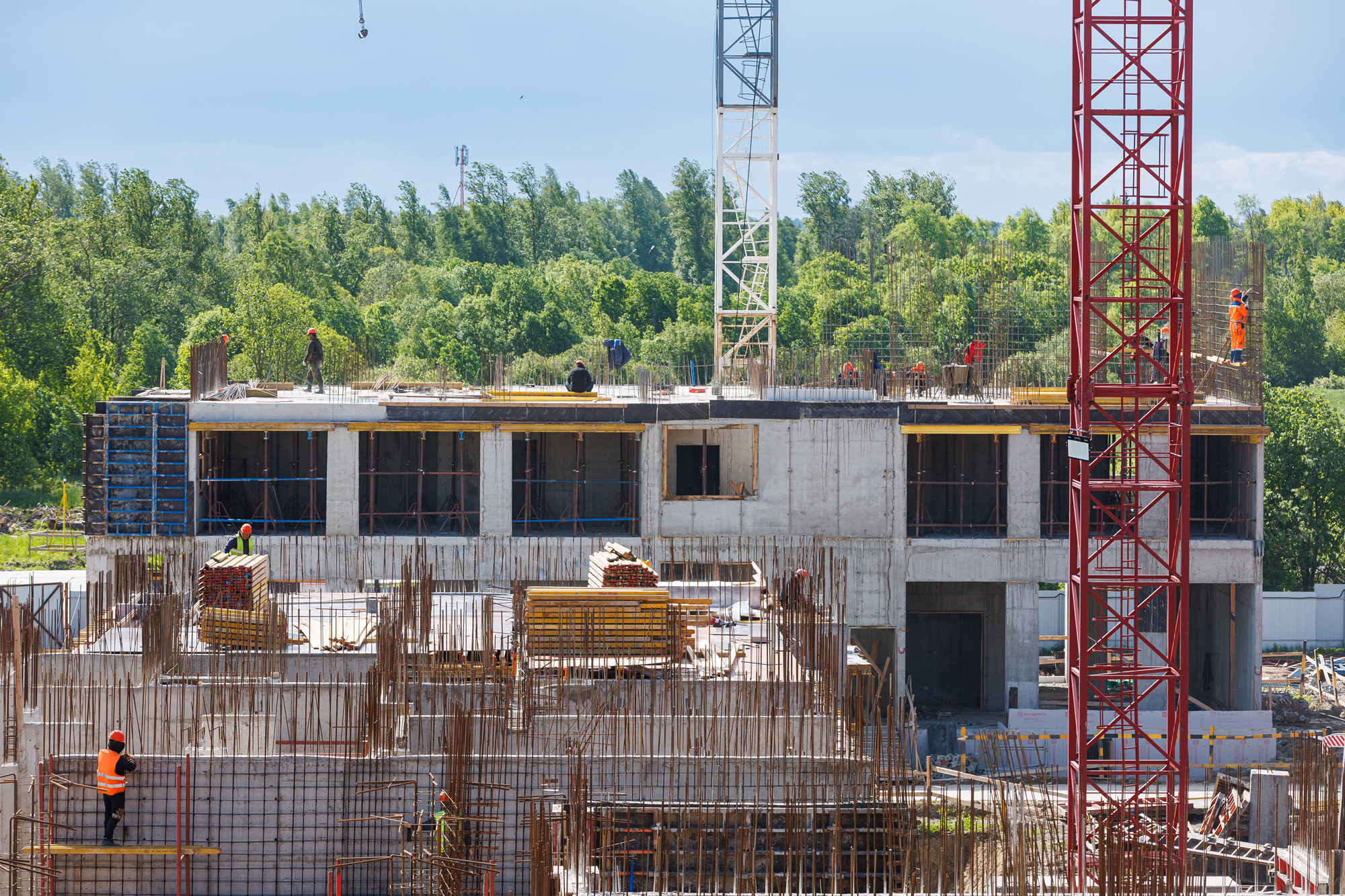

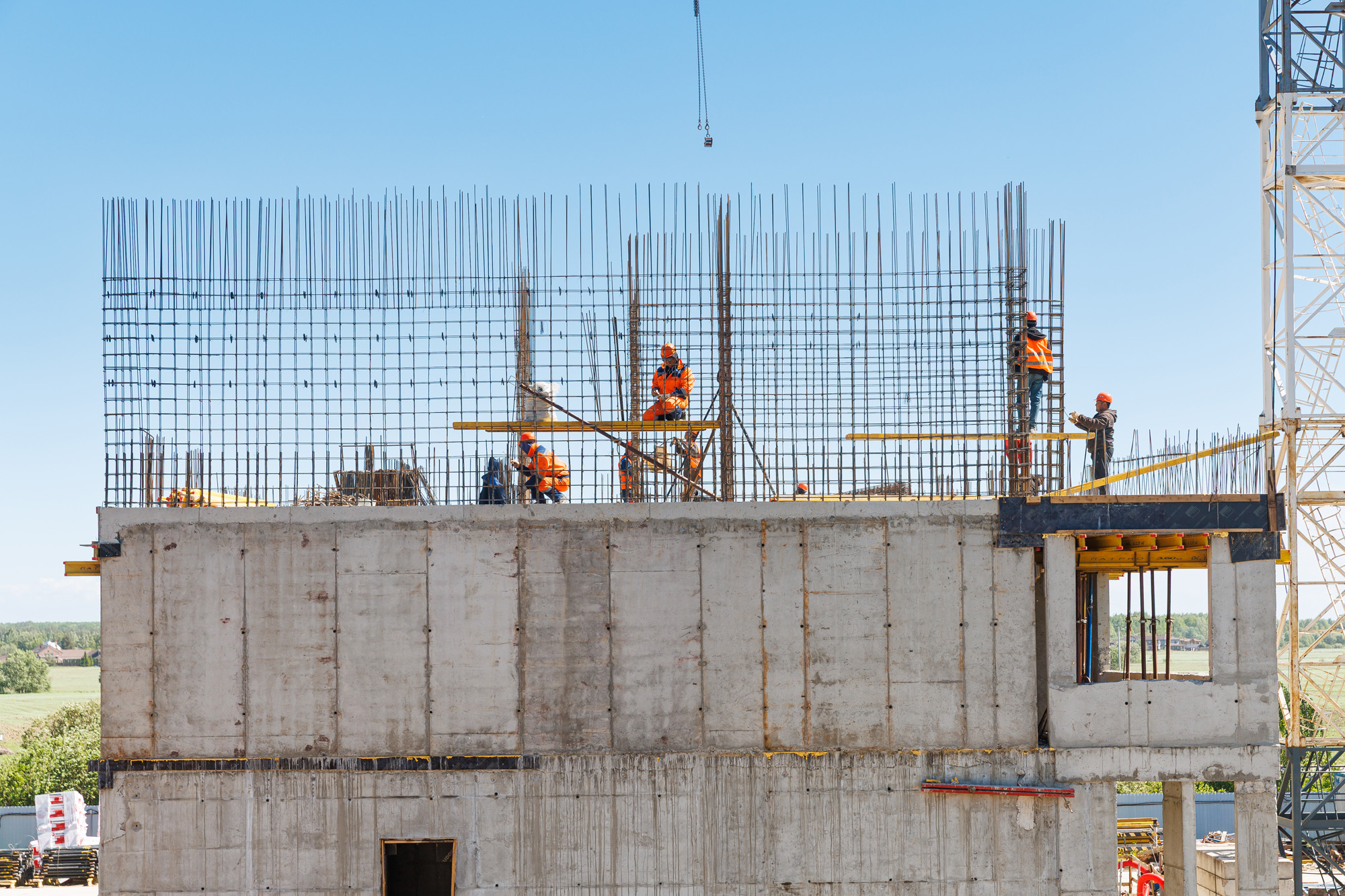

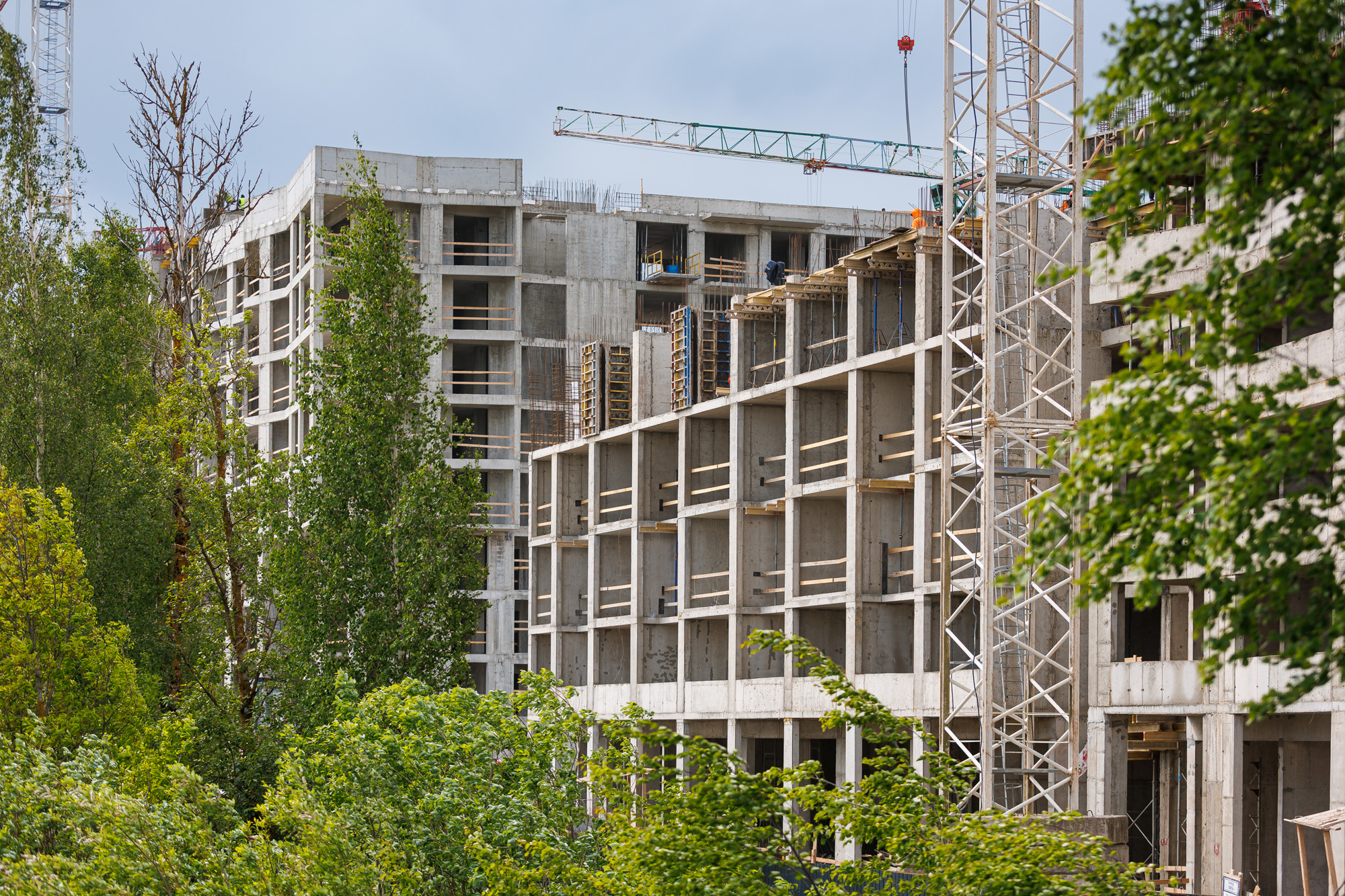

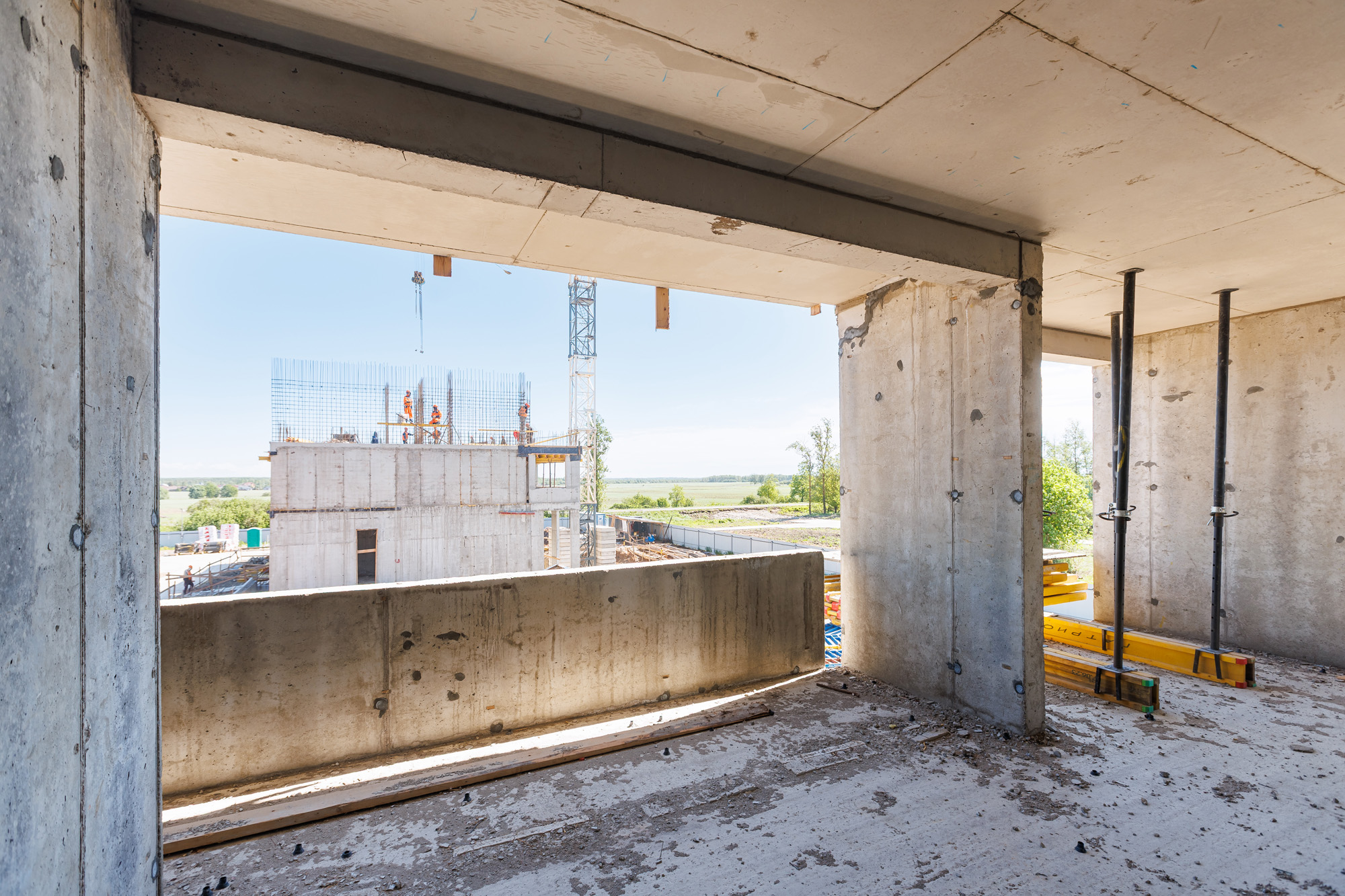

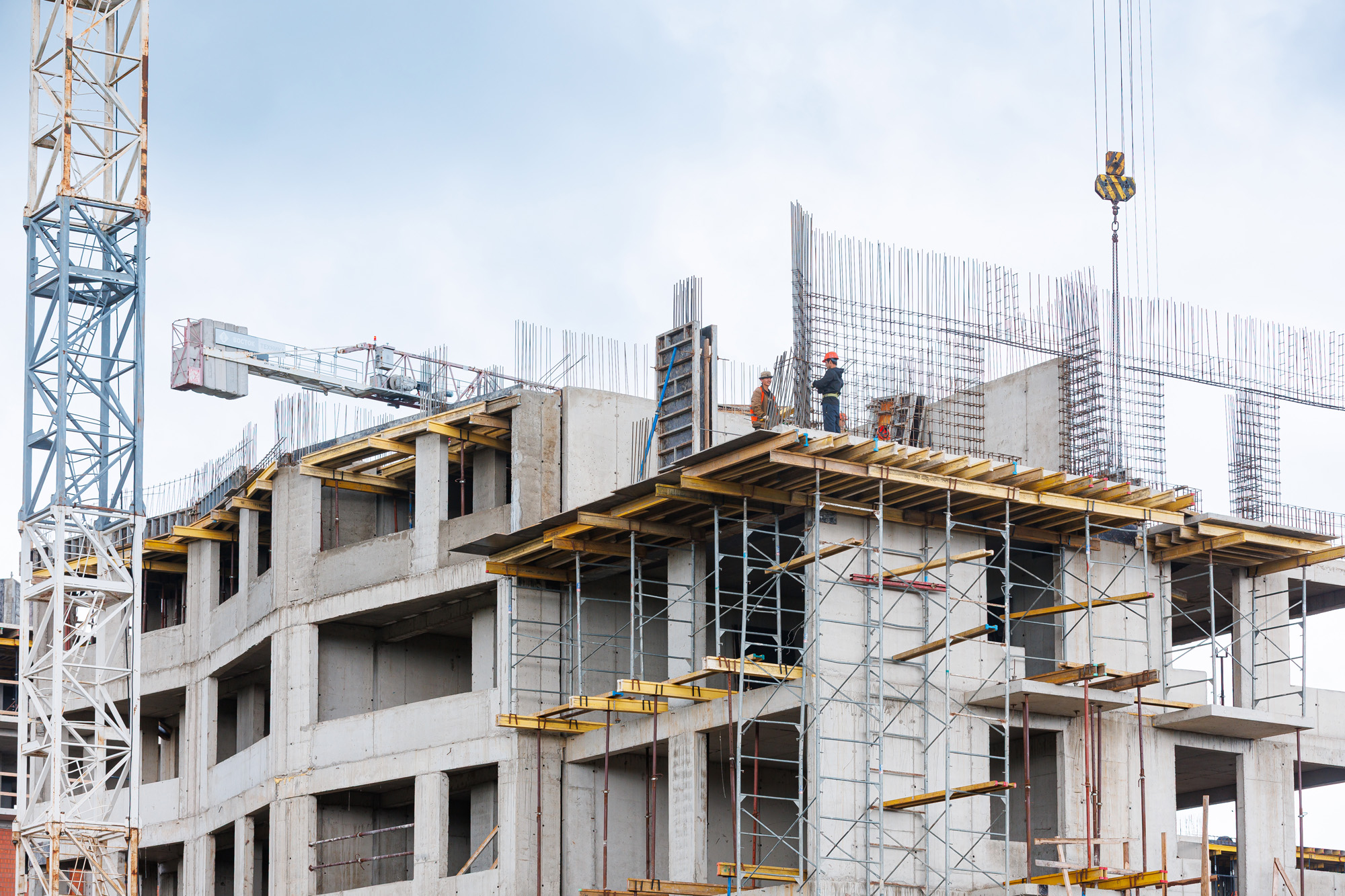

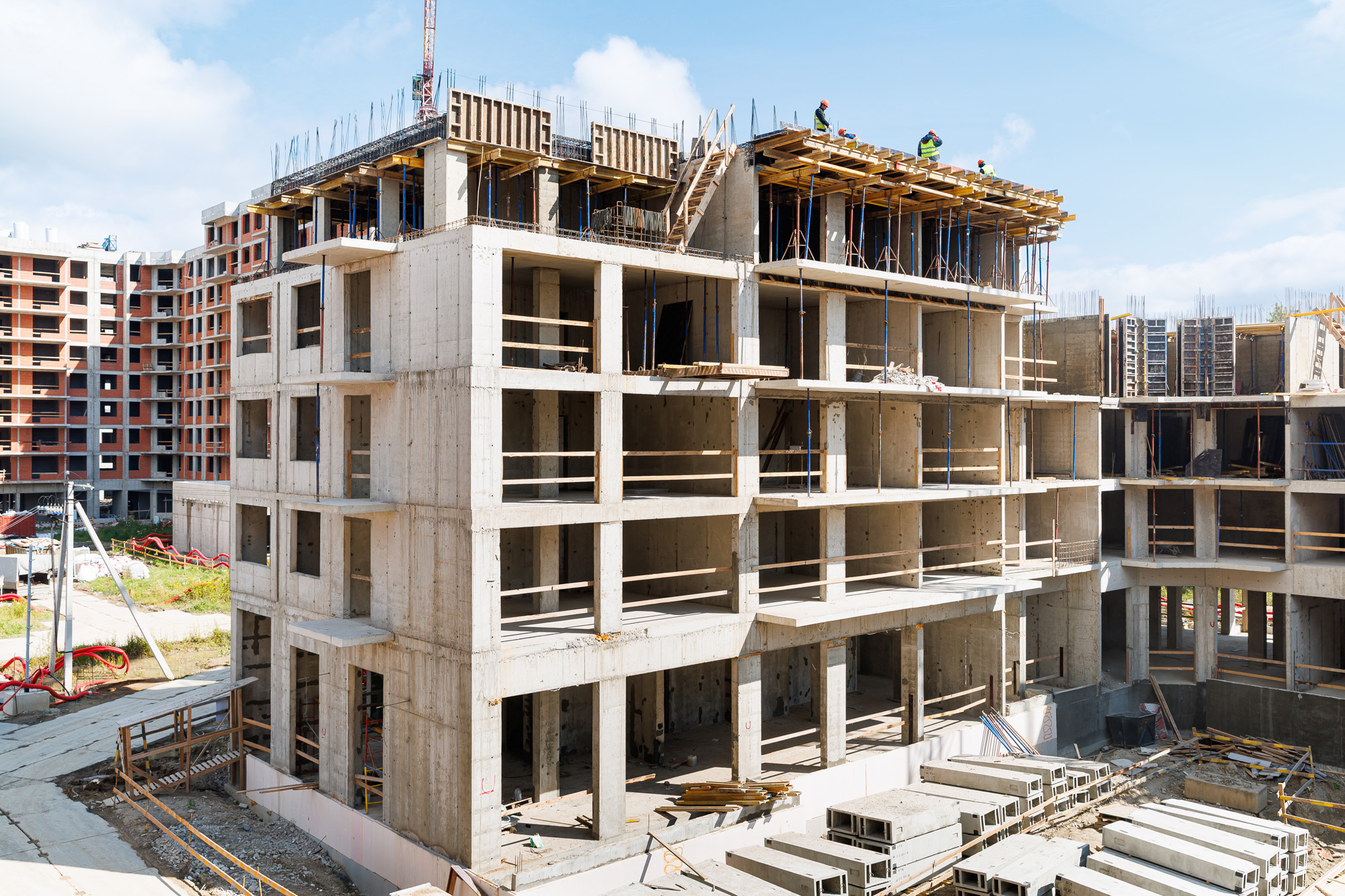

Корпус 2: Работы по устройству стен 2-3-4-5го этажа и перекрытия над 2-3-4-5м эт.

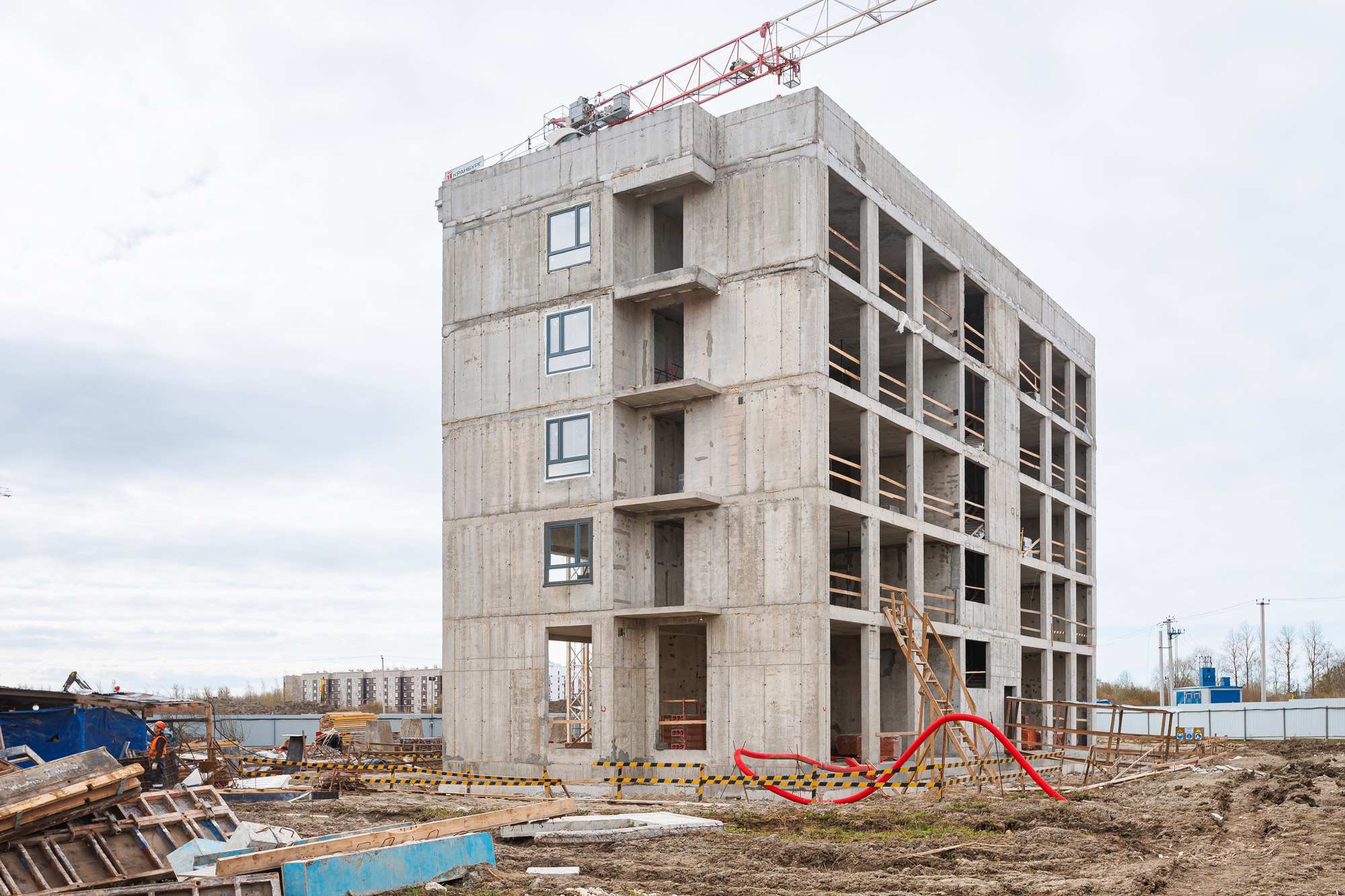

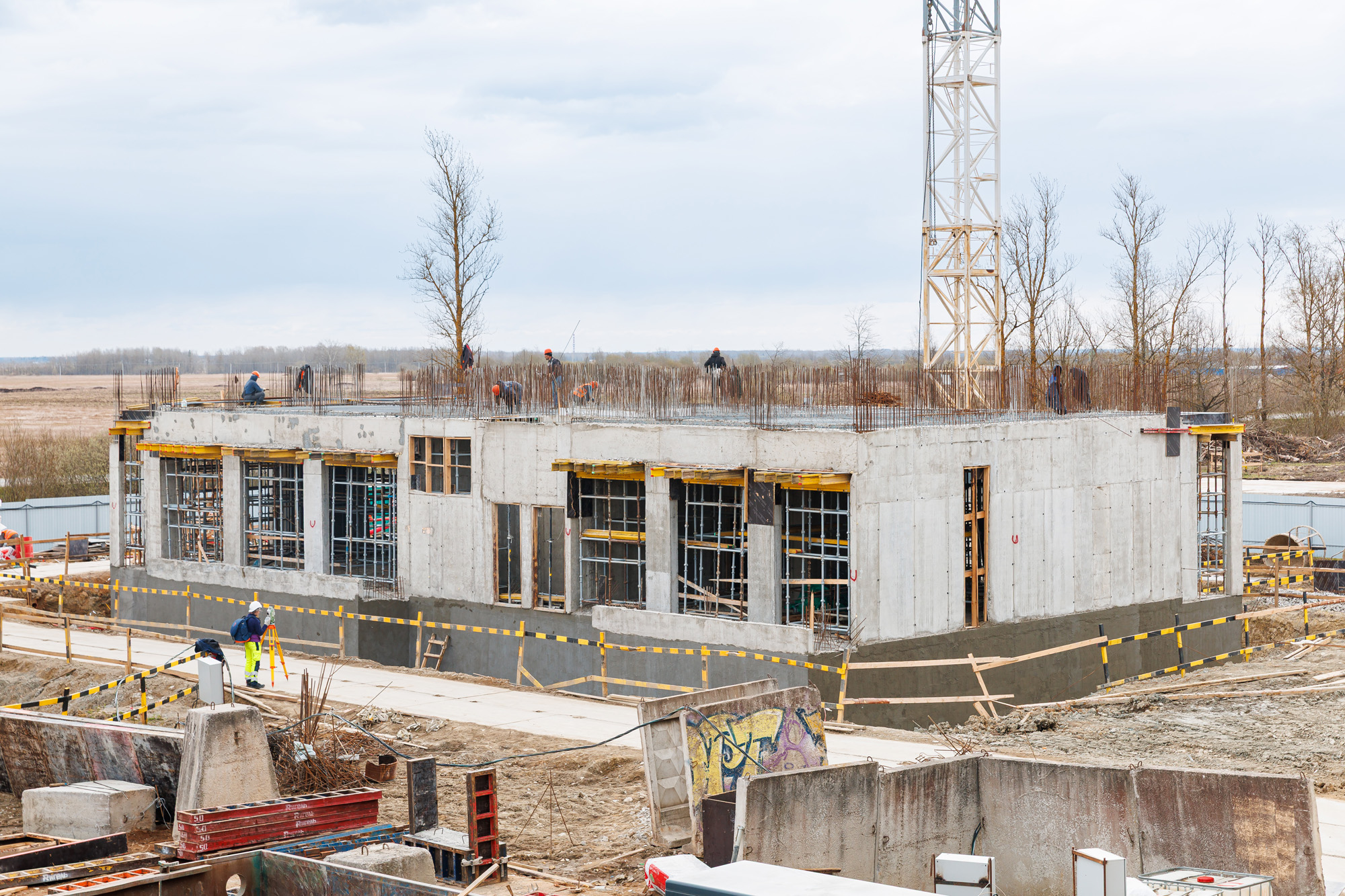

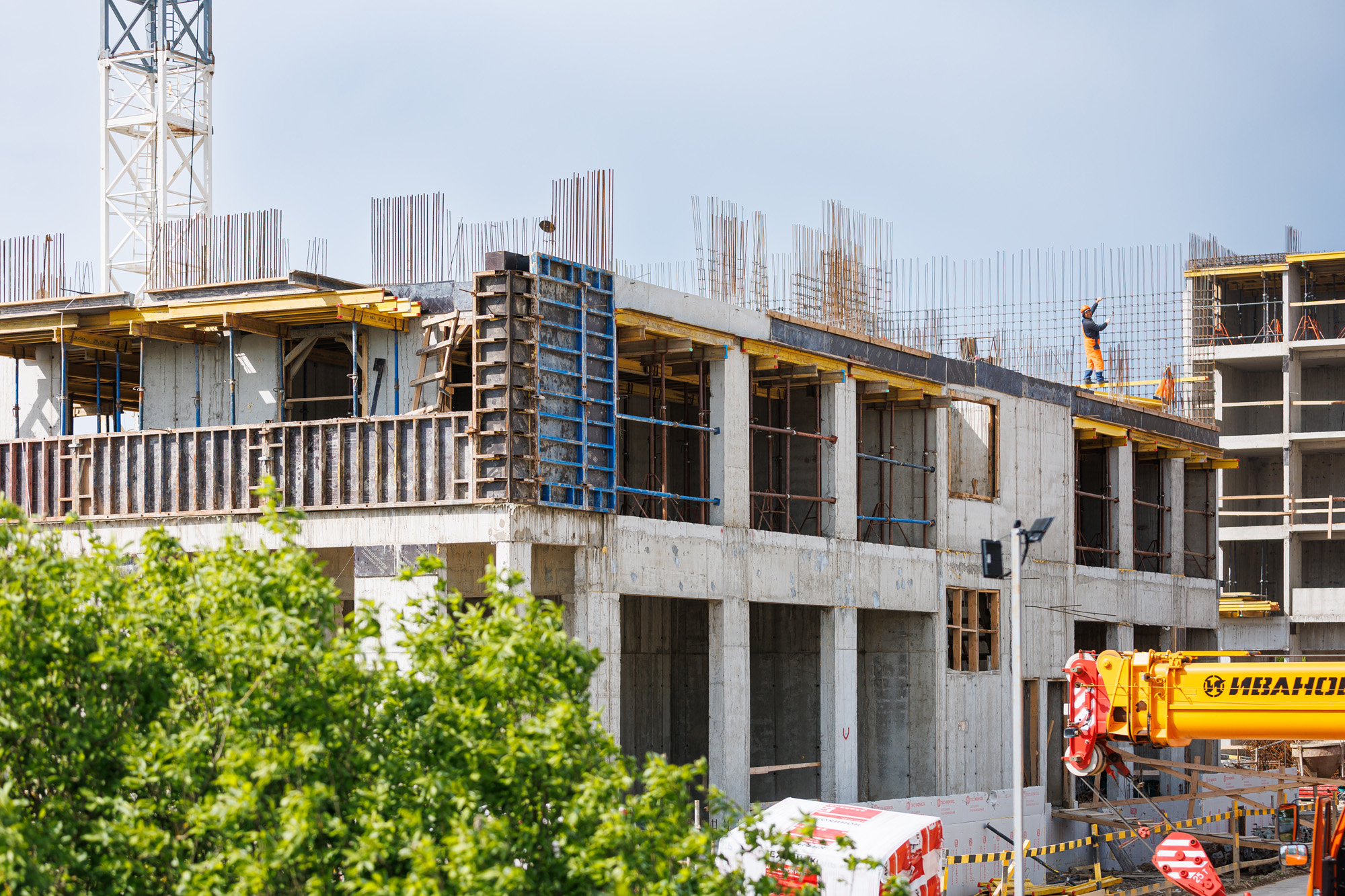

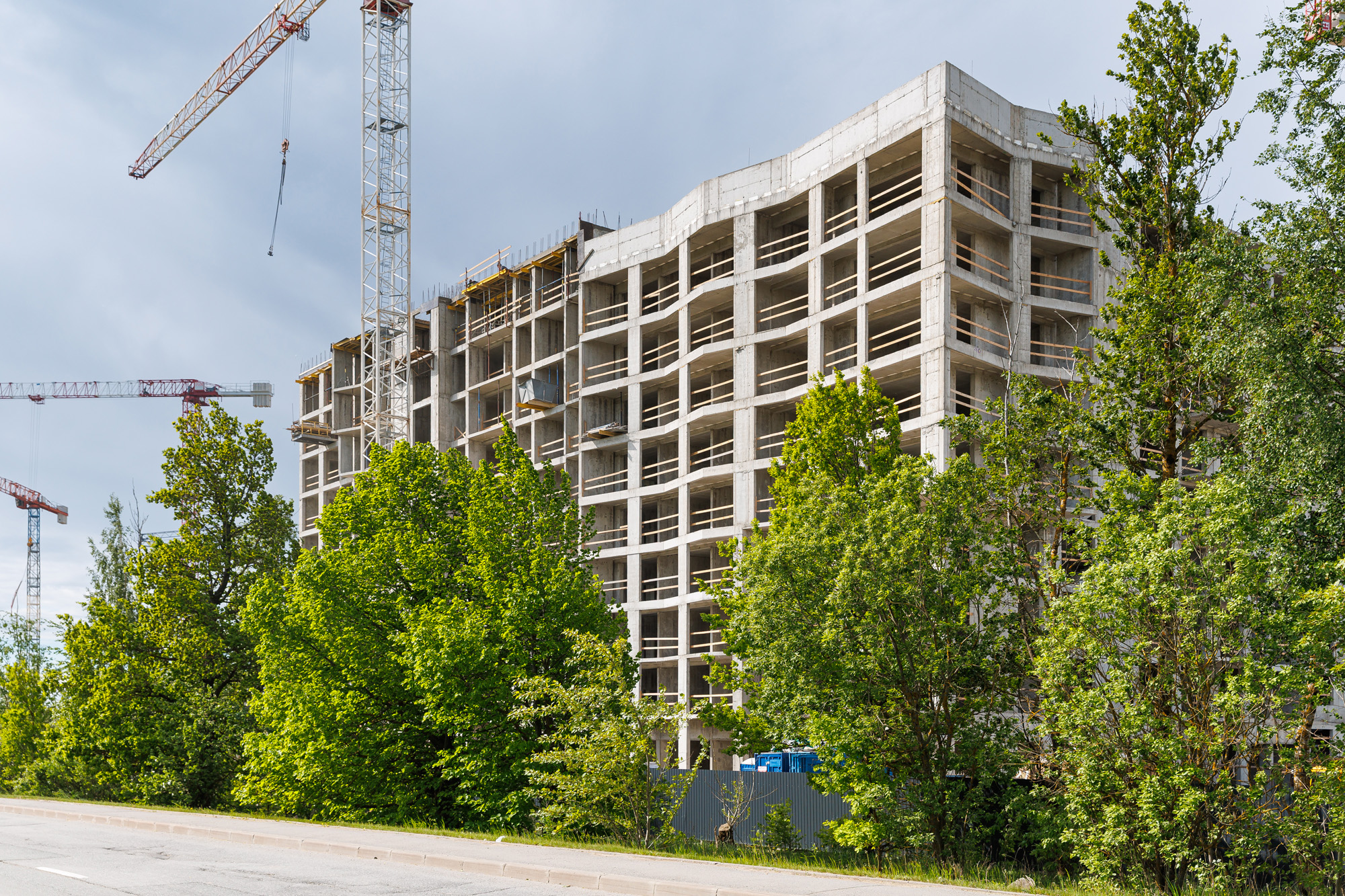

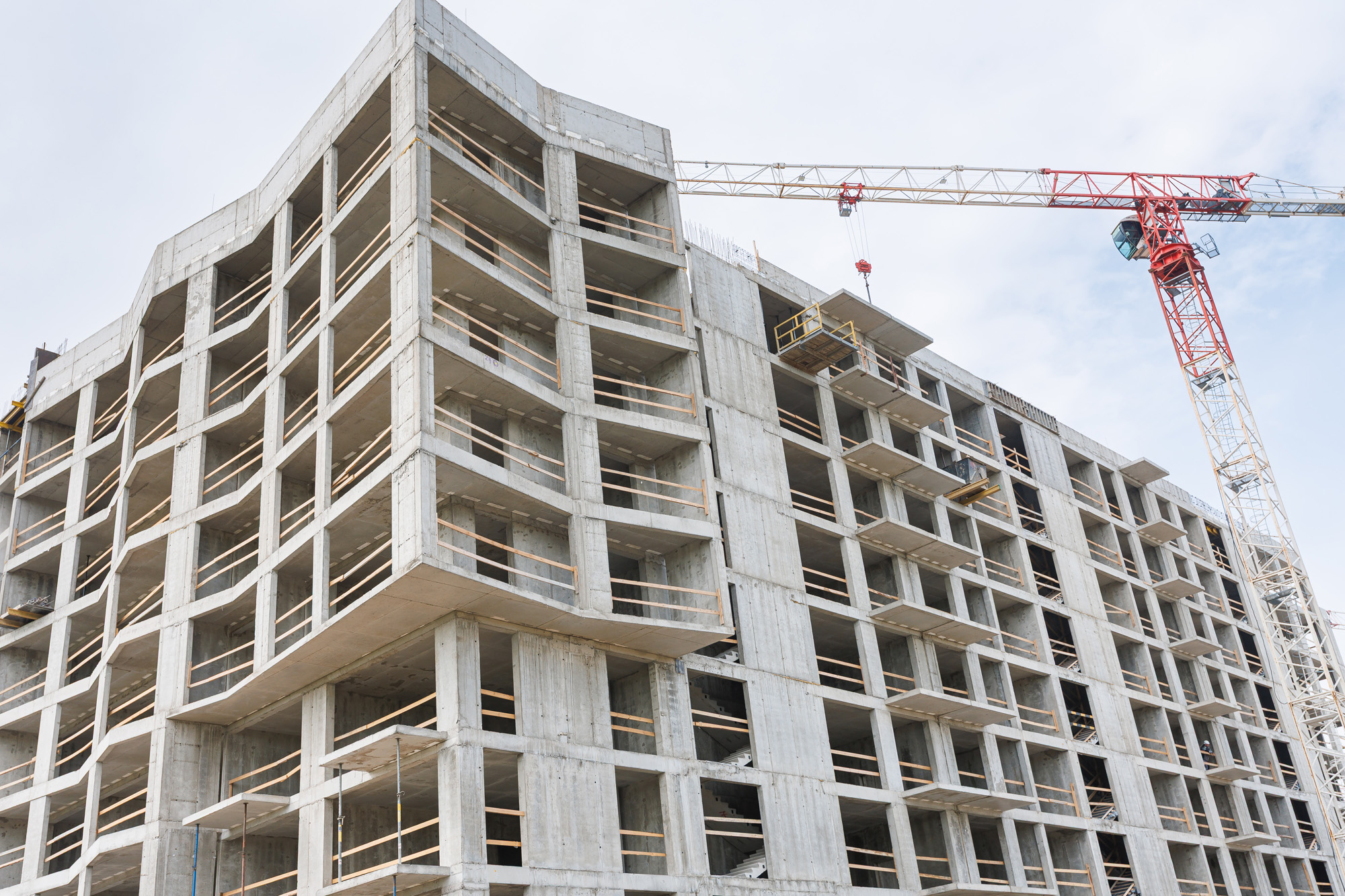

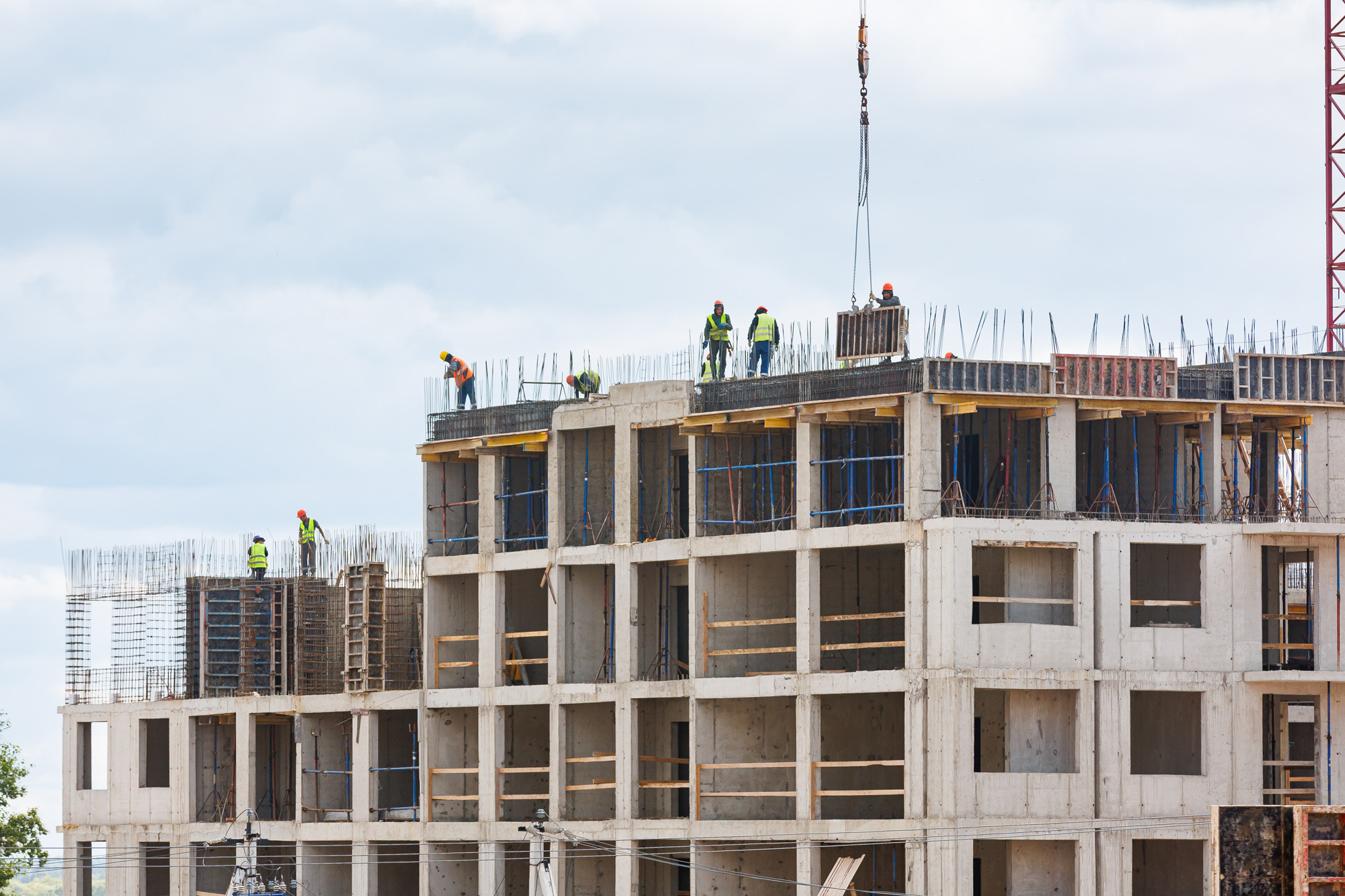

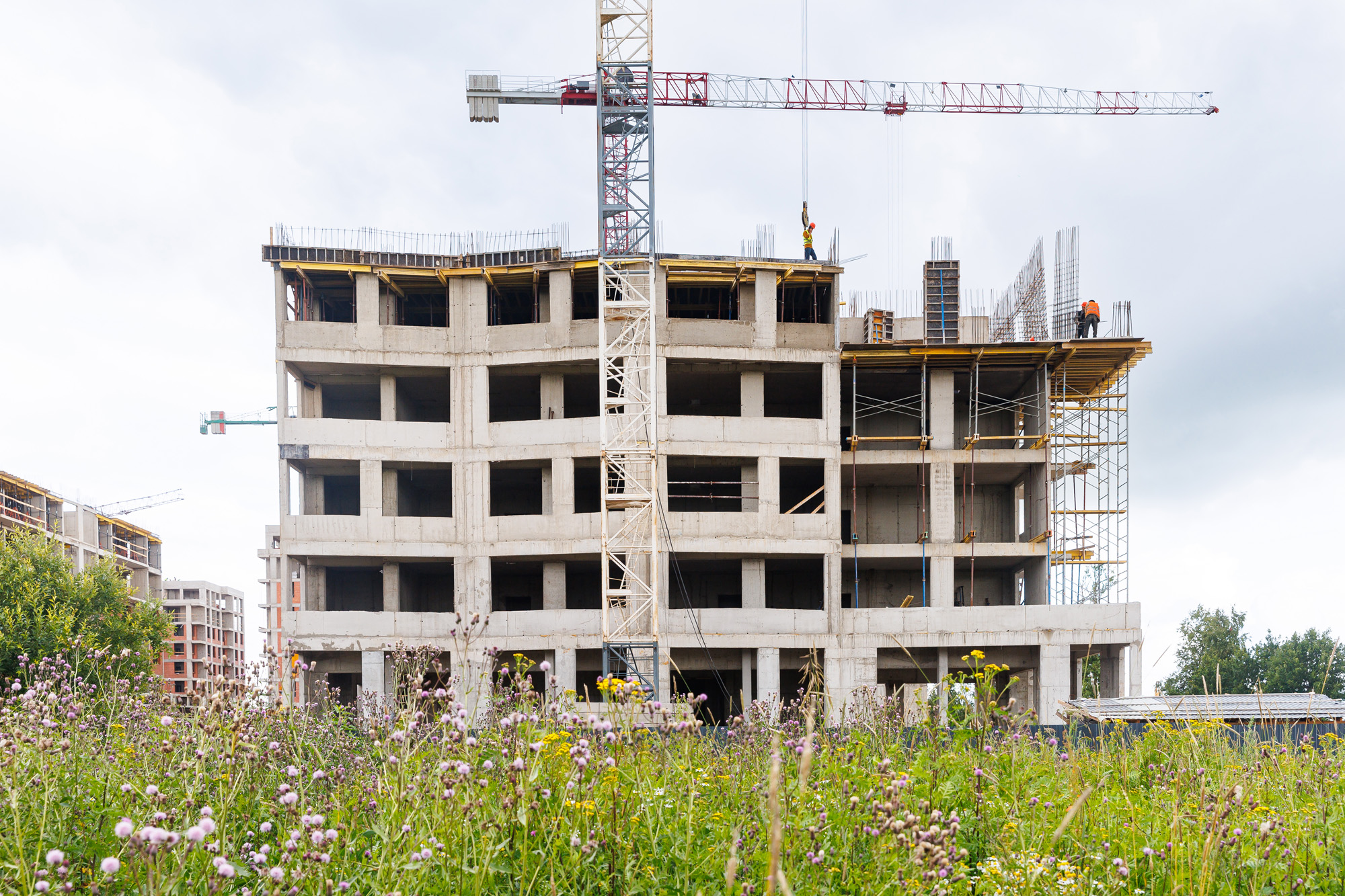

Корпус 3: Работы по устройству стен 4-5го этажа и перекрытия над 4-5м эт.

УЧАСТОК 4

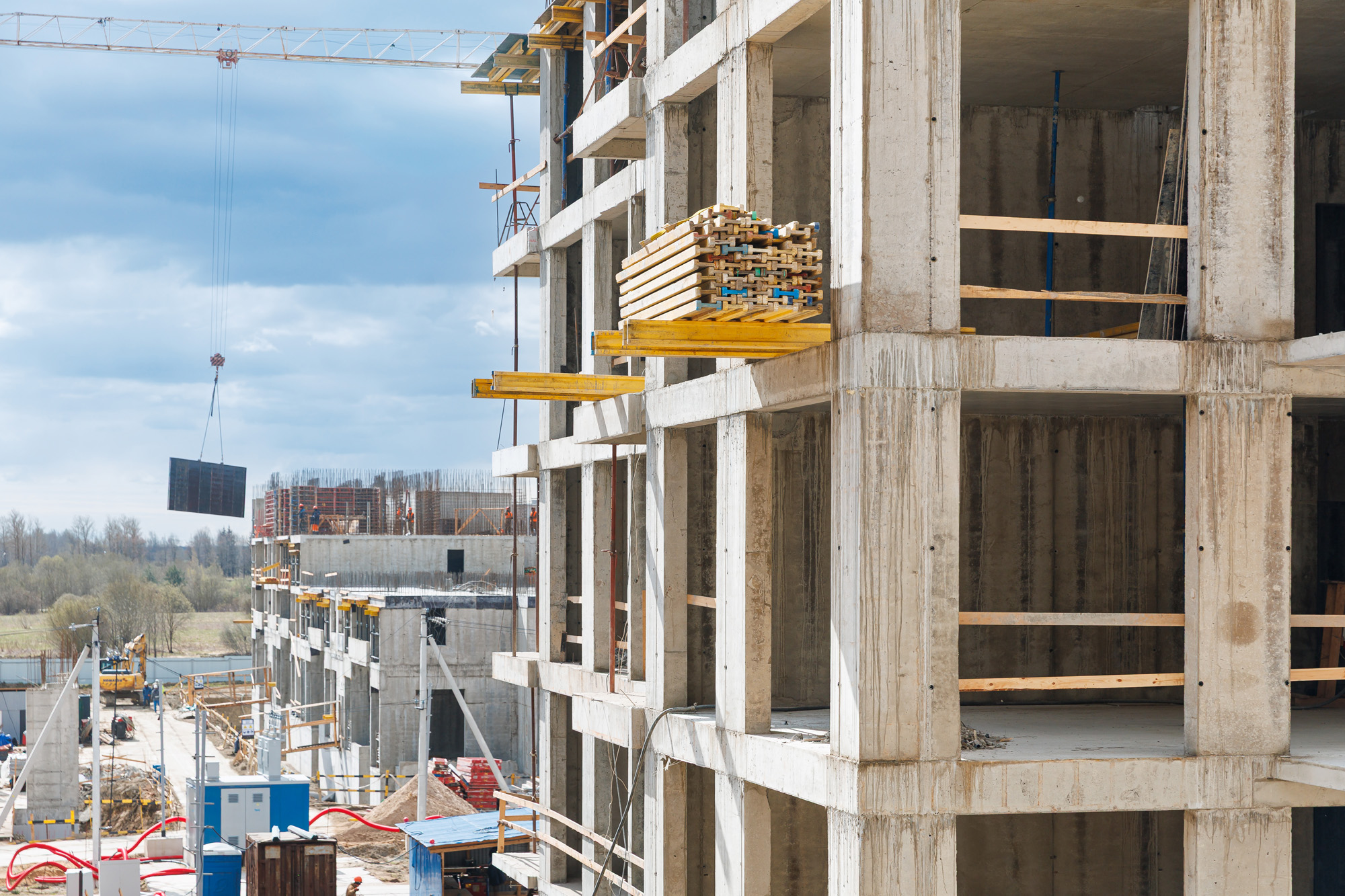

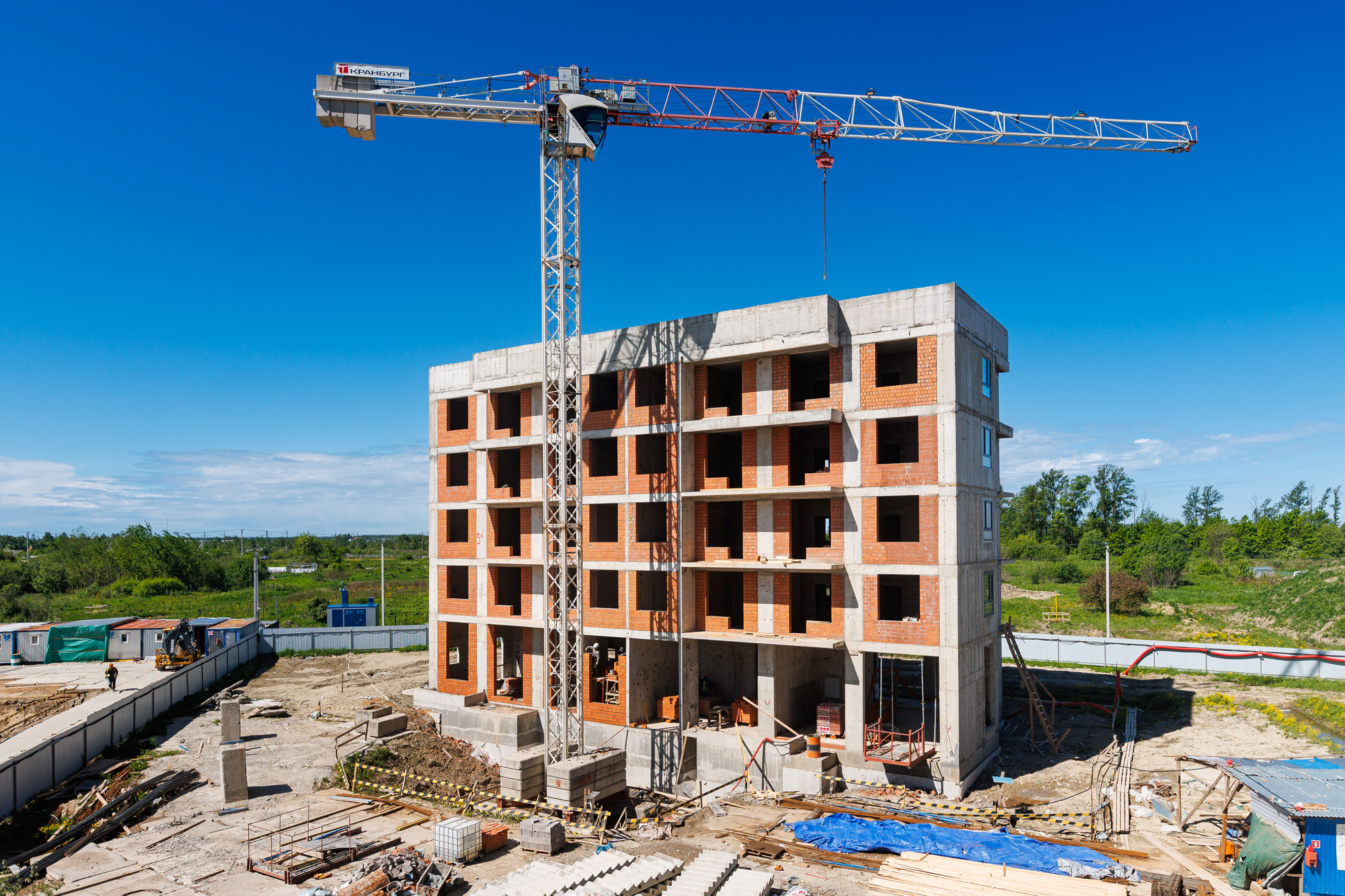

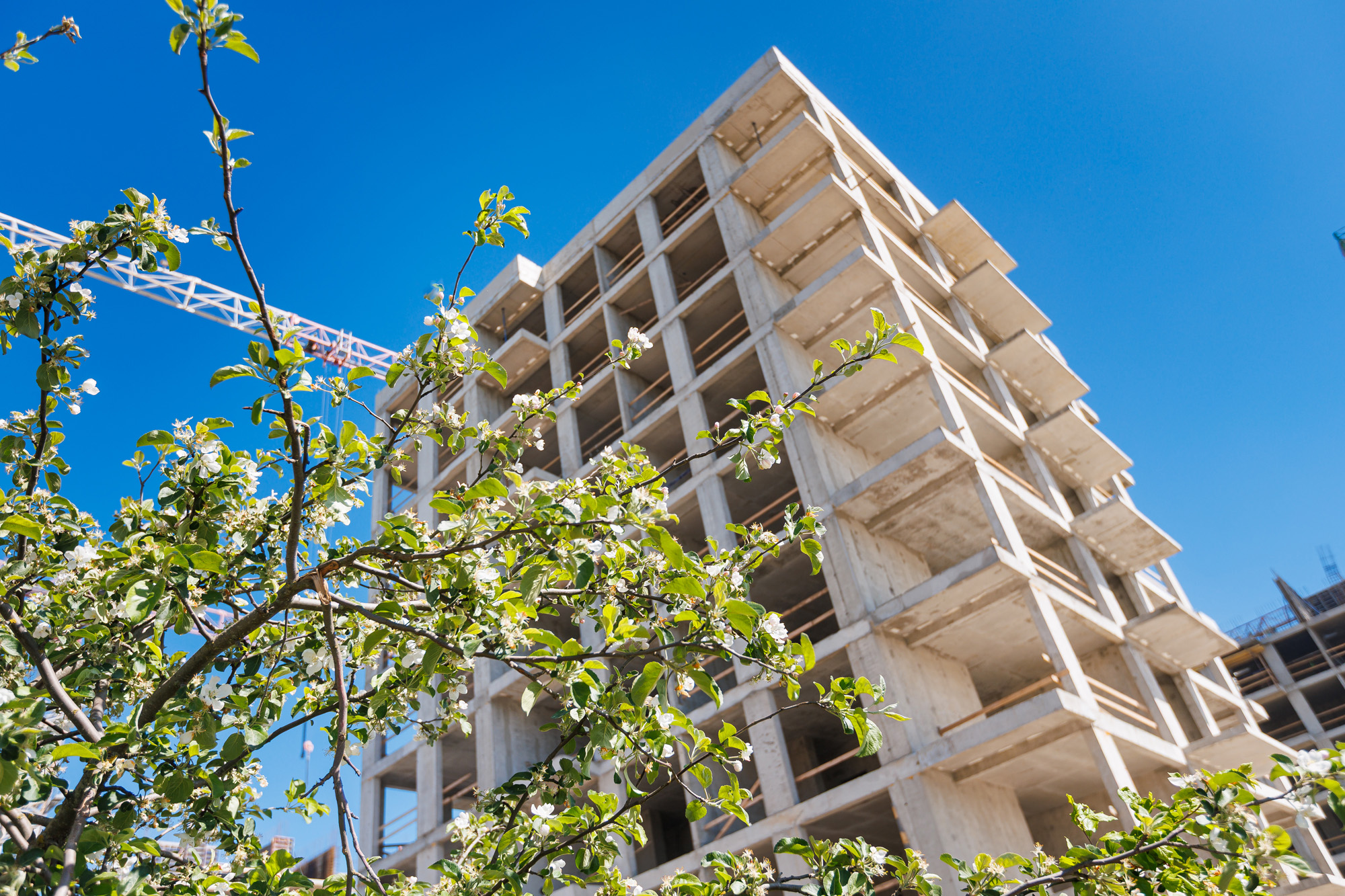

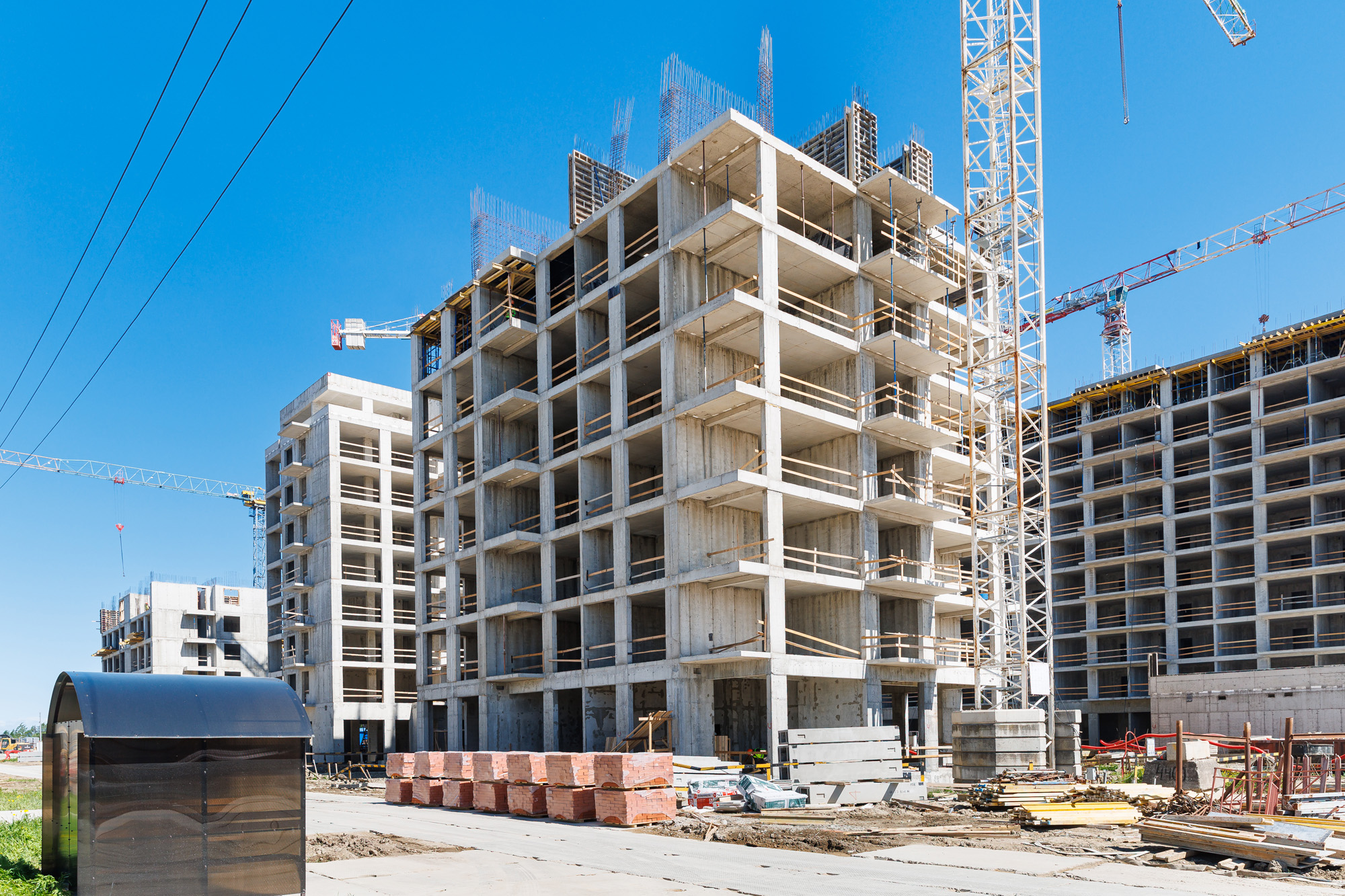

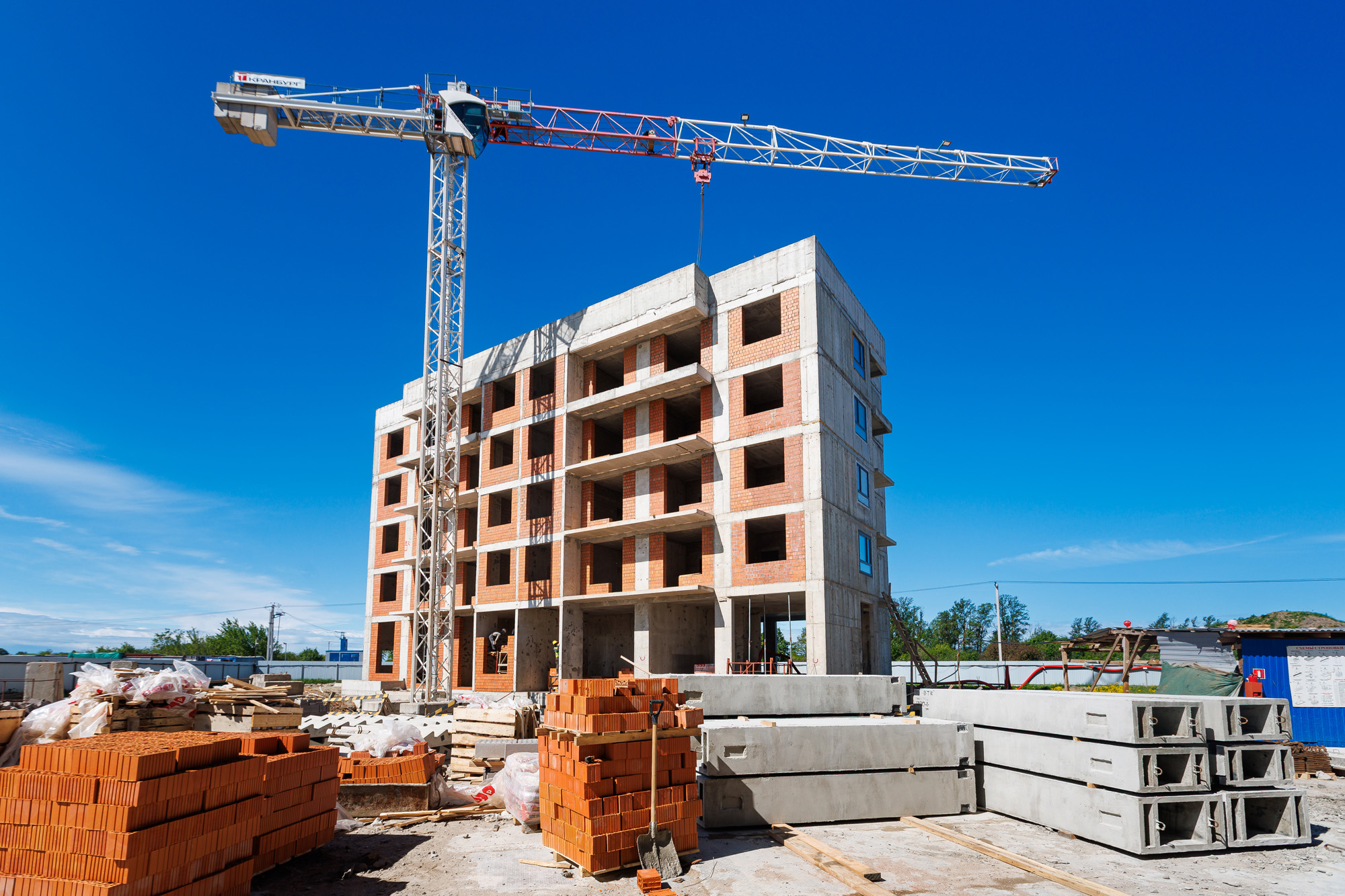

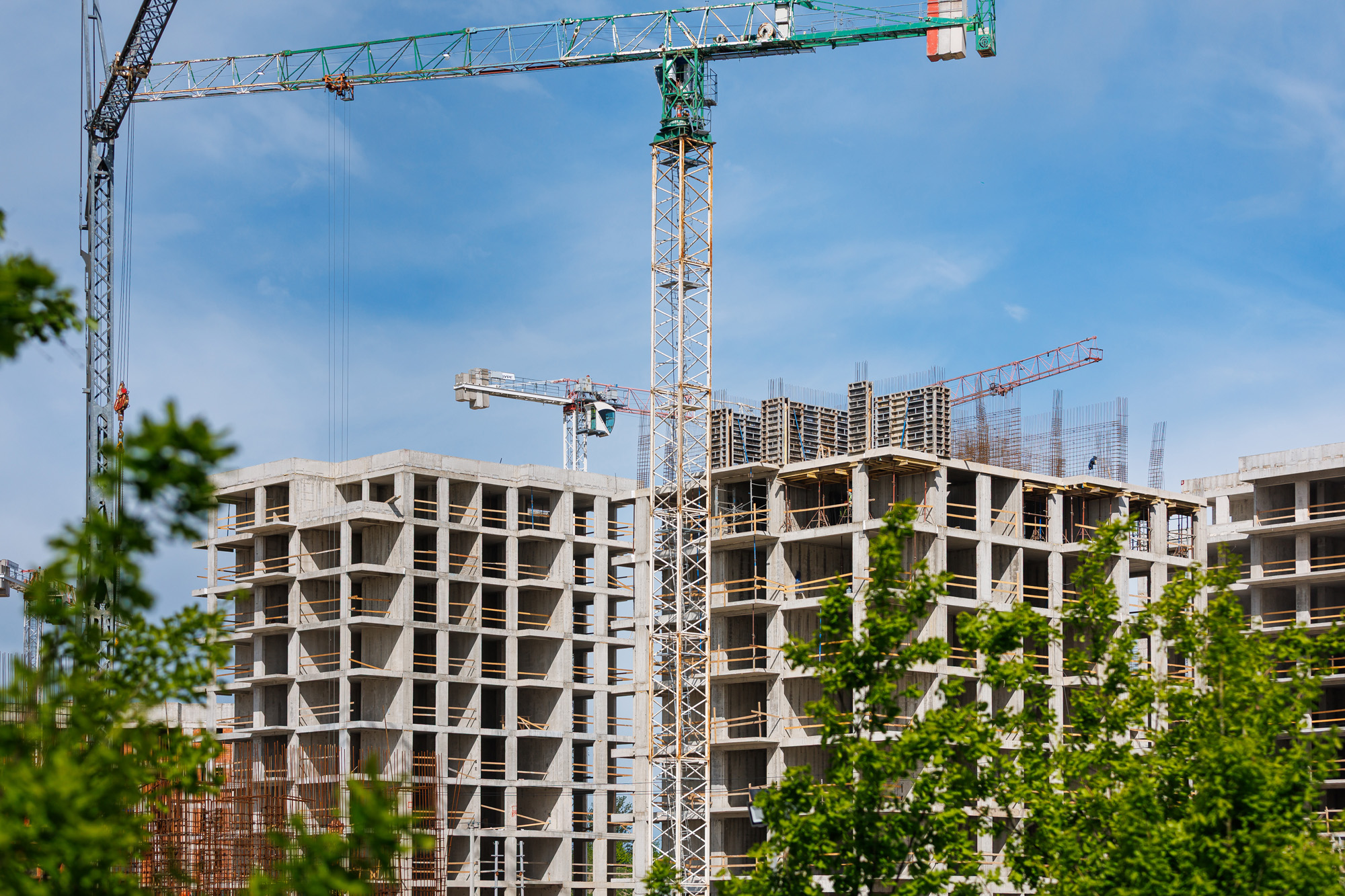

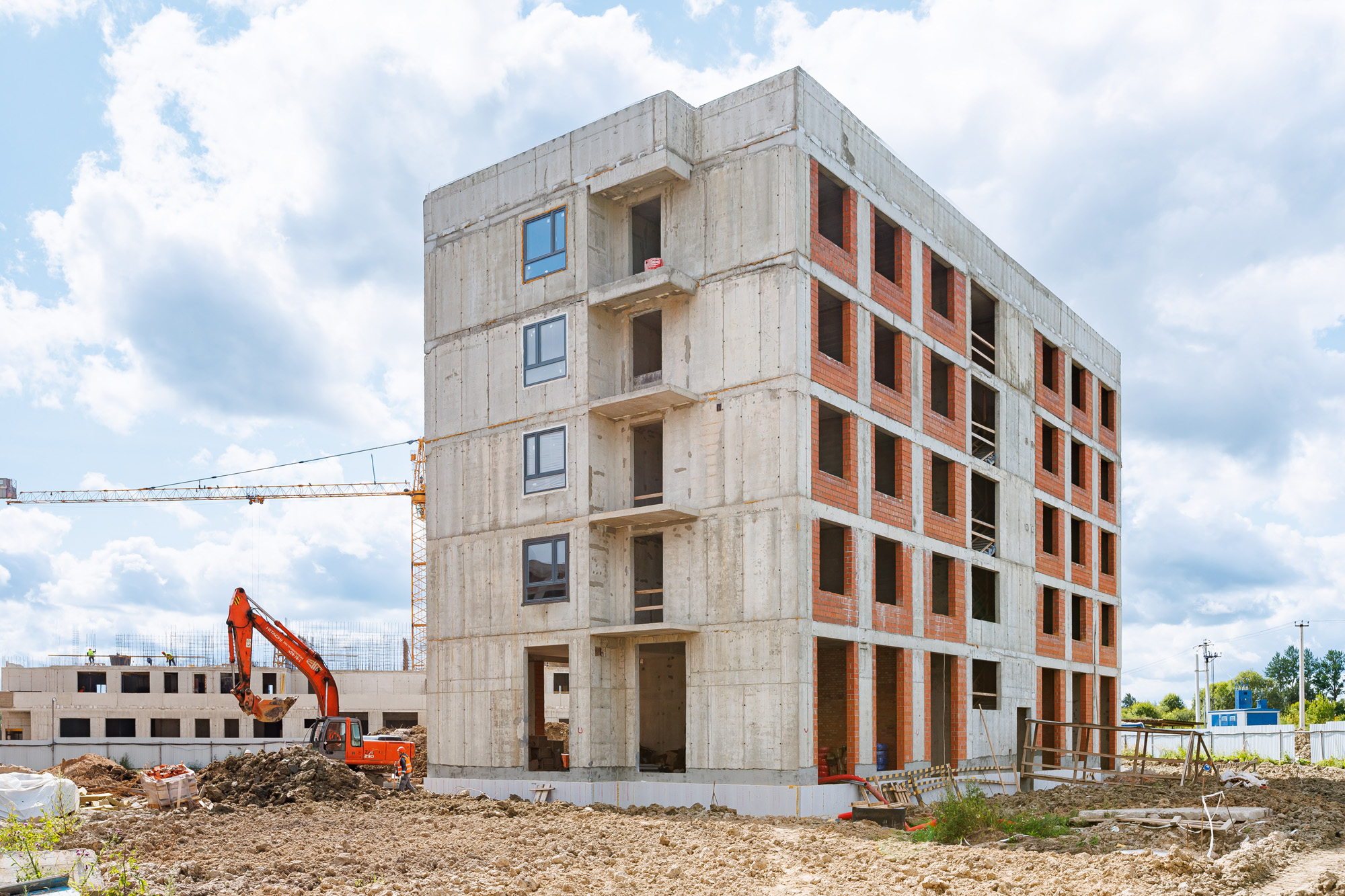

Корпус 1: Монтаж оконных изделий, устройство кровли.

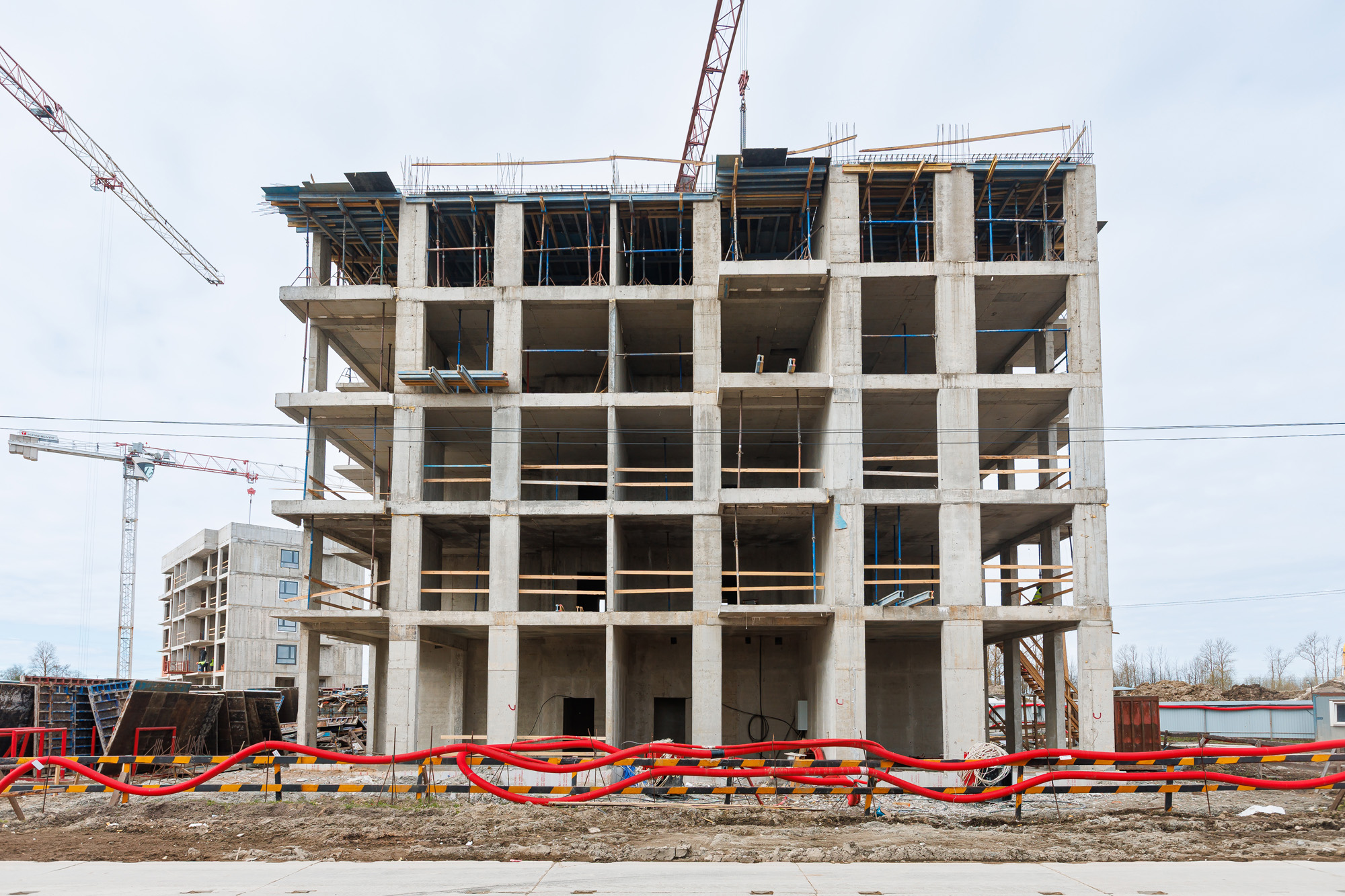

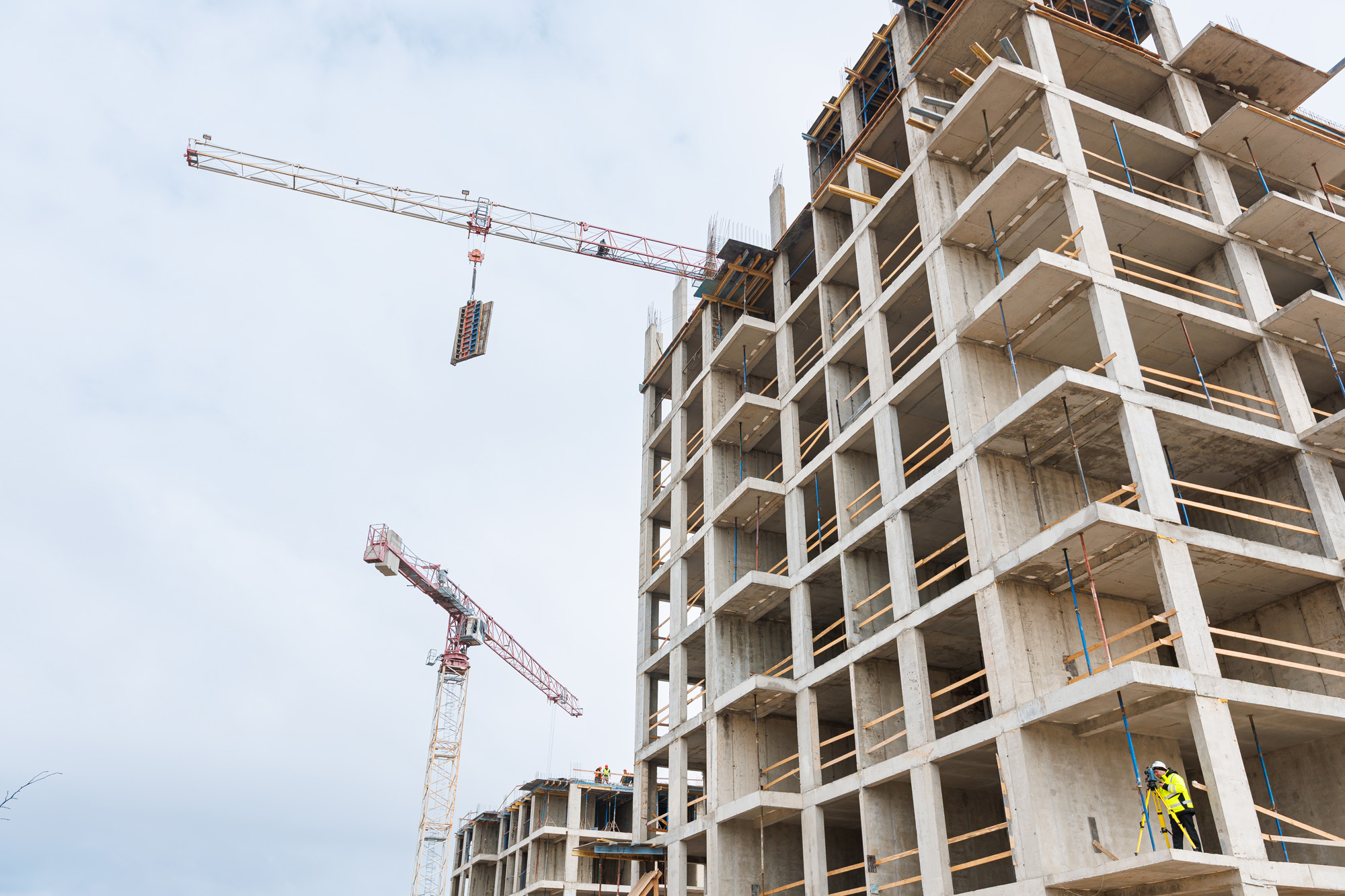

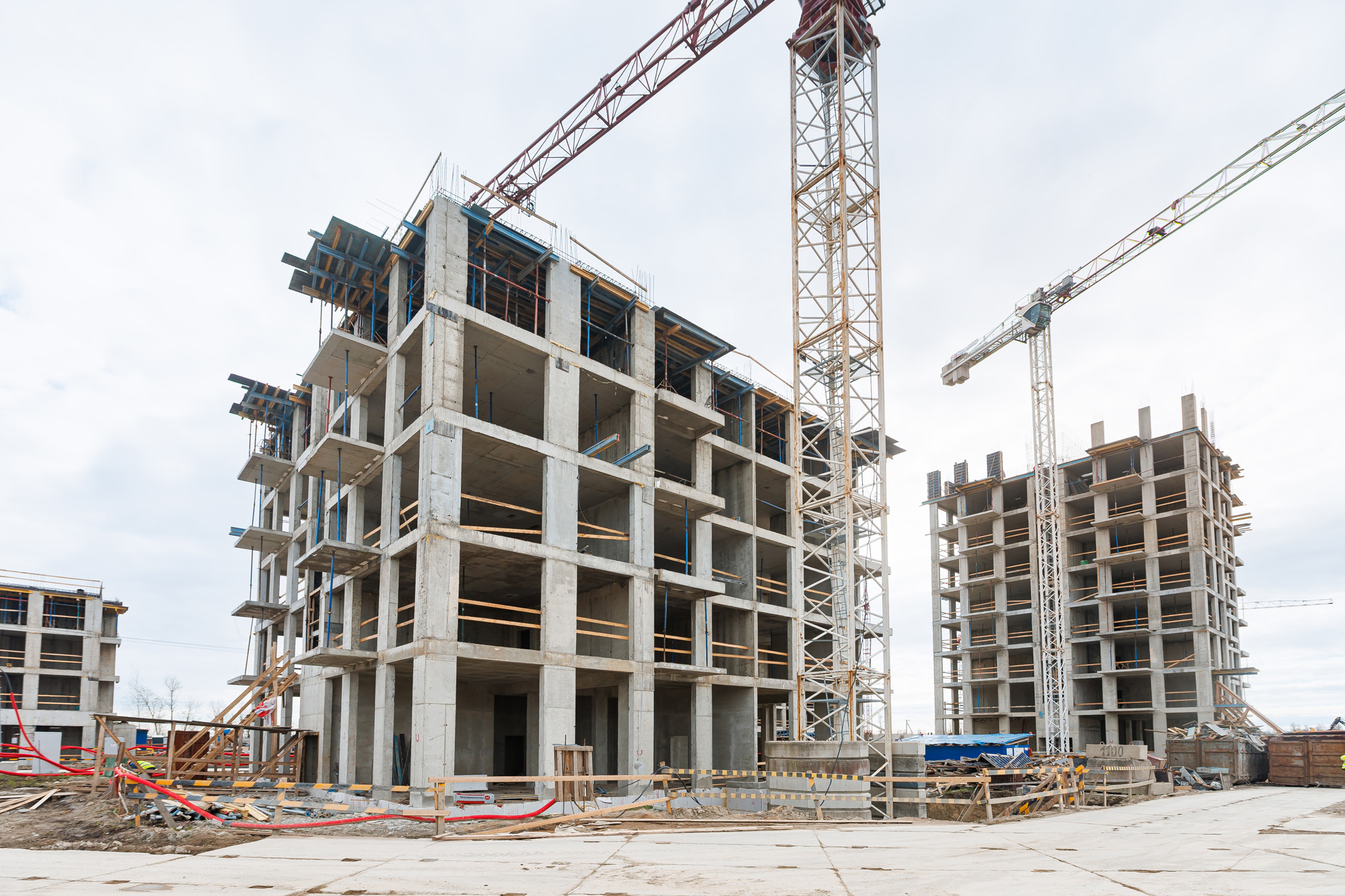

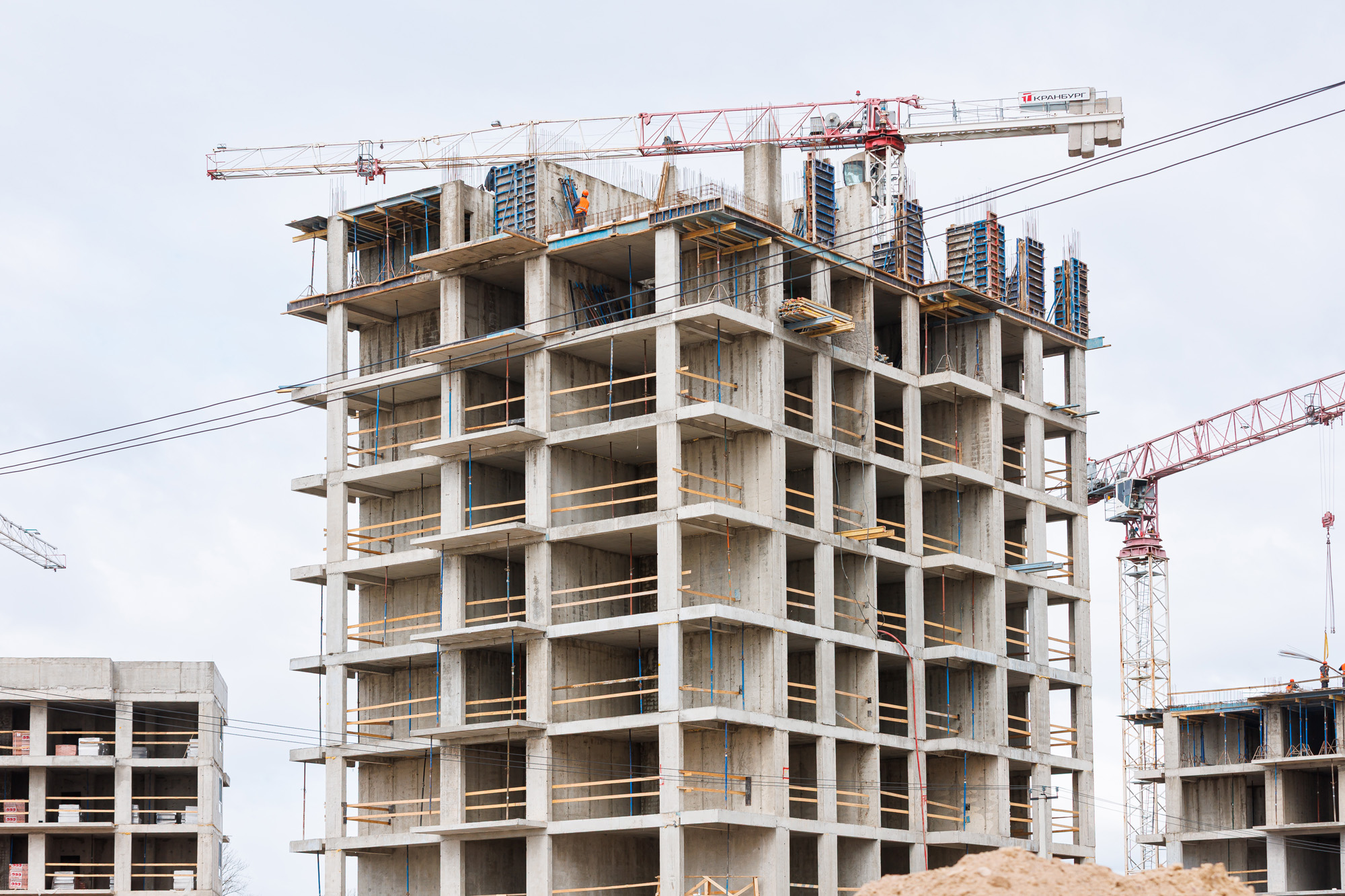

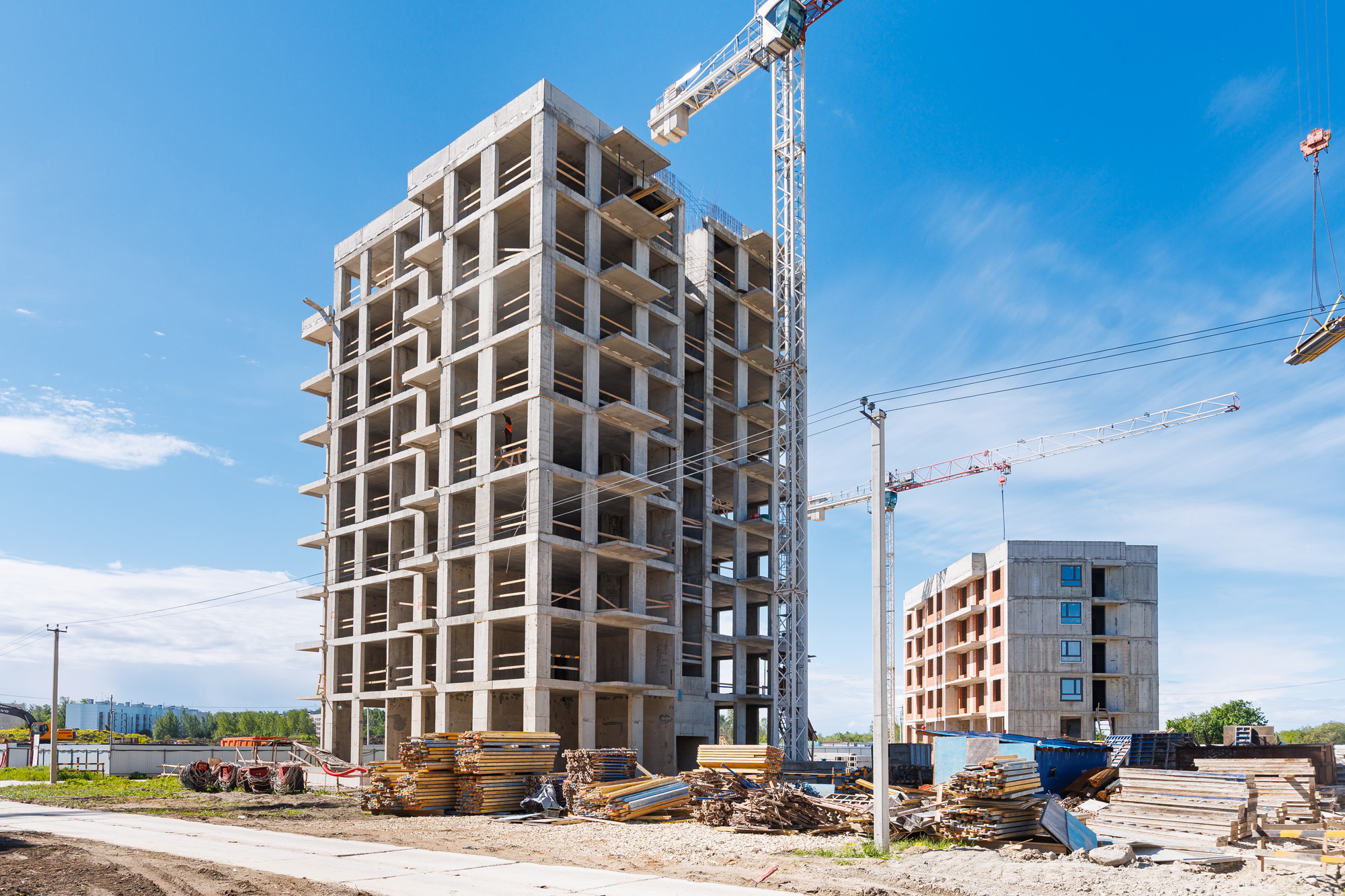

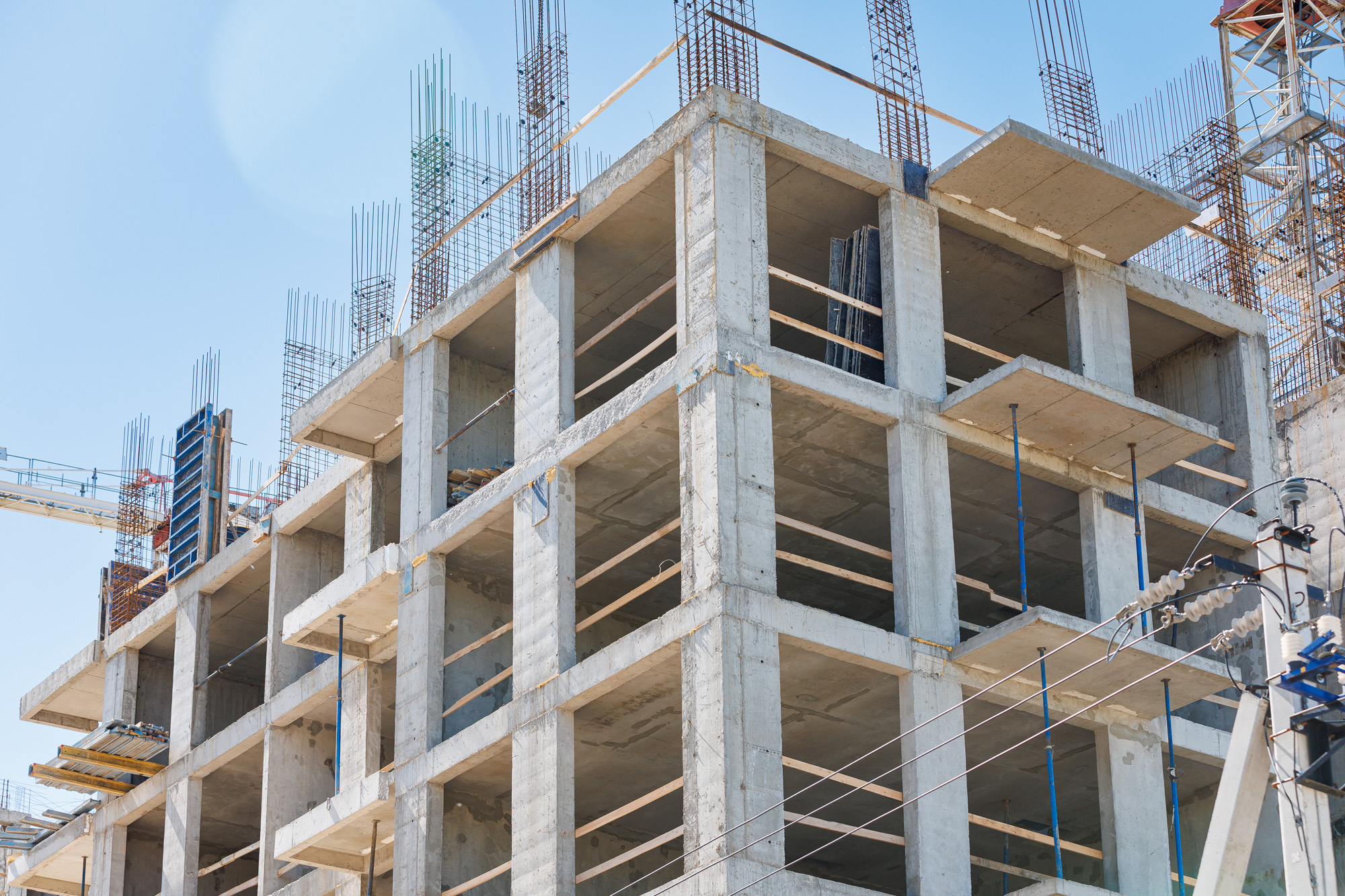

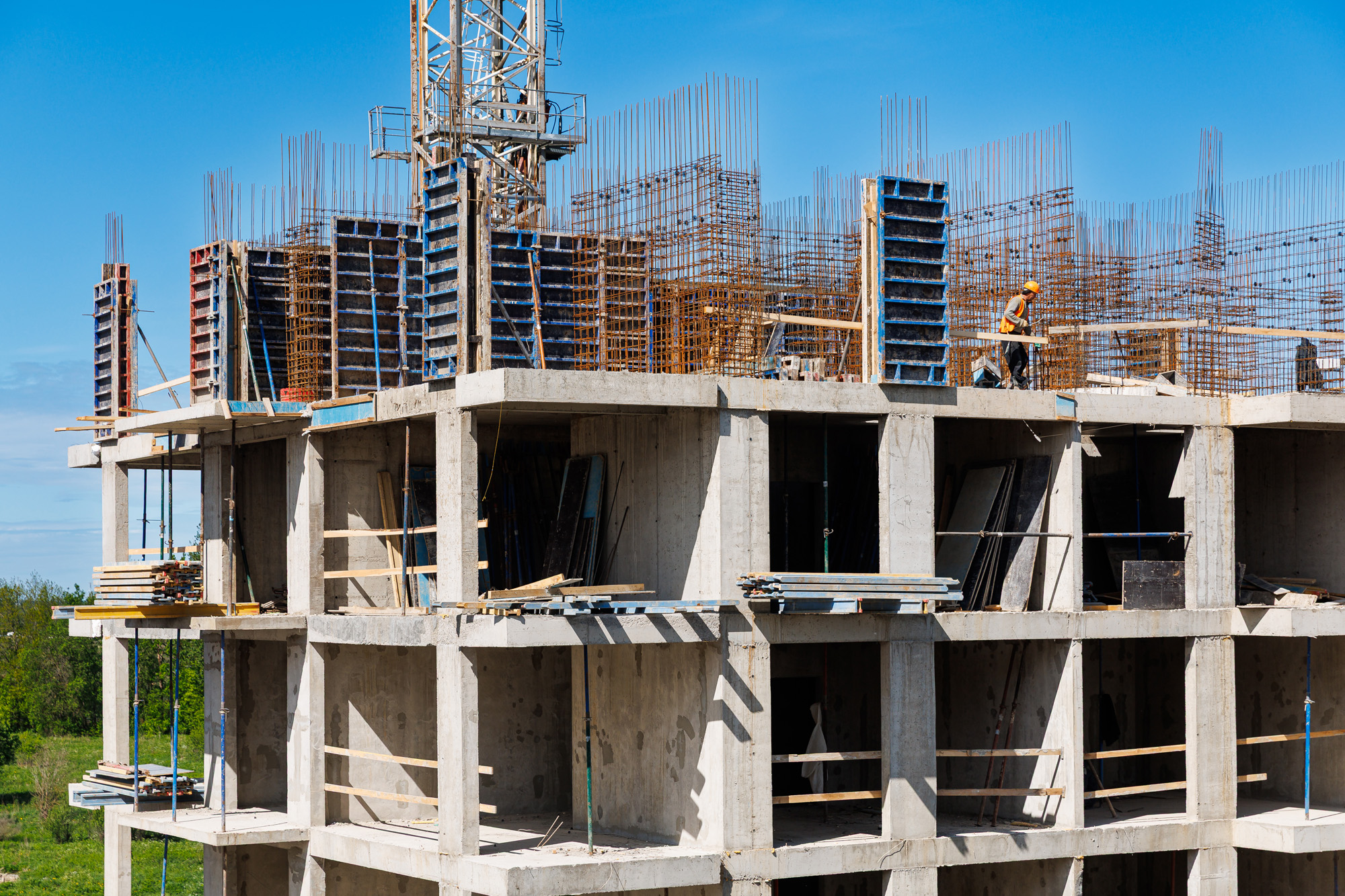

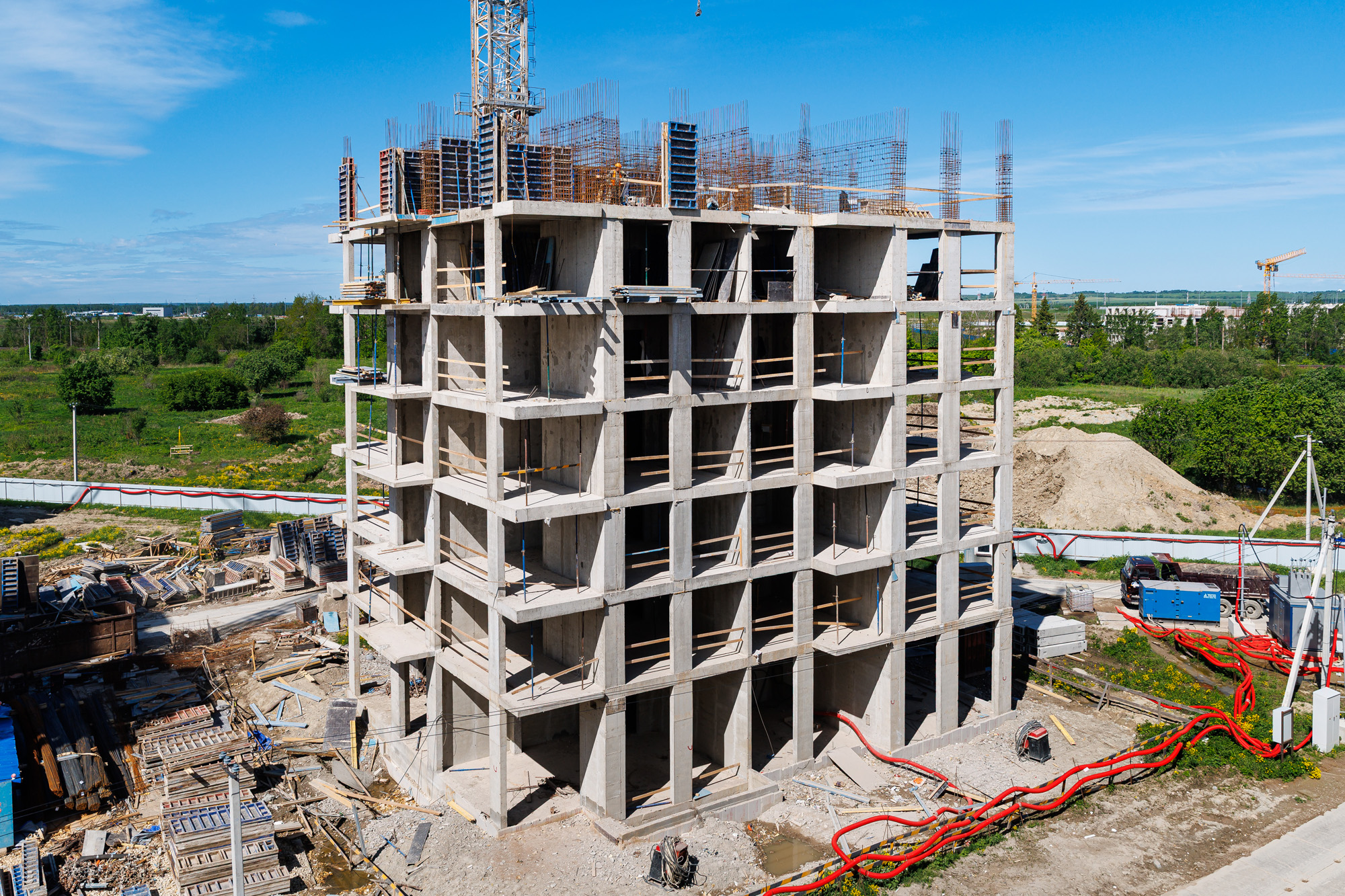

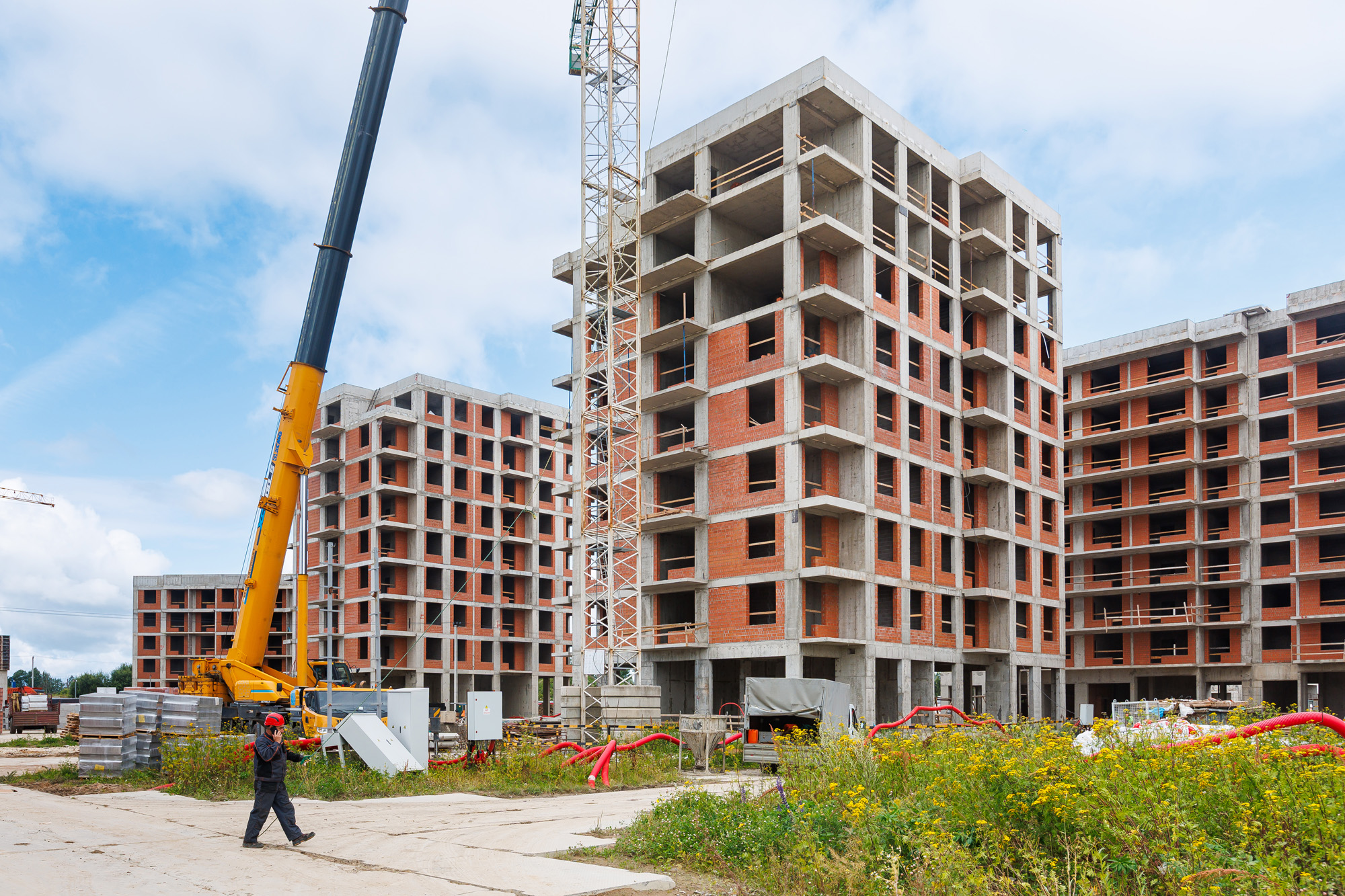

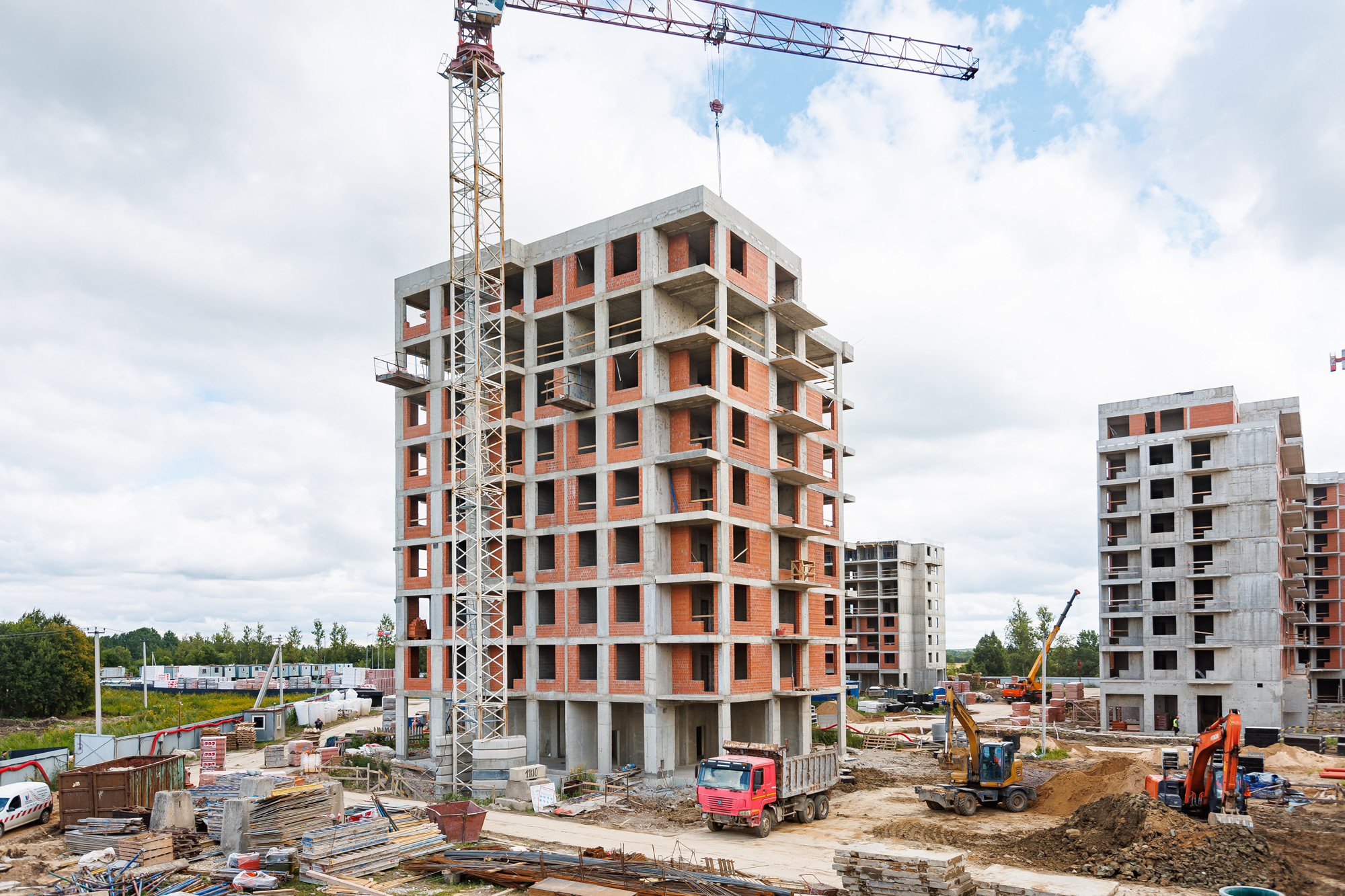

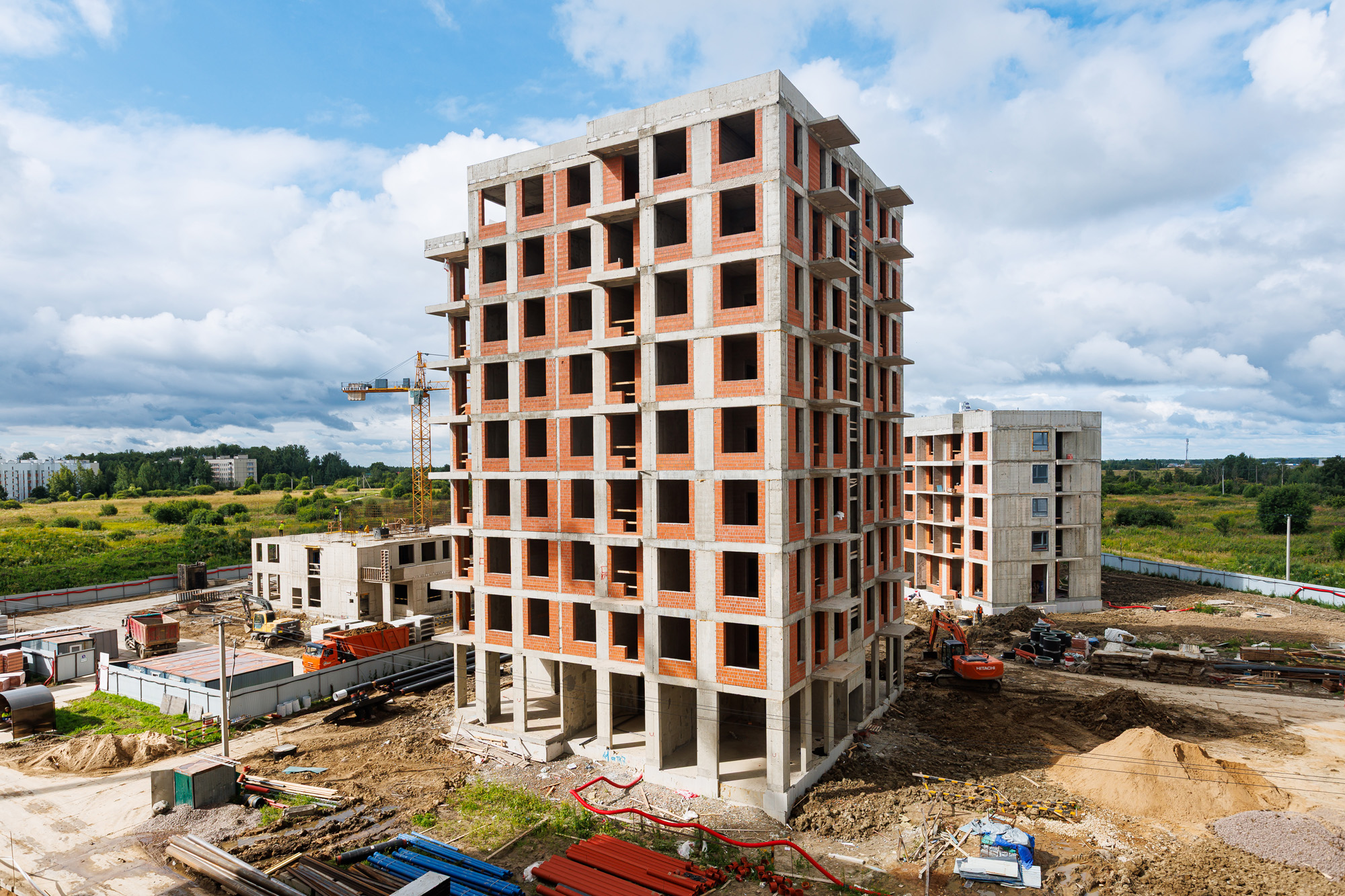

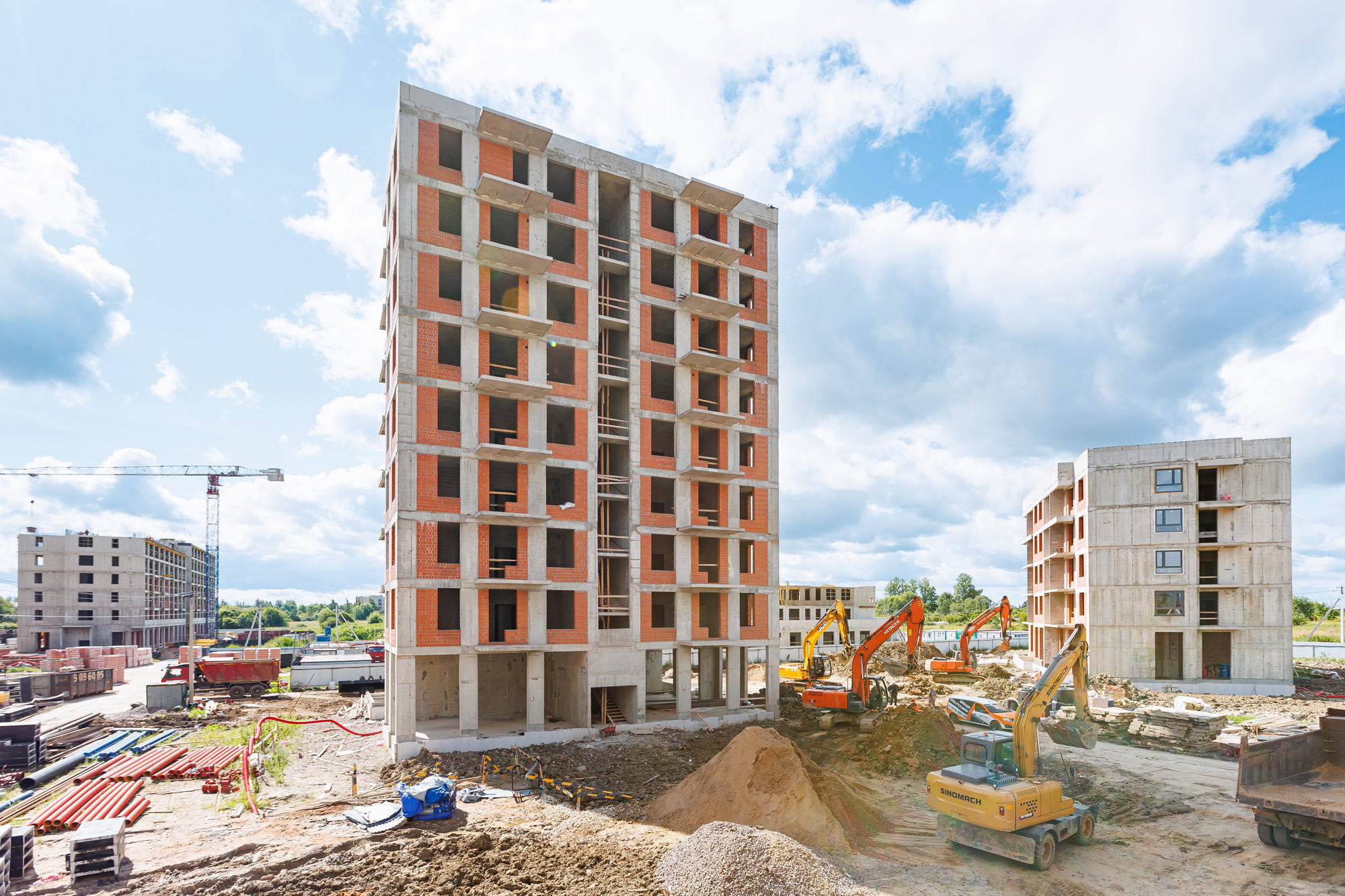

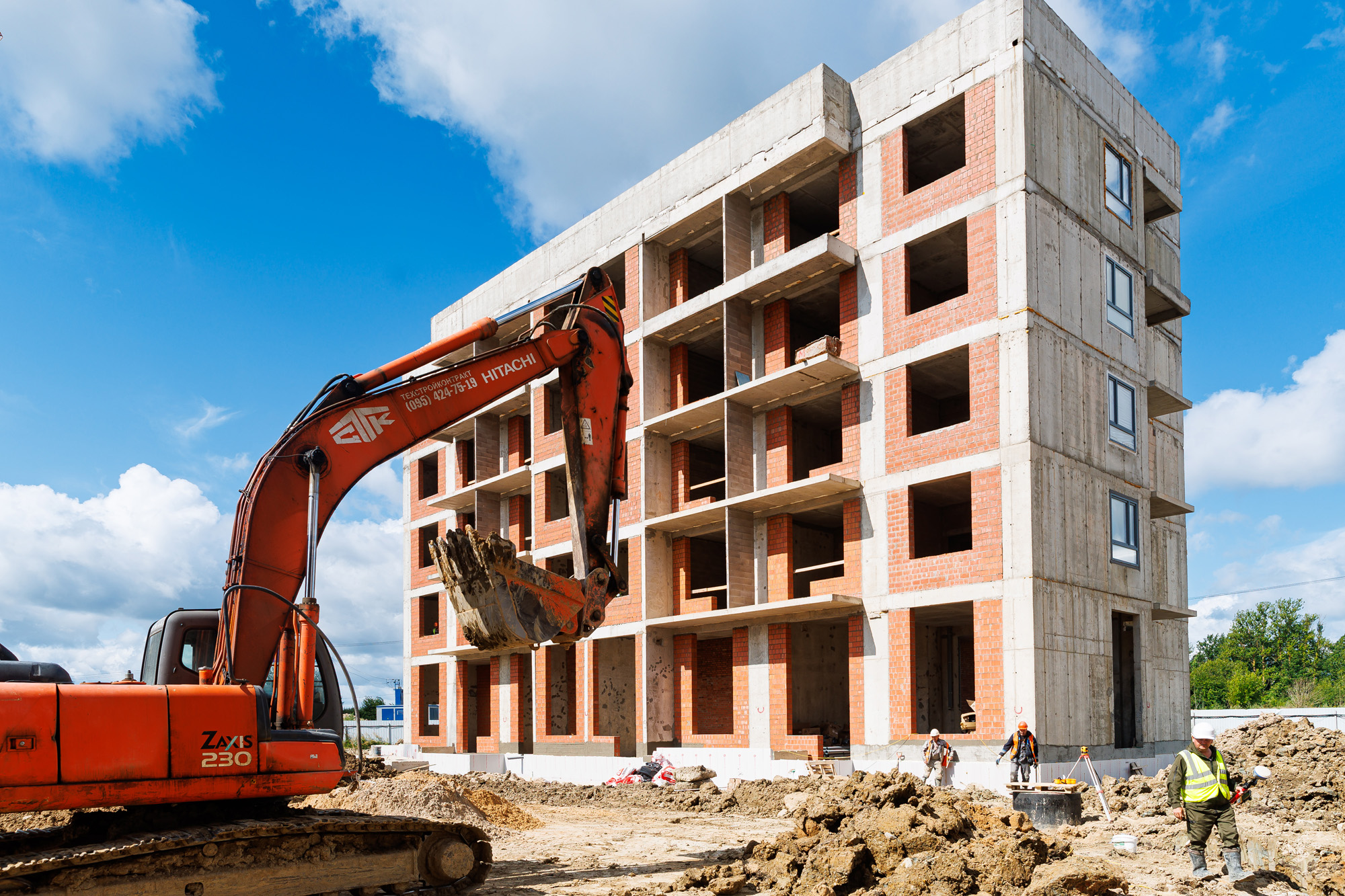

Корпус 2: Работы по устройству плиты покрытия 9го этажа. Работы по устройству стен перегородок из кирпича и поризованного камня, устройство кровли.

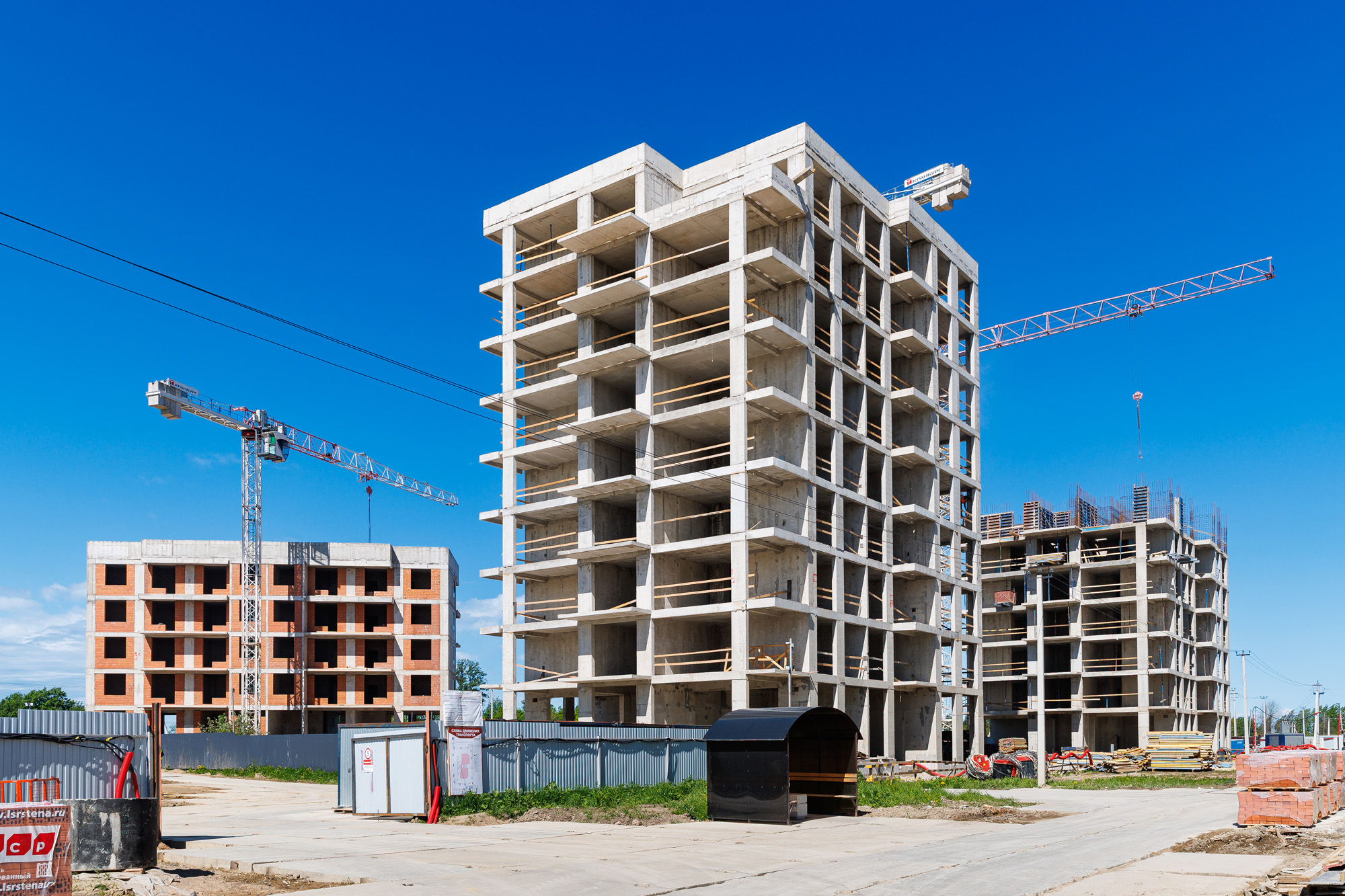

Корпус 3: Работы по устройству стен перегородок из кирпича и поризованного камня, устройство кровли, монтаж оконных изделий

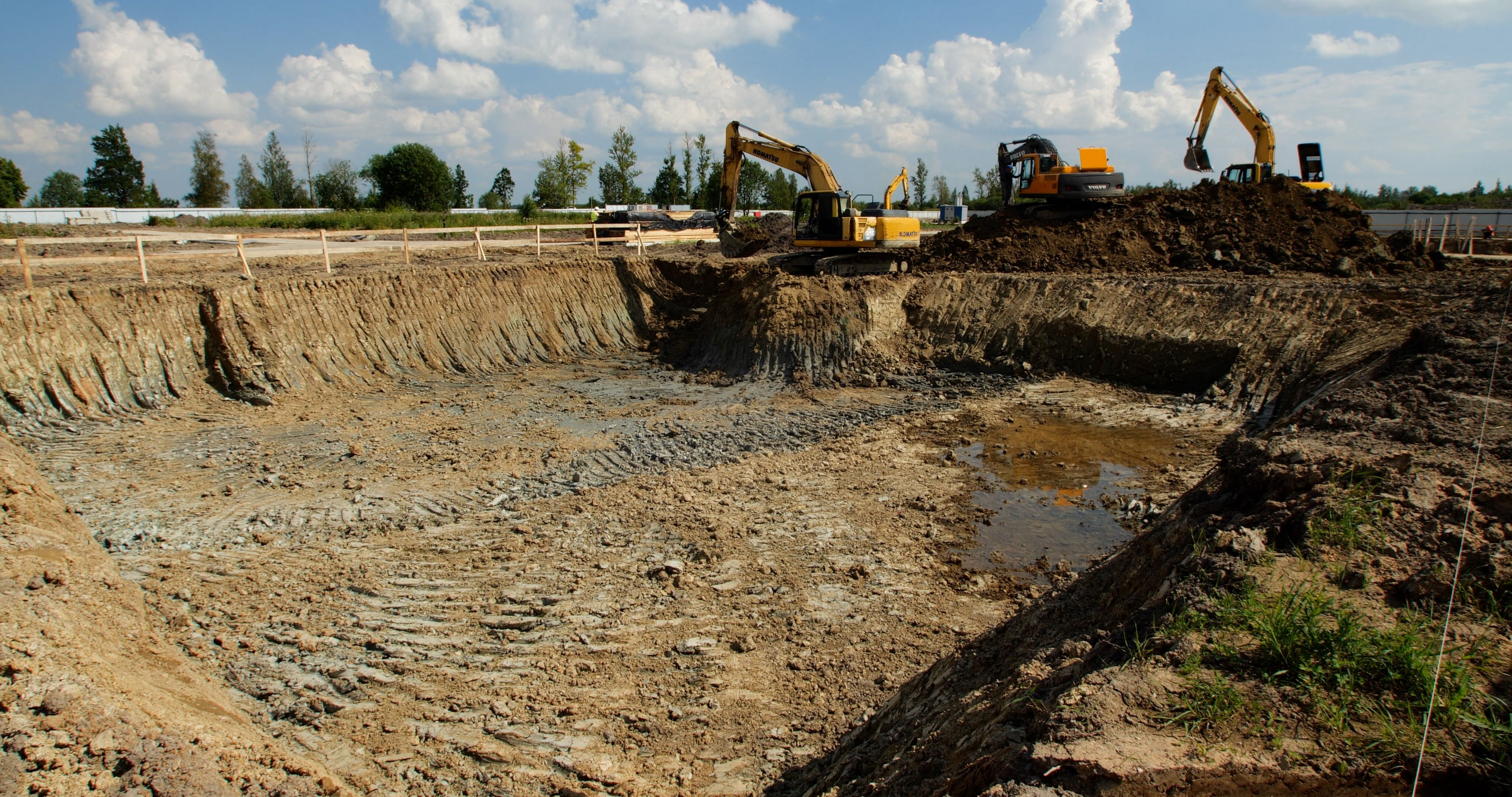

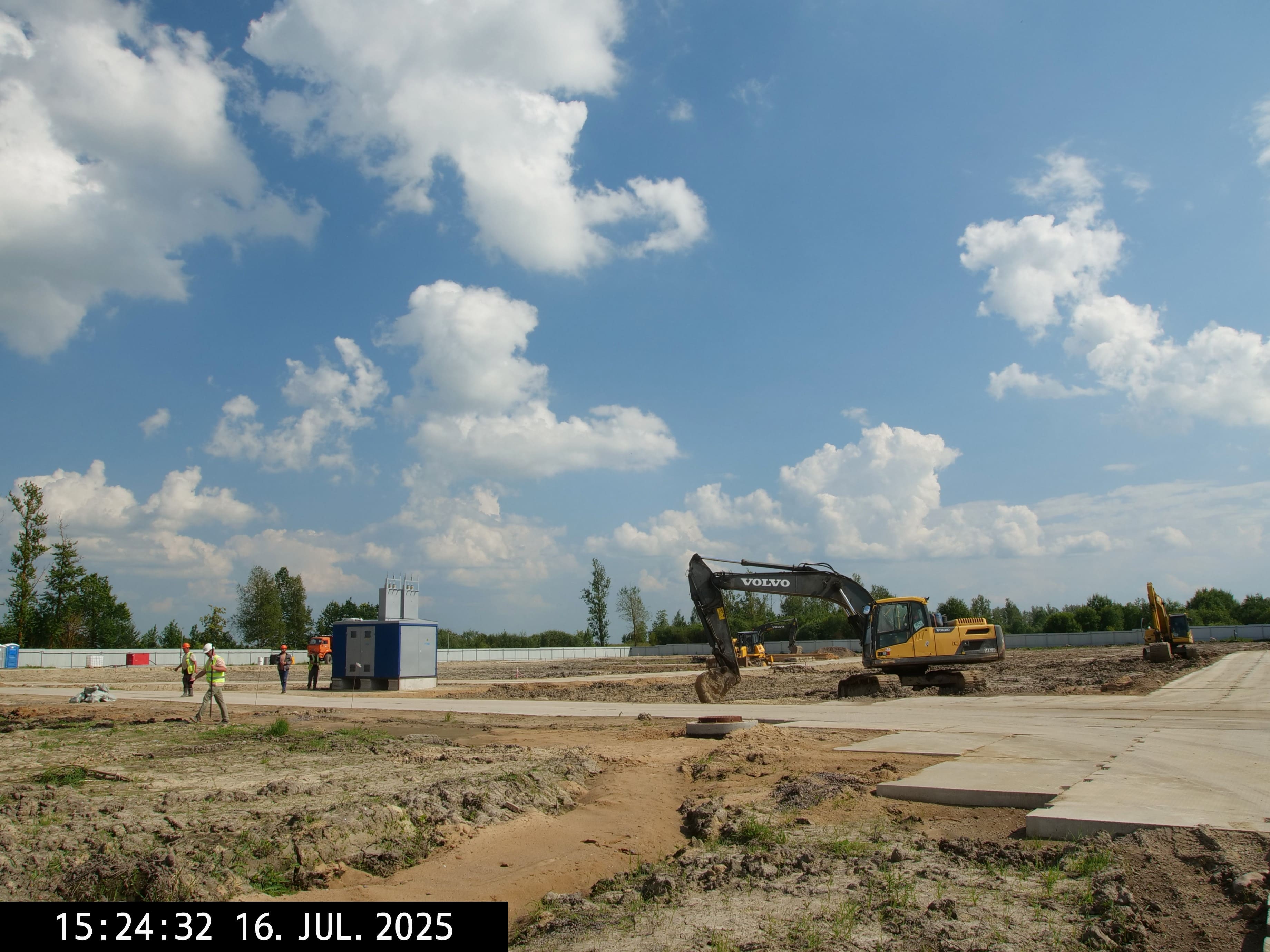

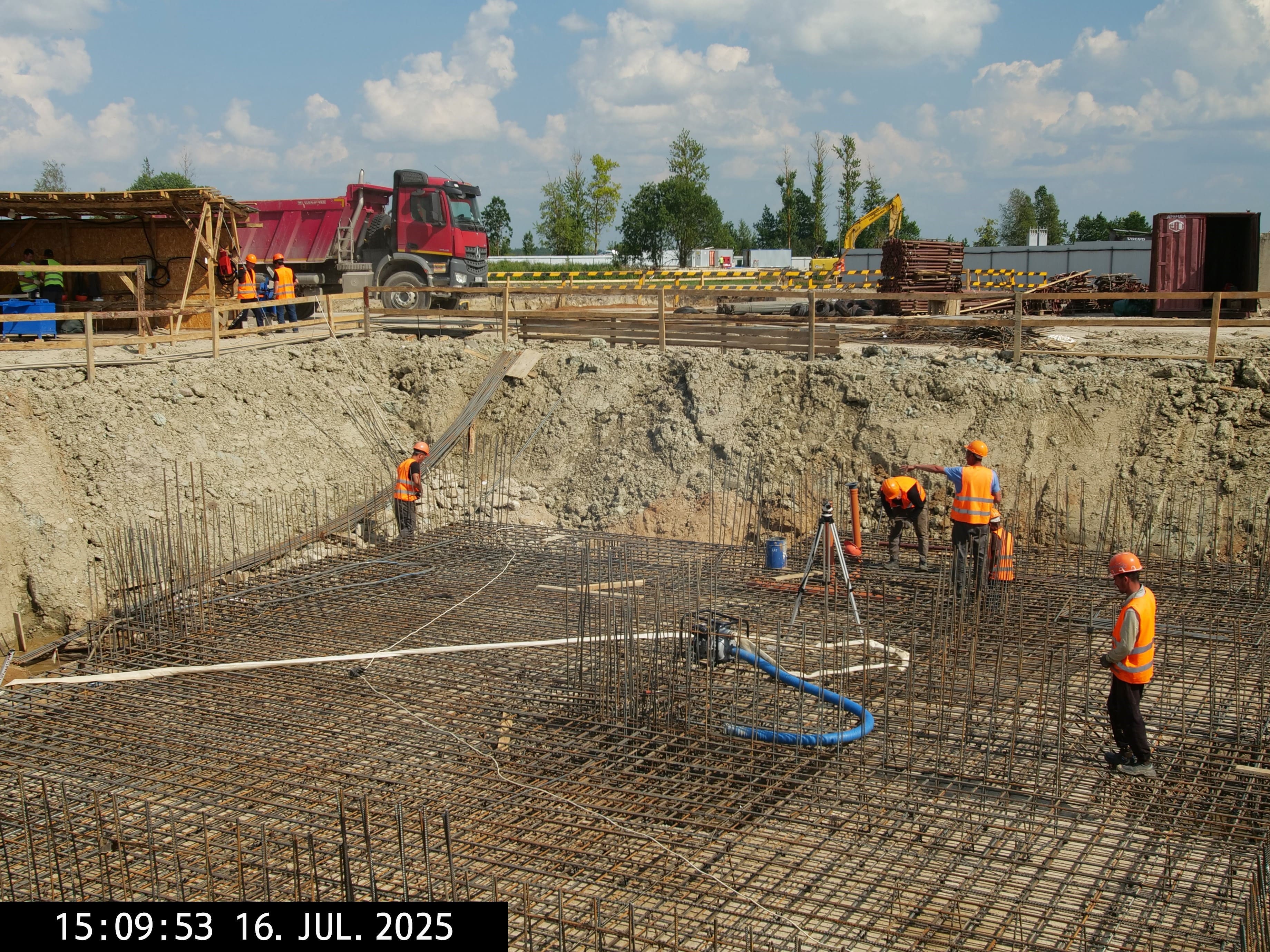

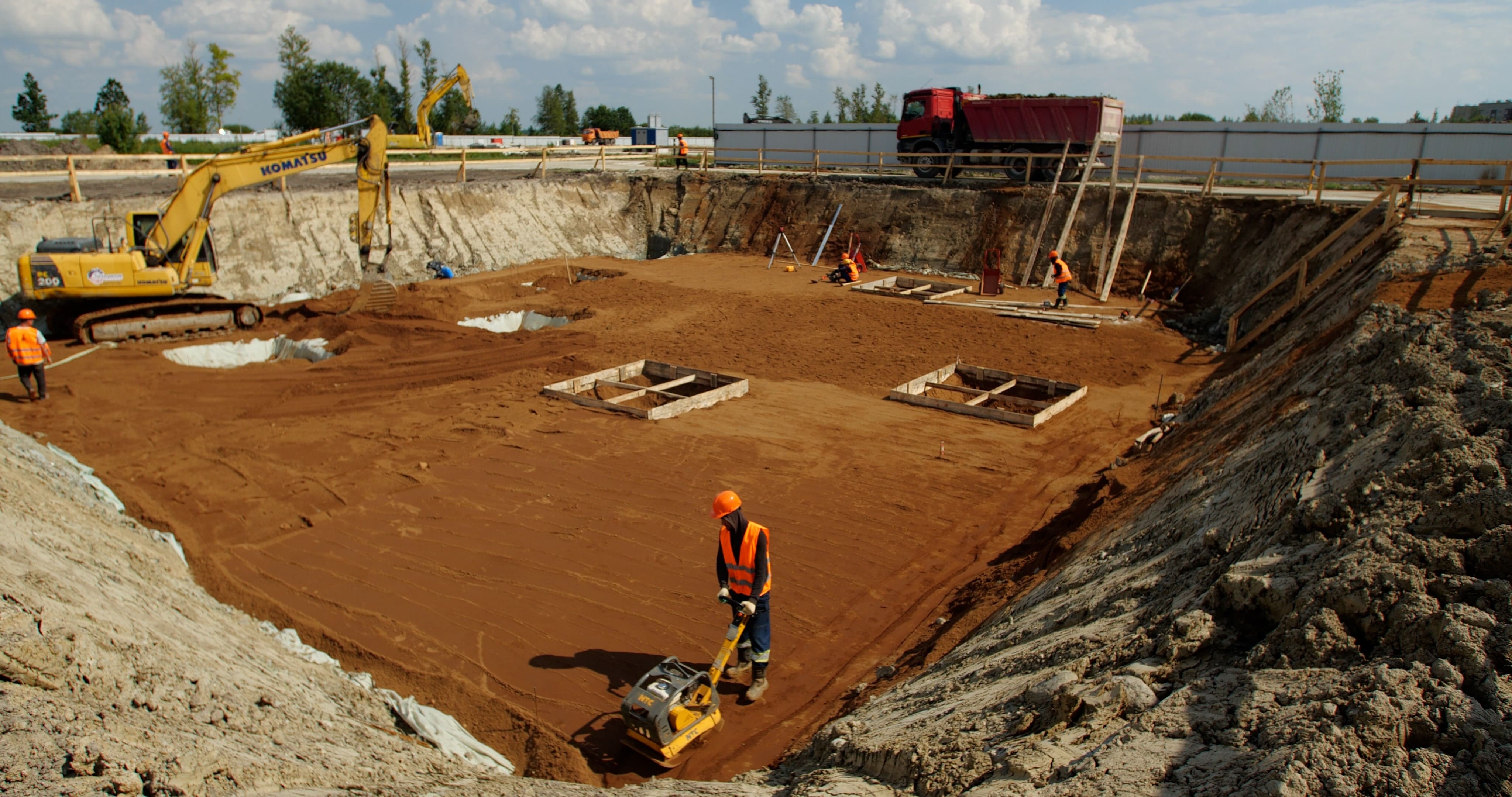

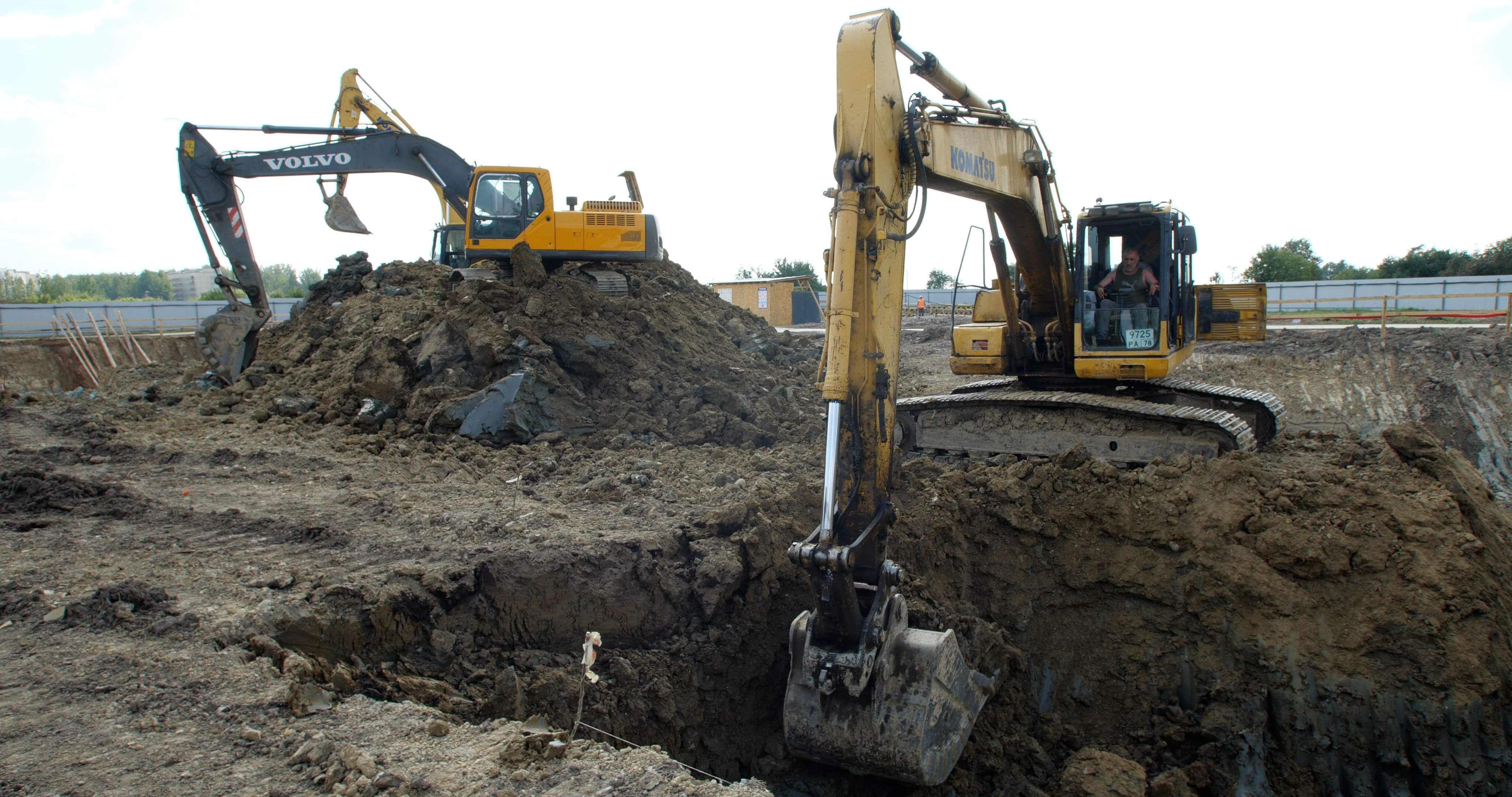

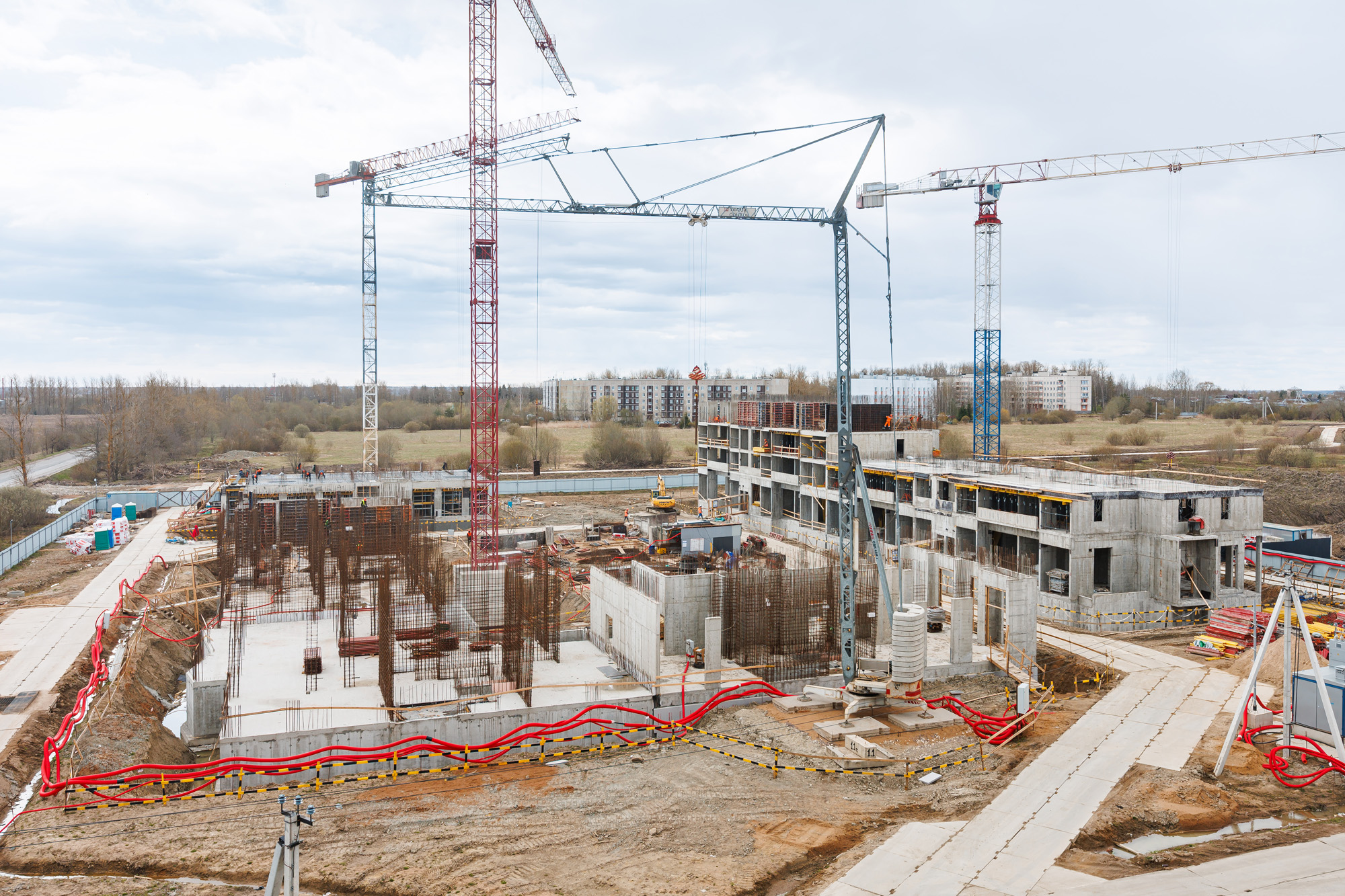

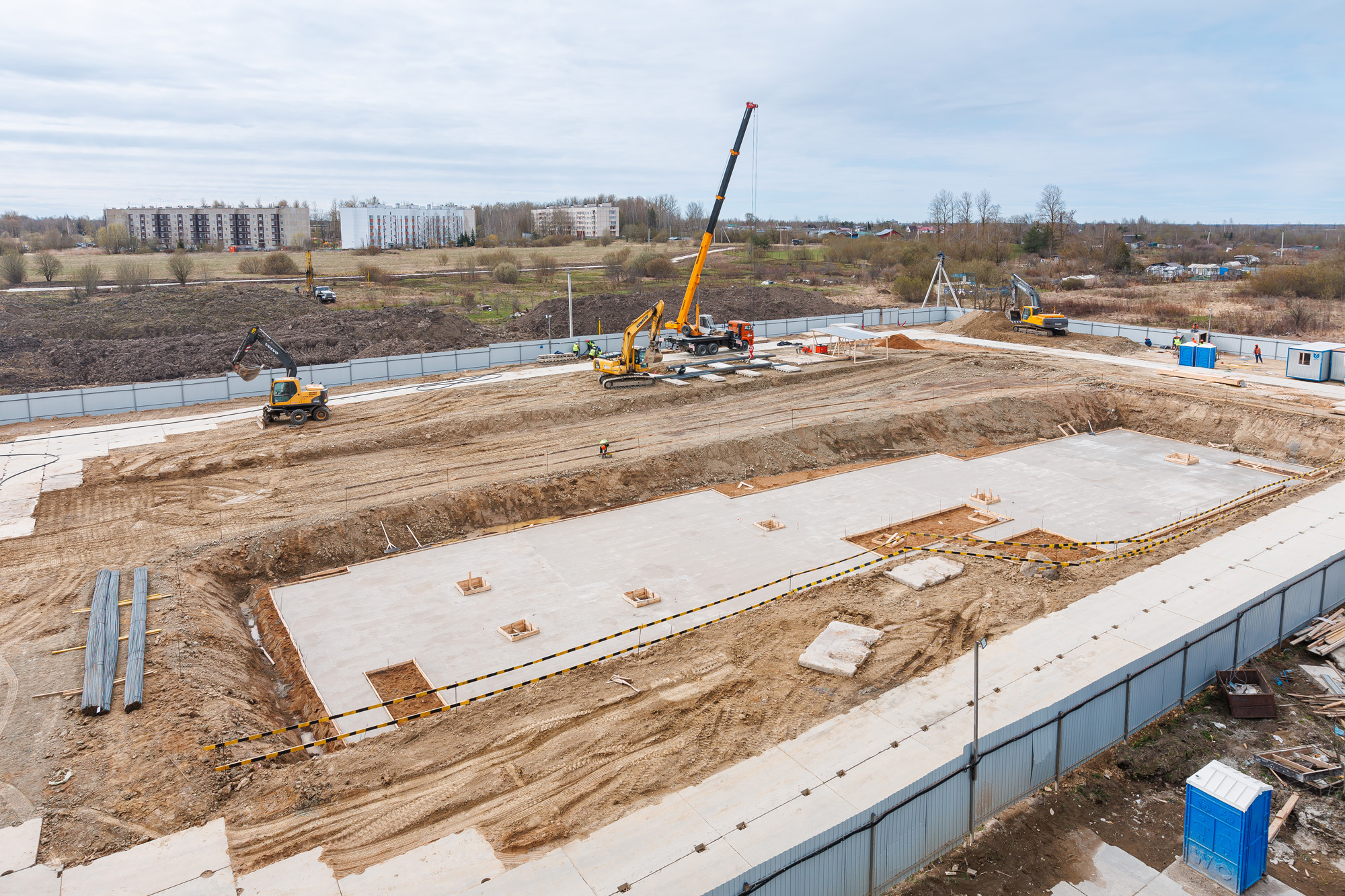

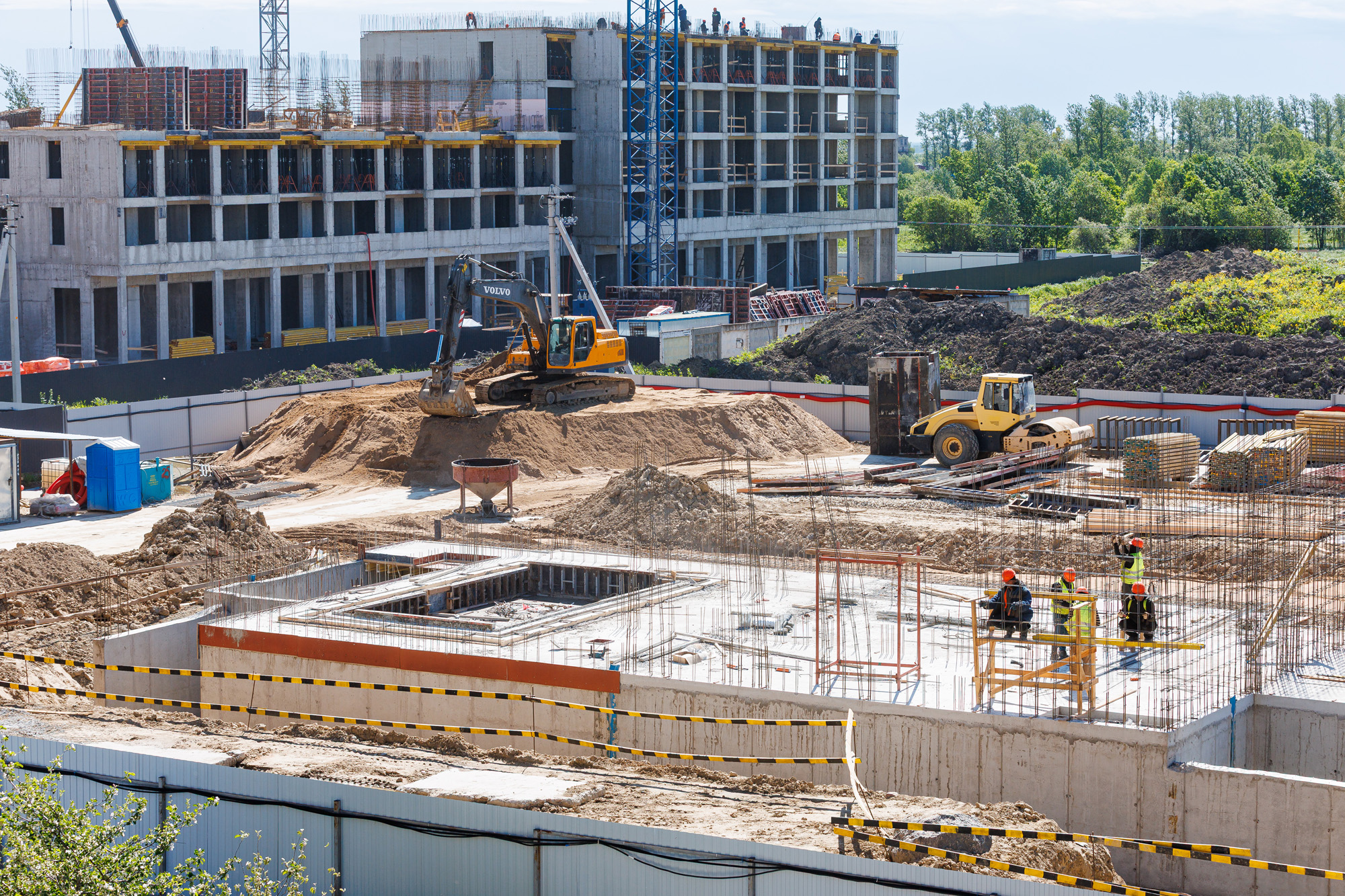

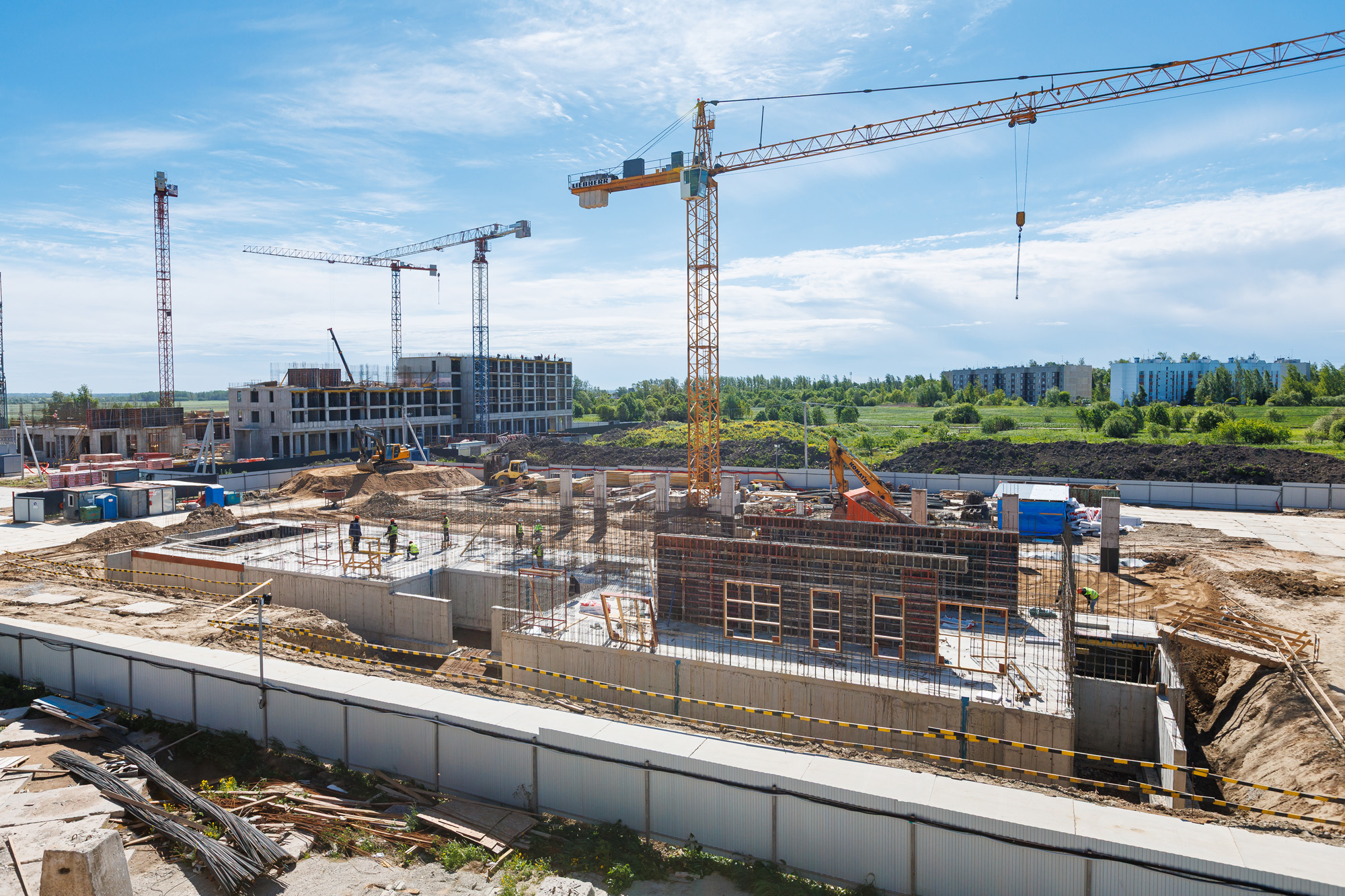

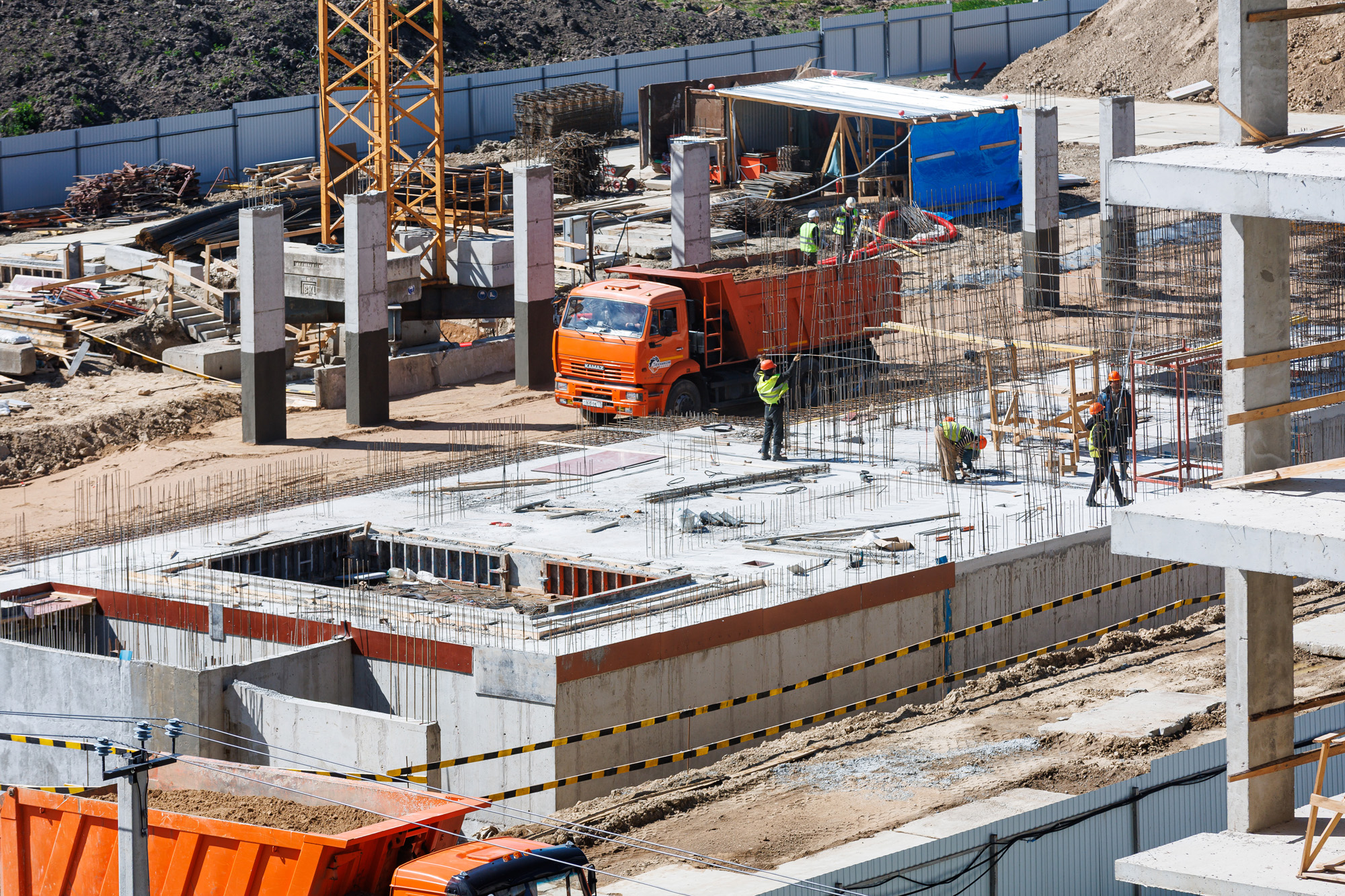

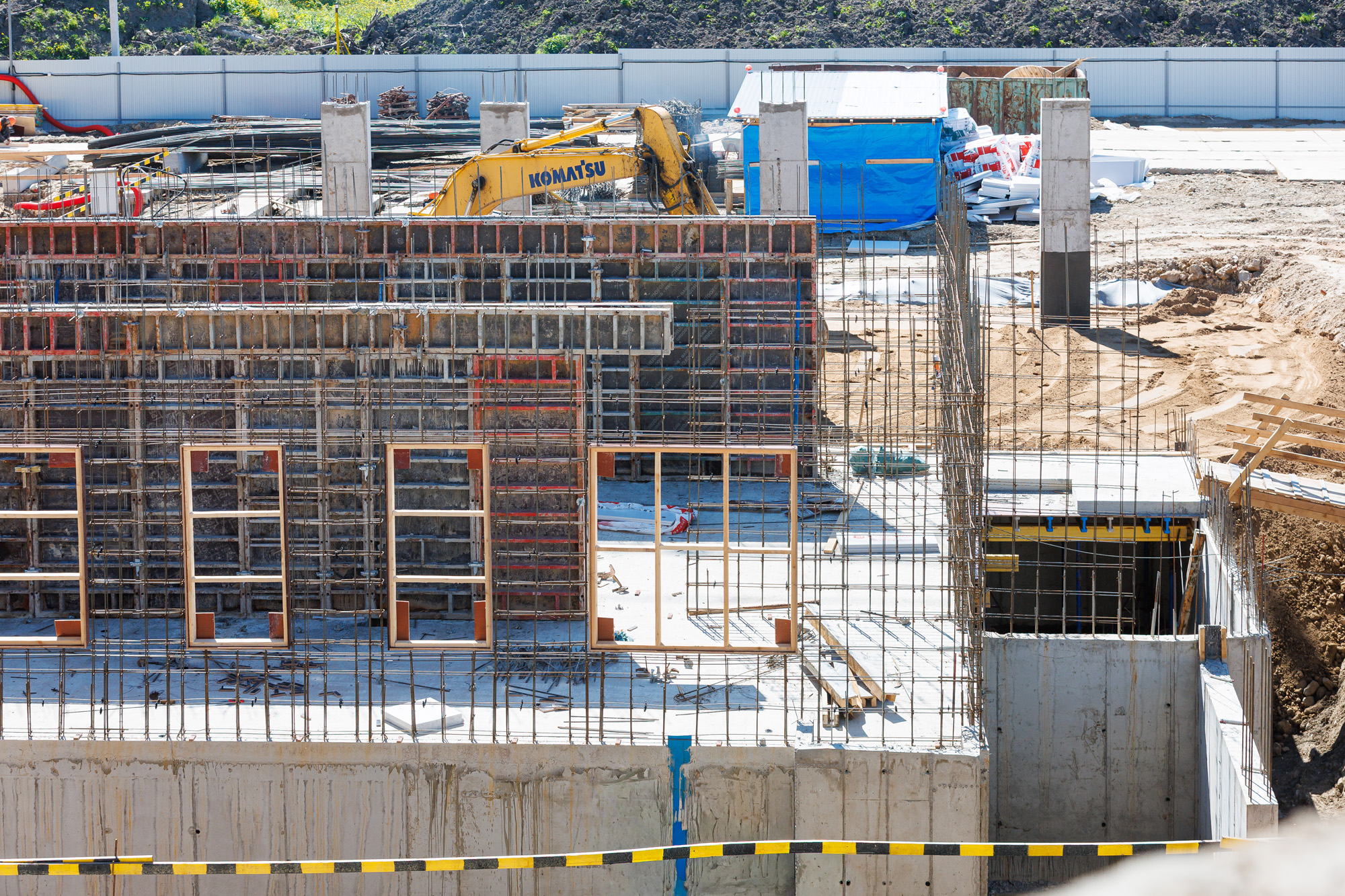

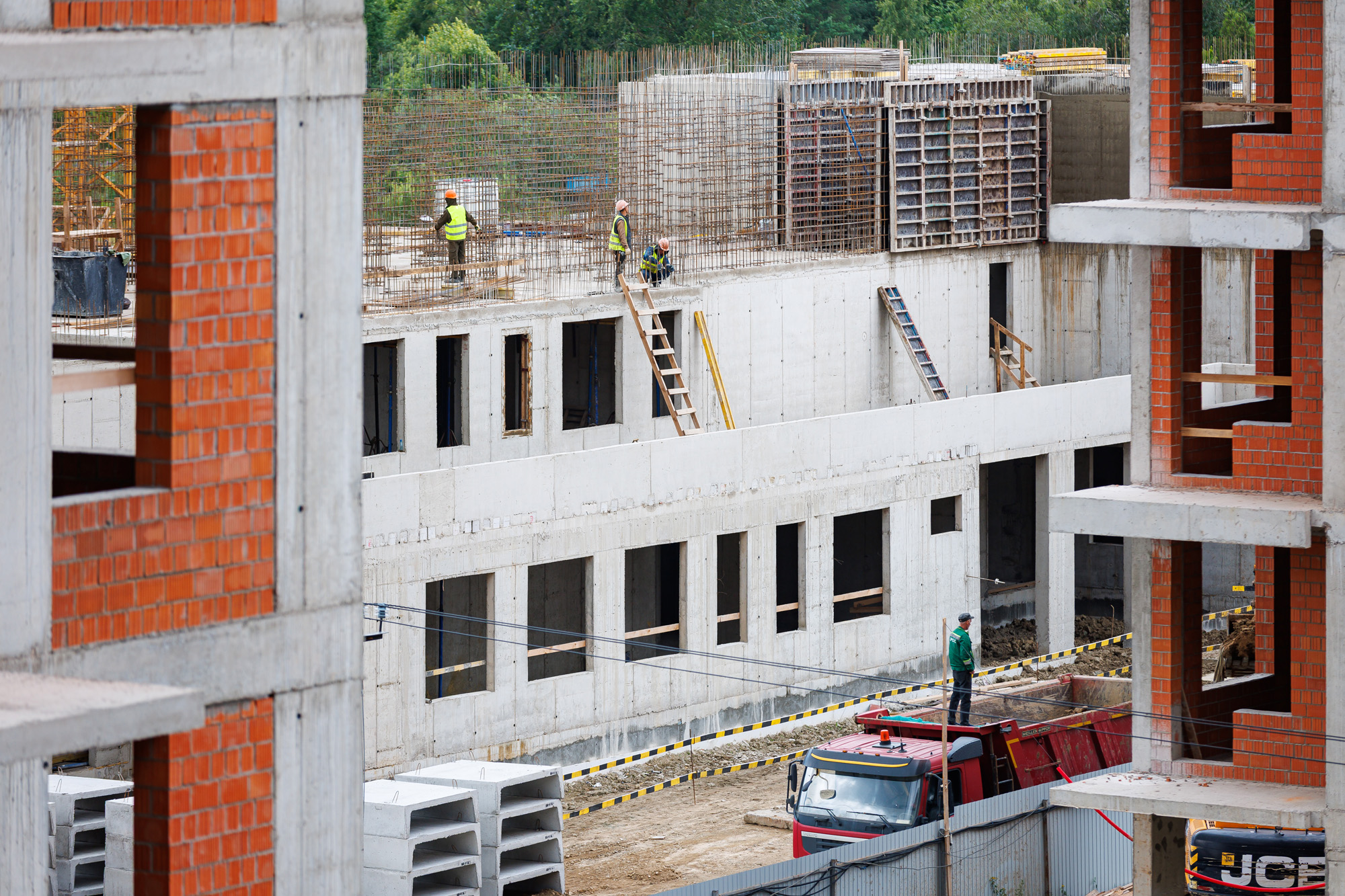

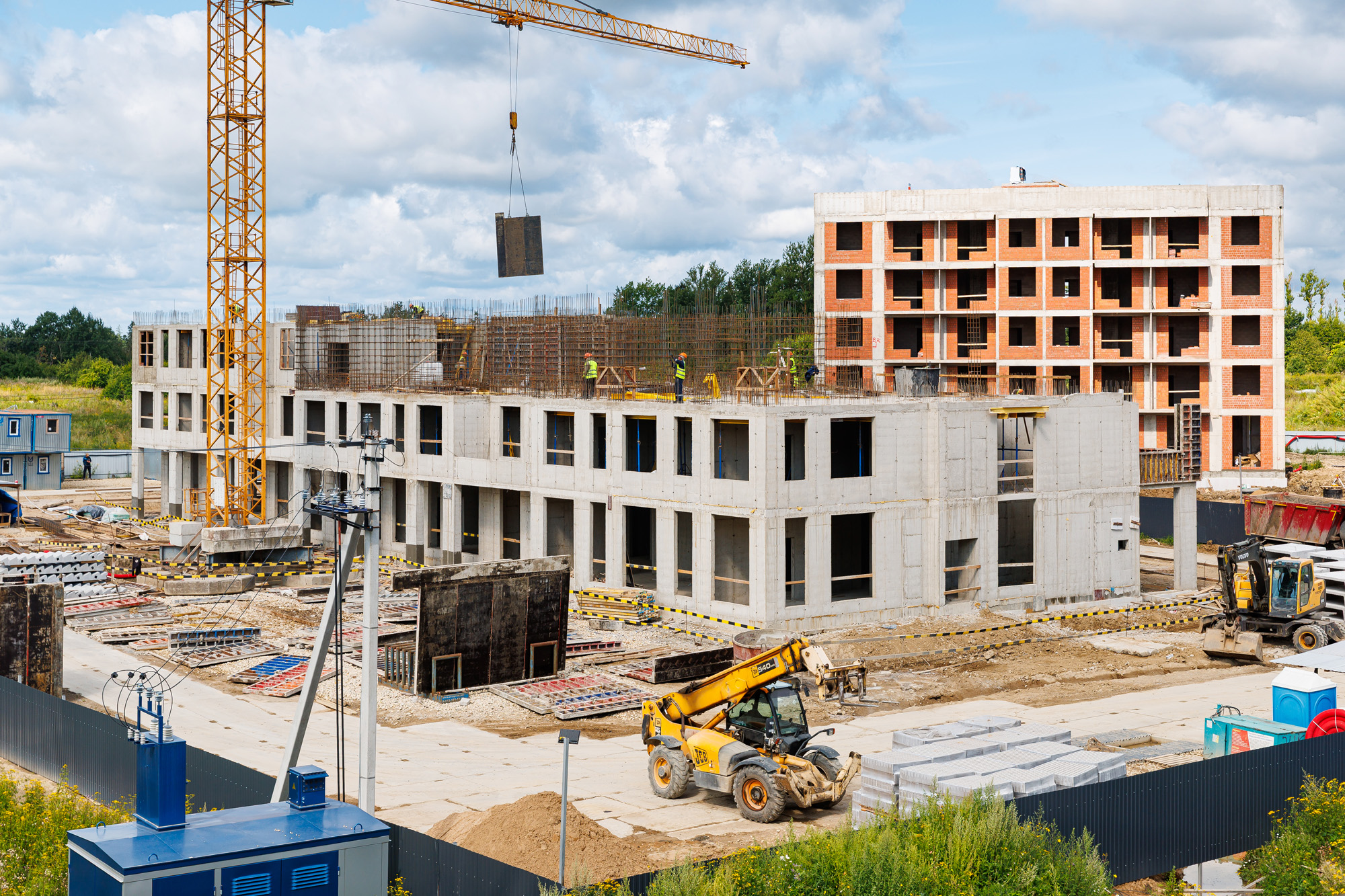

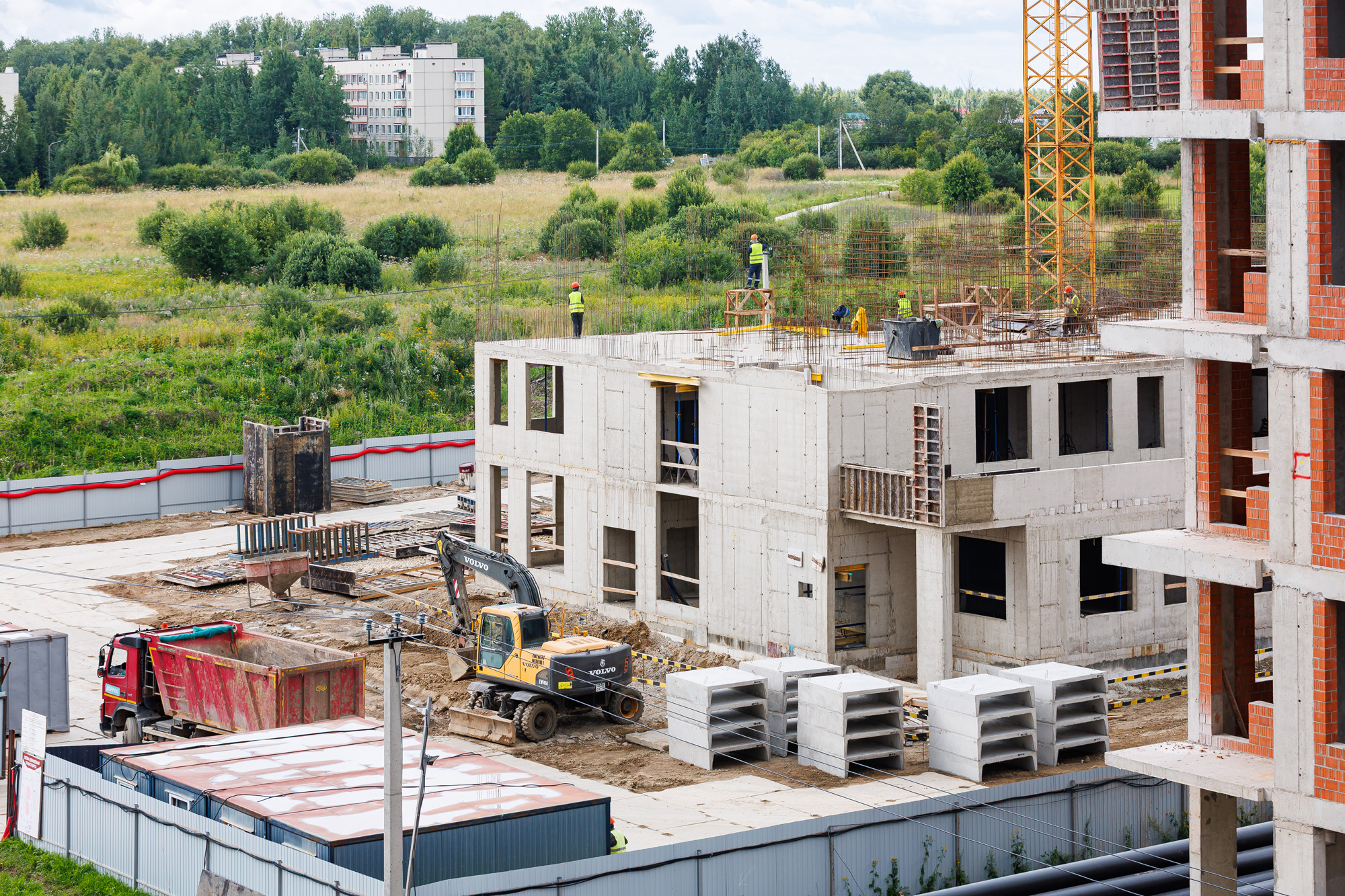

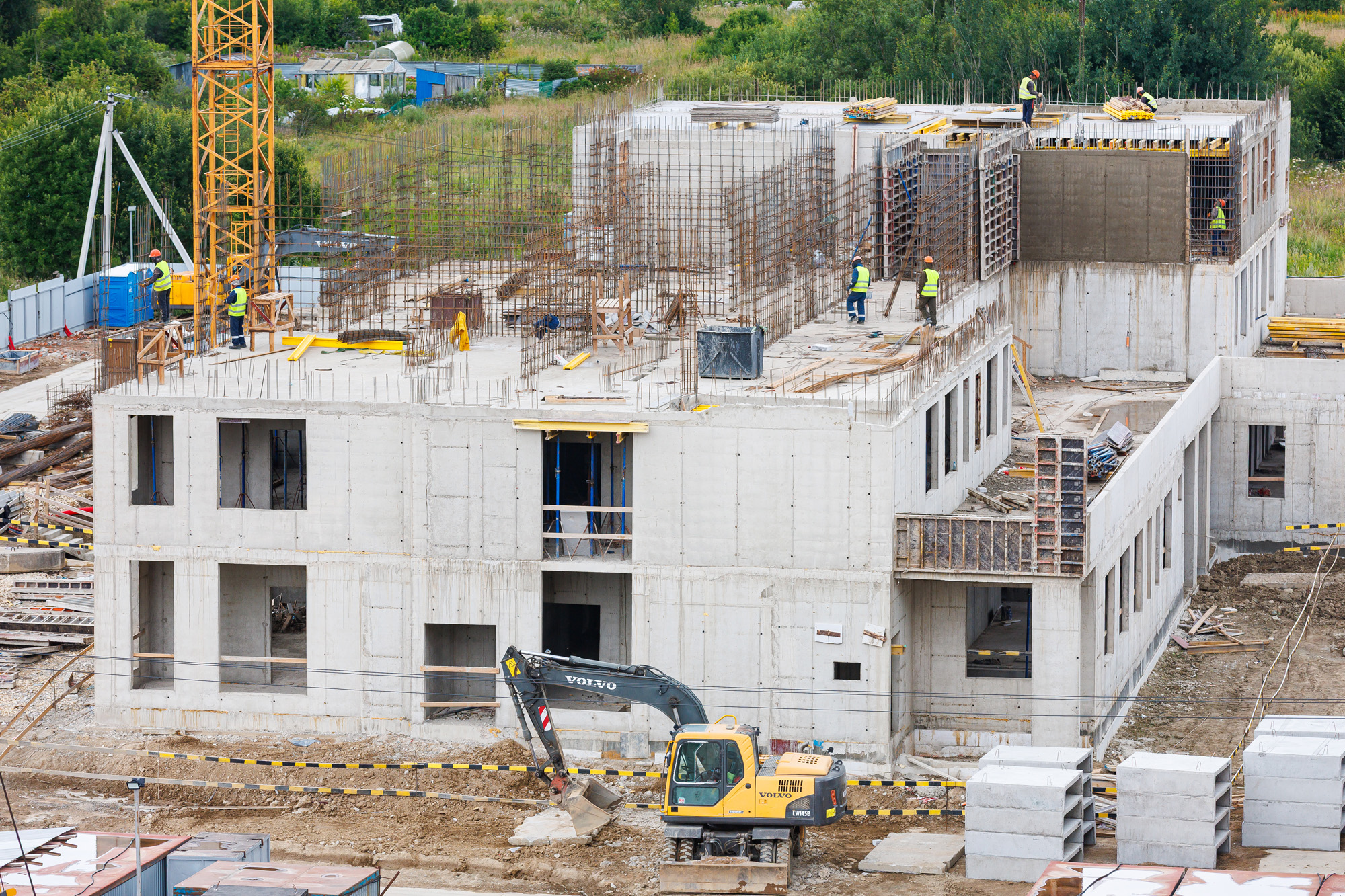

УЧАСТОК 5, детский сад на 160 мест
